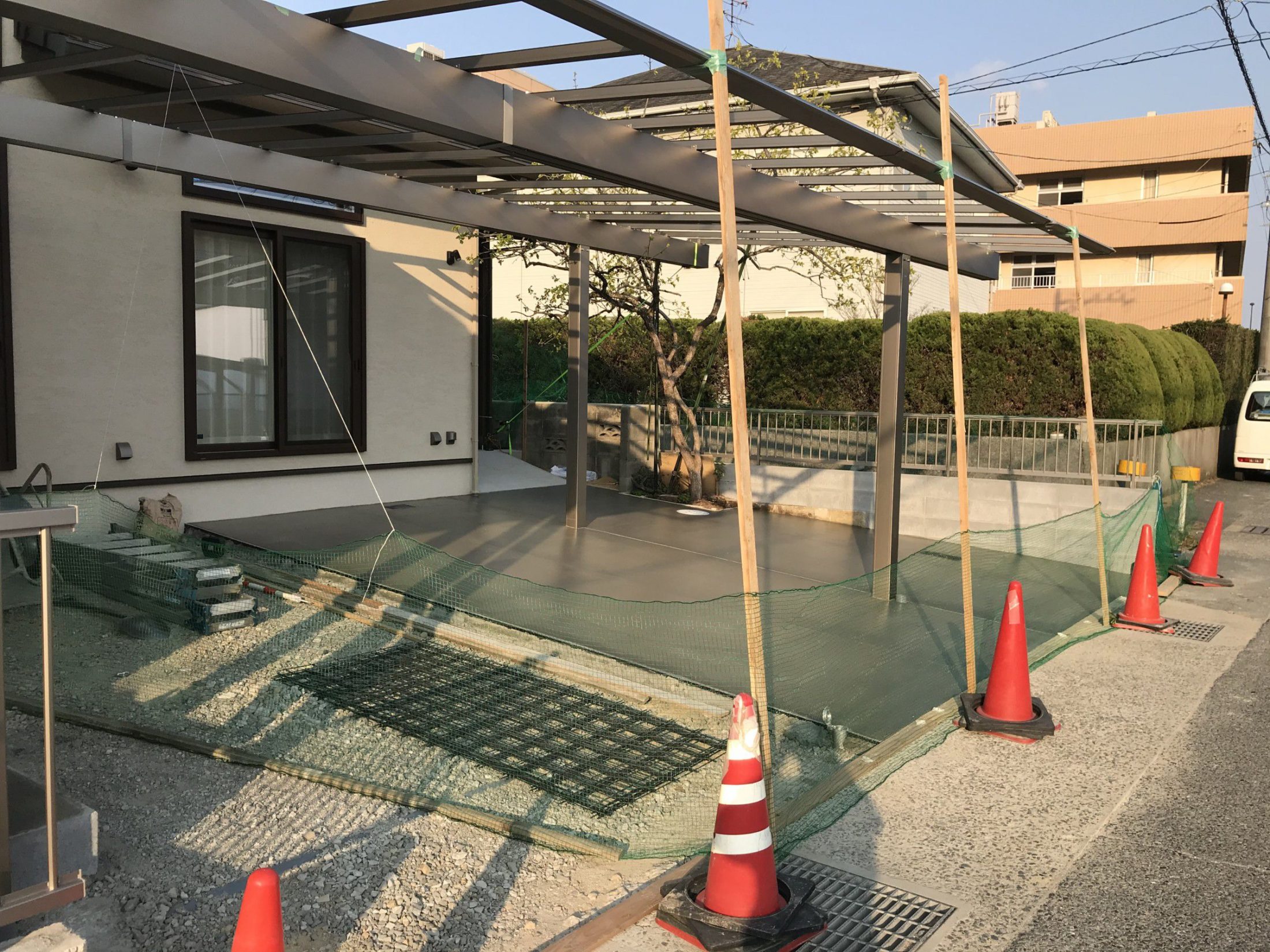

2020.4.9

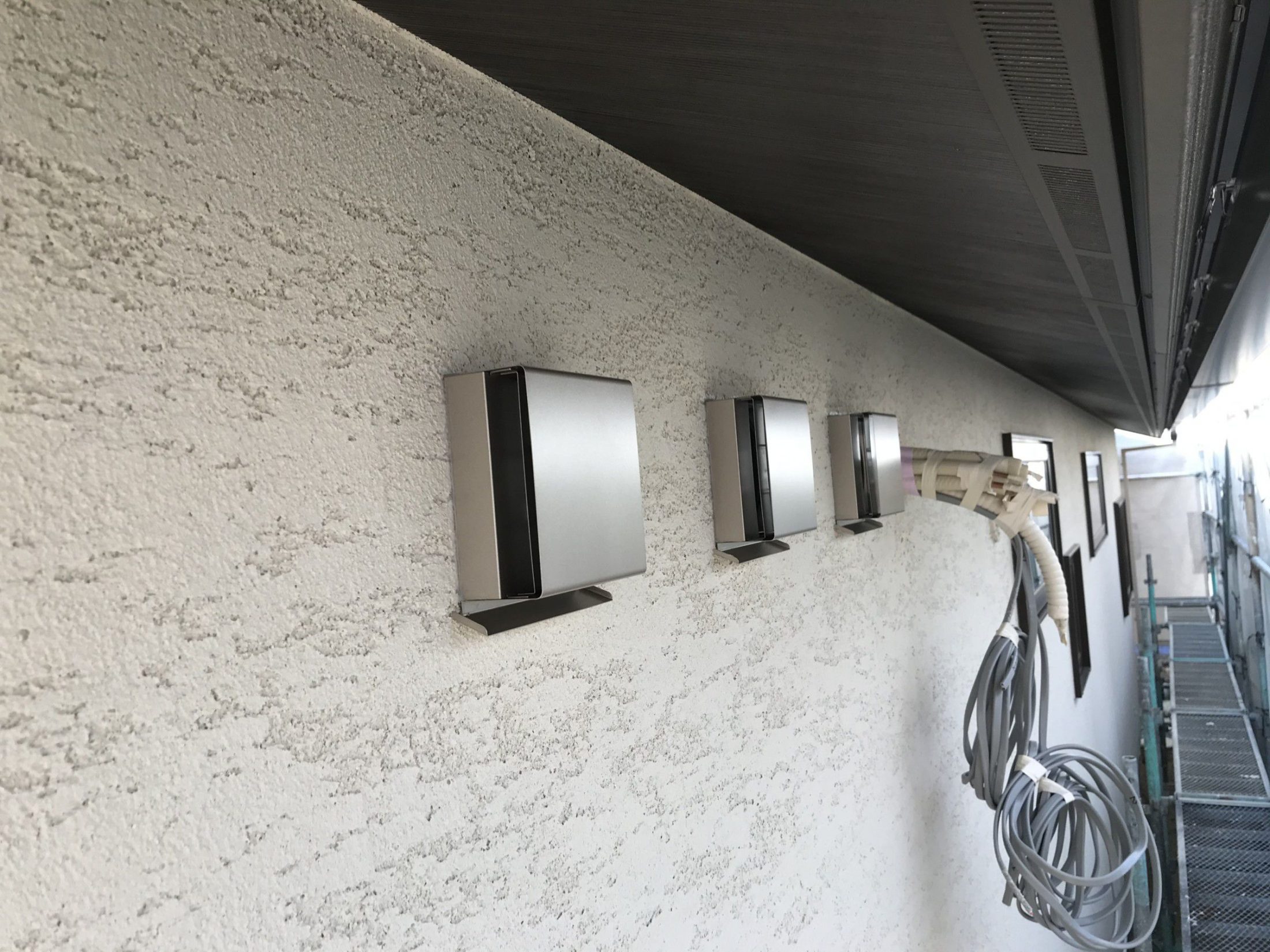

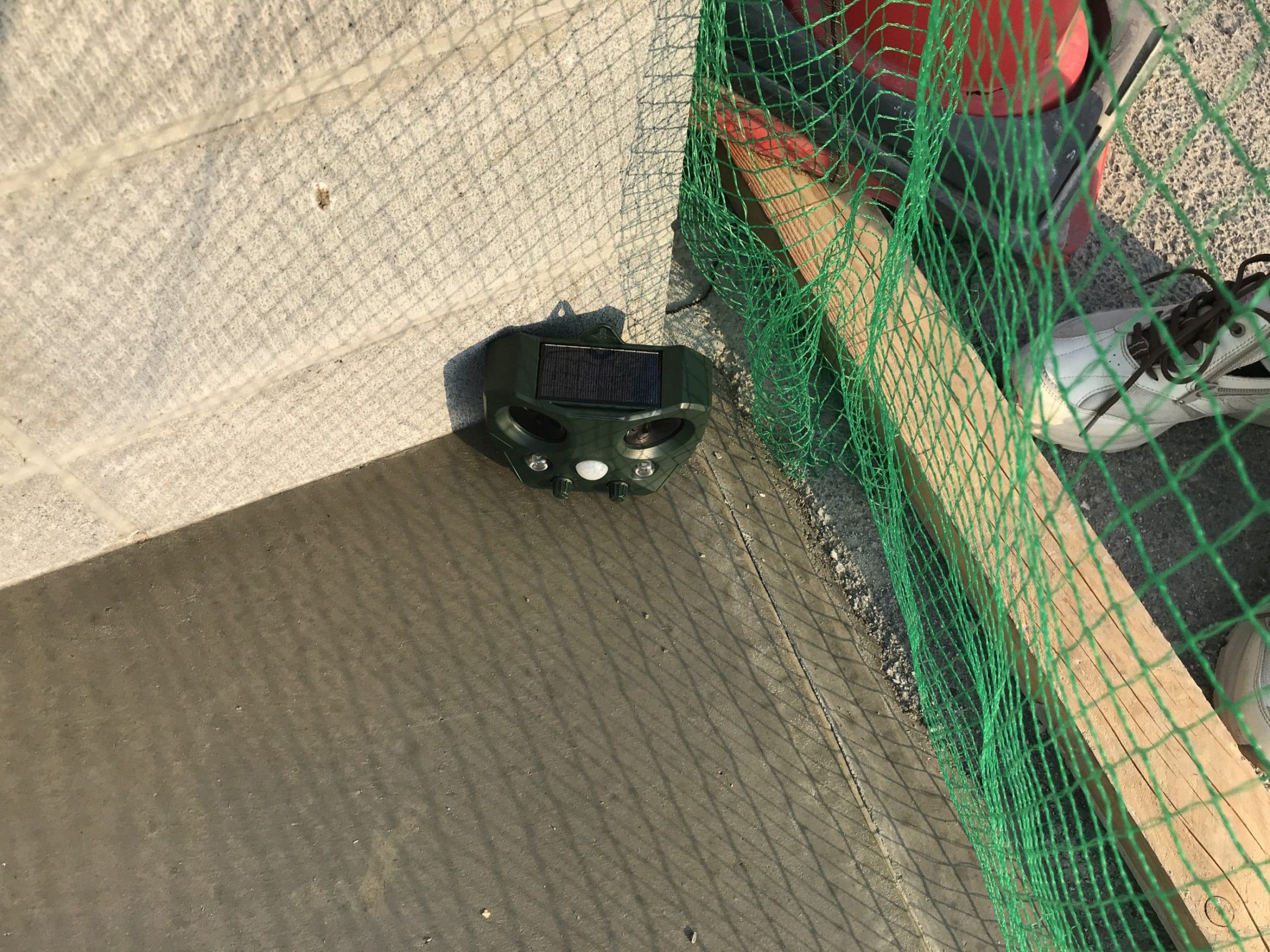

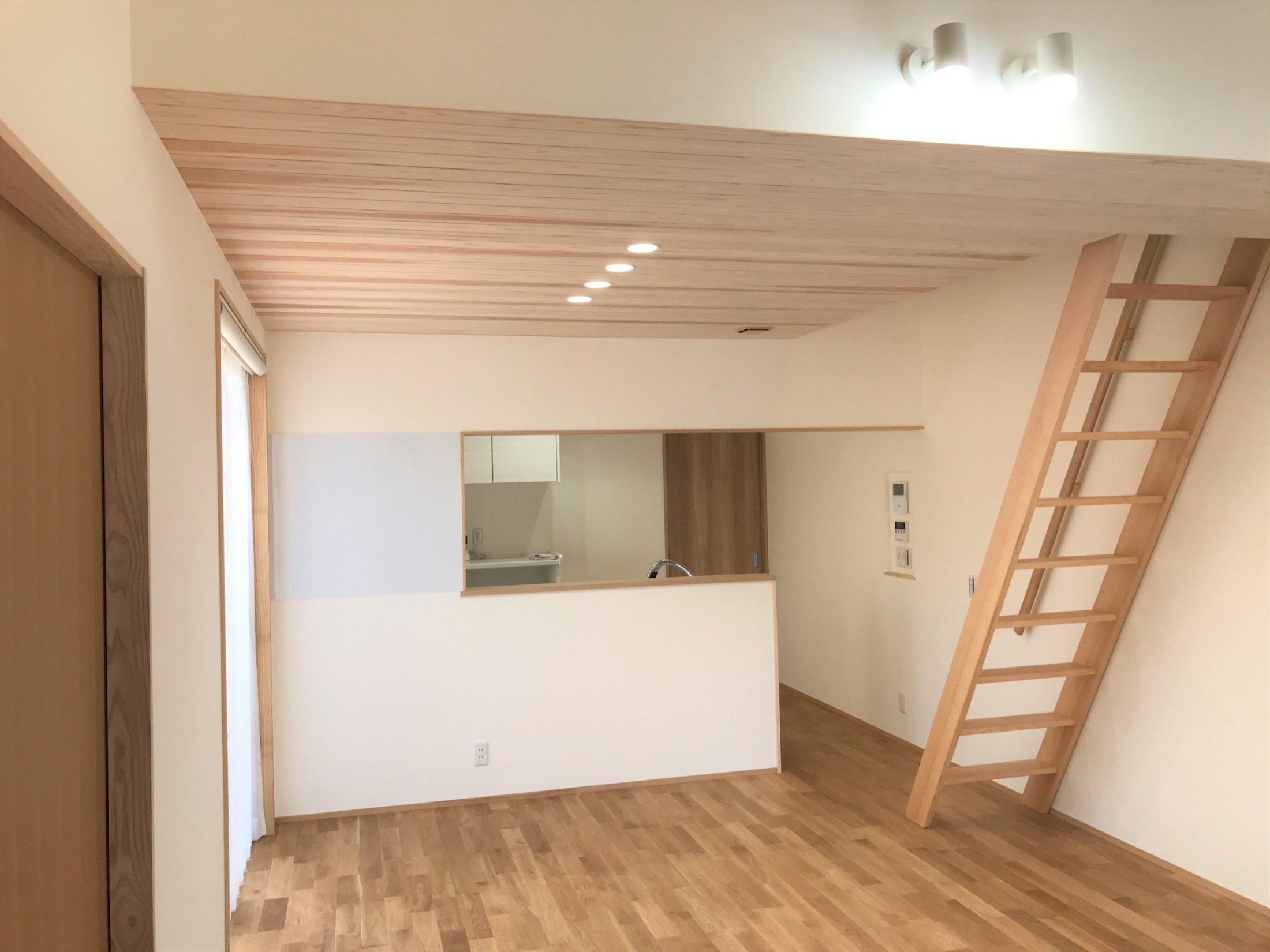

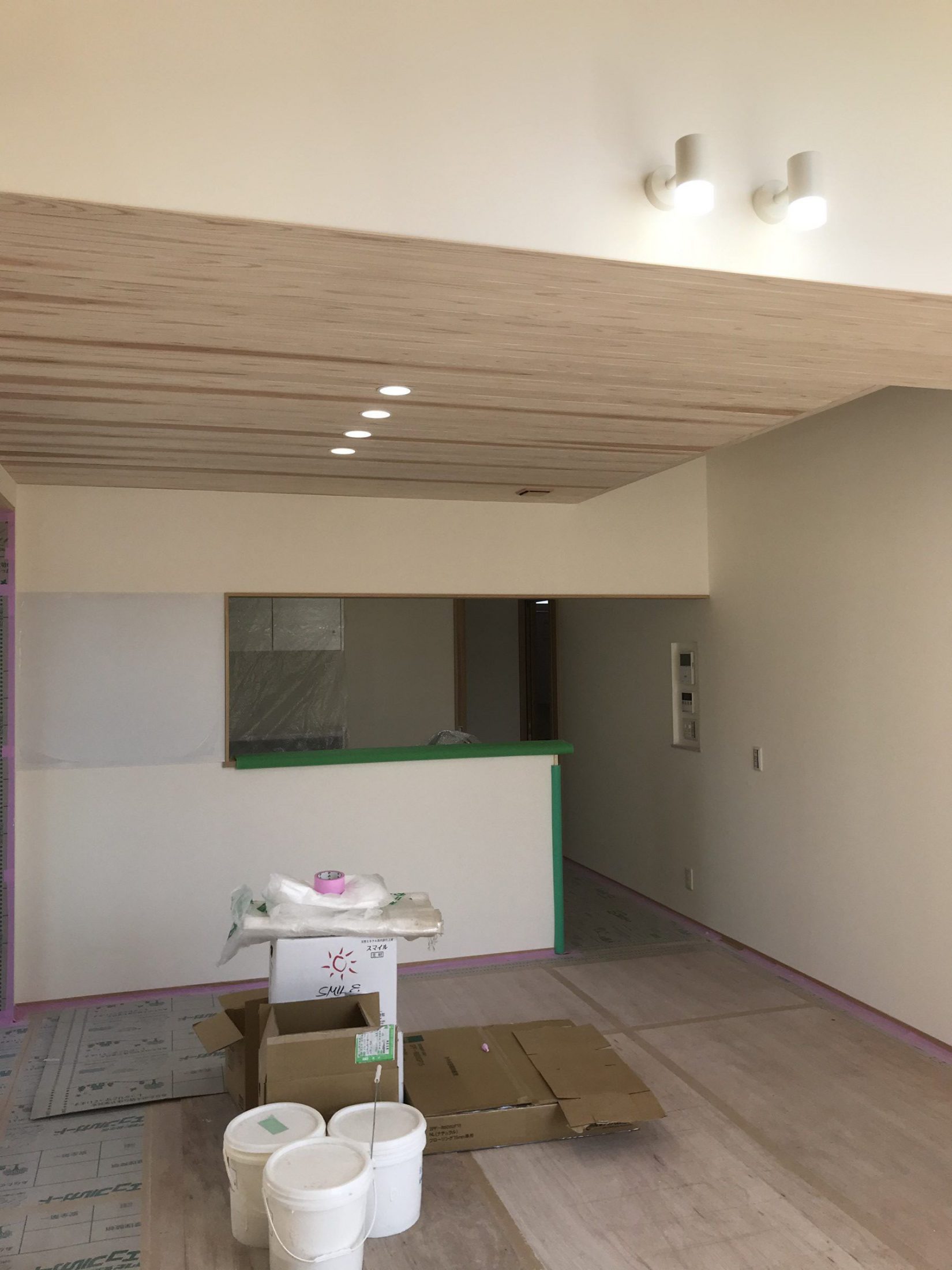

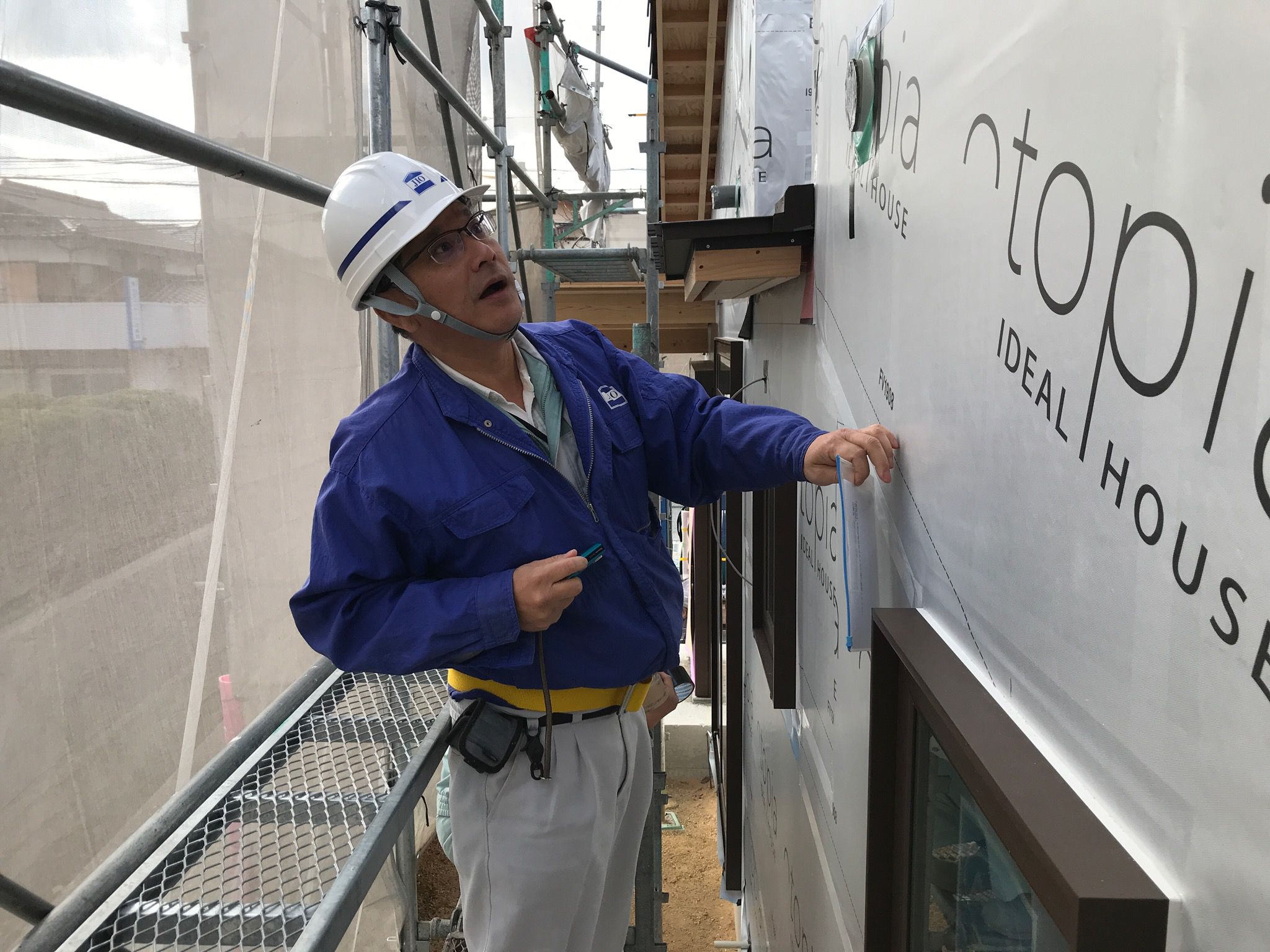

土間コンクリート打設⇒猫対策(網~動物撃退器)
2020.3.31
社内完工検査
2020.3.23

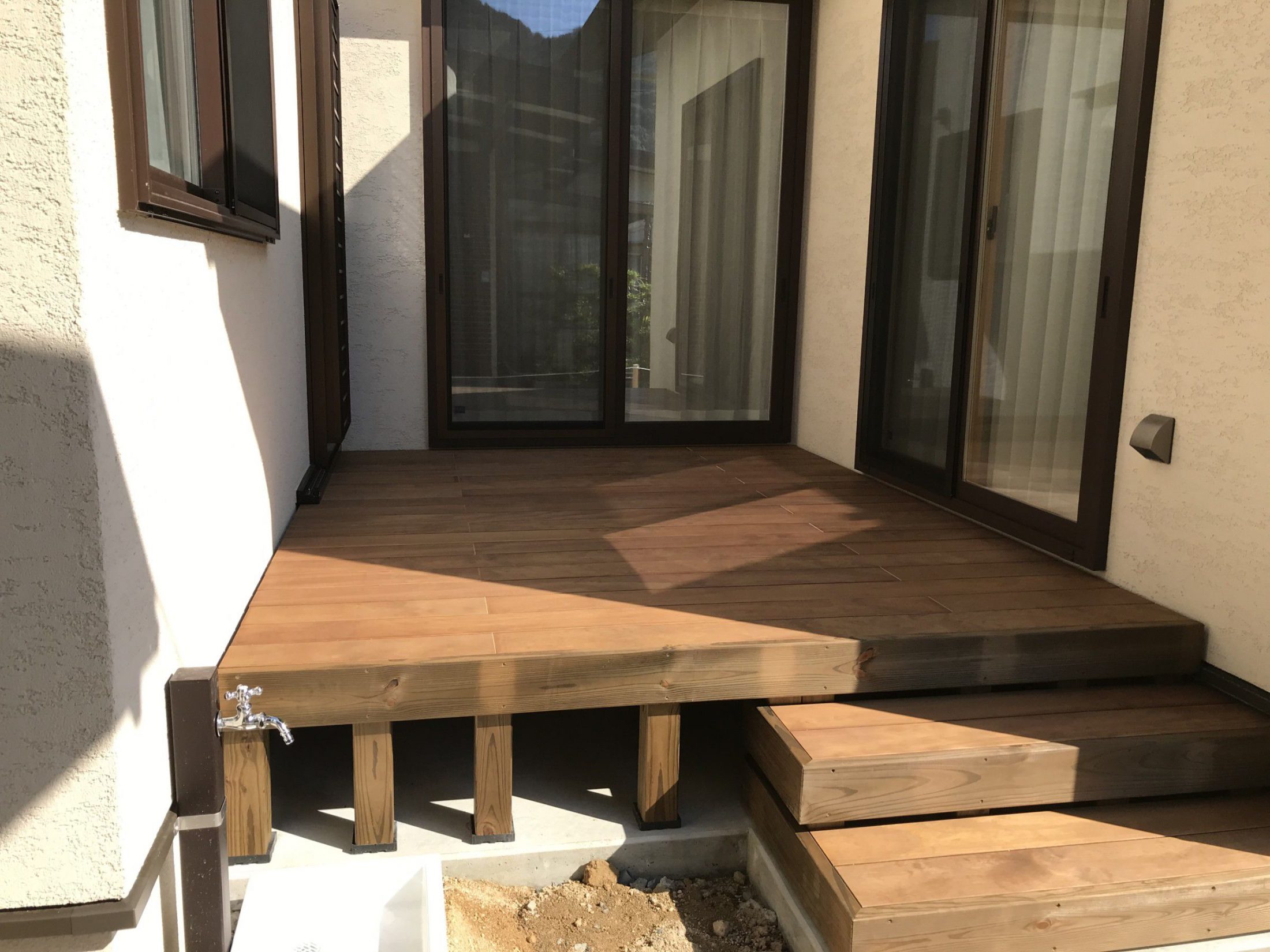

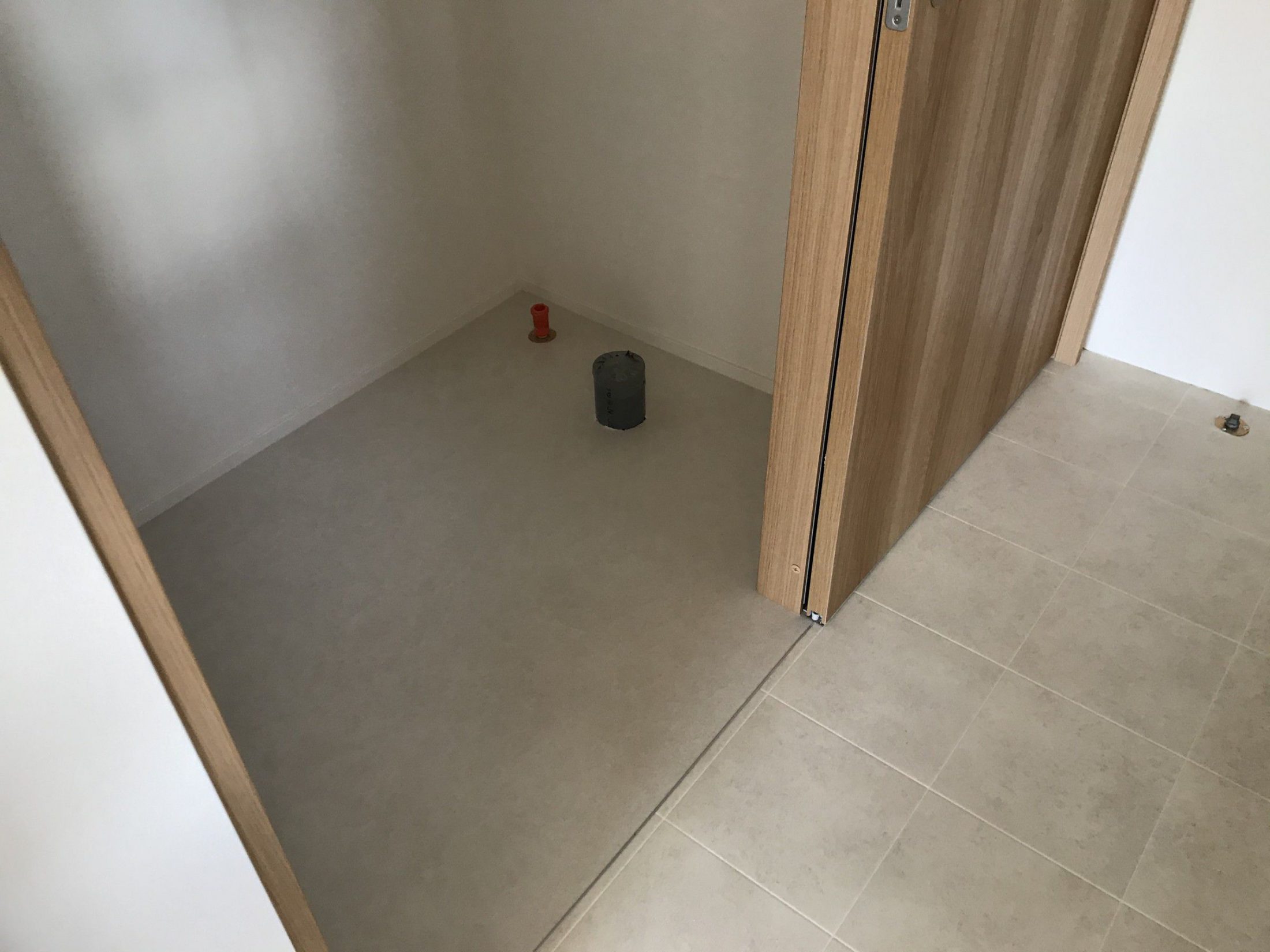

ポーチタイル、デッキ、手摺
2020.3.22

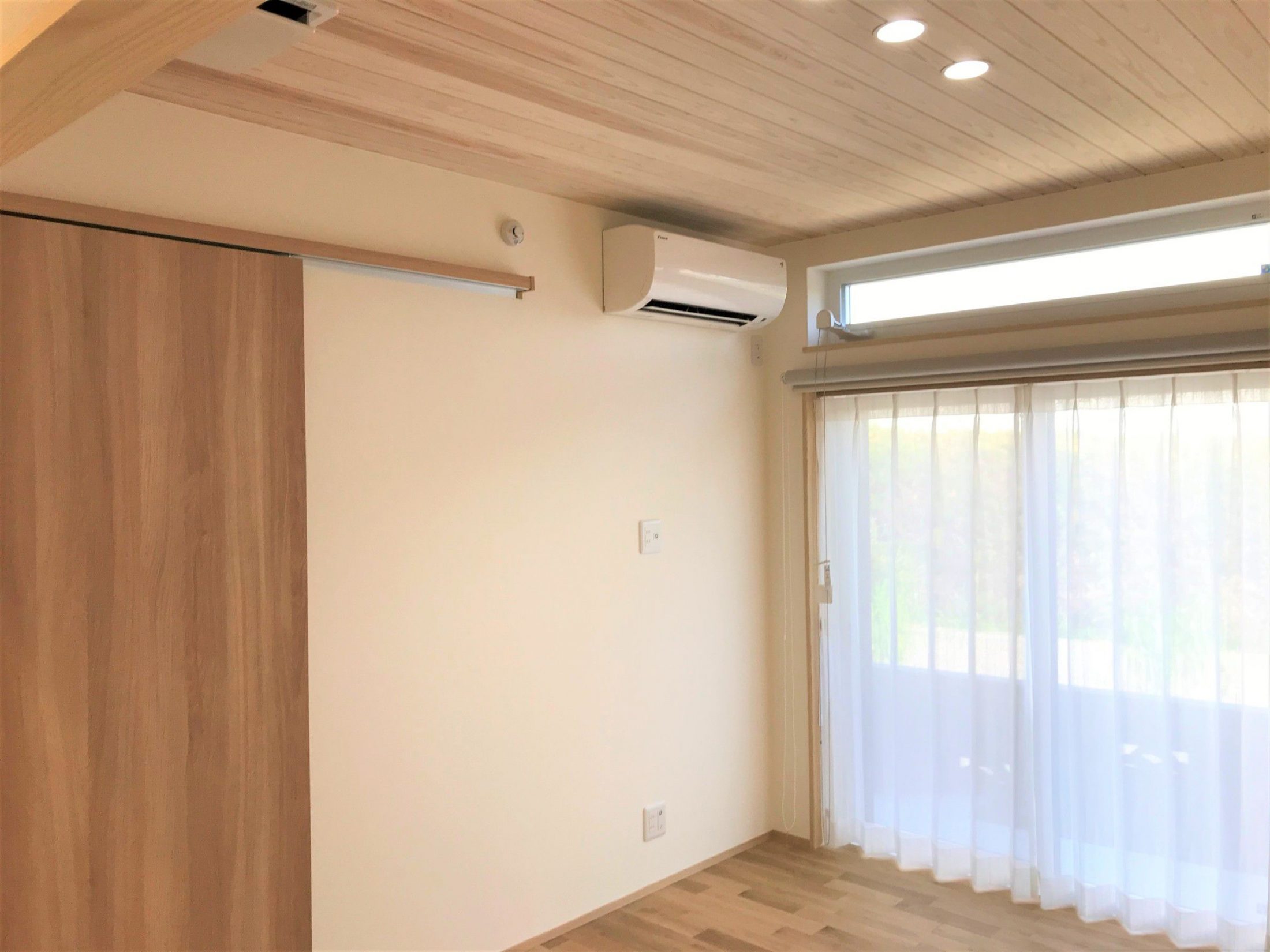

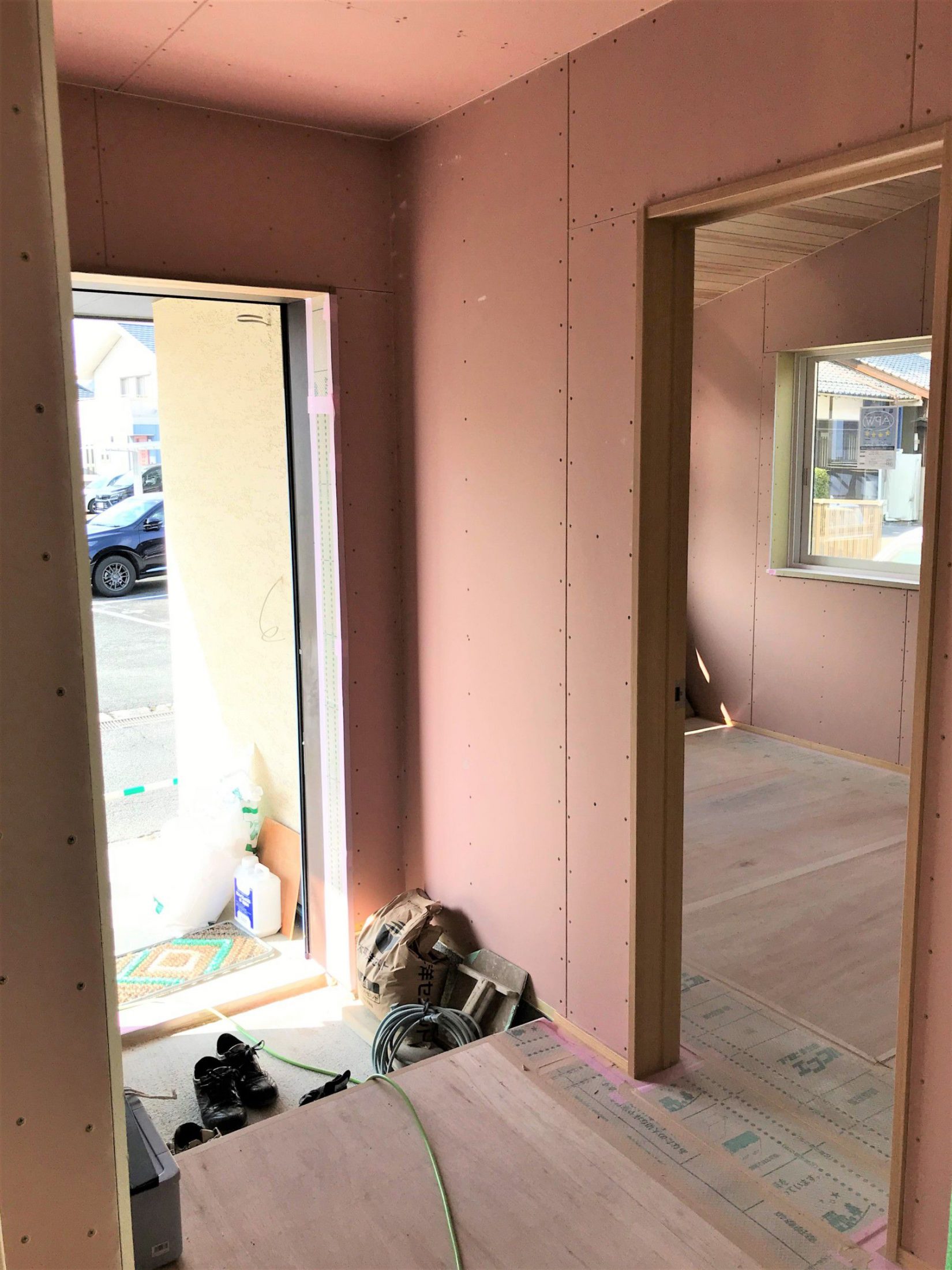

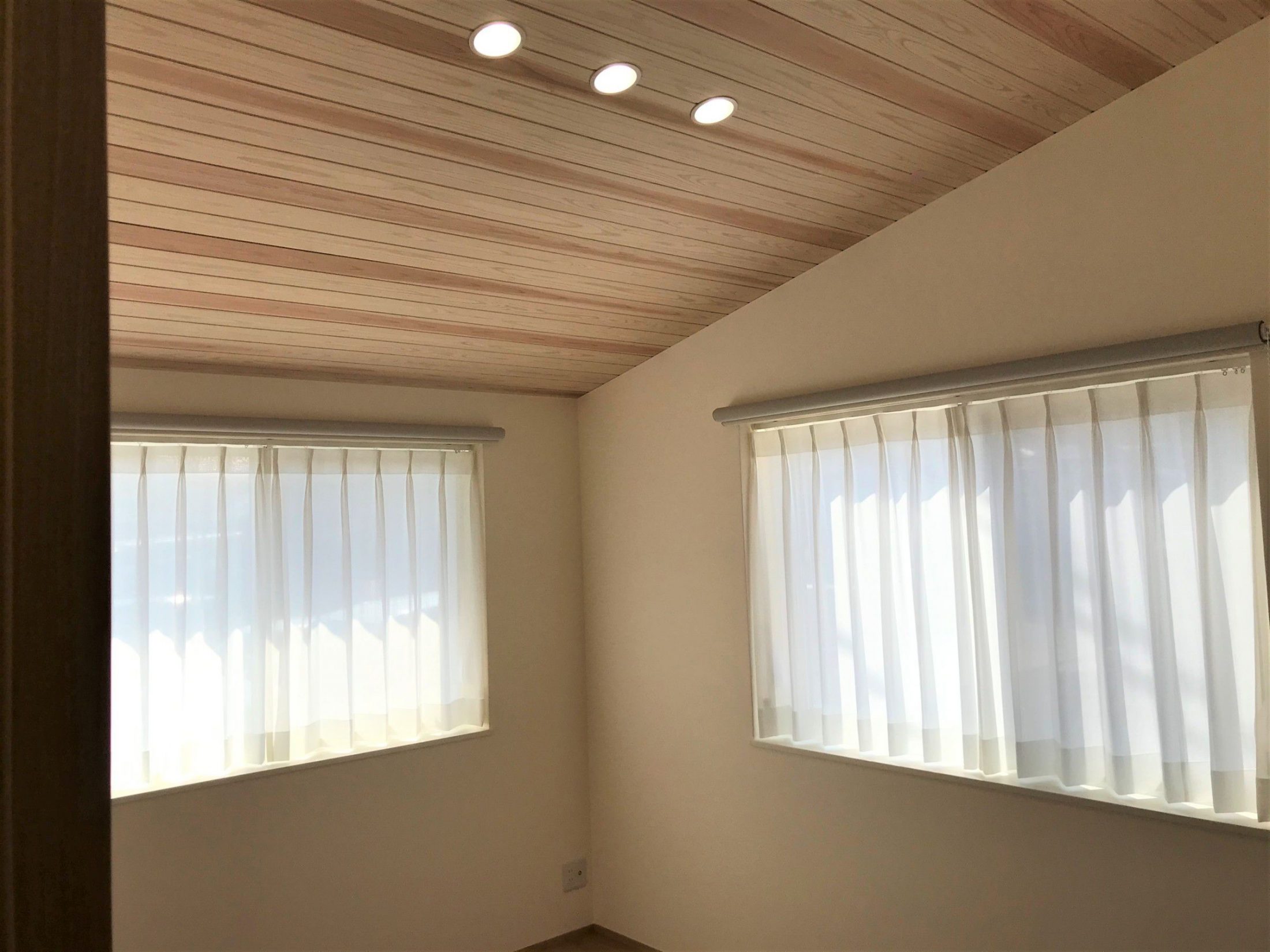

クリーニング後~カーテン取付
2020.3.17
住宅センター完了検査
2020.3.14

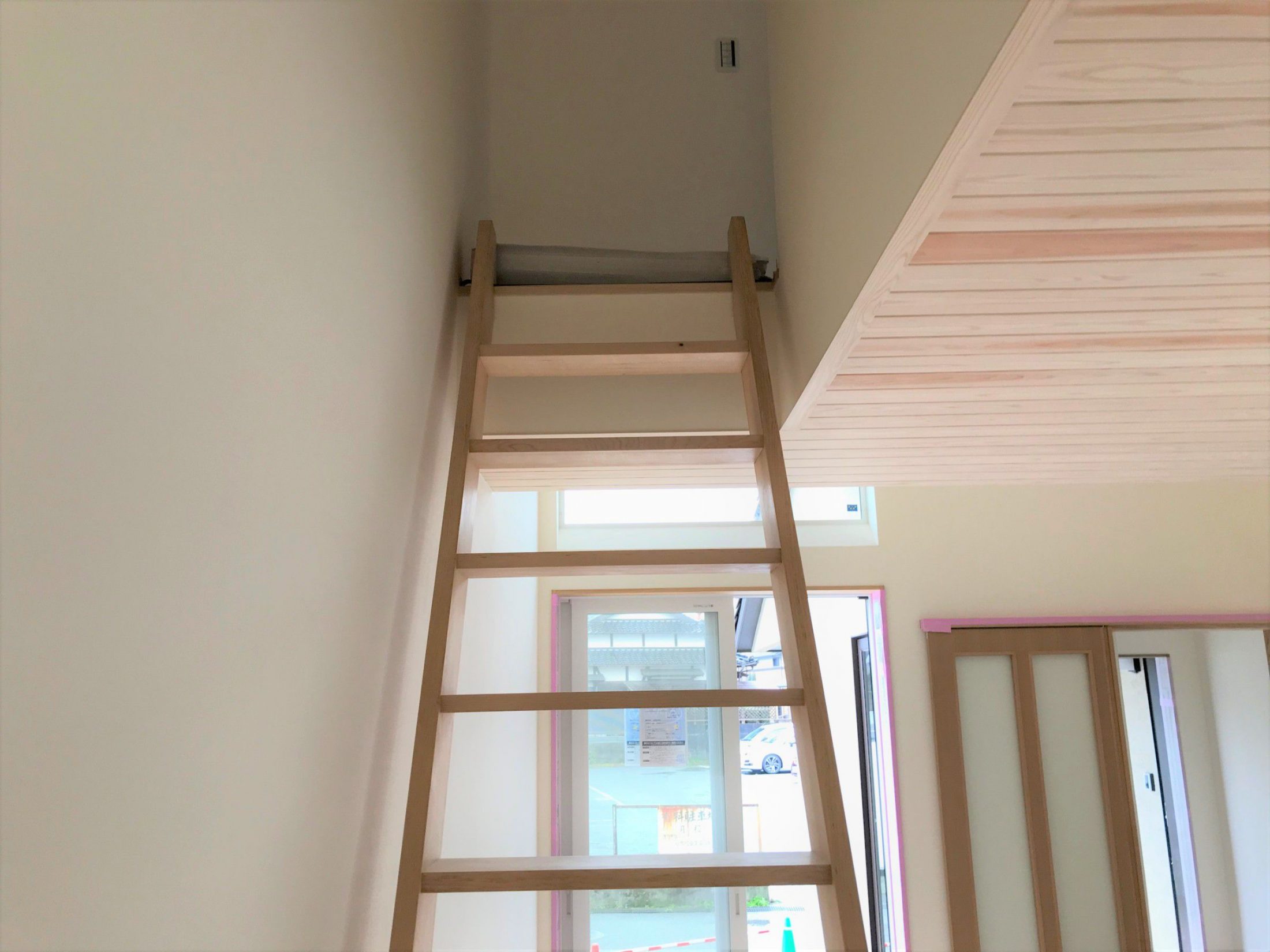

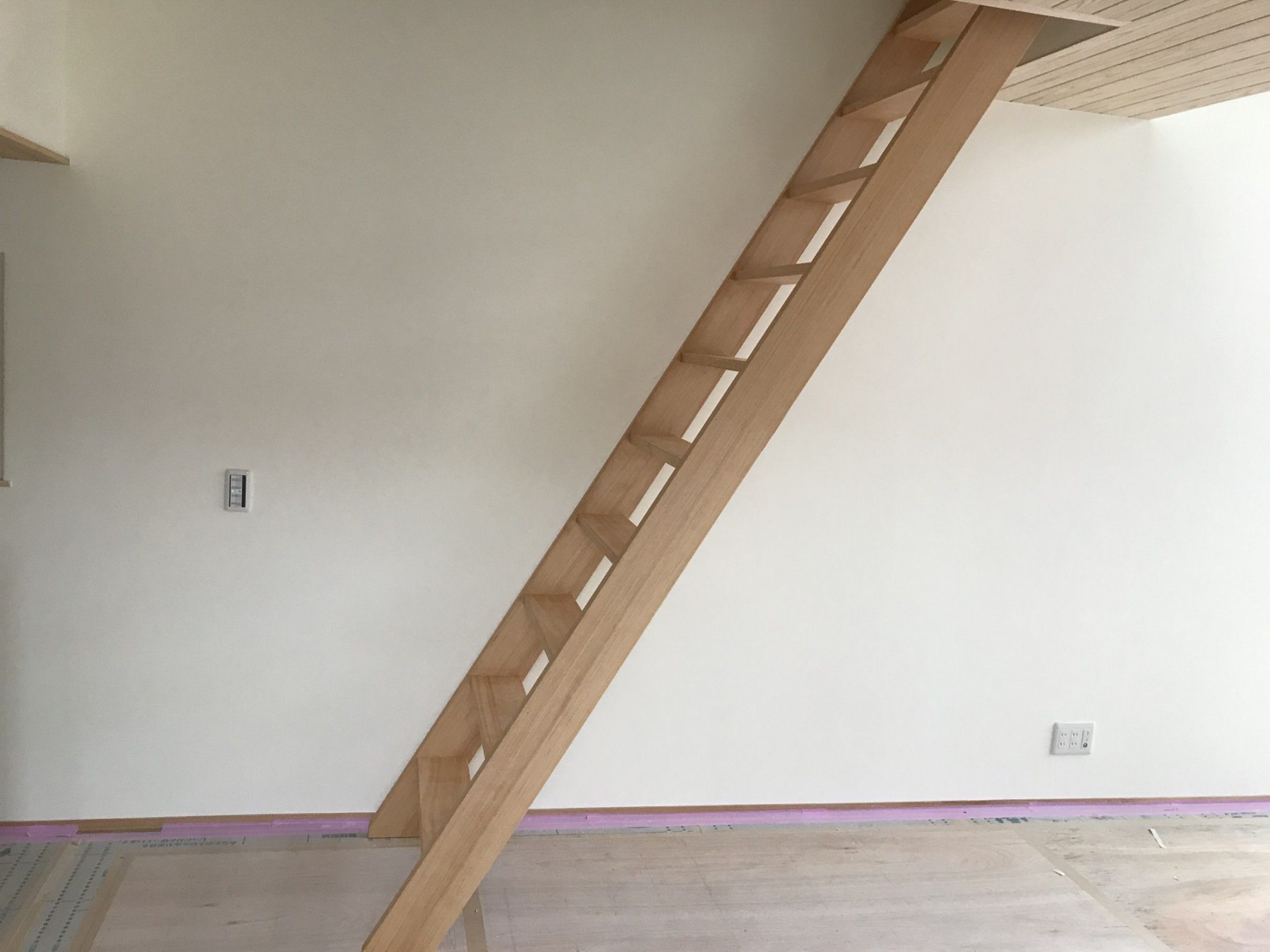

梯子取付
2020.3.07

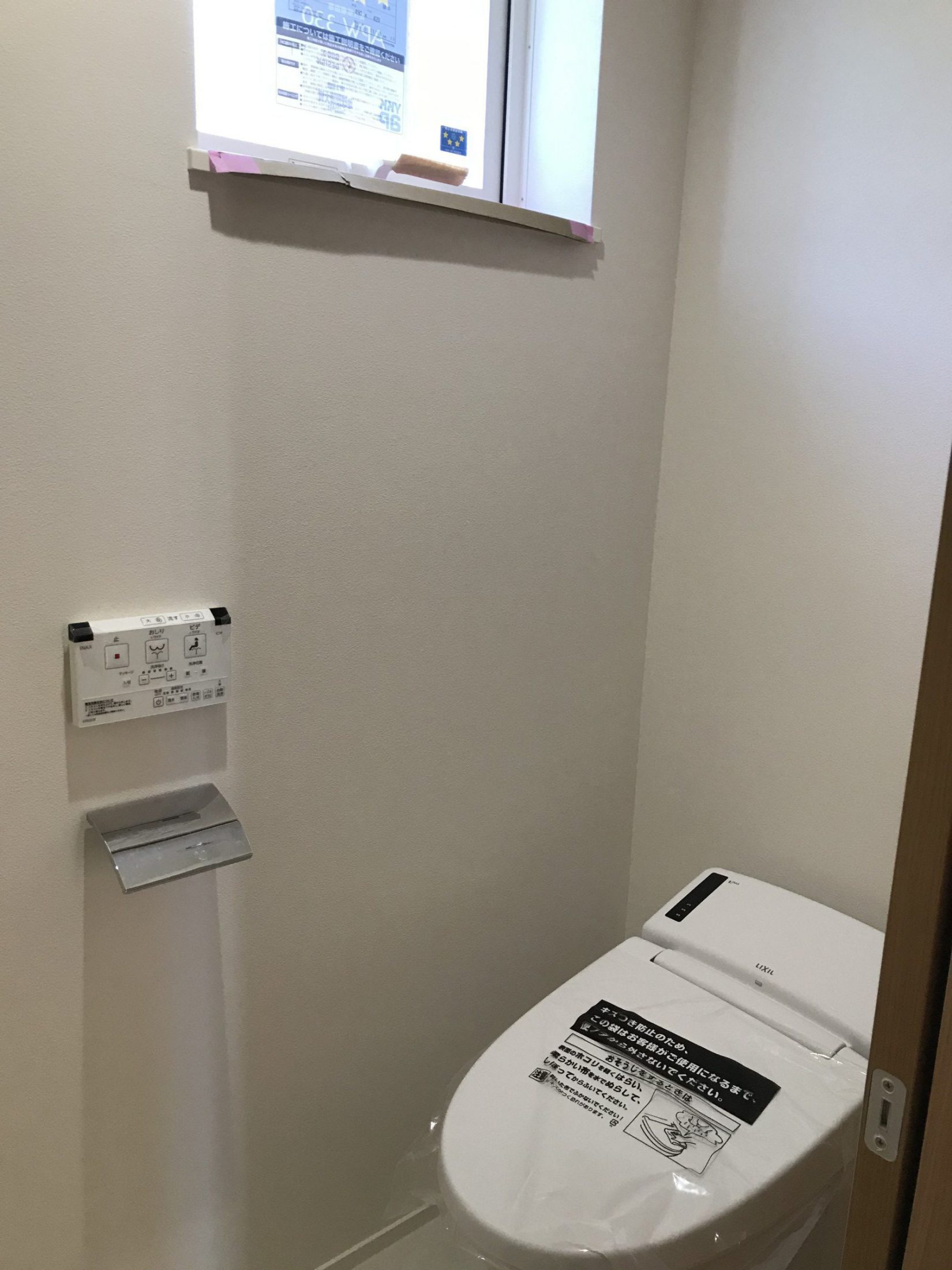

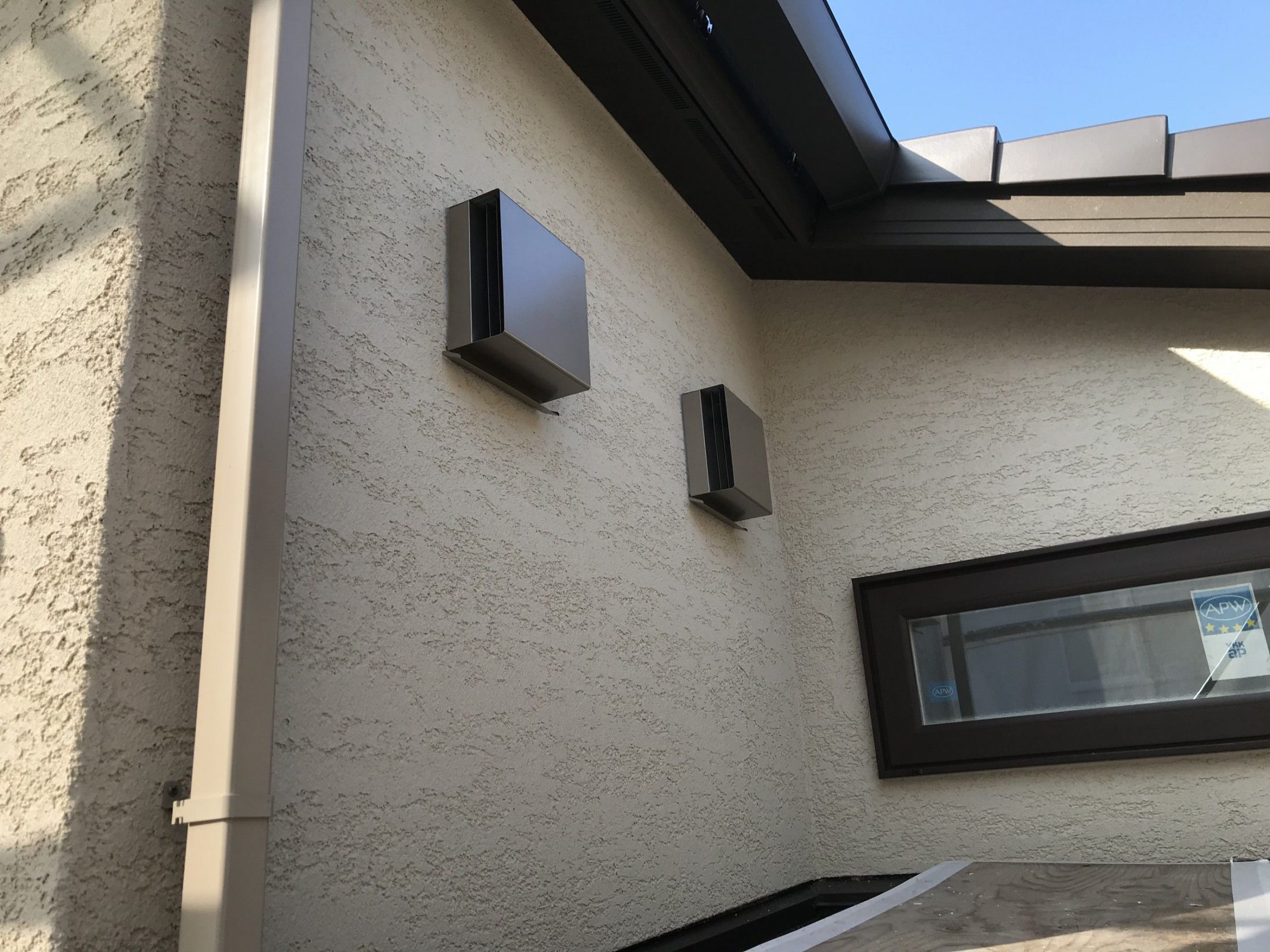

器具付け(衛生器具~照明器具)
2020.2.28

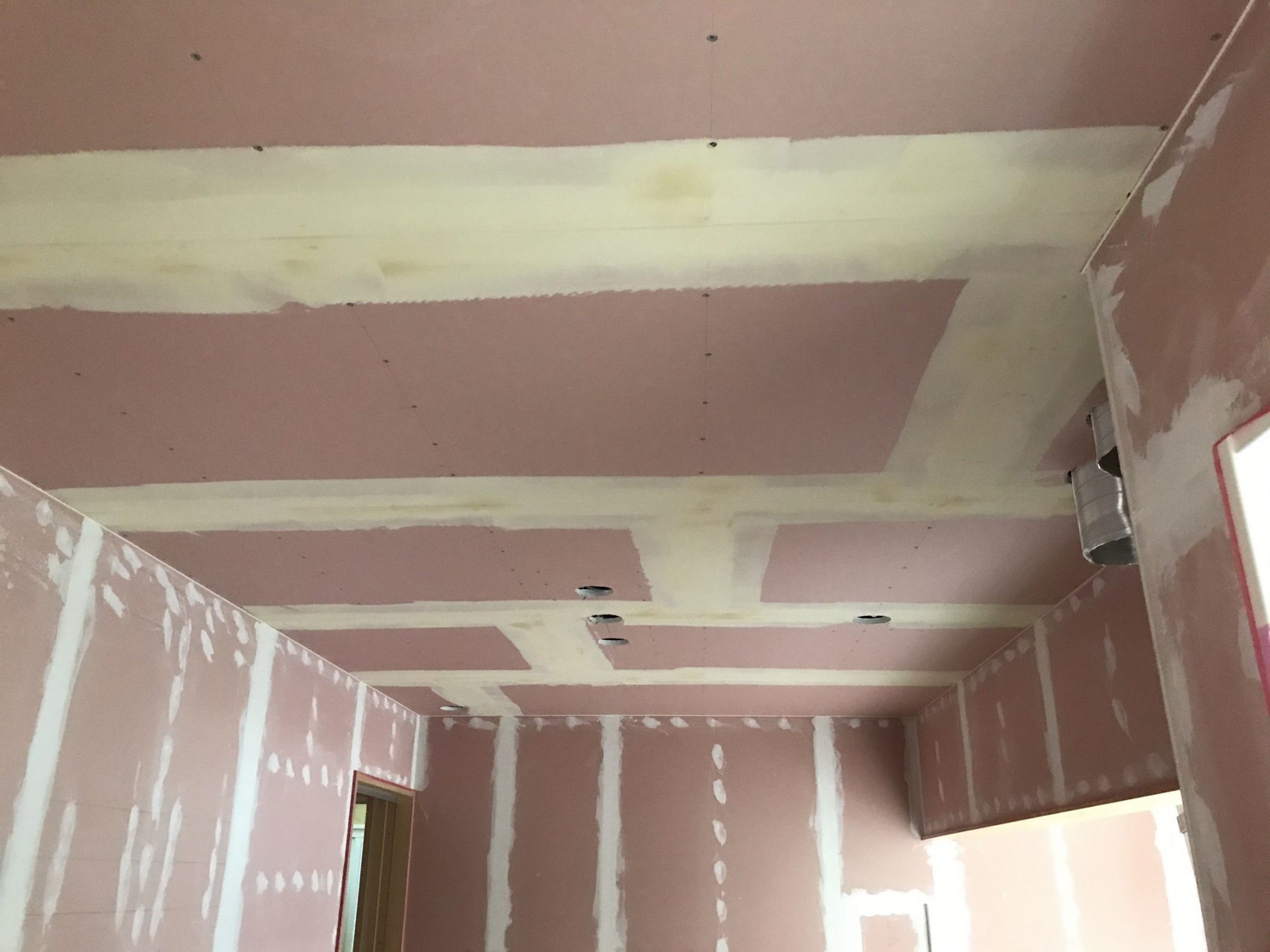

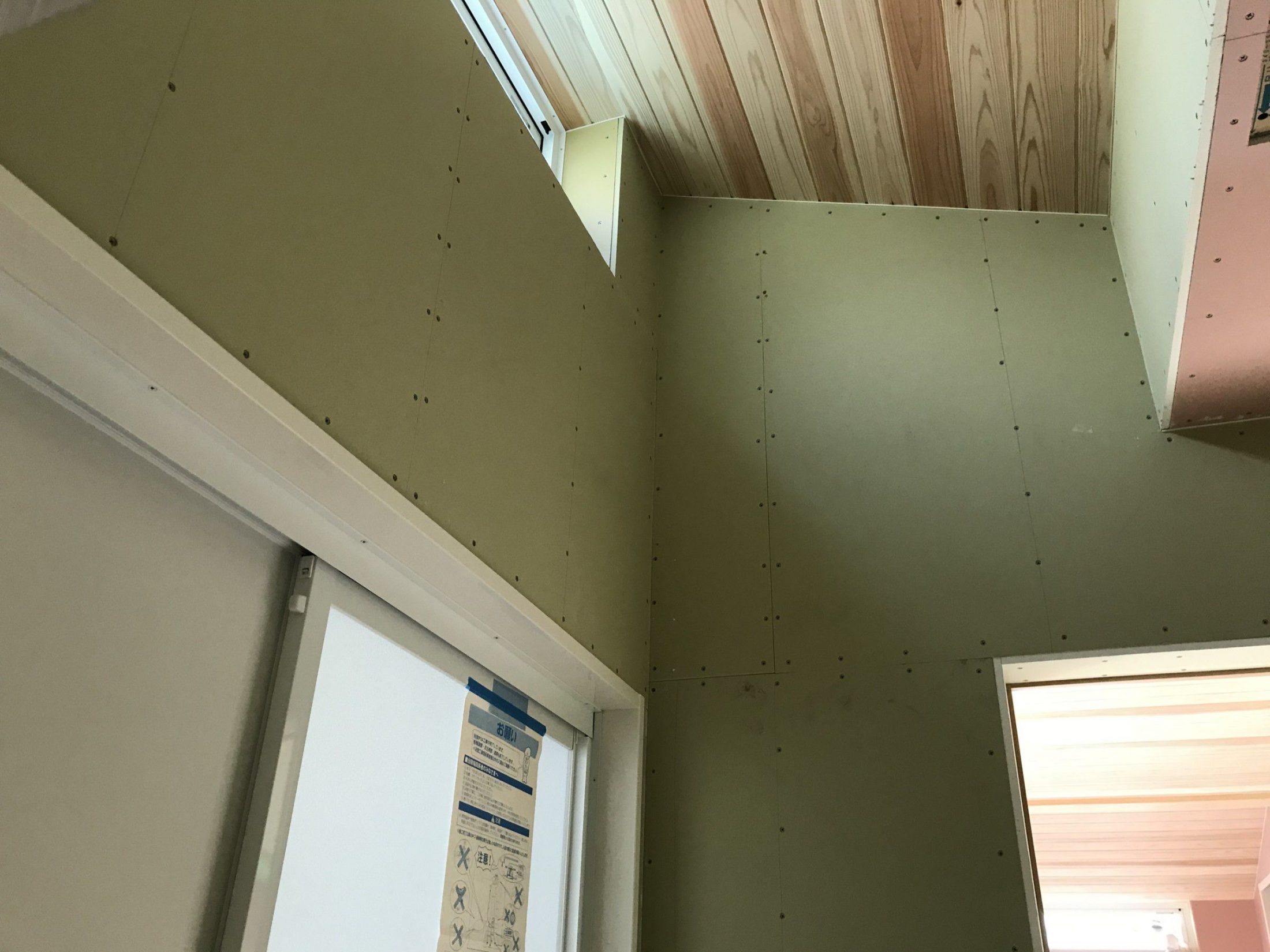

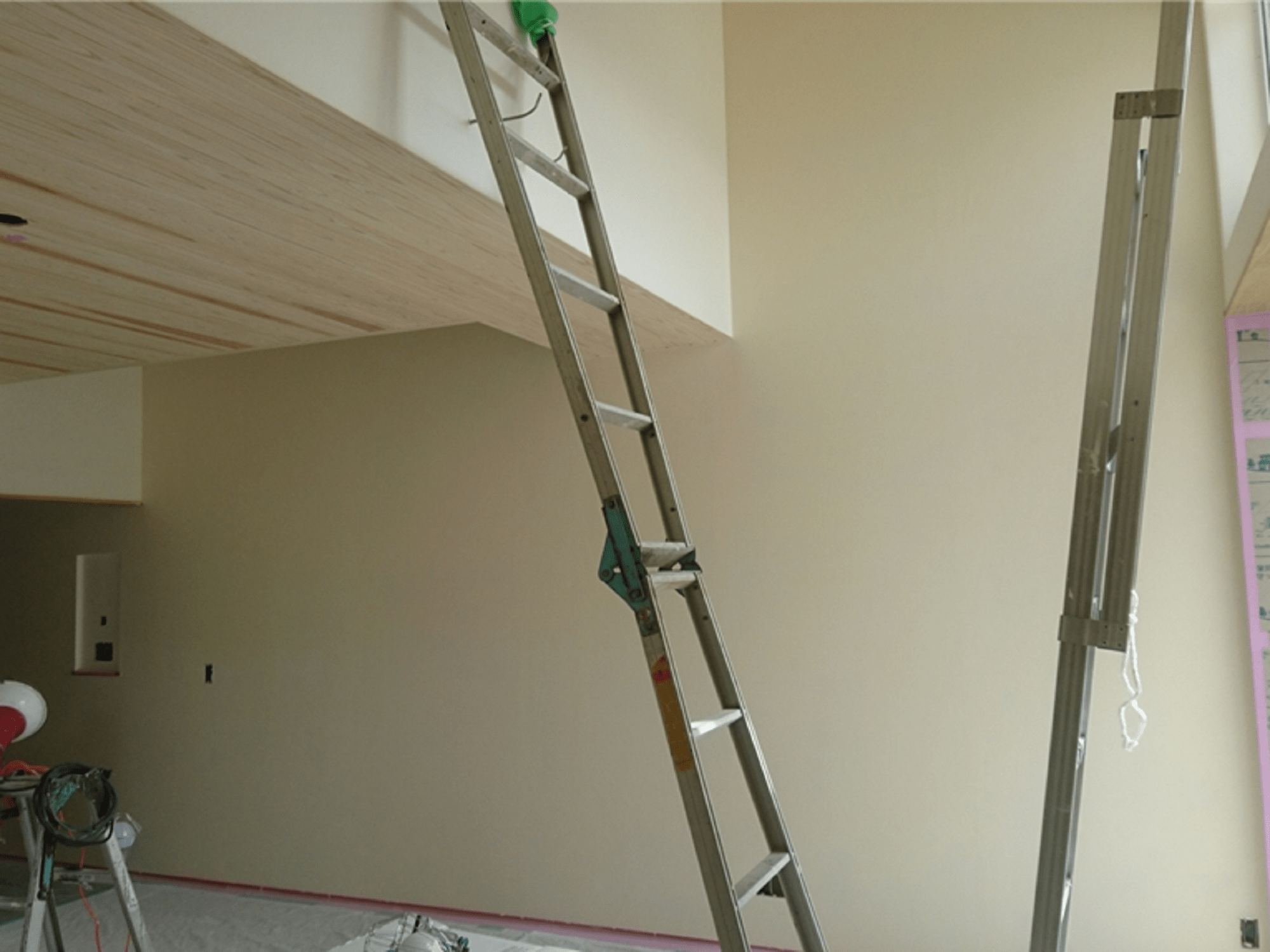

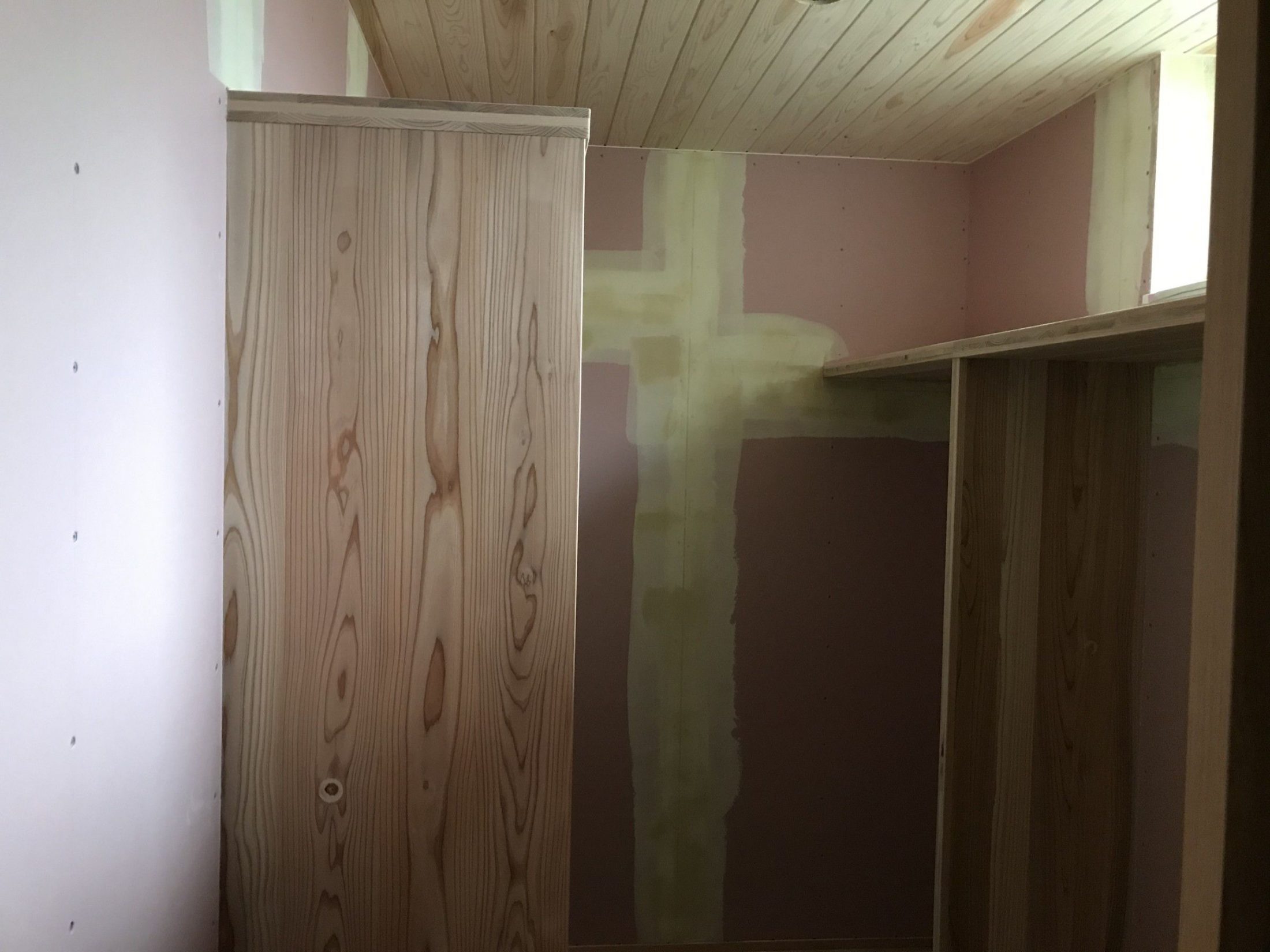

左官工事(漆喰塗り完了)
2020.2.25

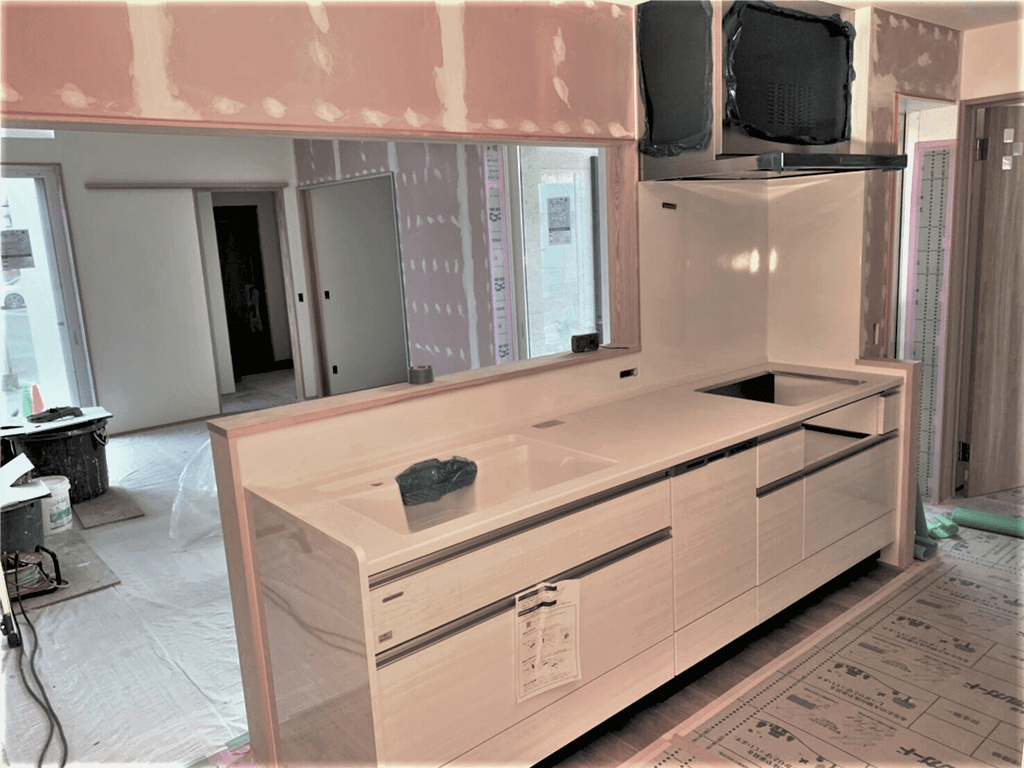

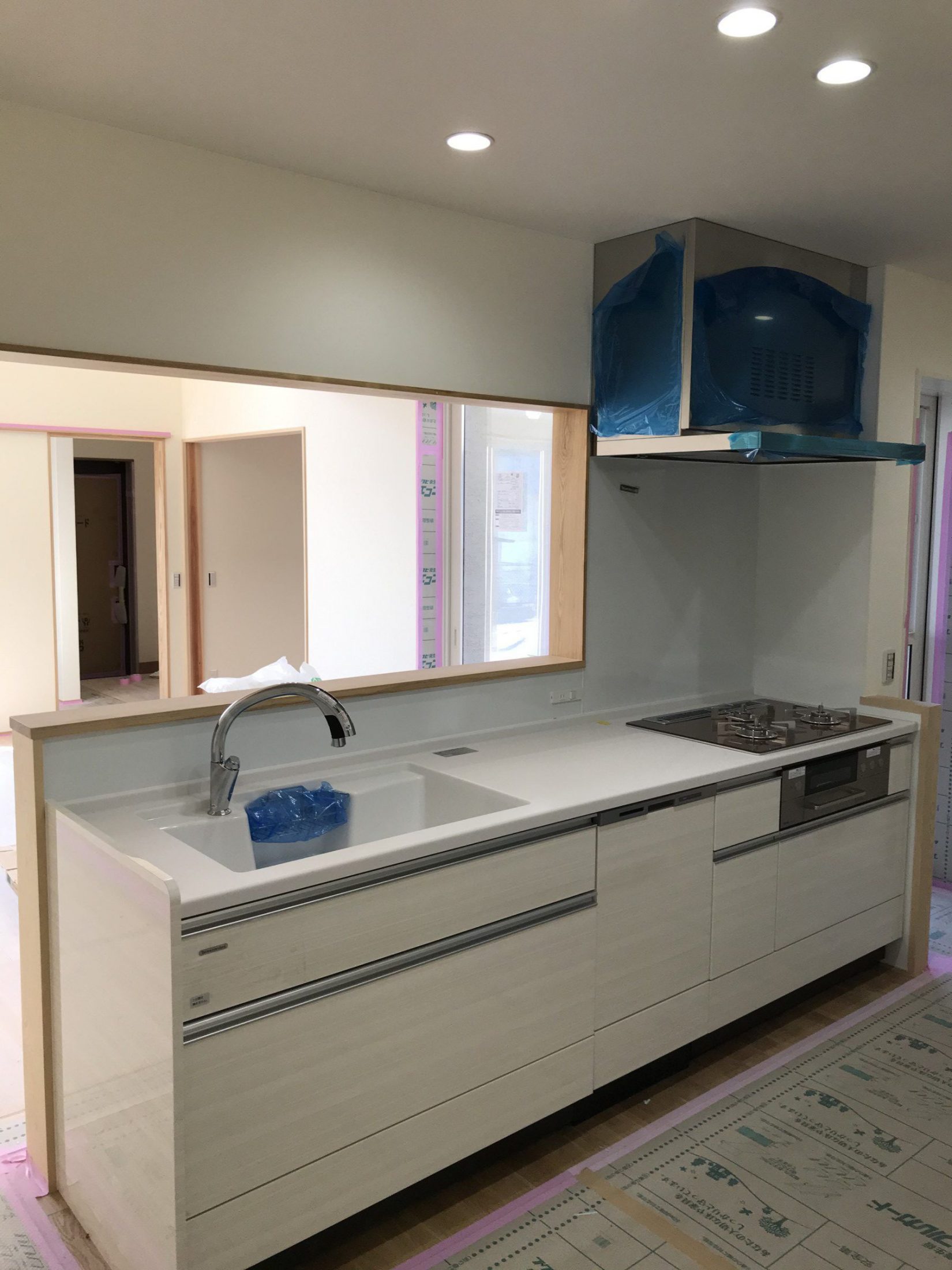

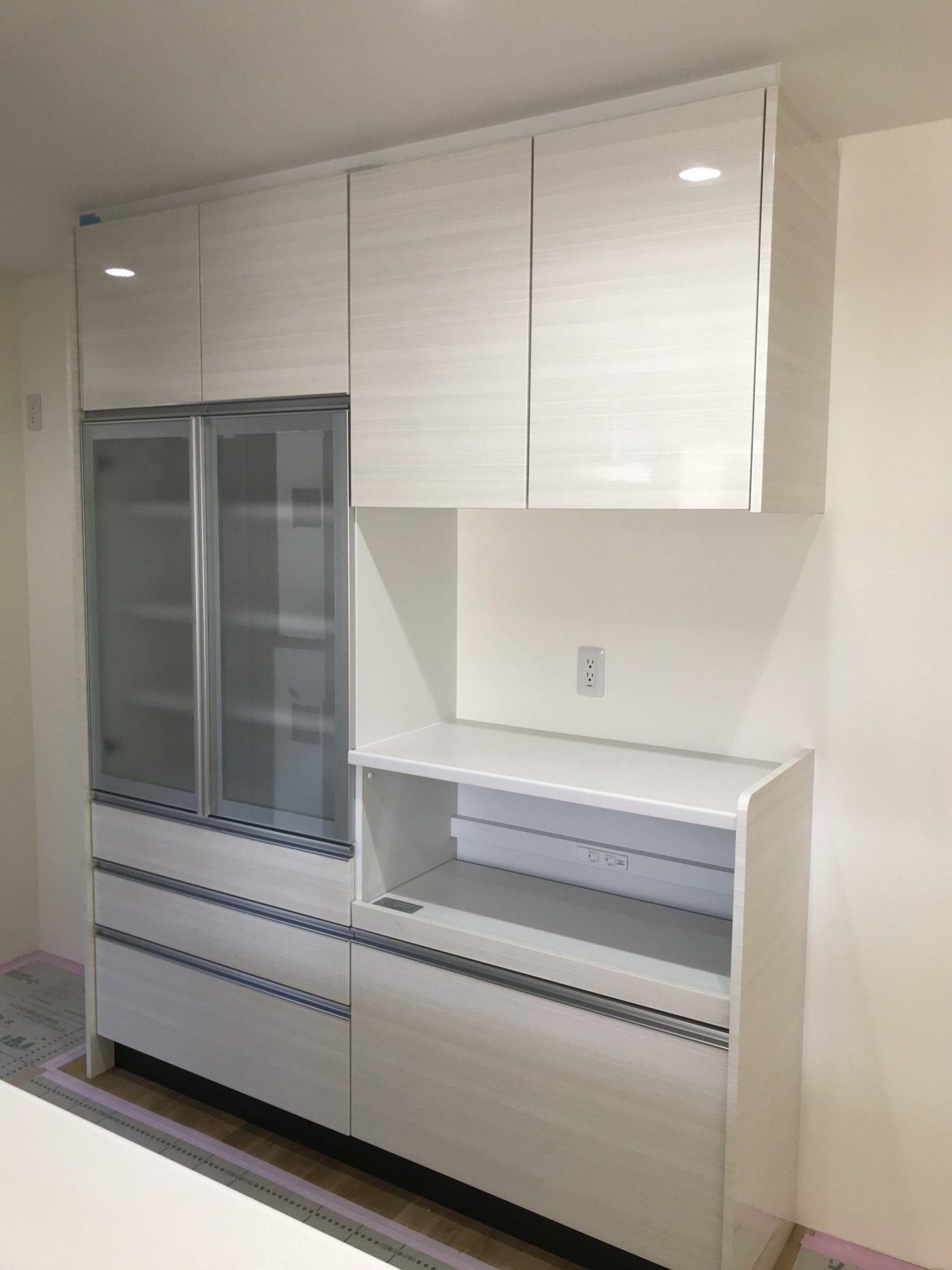

キッチン据付
2020.2.20

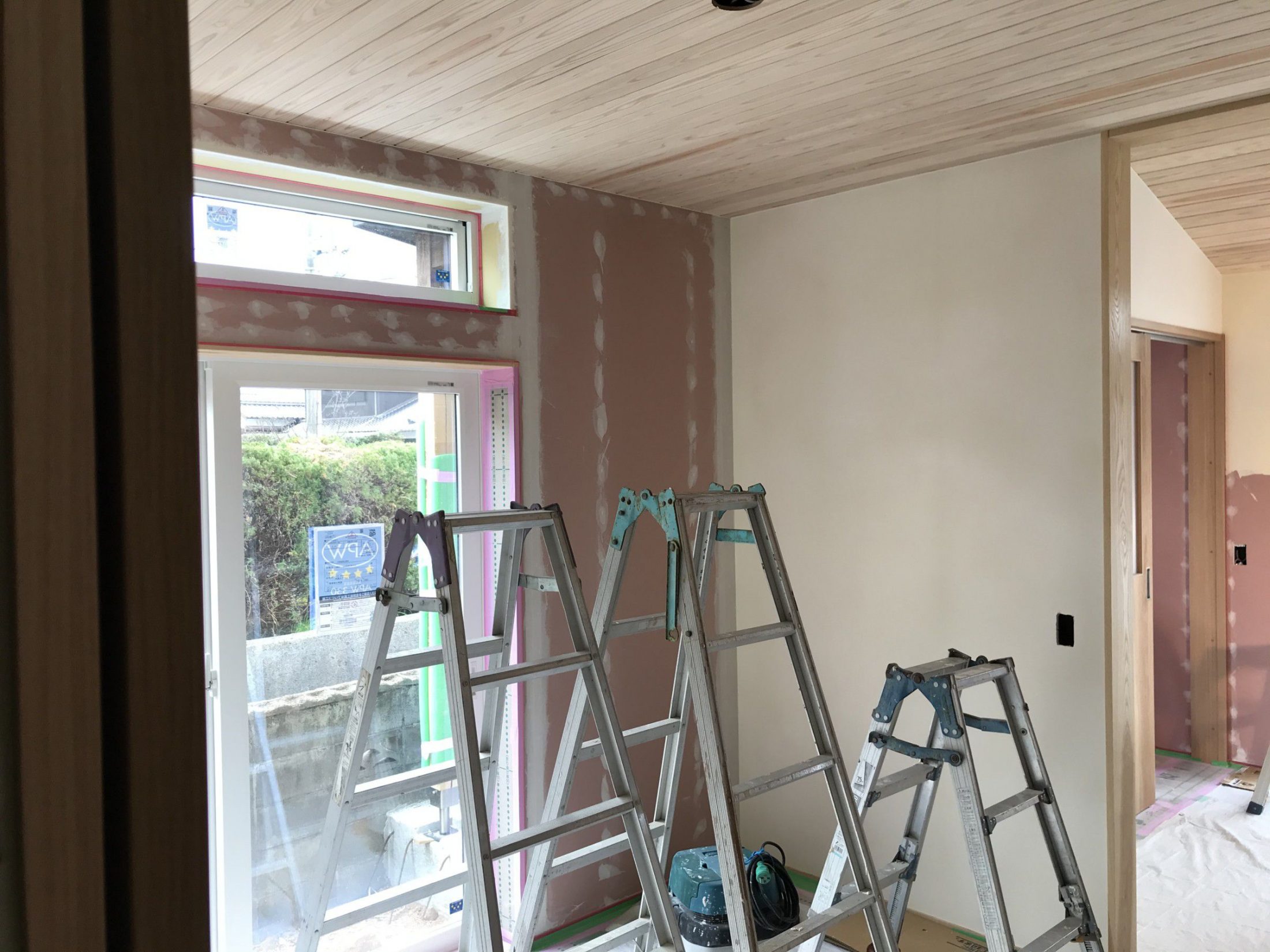

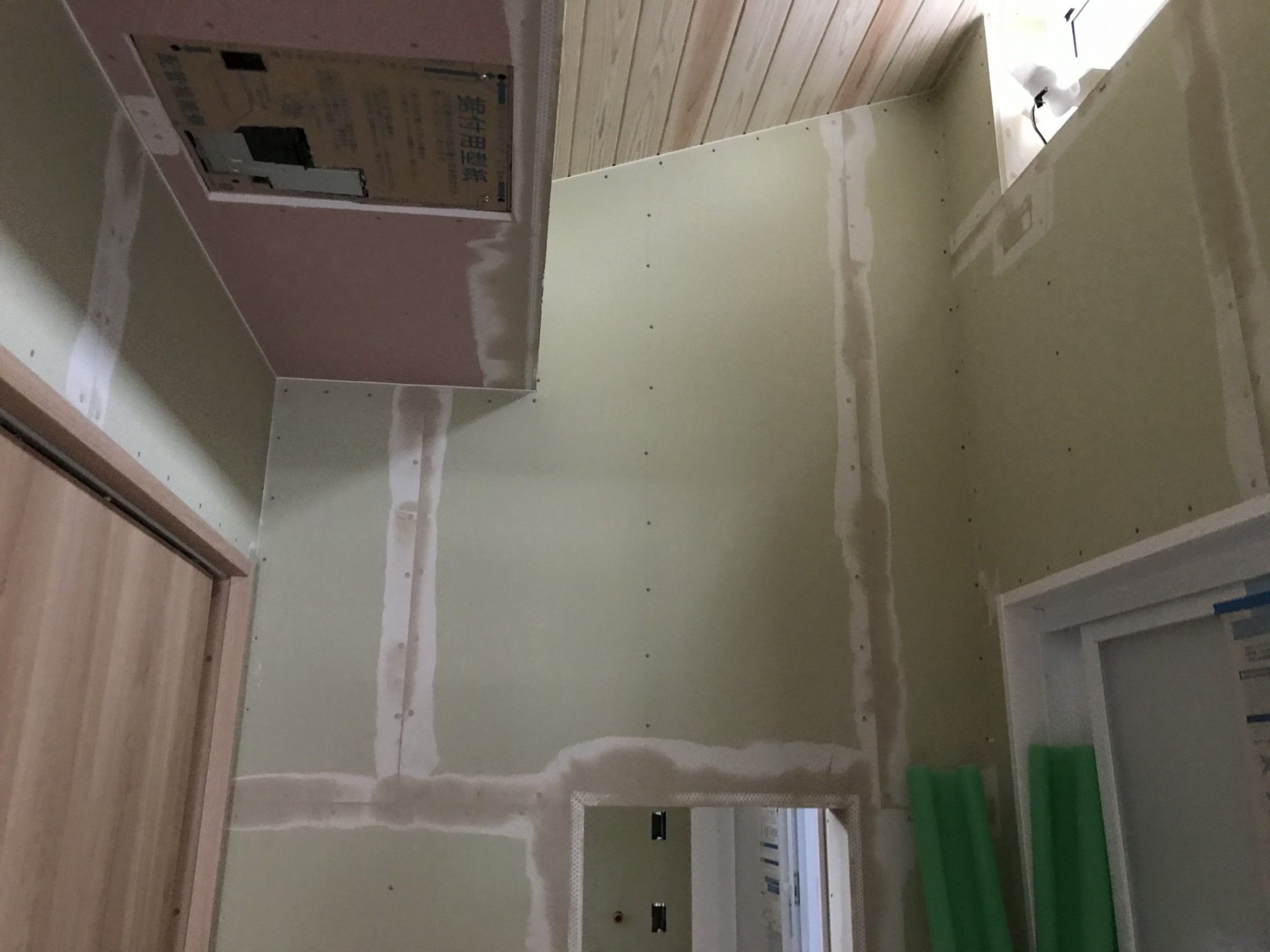

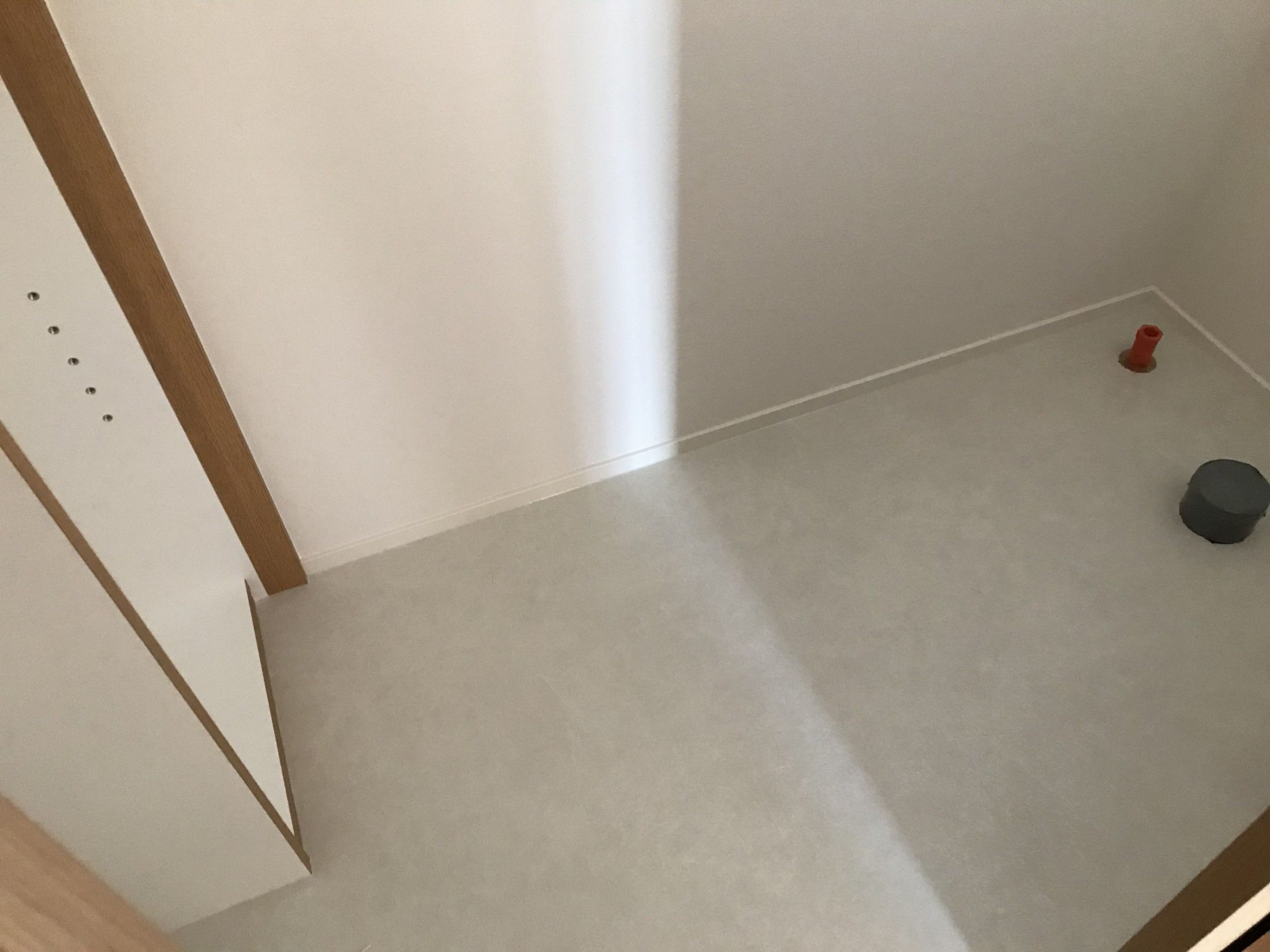

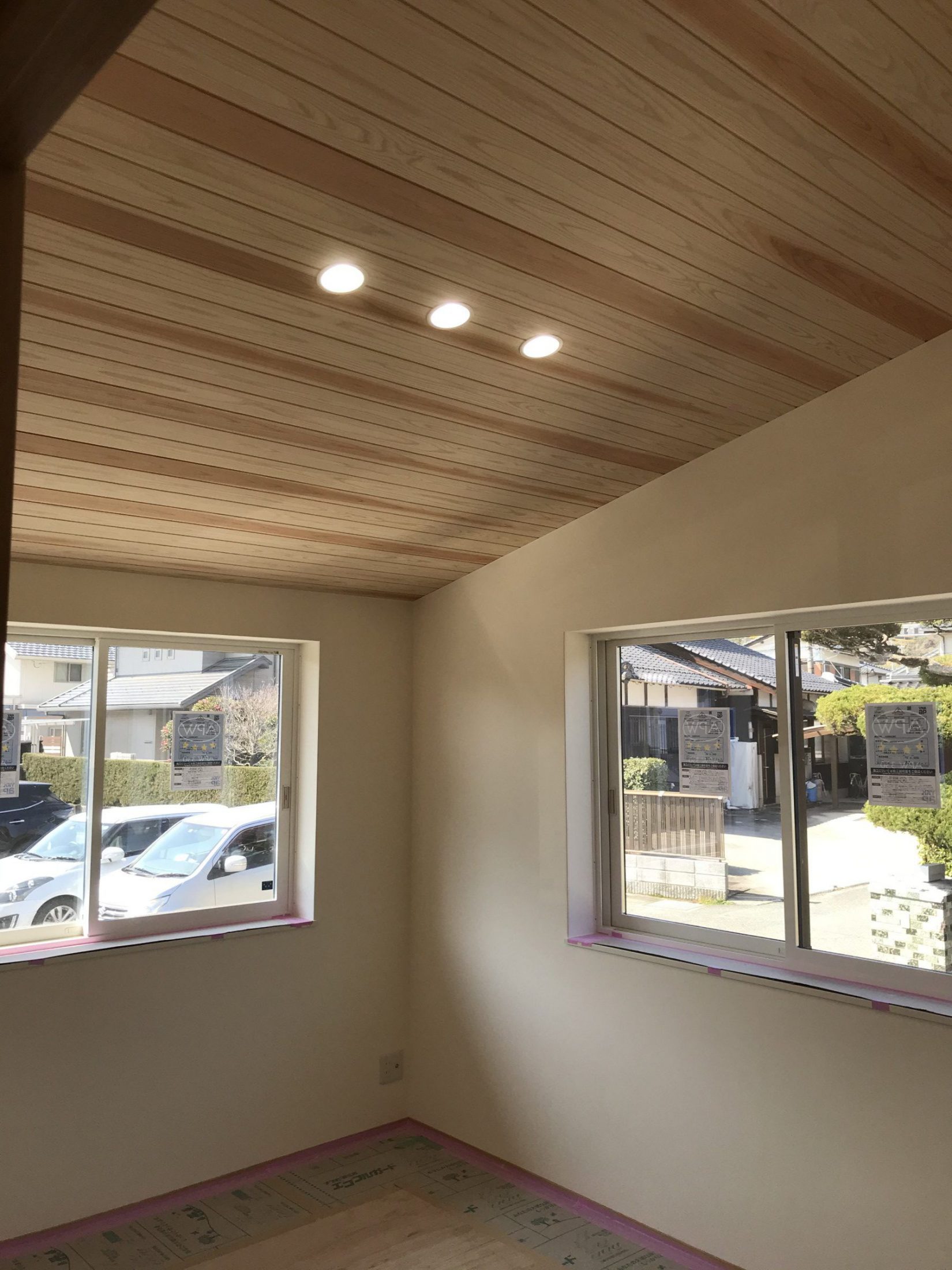

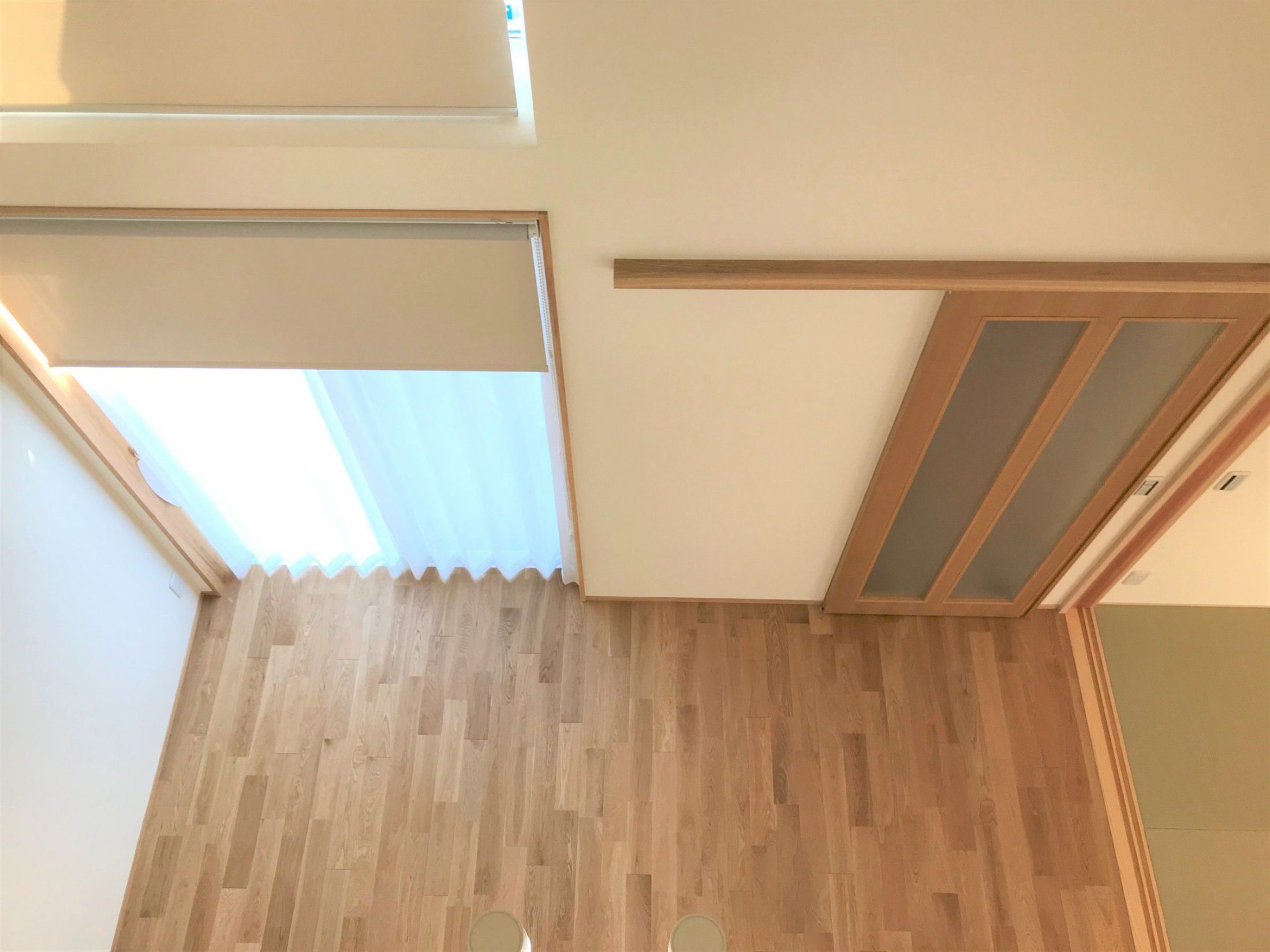

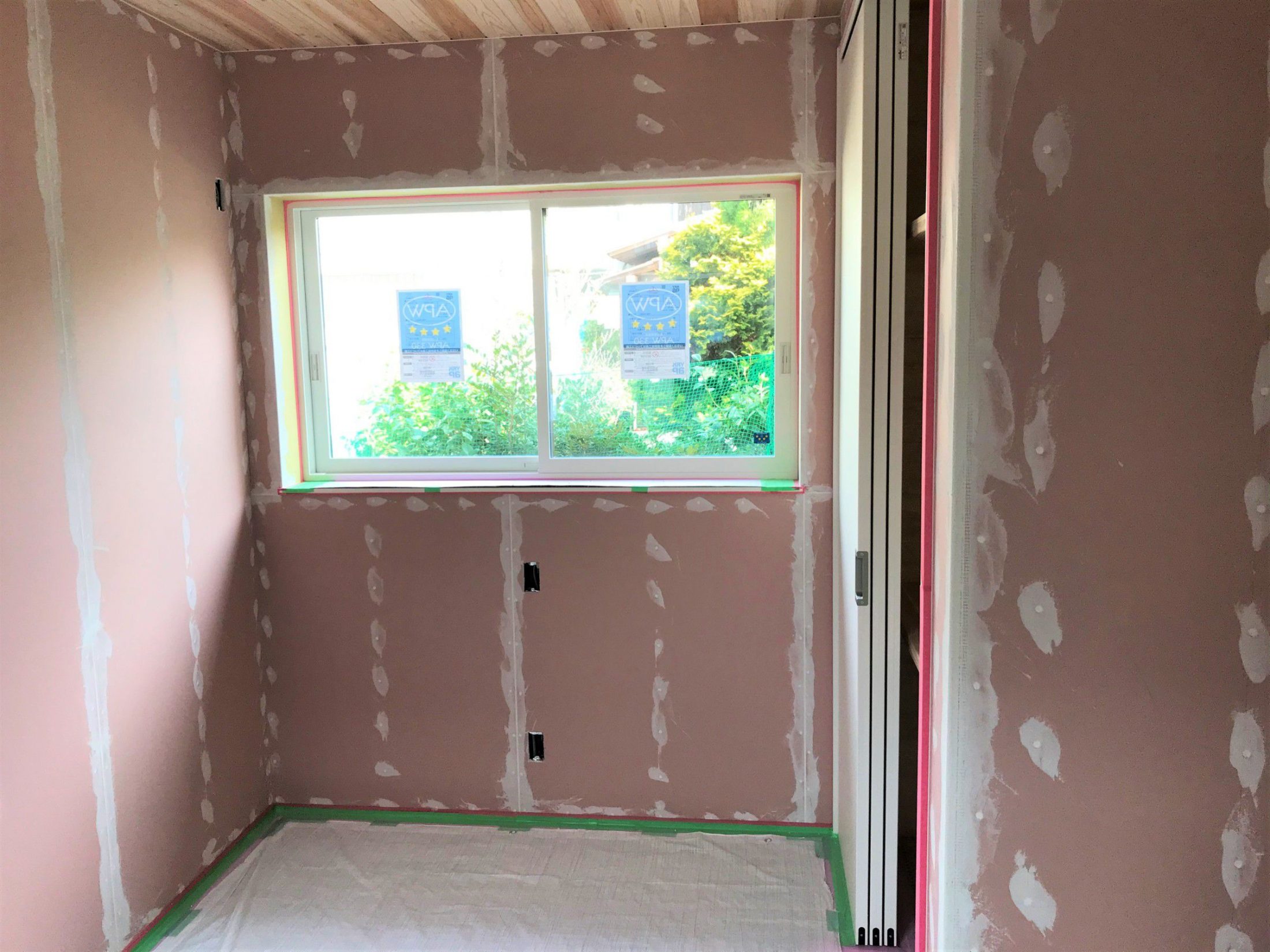

クロス工事完了
2020.2.14

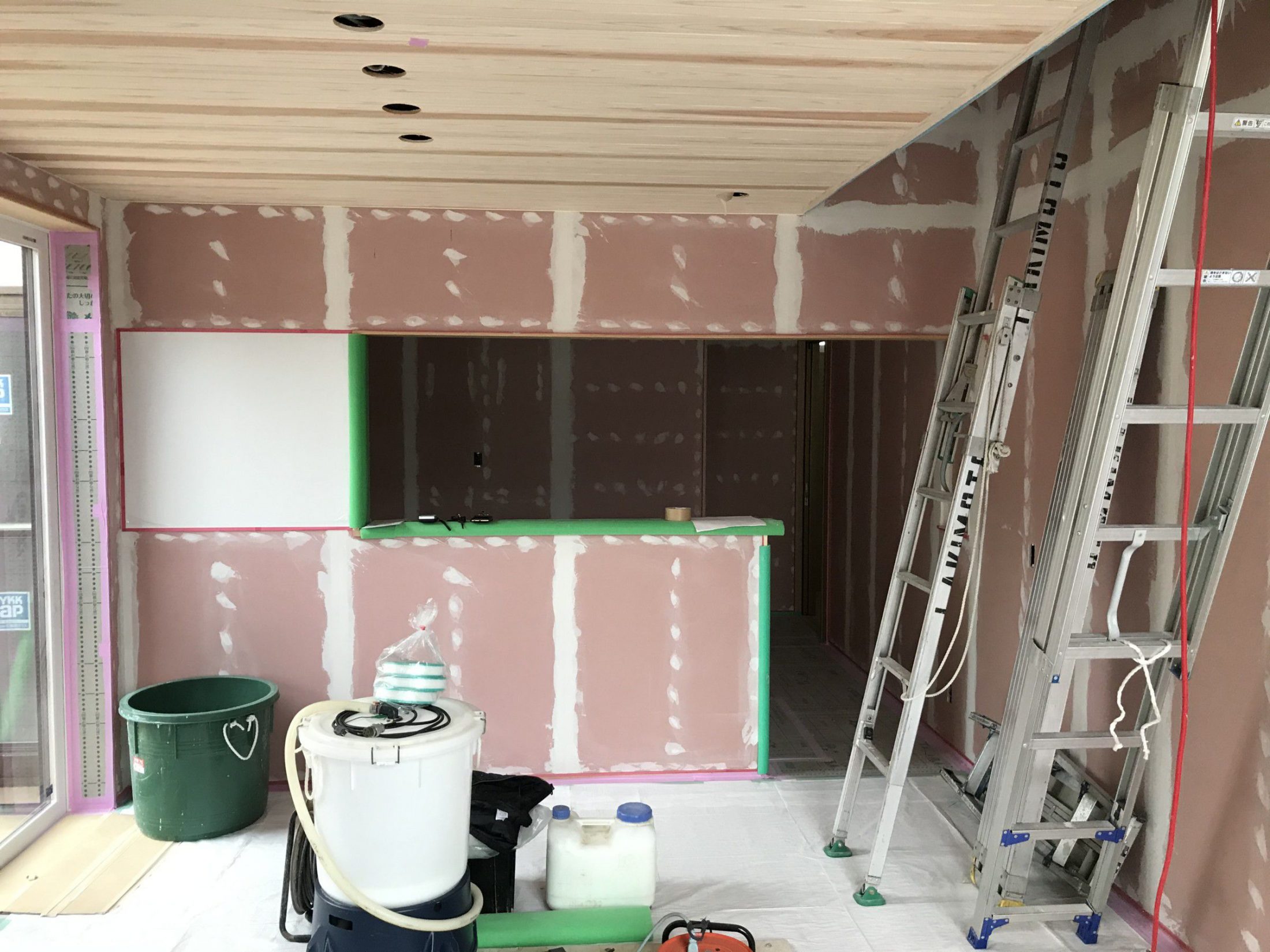

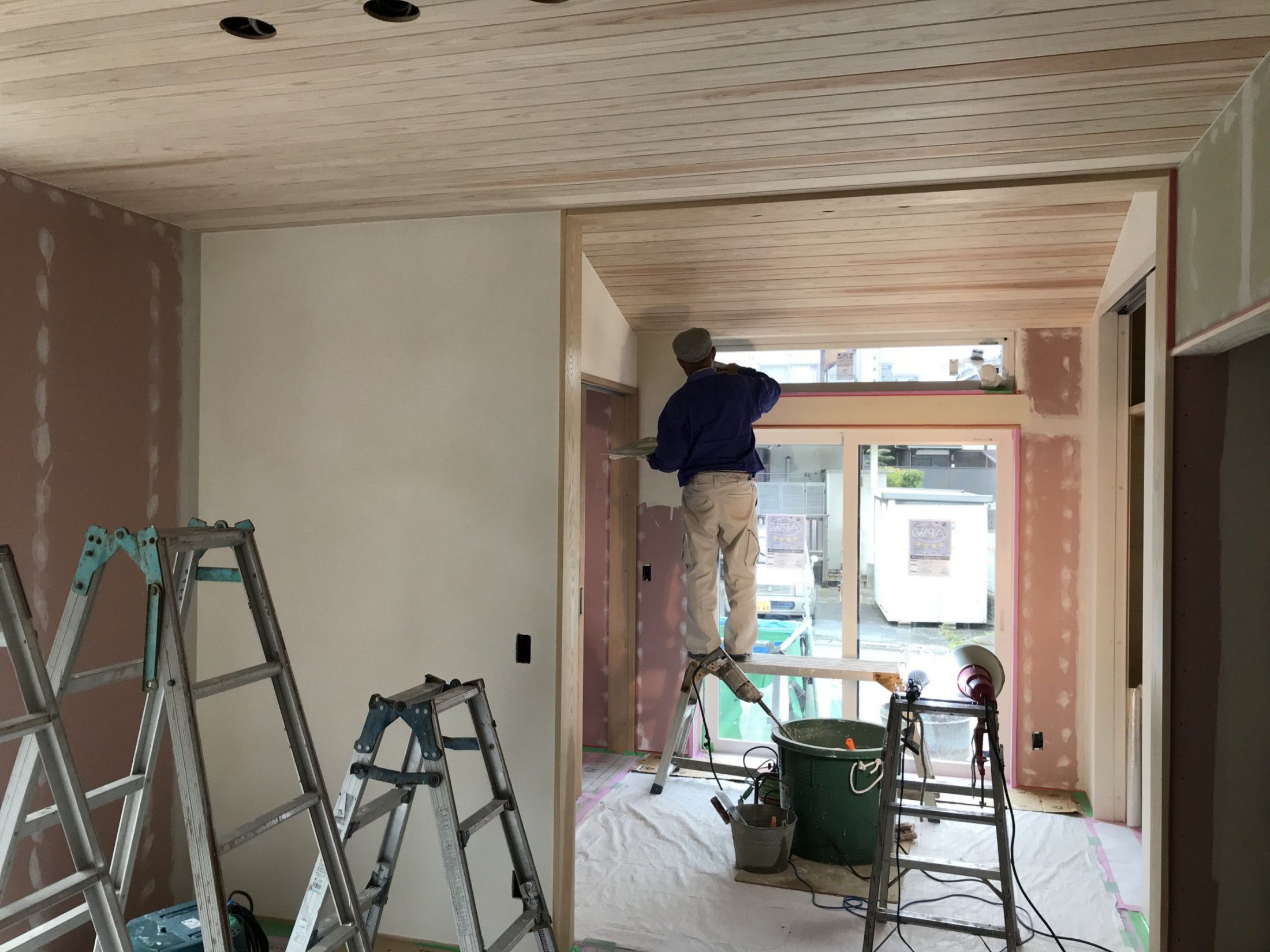

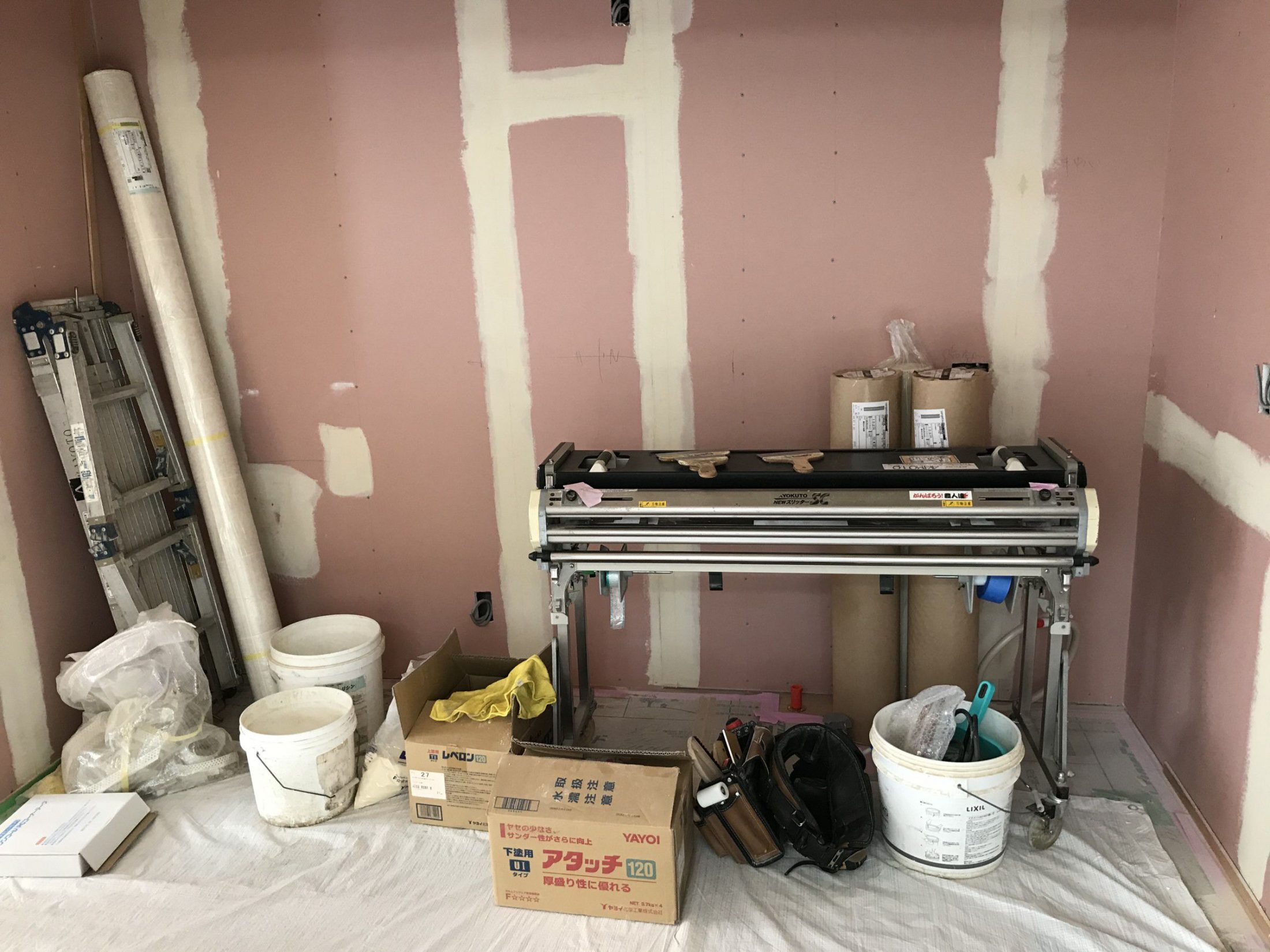

クロス工事(パテ処理~)
2020.2.14
左官工事(漆喰パテ処理~漆喰塗り)
2020.2.09

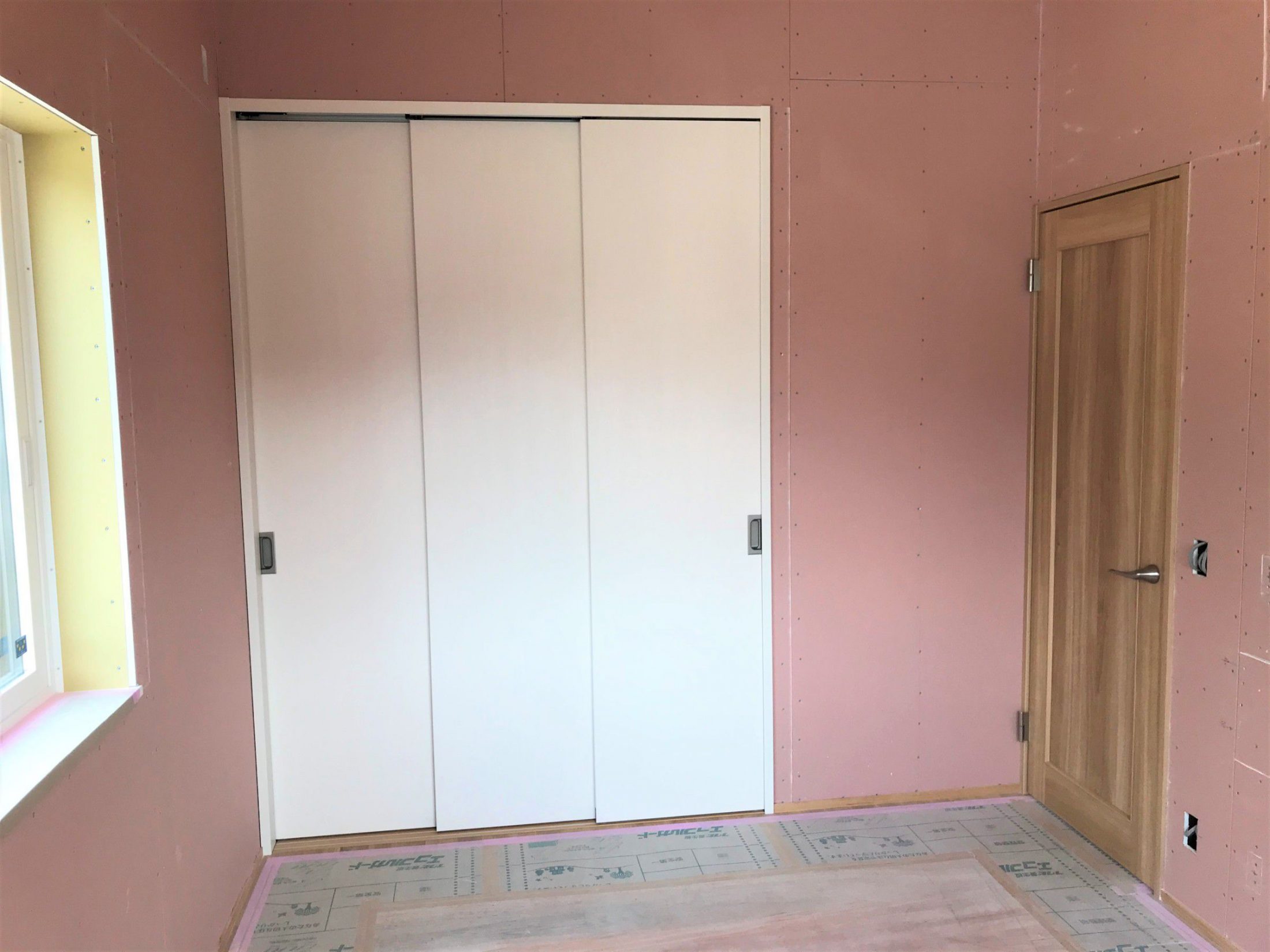

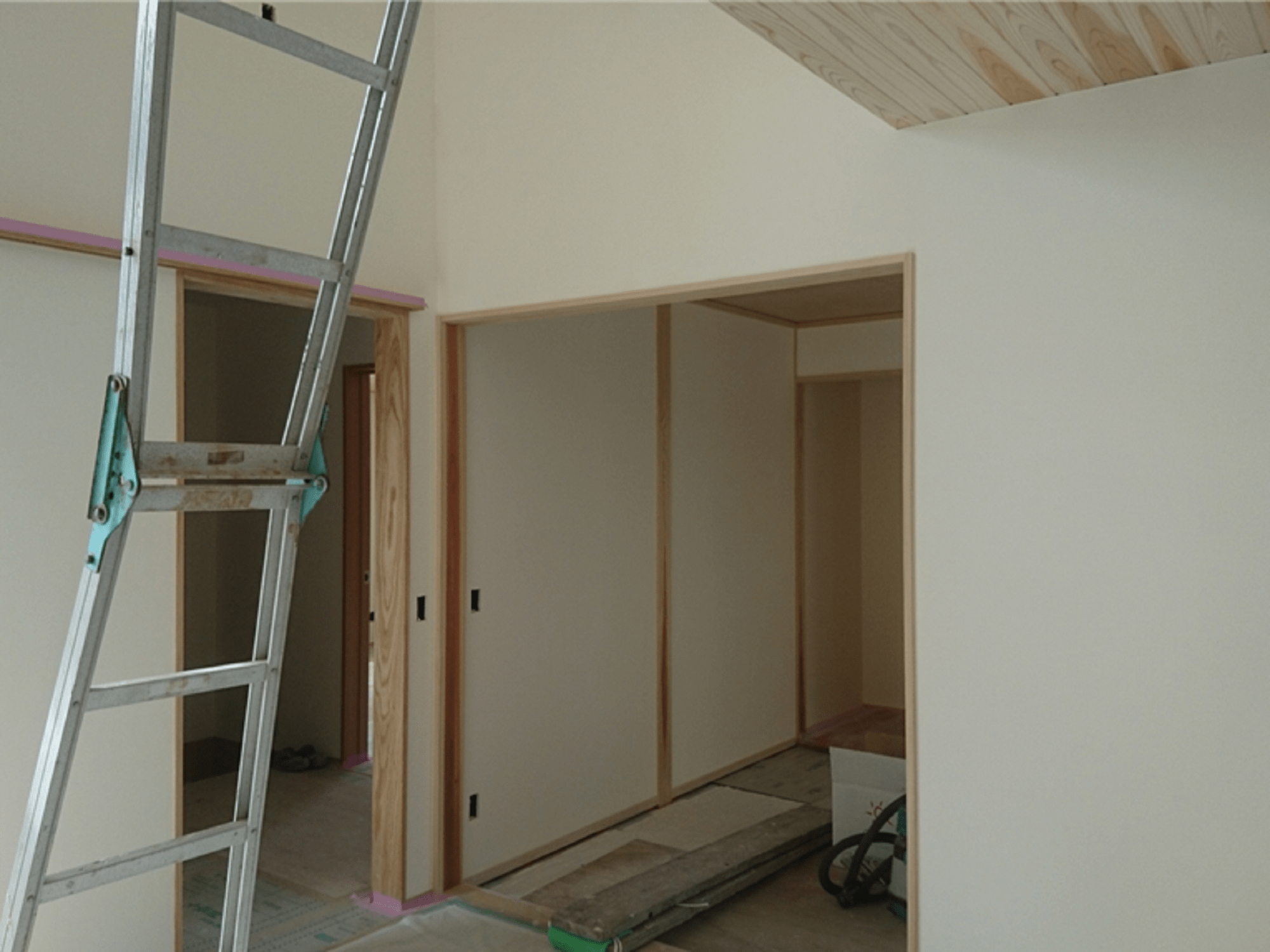

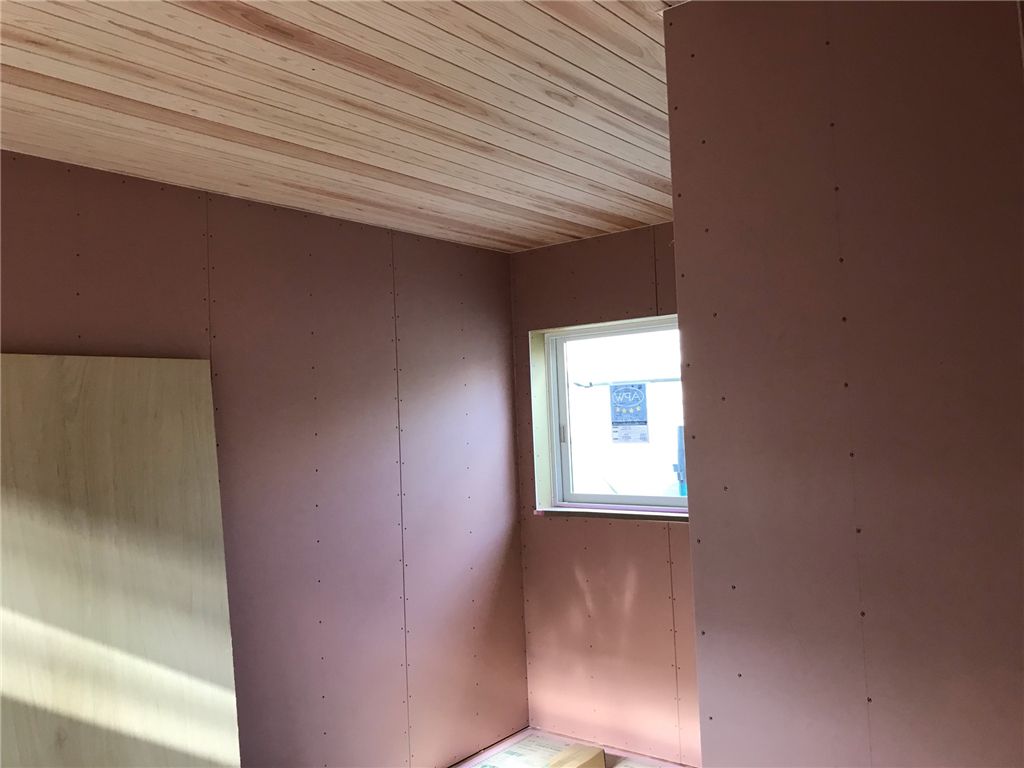

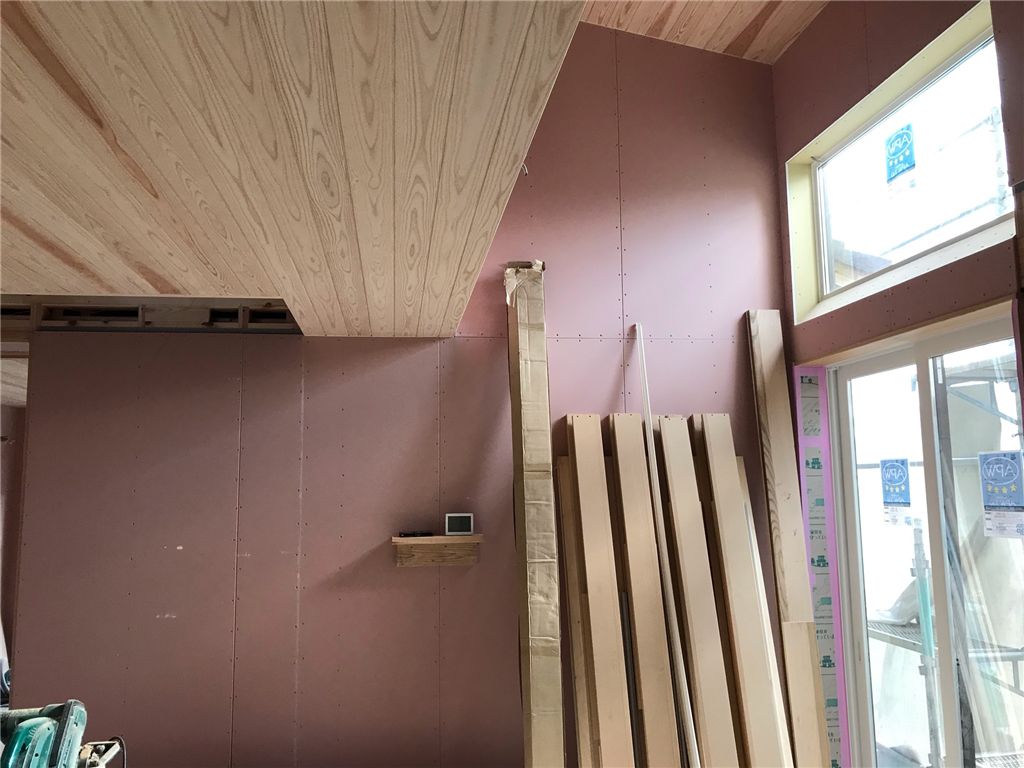

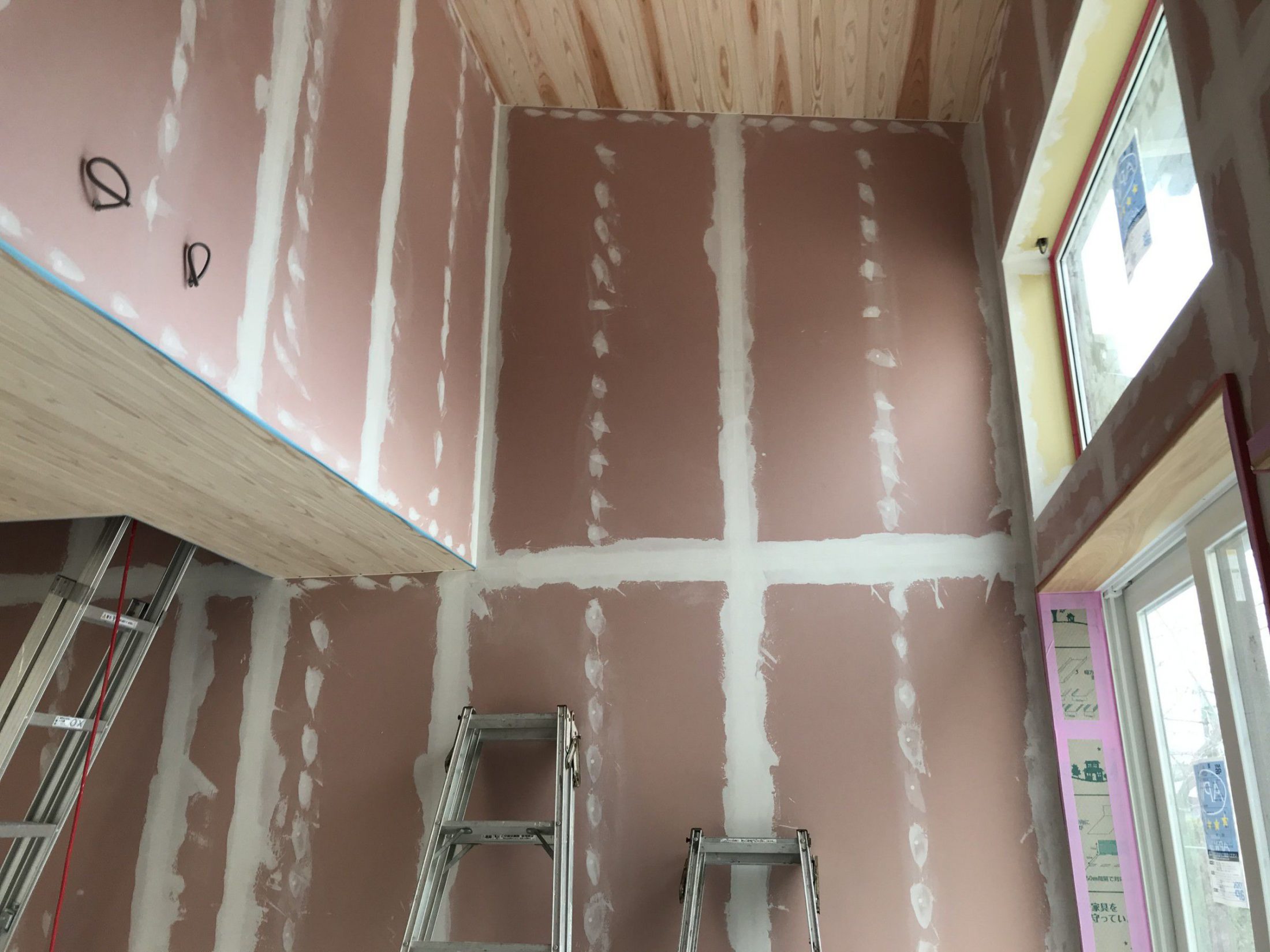

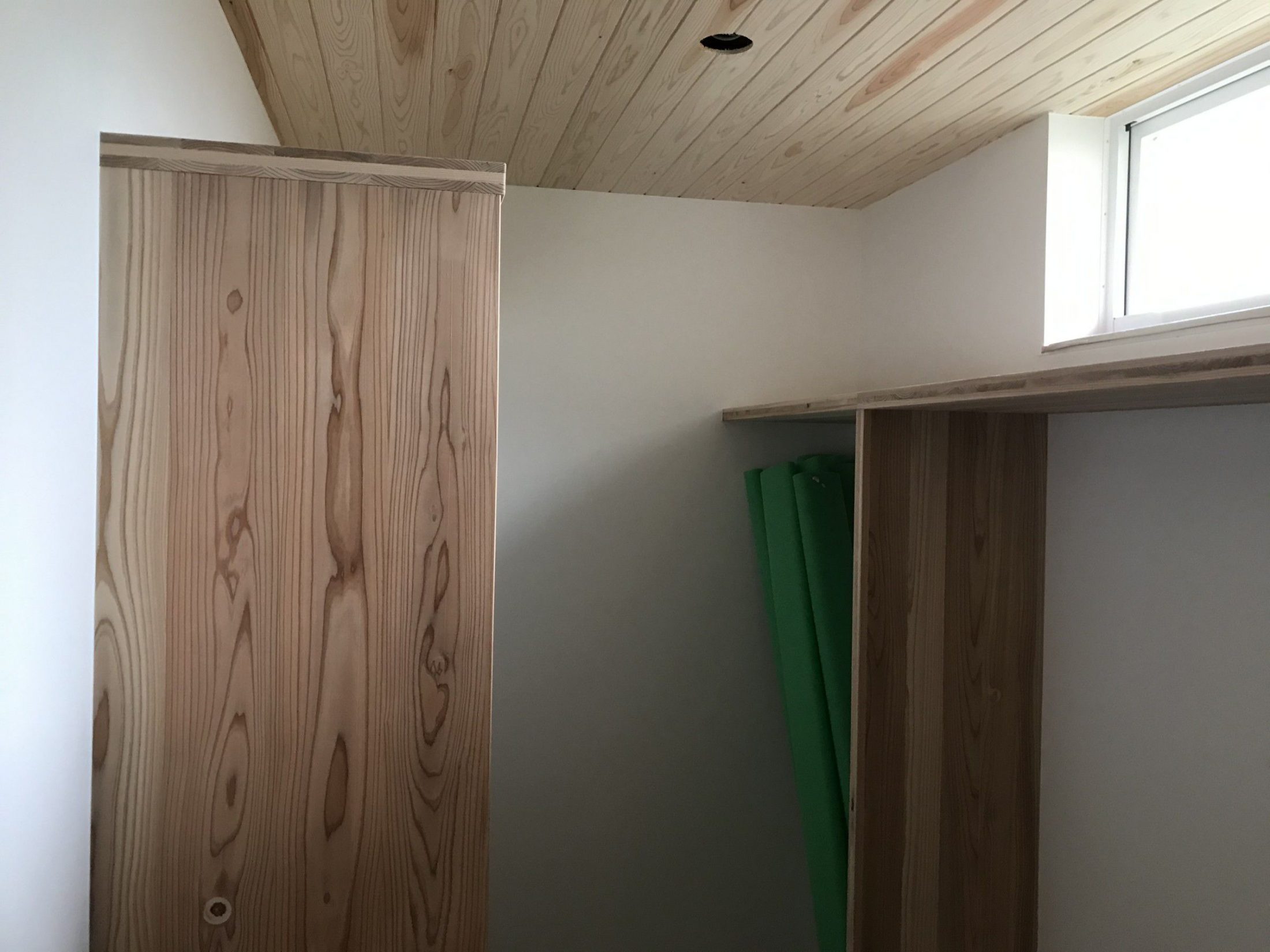

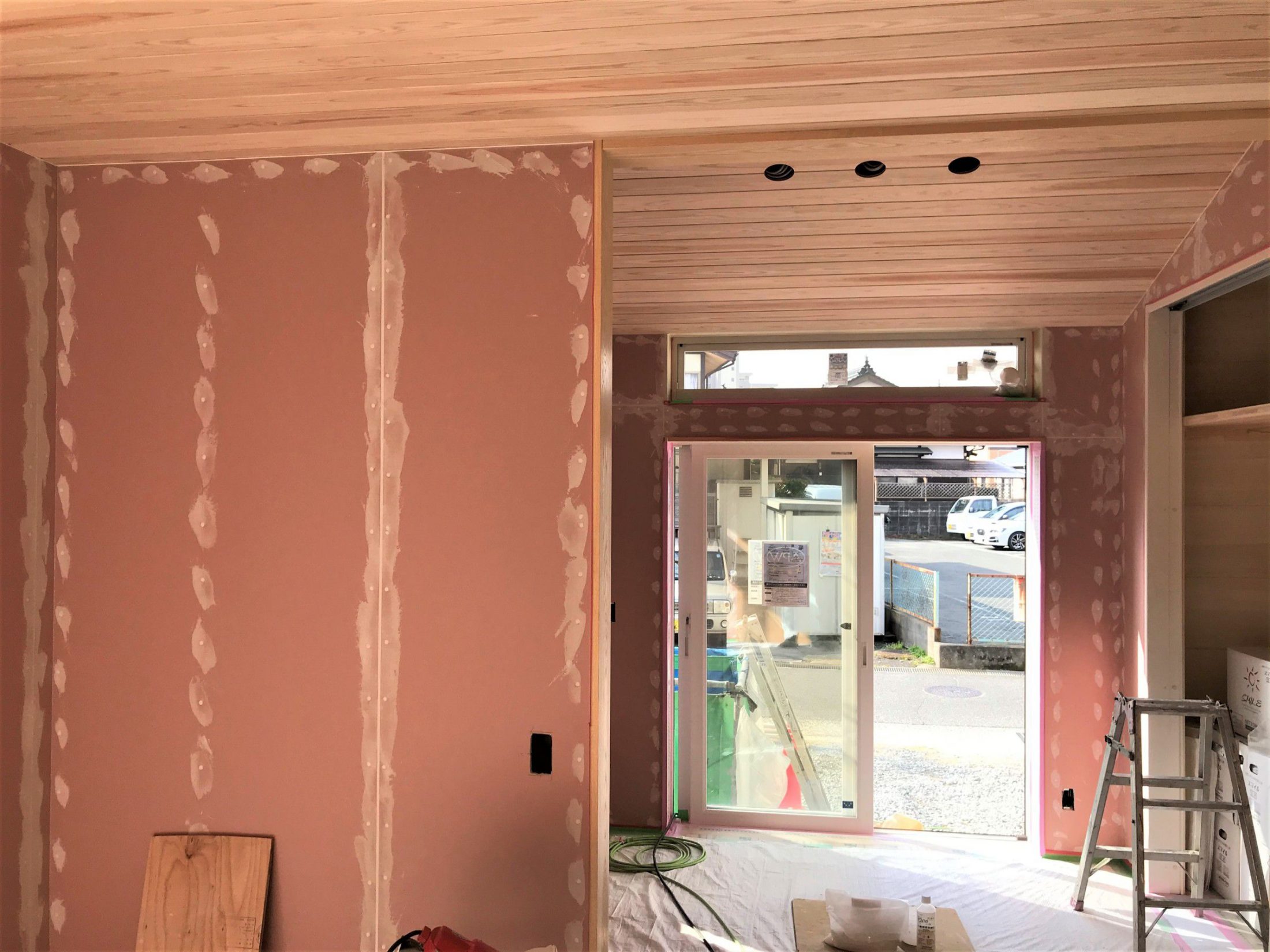

木工事完了~左官工事(漆喰下地処理)
2020.2.04

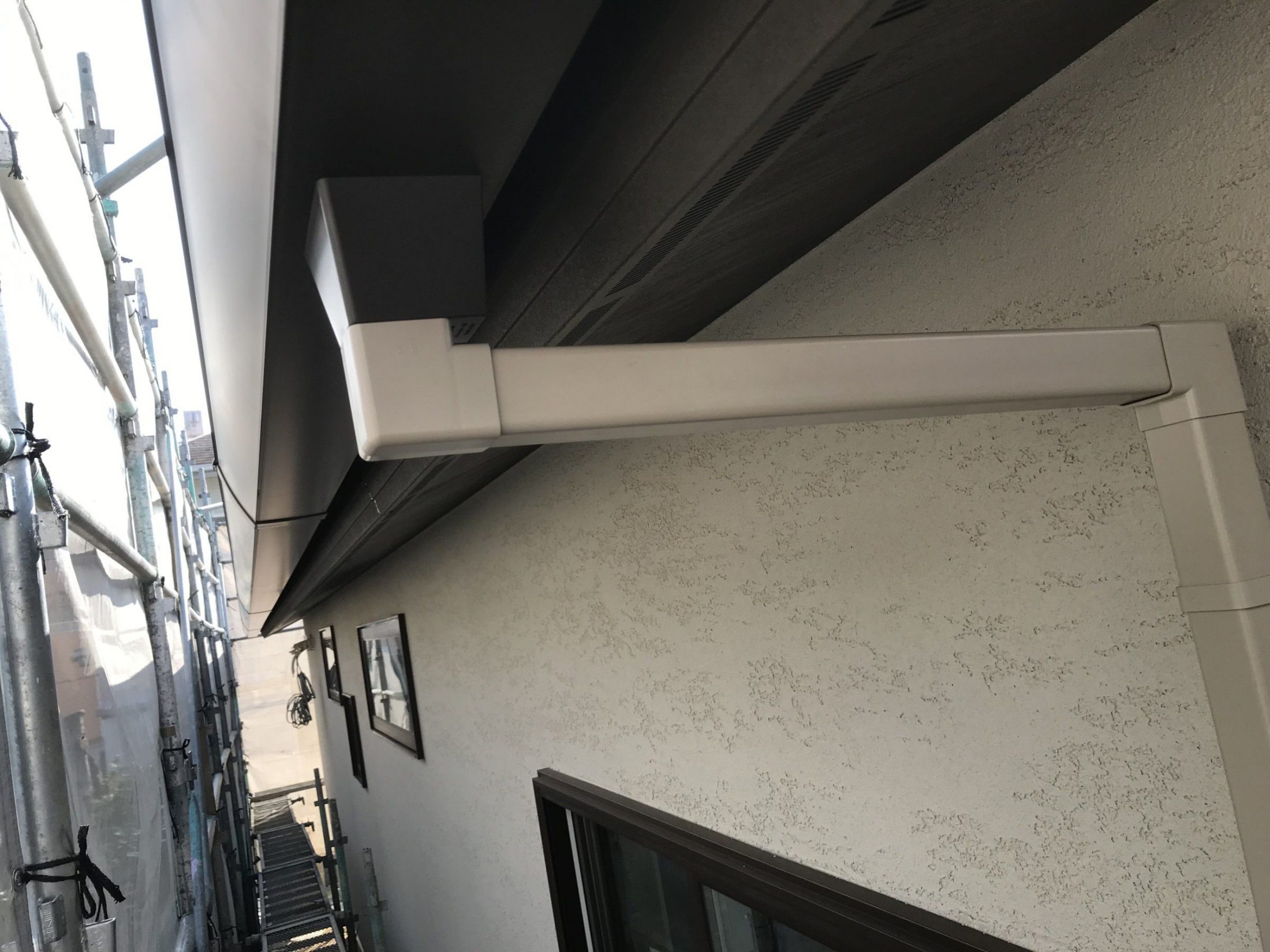

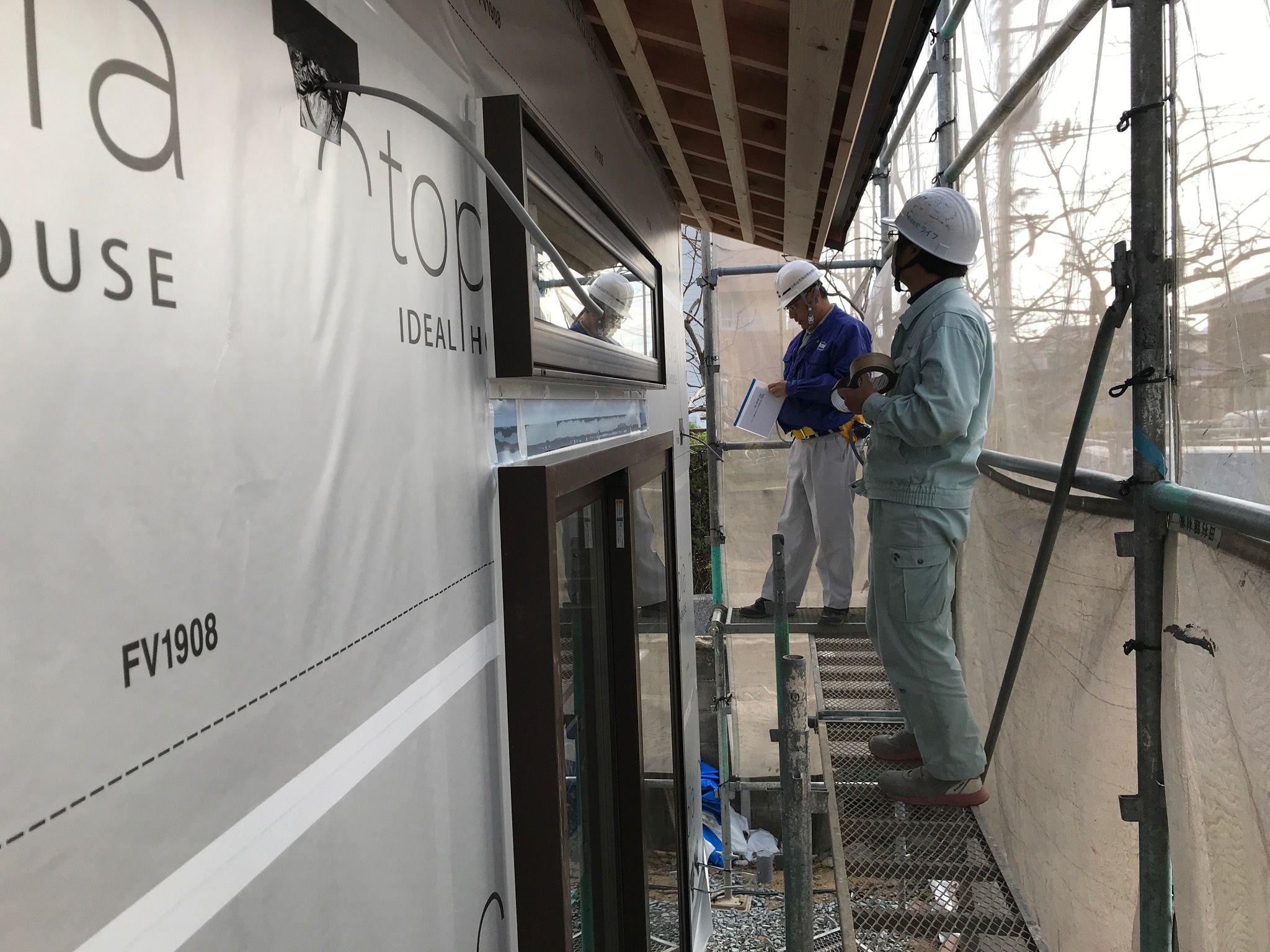

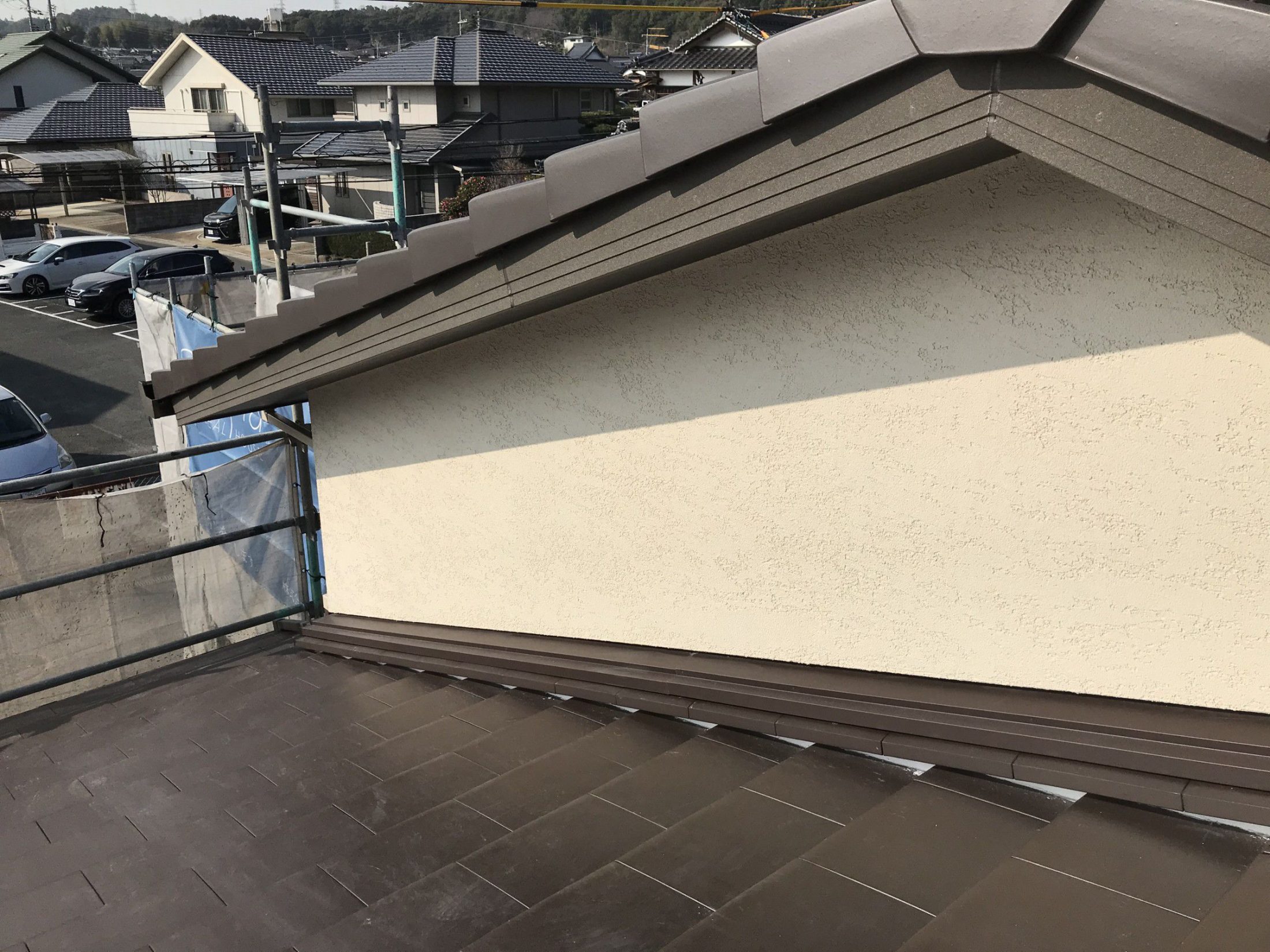

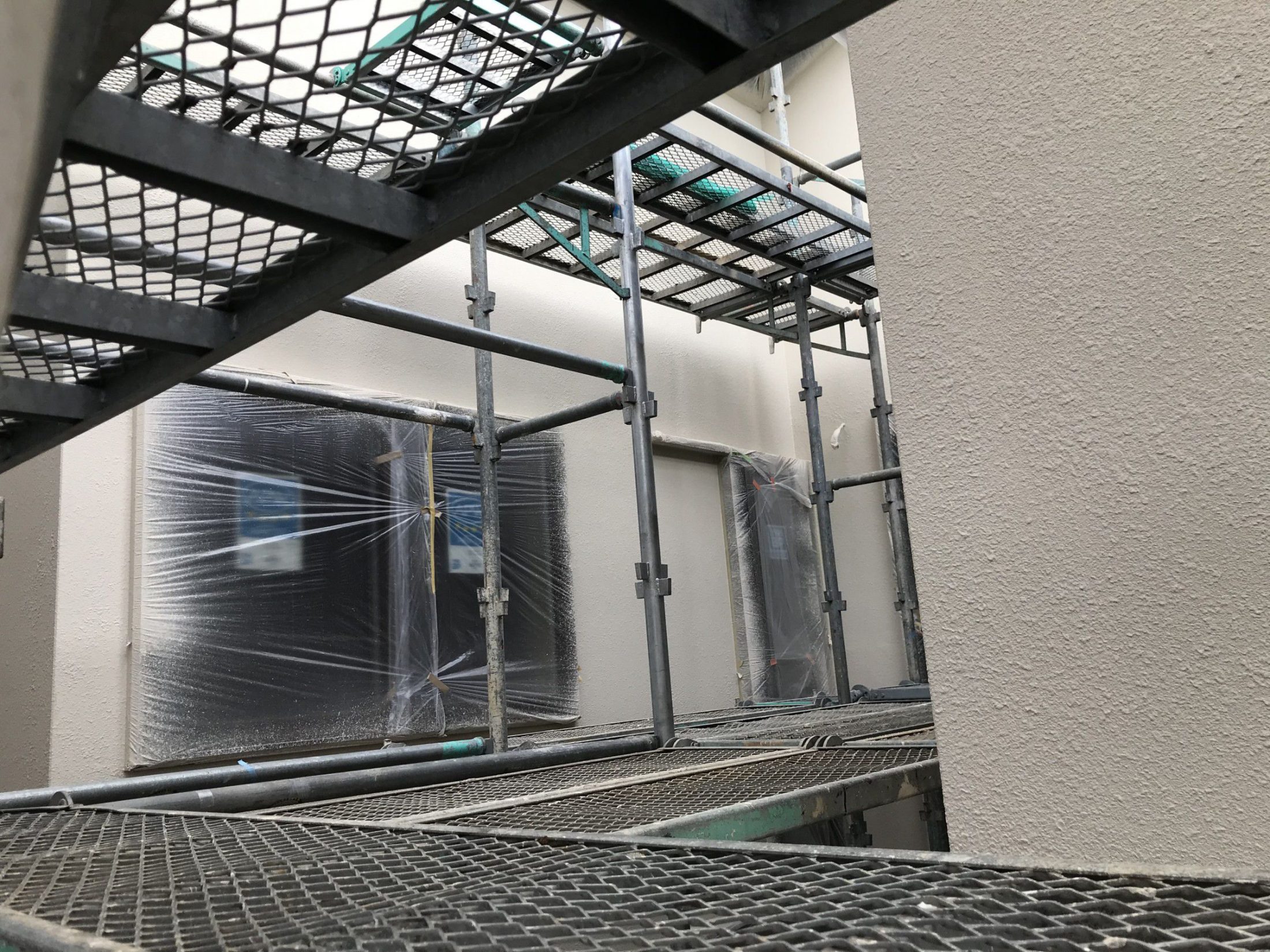

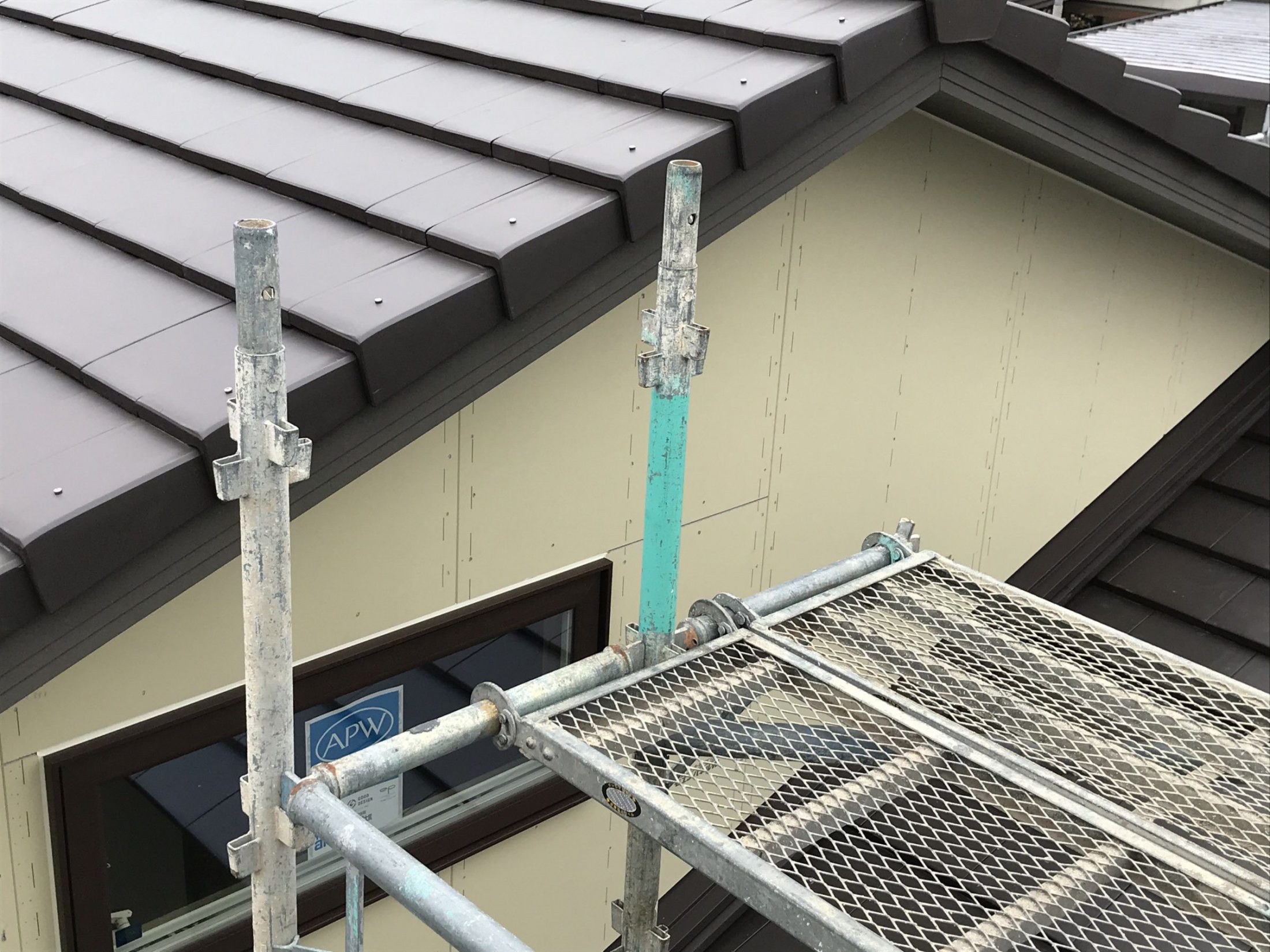

足場解体前の確認(屋根~樋~板金)
2020.1.31

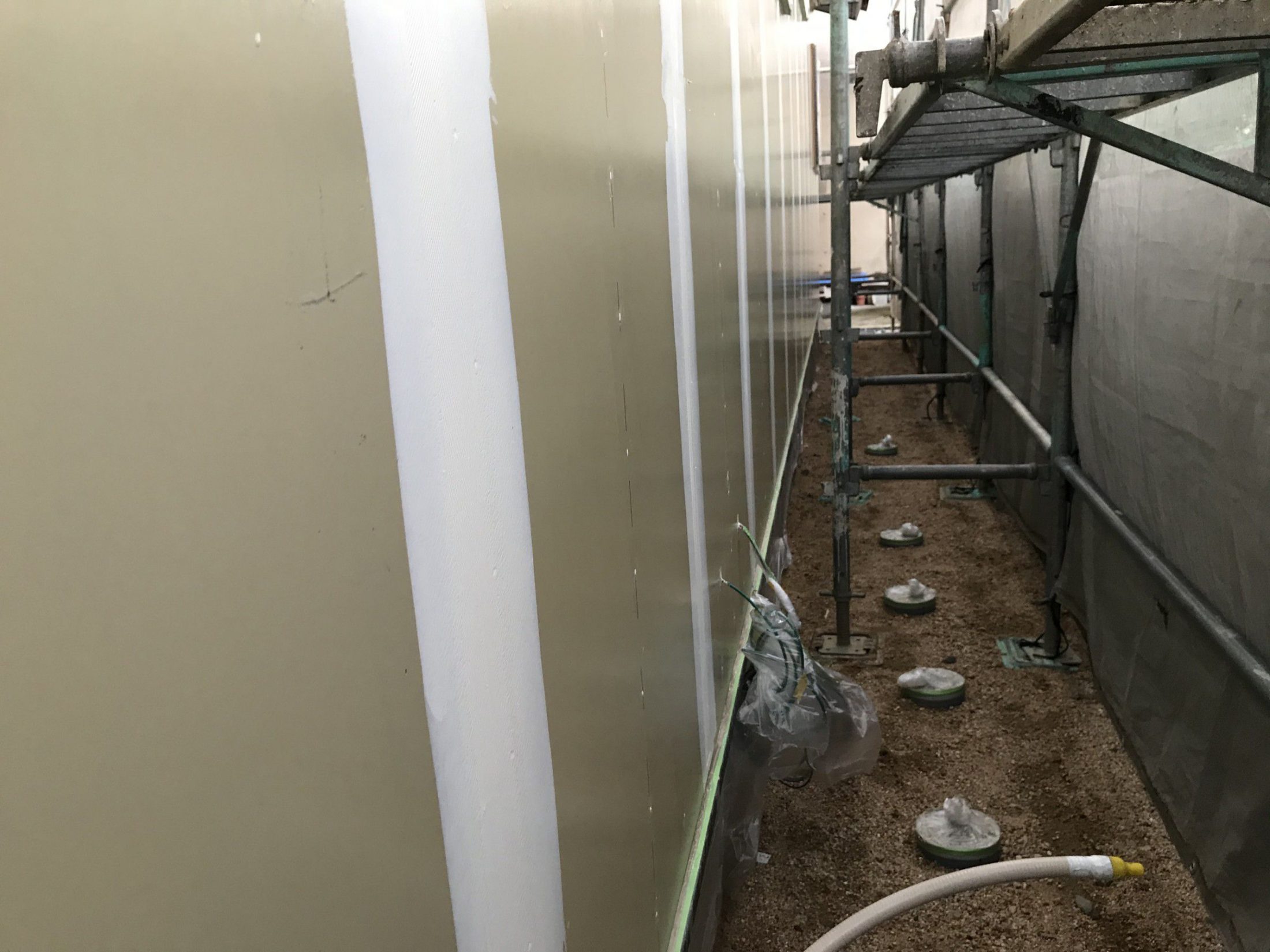

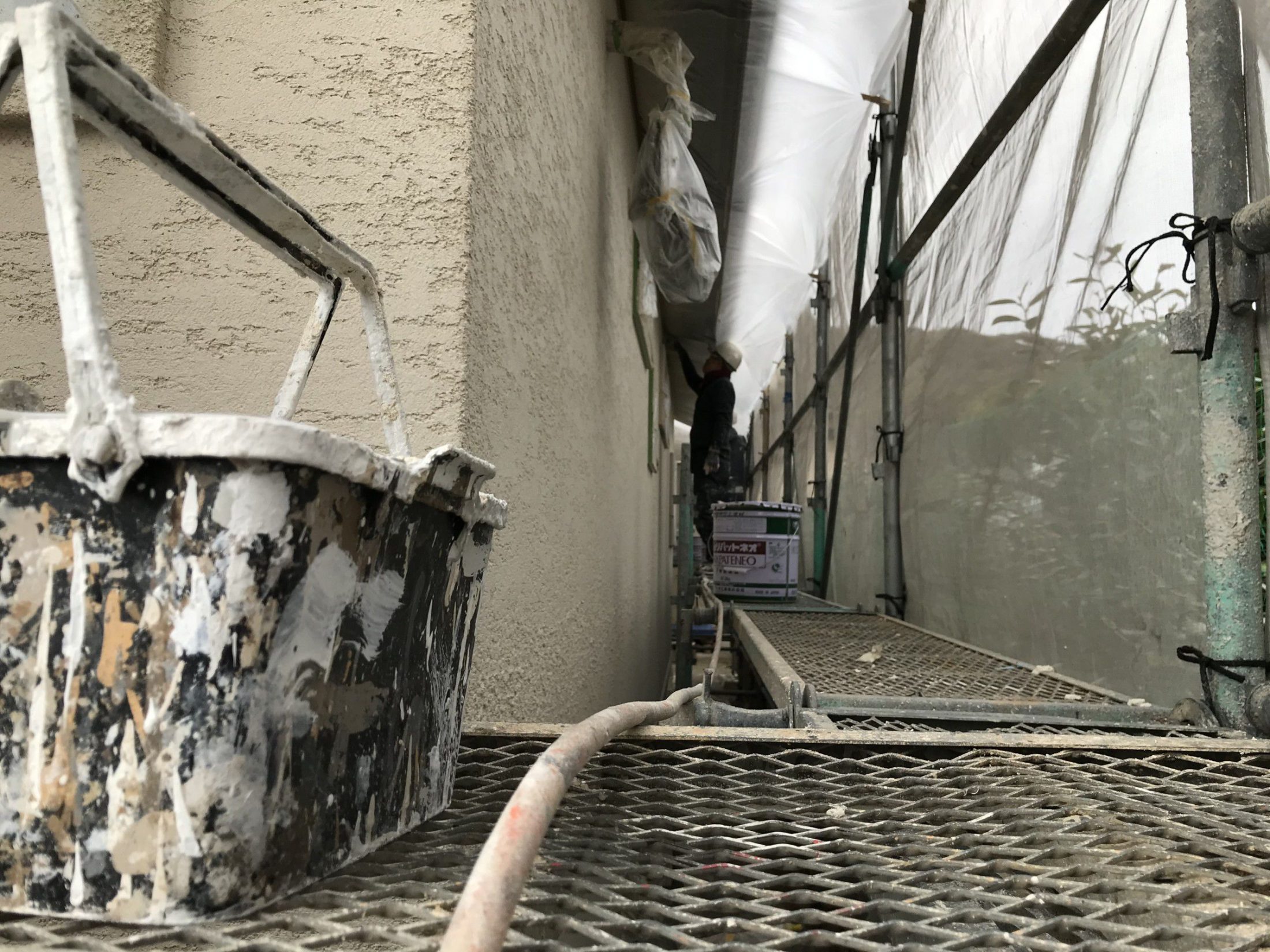

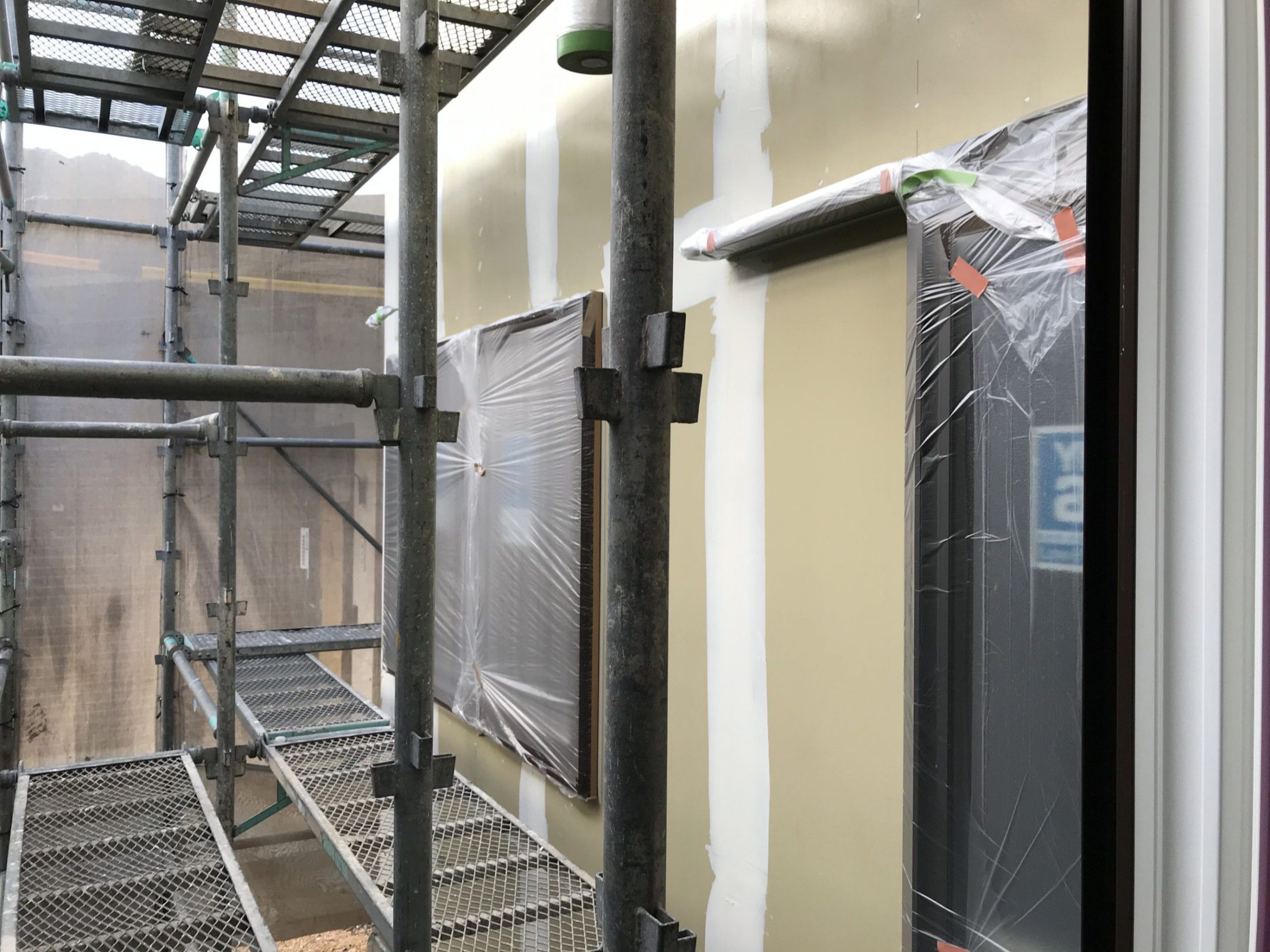

外部塗装(ジョリパット下塗り~上塗り)
2020.1.28

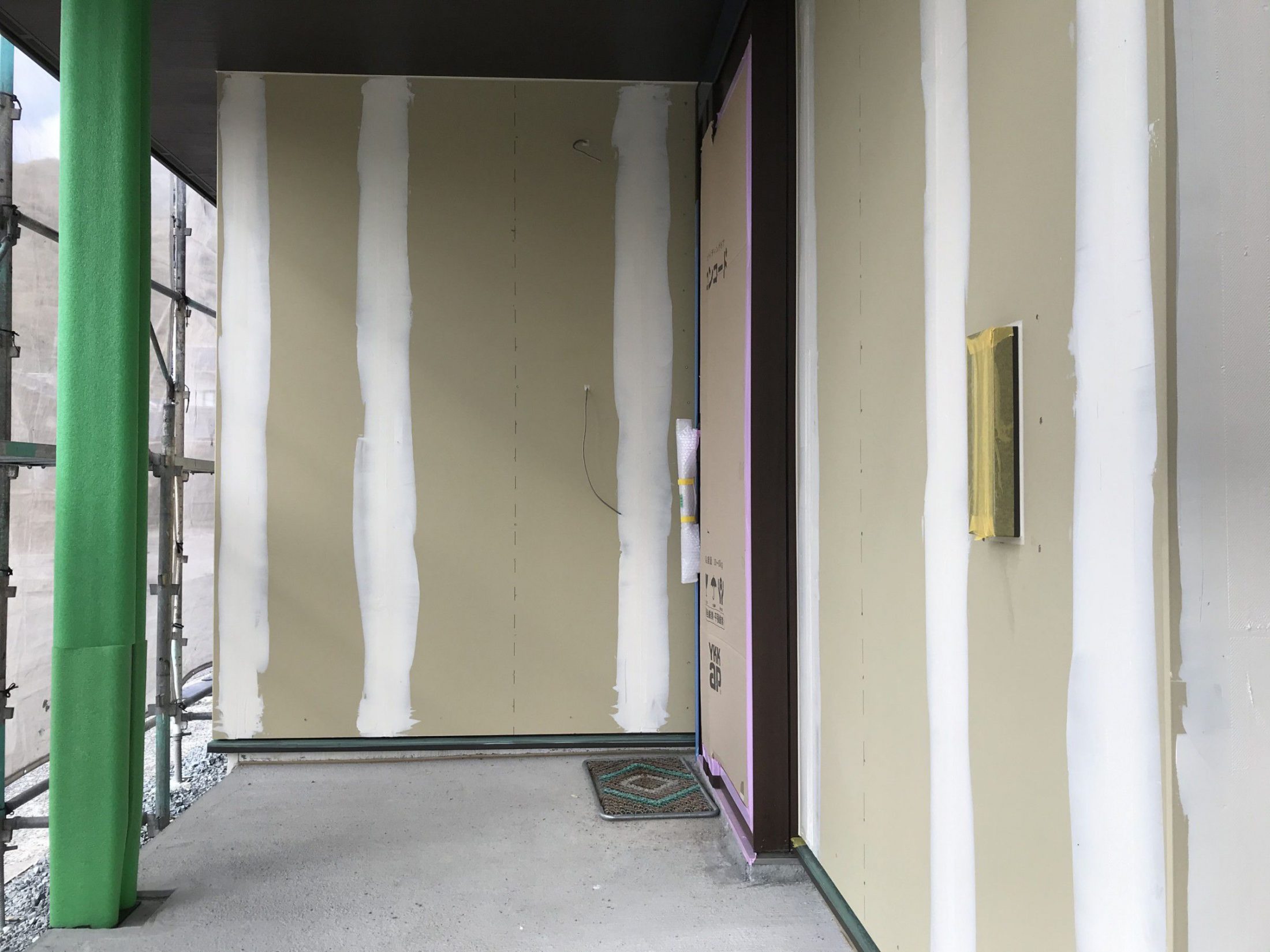

外部塗装(養生~ジョリパットシーラー処理)

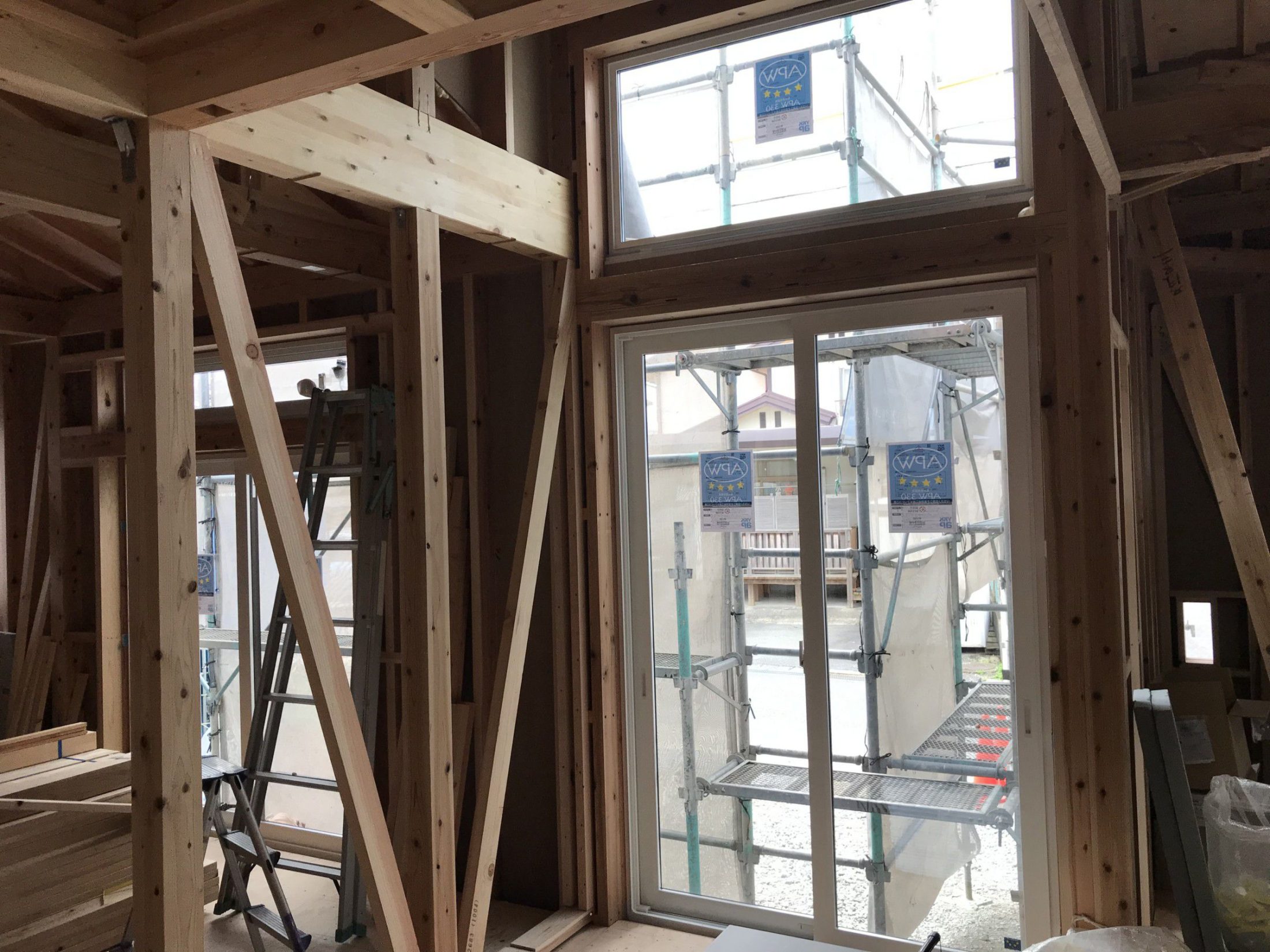

2020.1.28

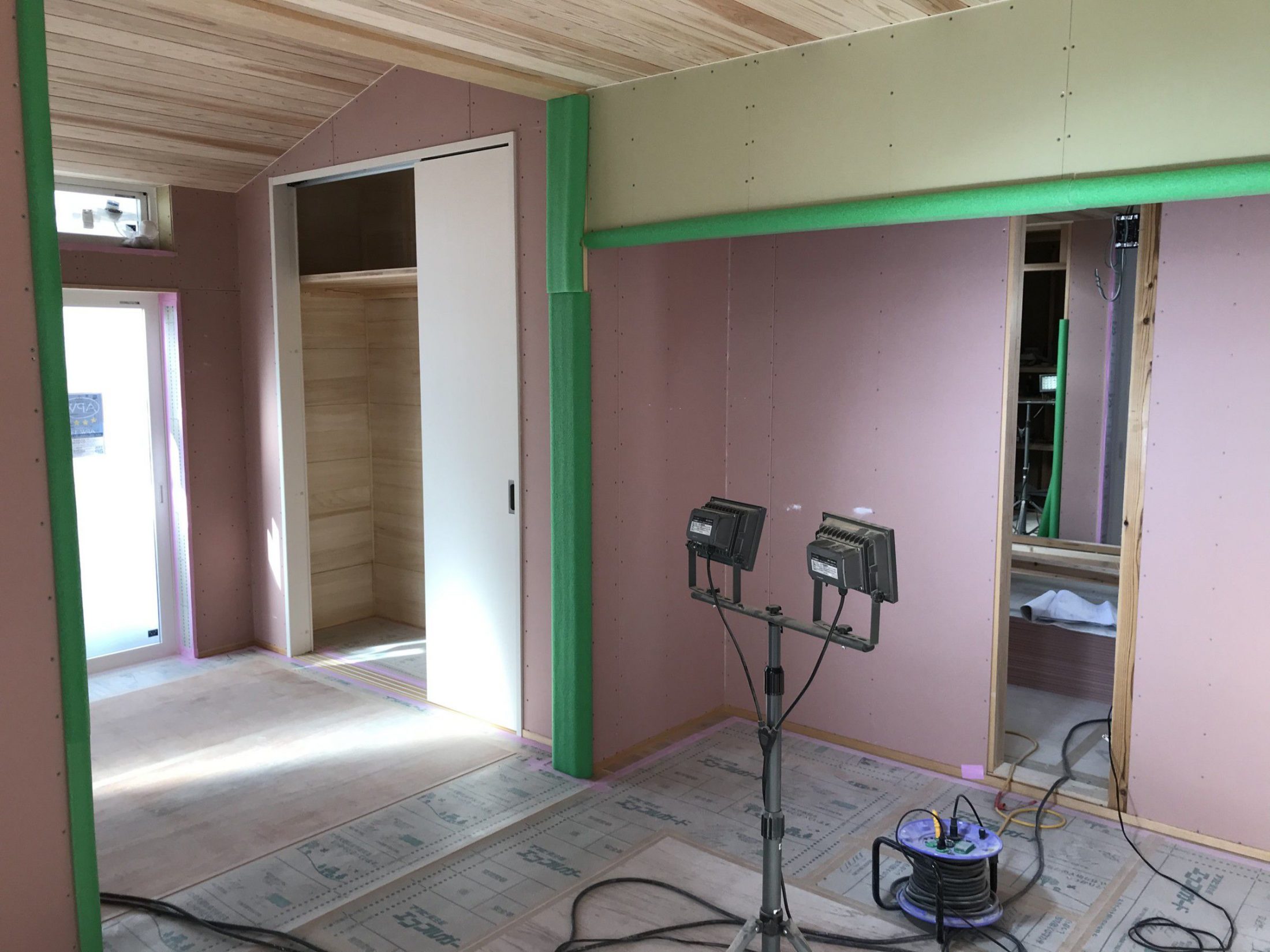

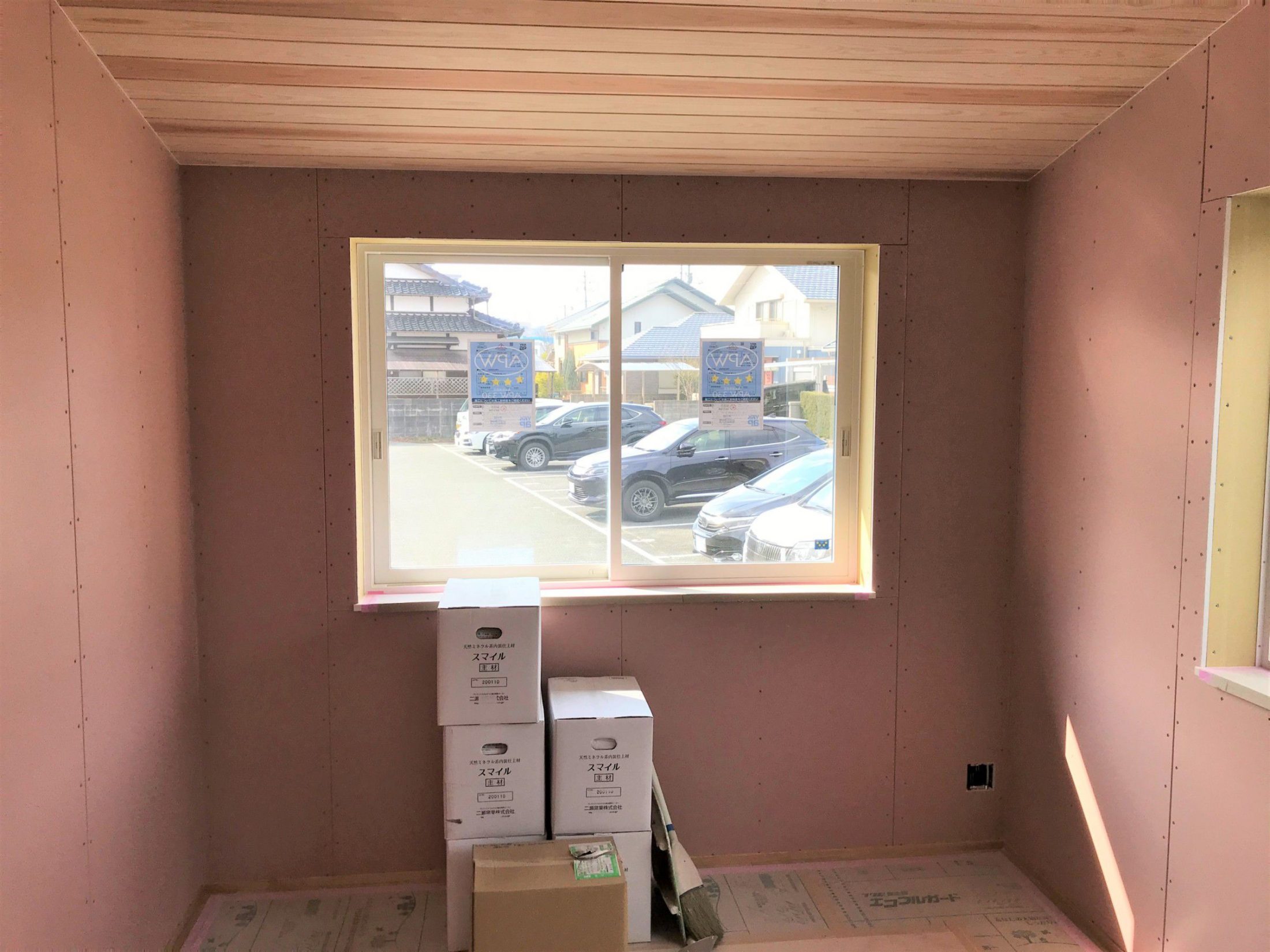

木工事(内部造作中)
2020.1.22

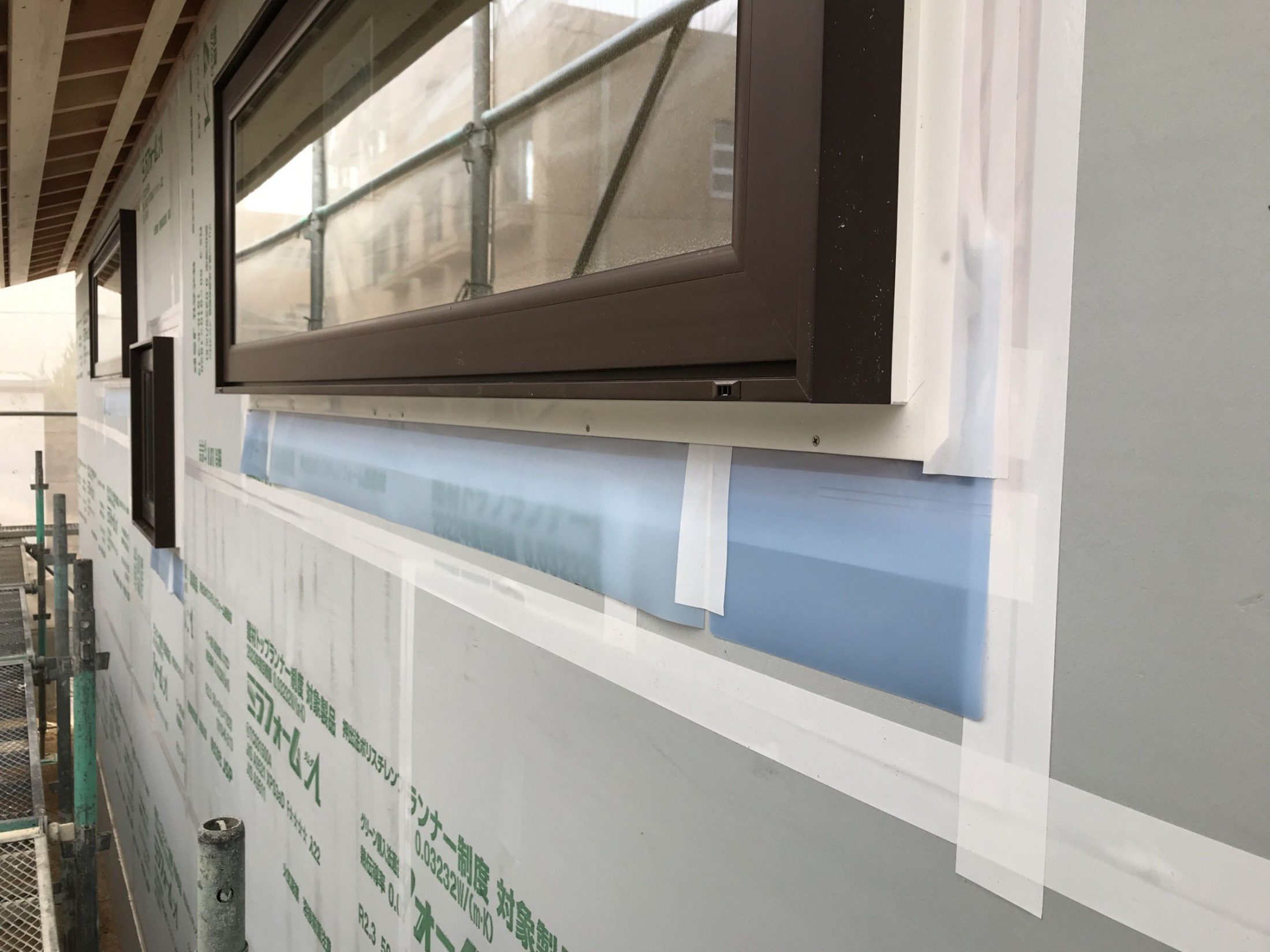

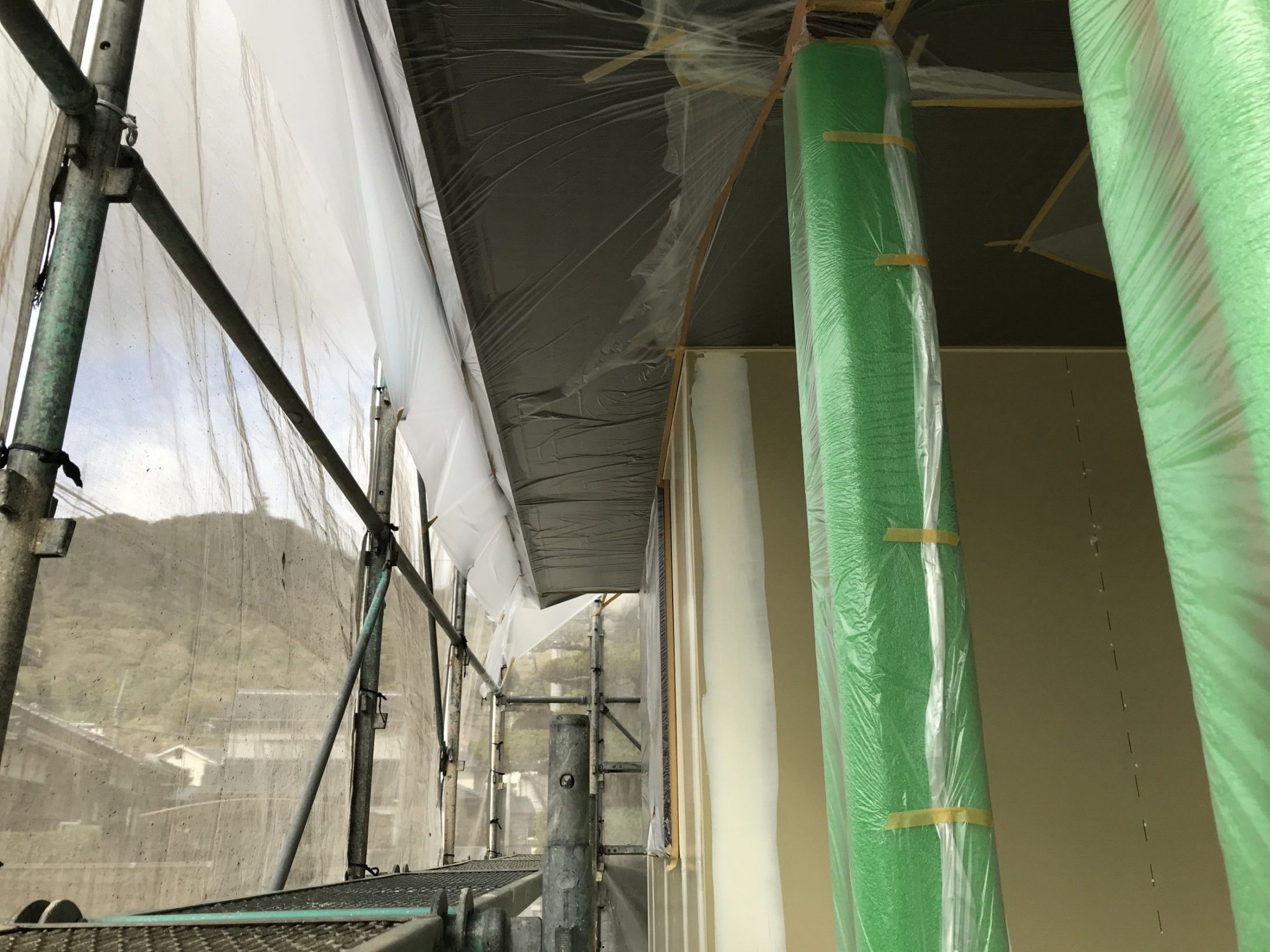

外部塗装(ジョリパット下地処理中)

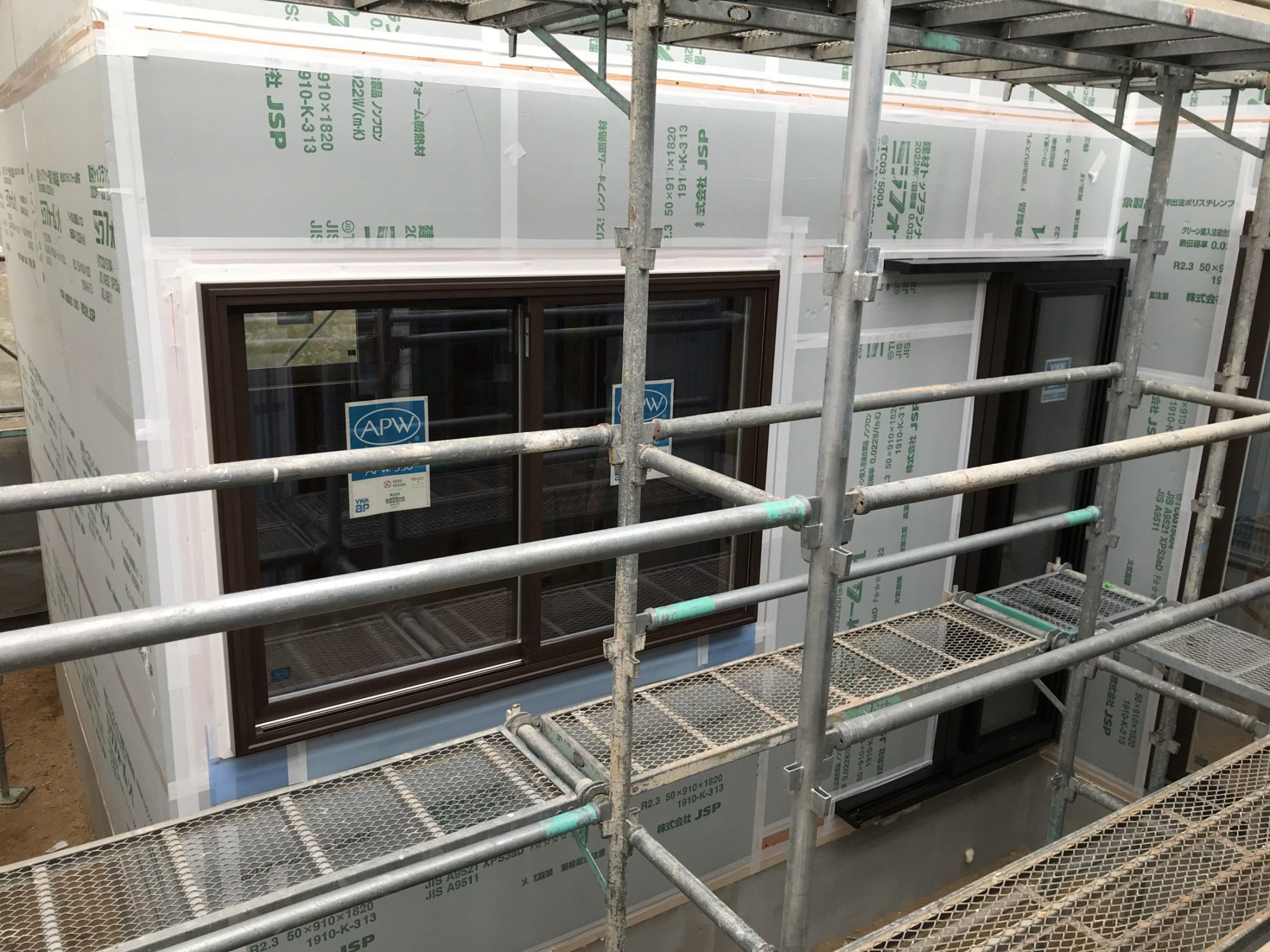

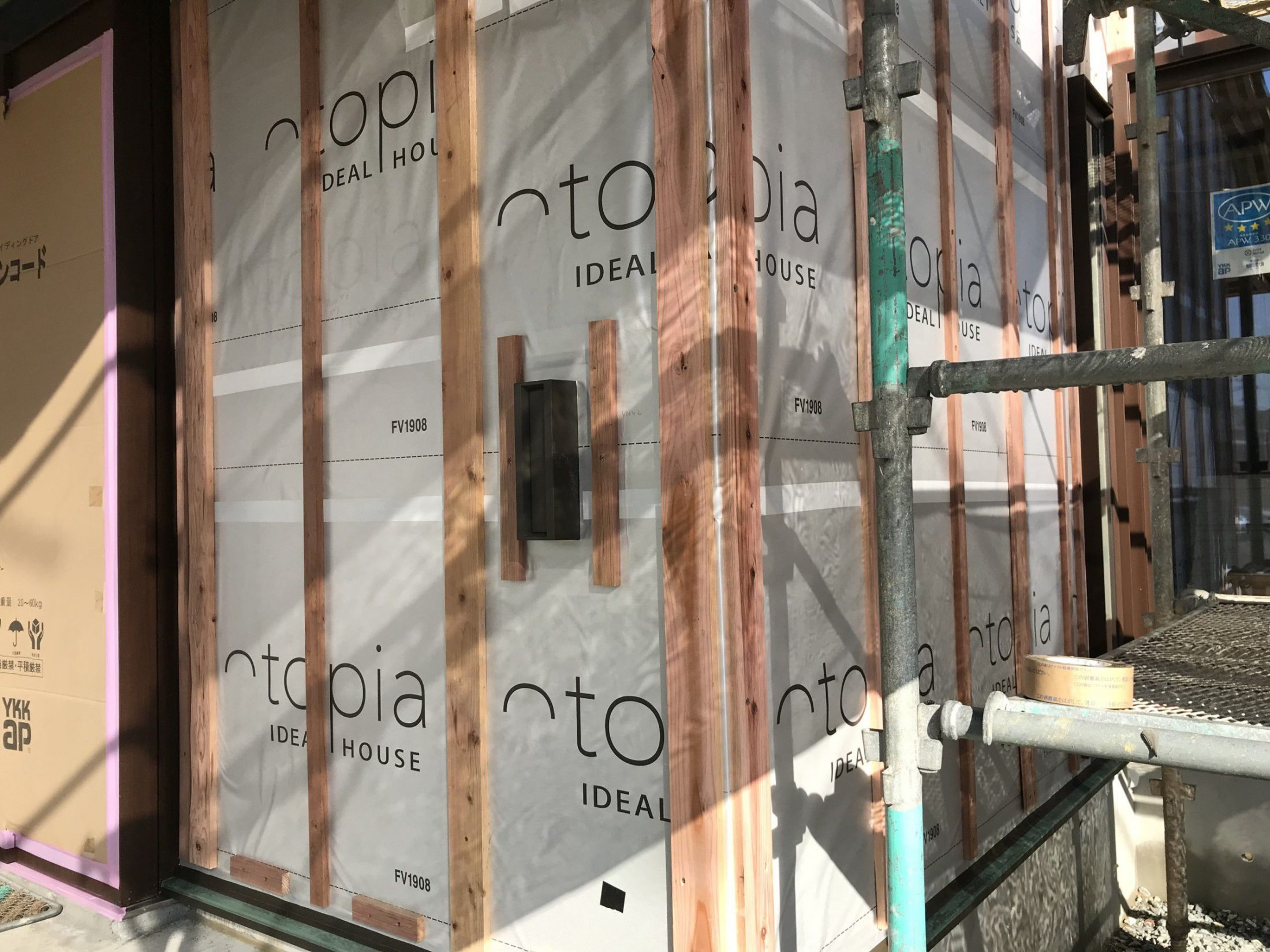

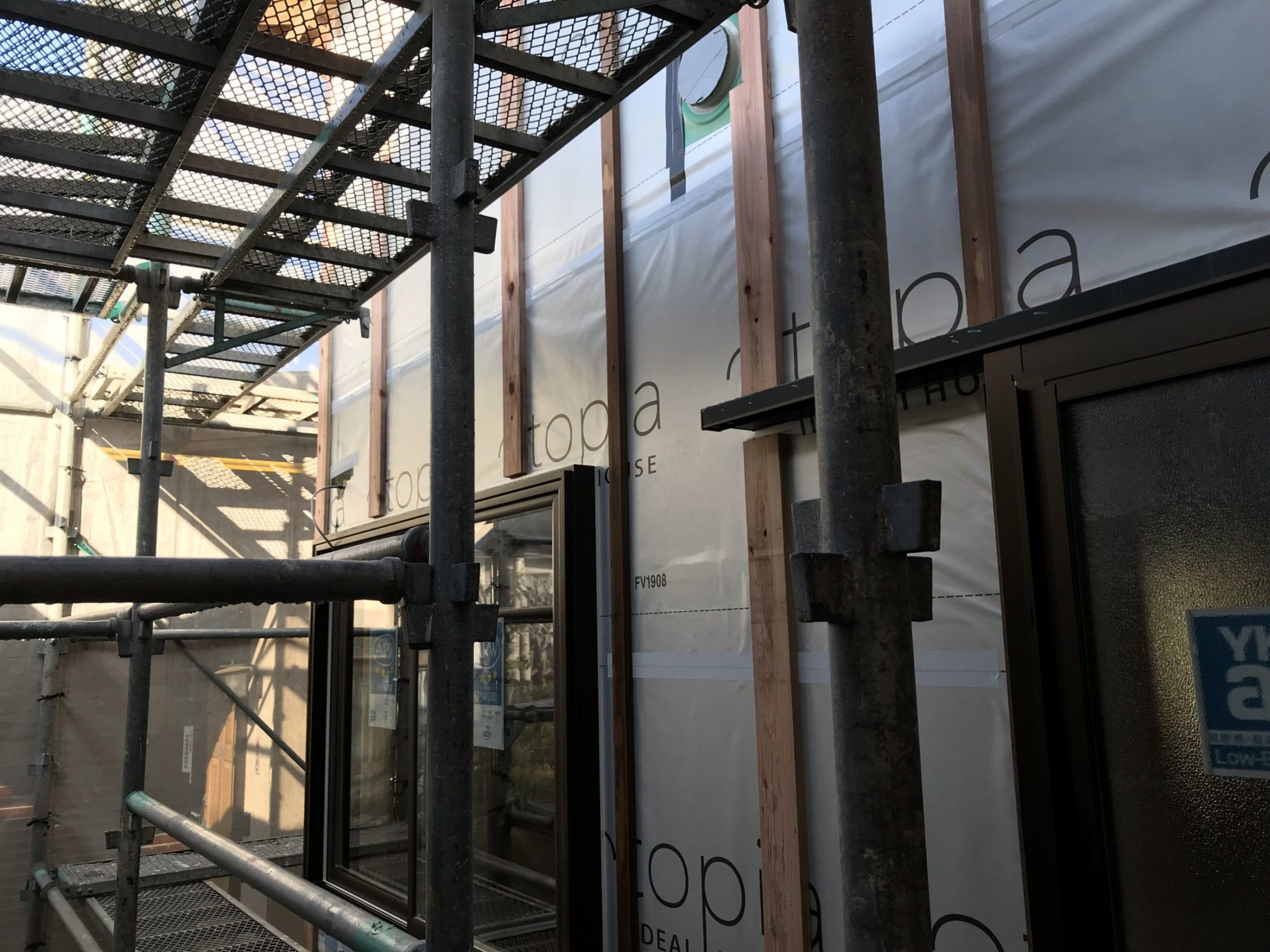

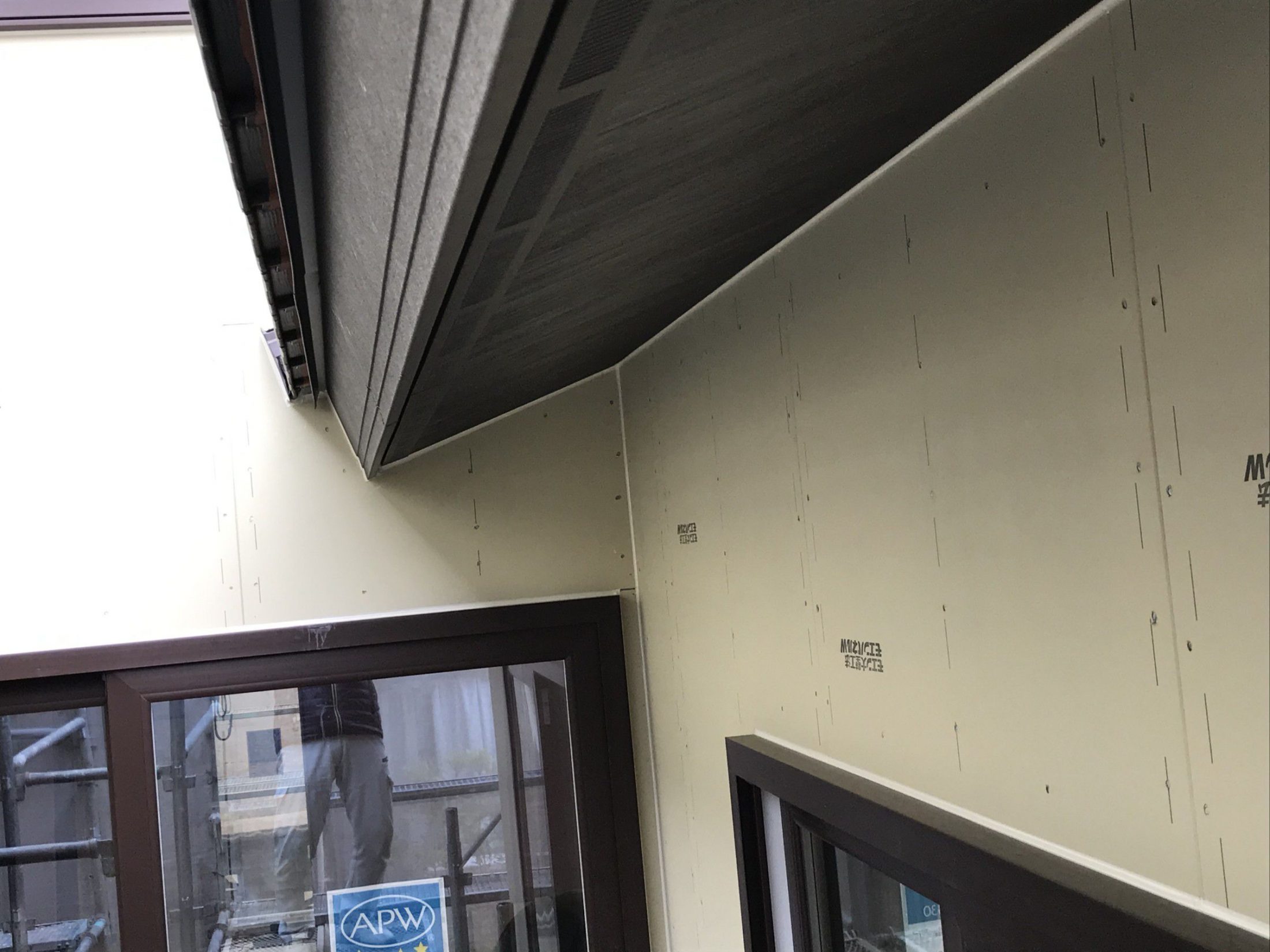

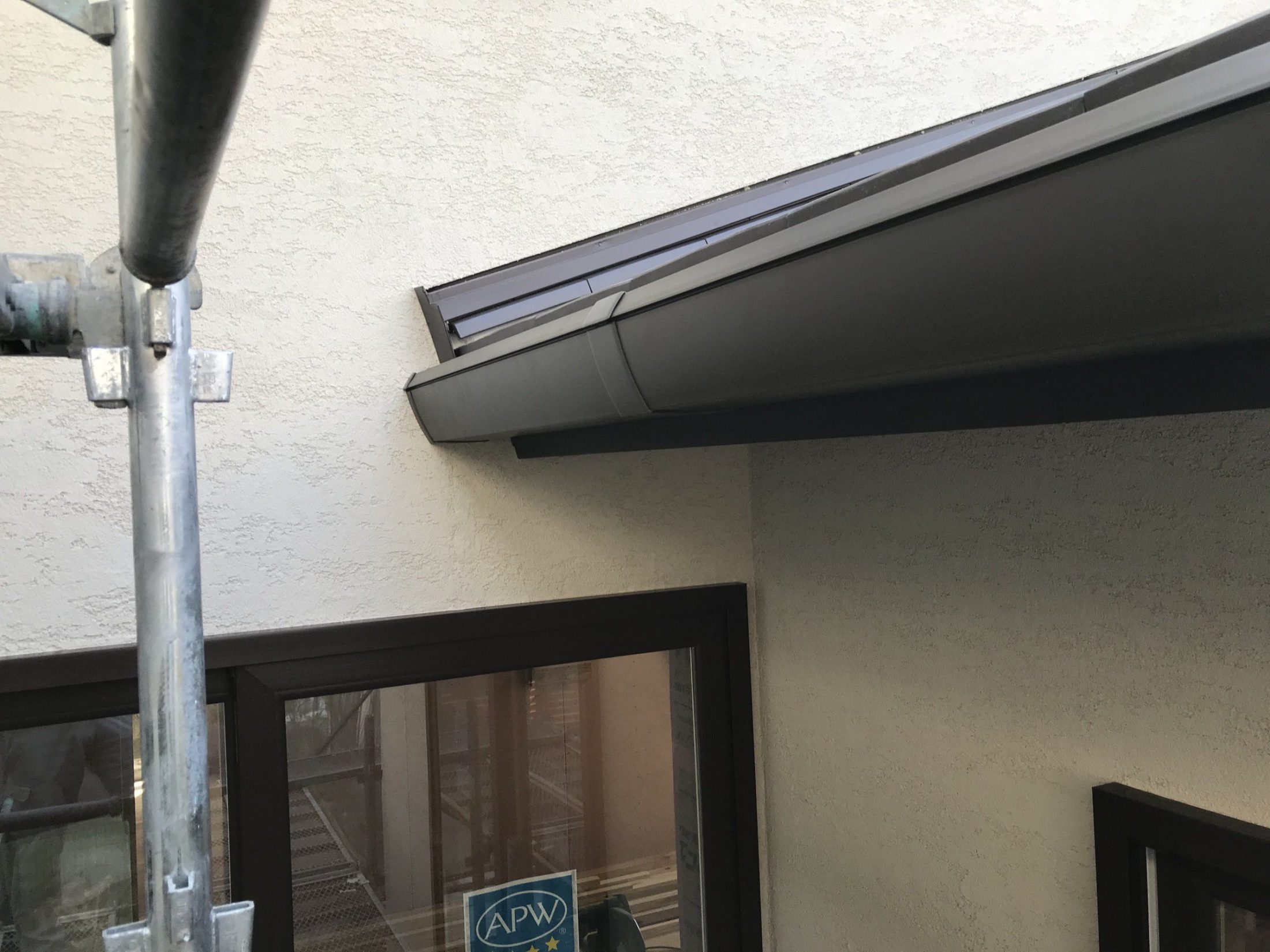

2020.1.17

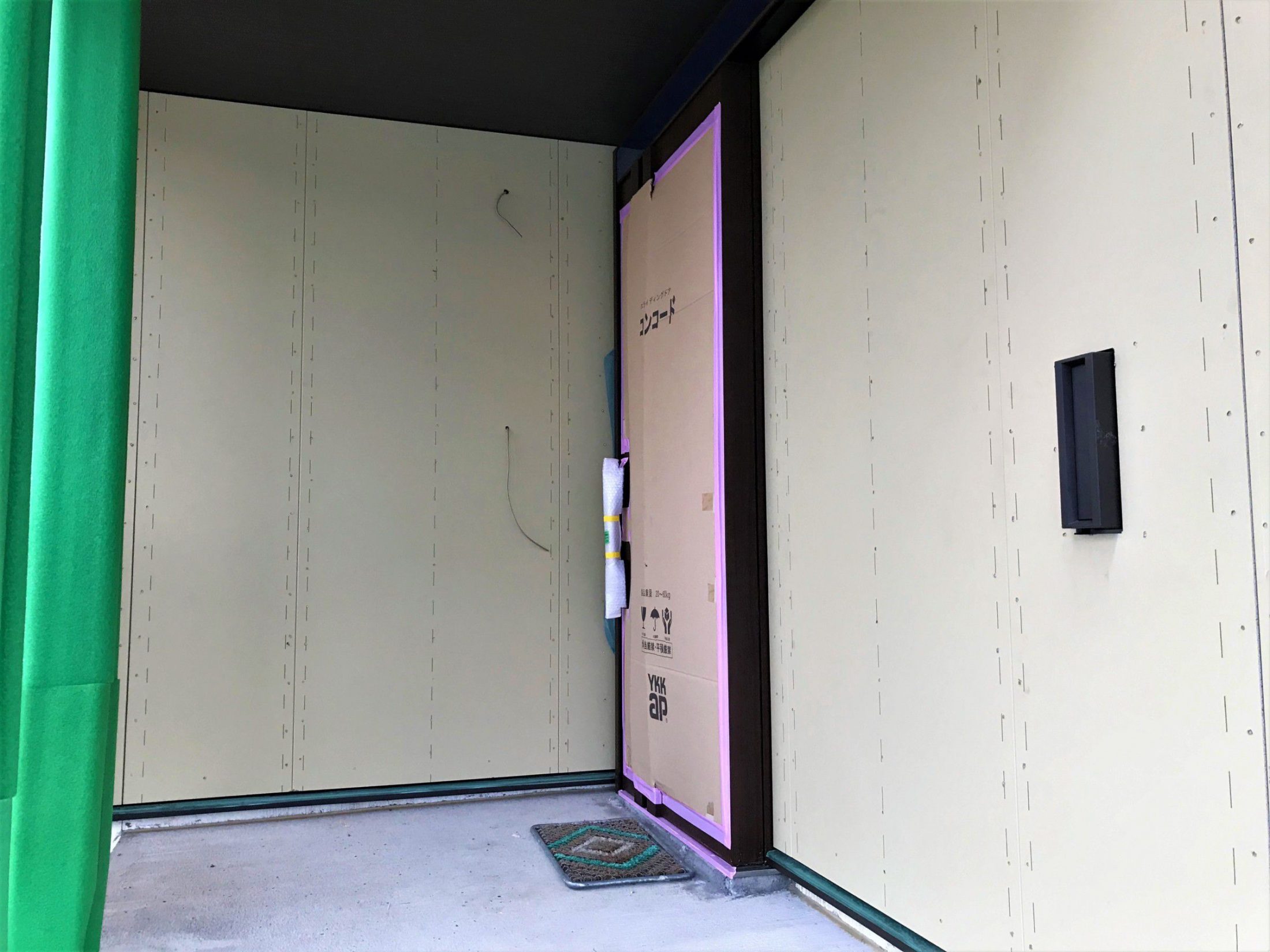

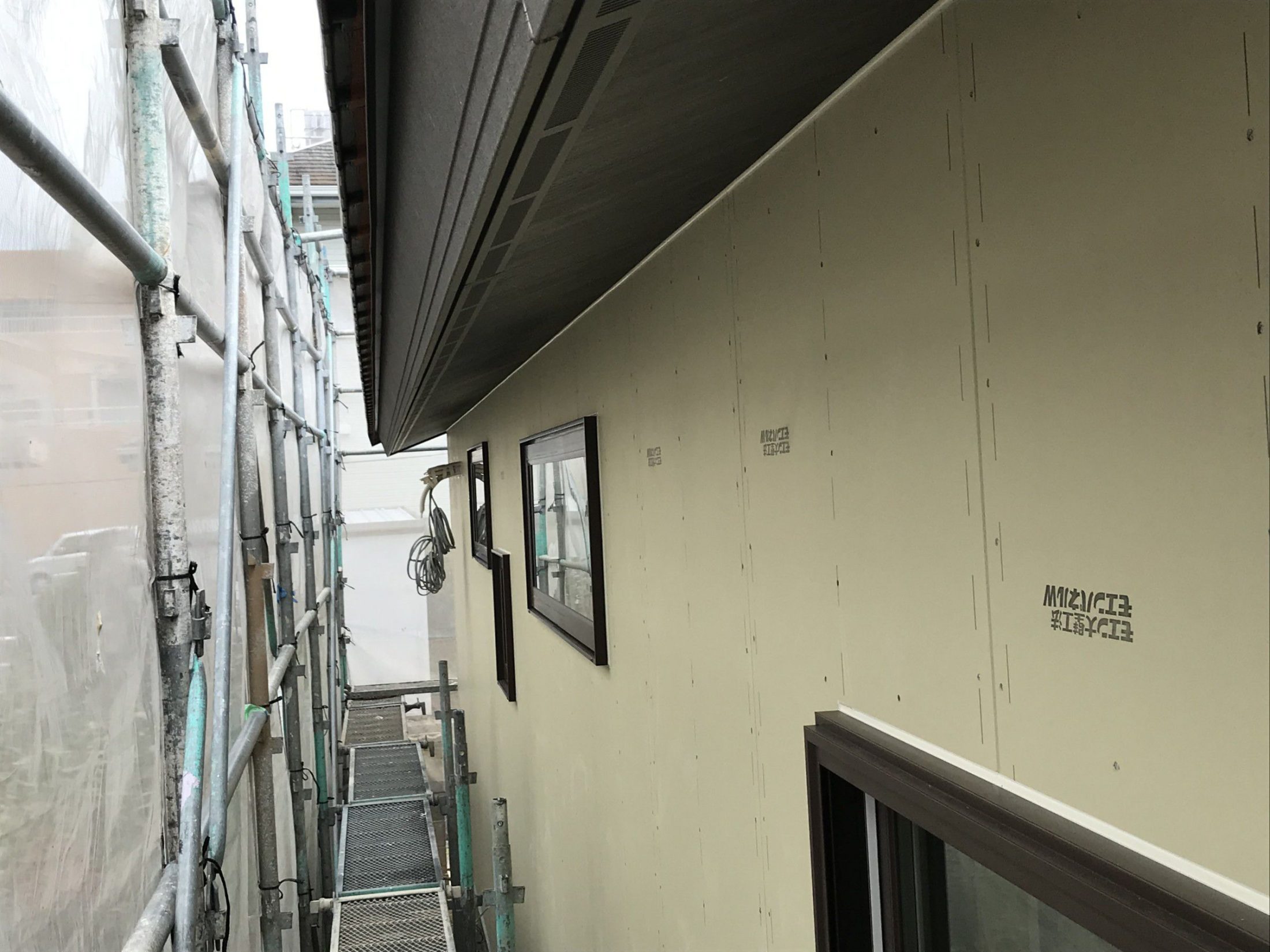

サイディング工事完了(コーキング共)

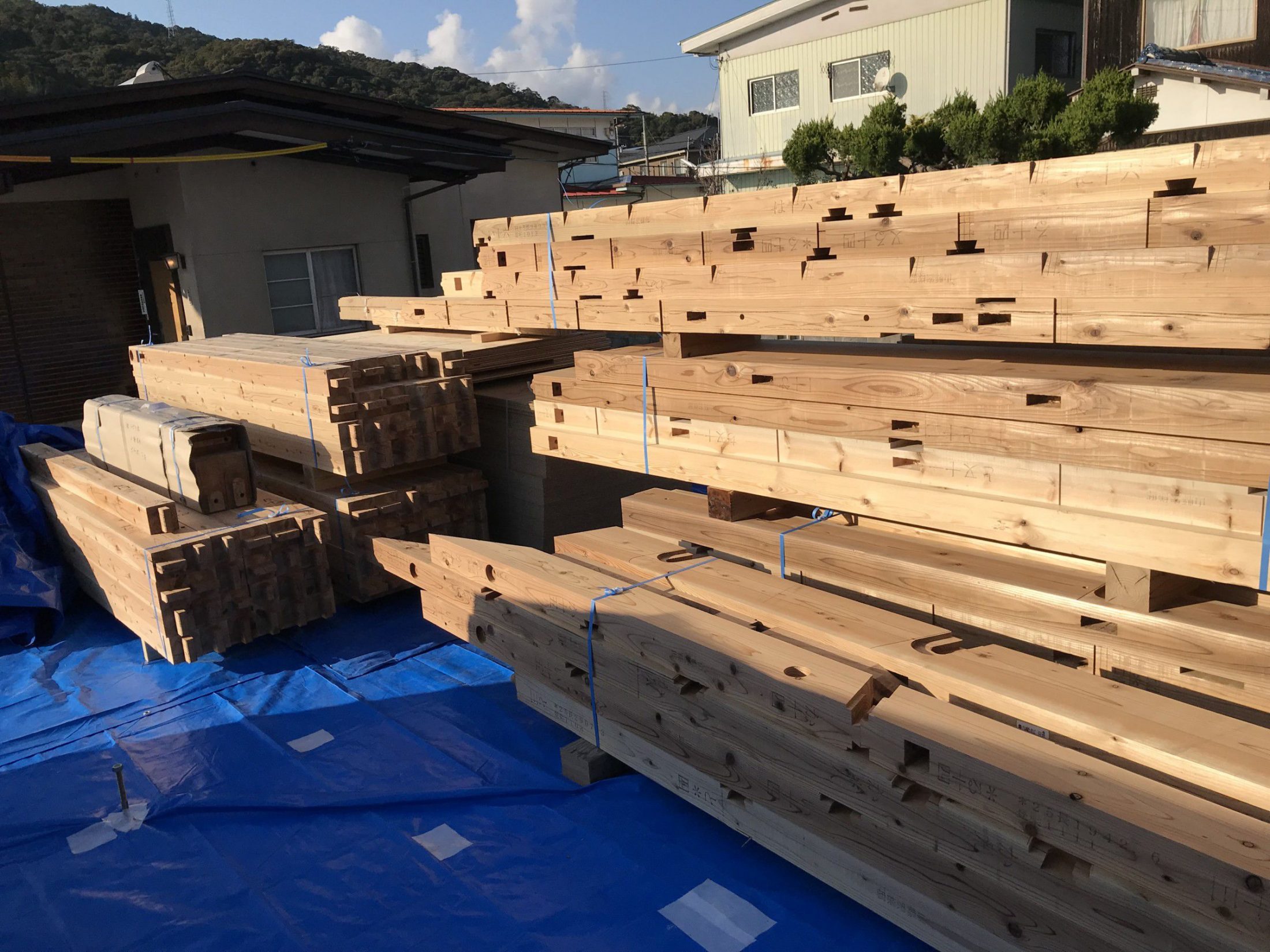

2020.1.13

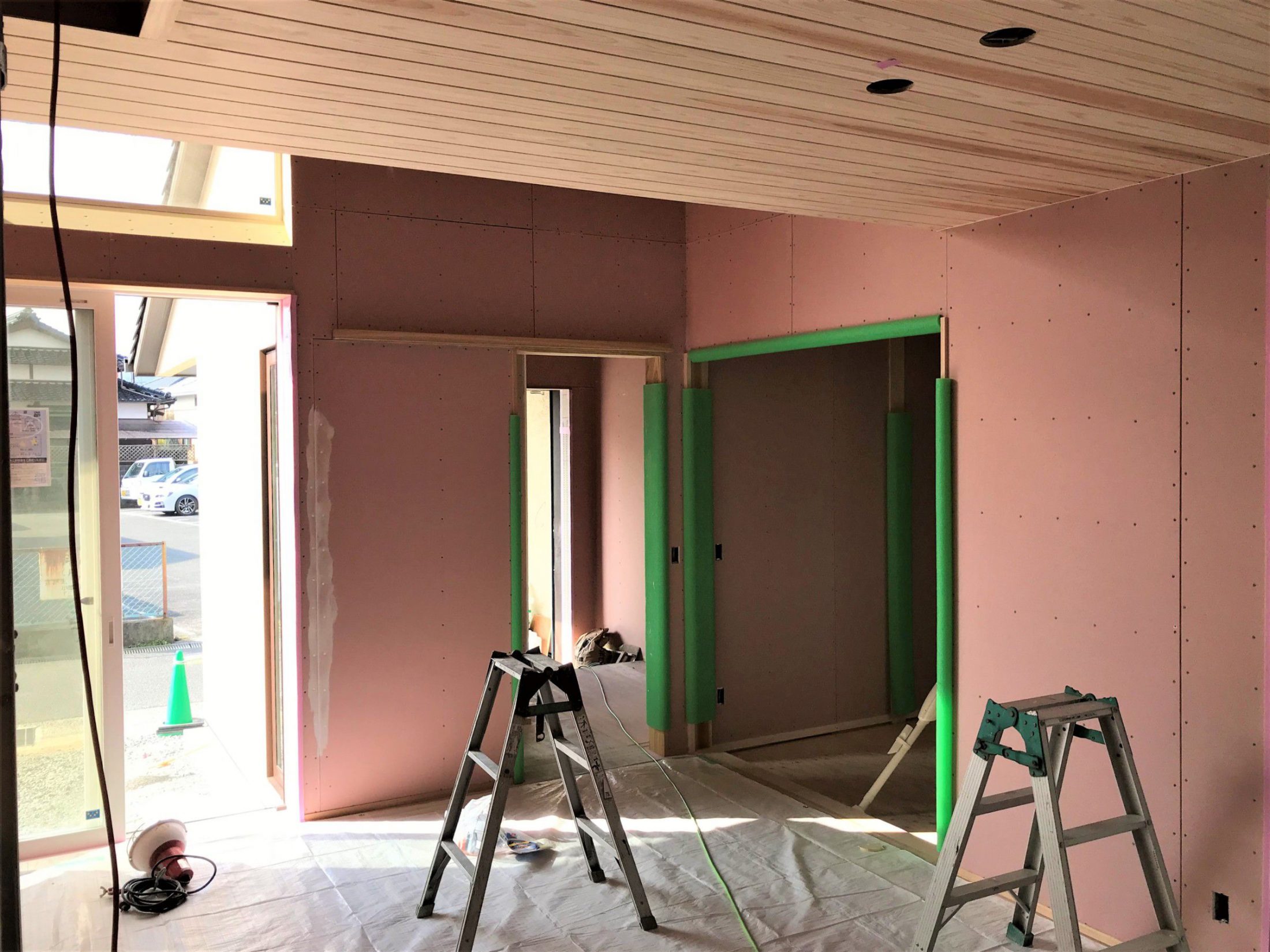

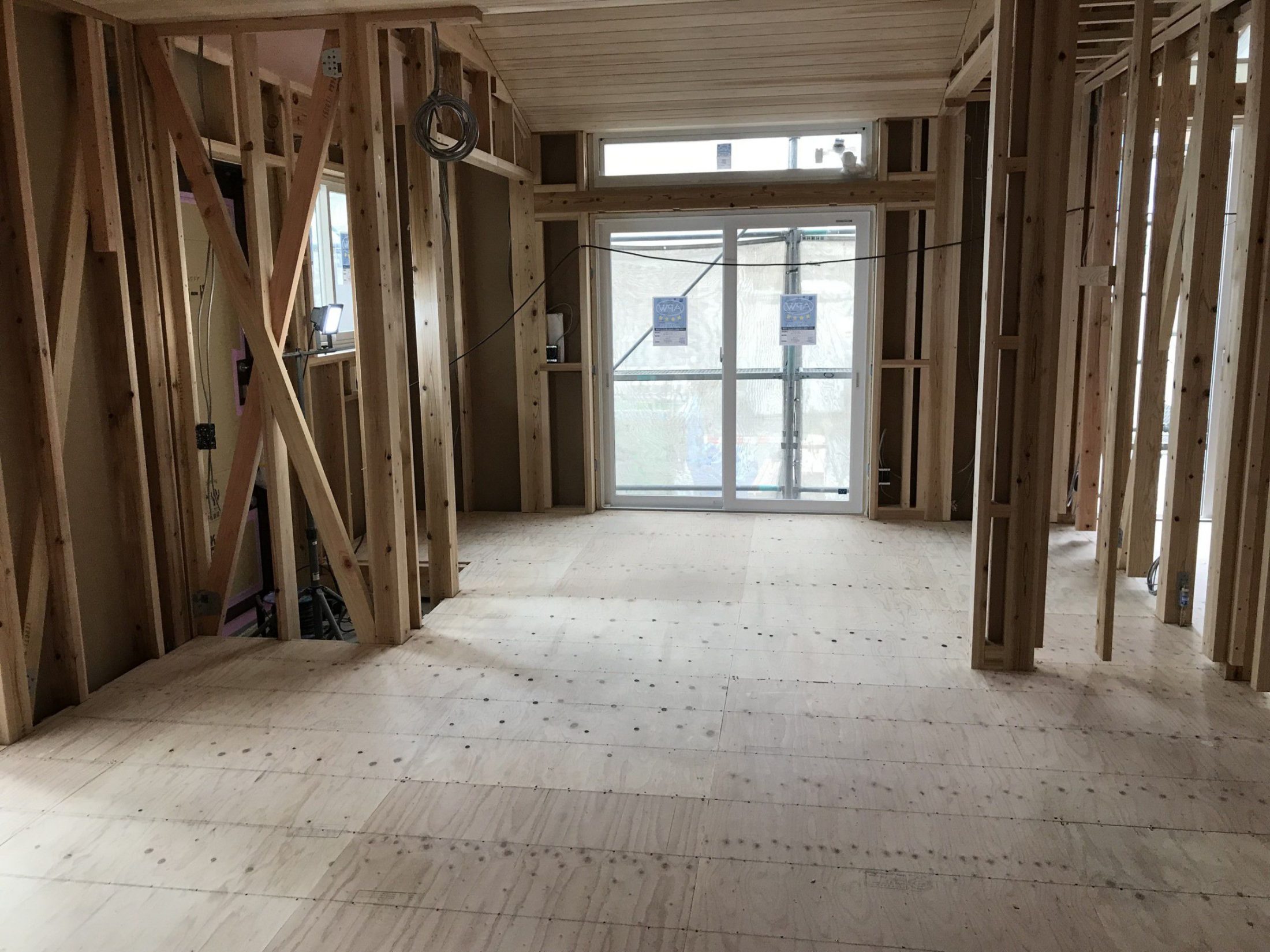

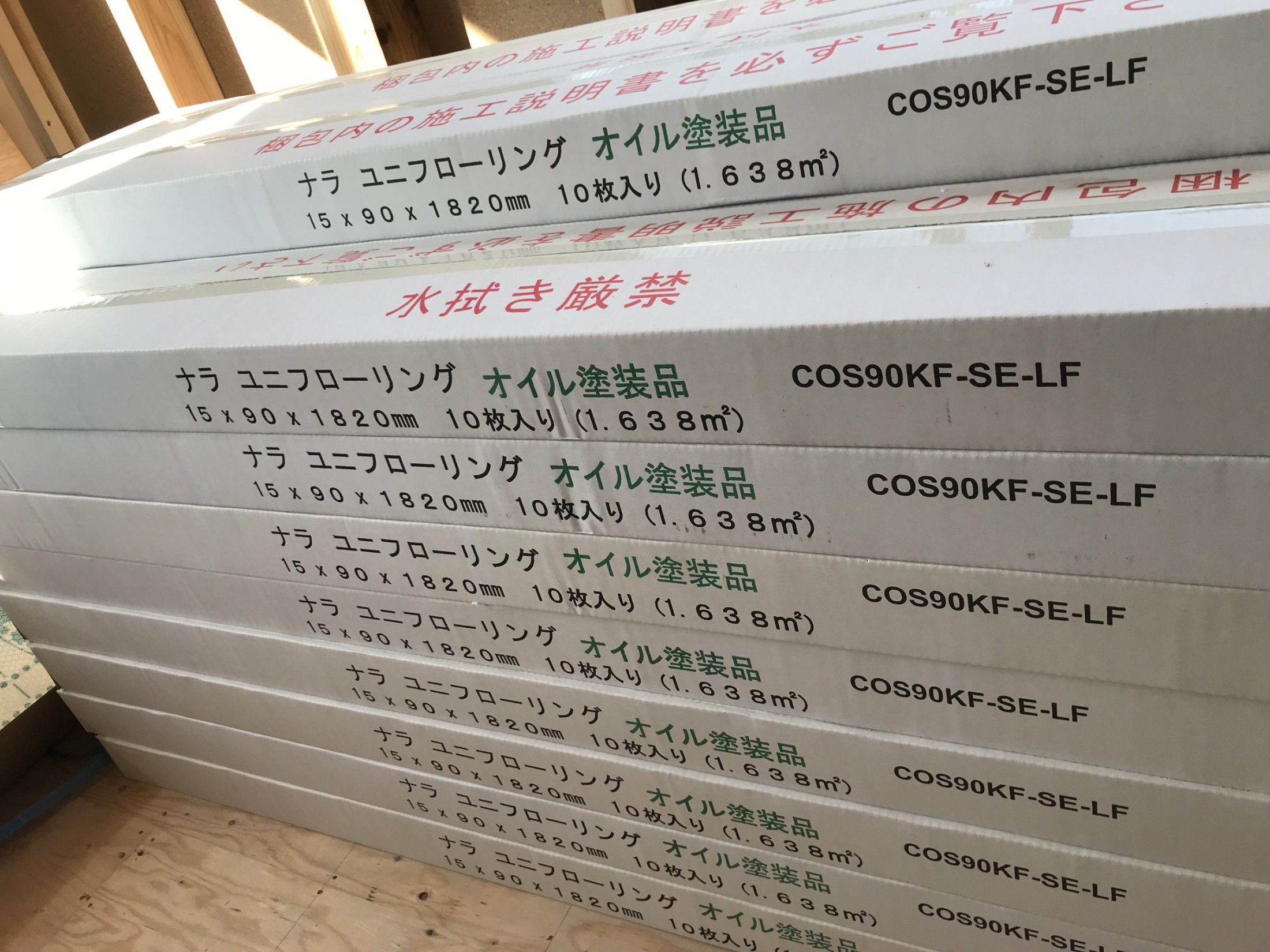

木工事(ハイクリーンボー)
2019.12.30
外部
2019.12.28

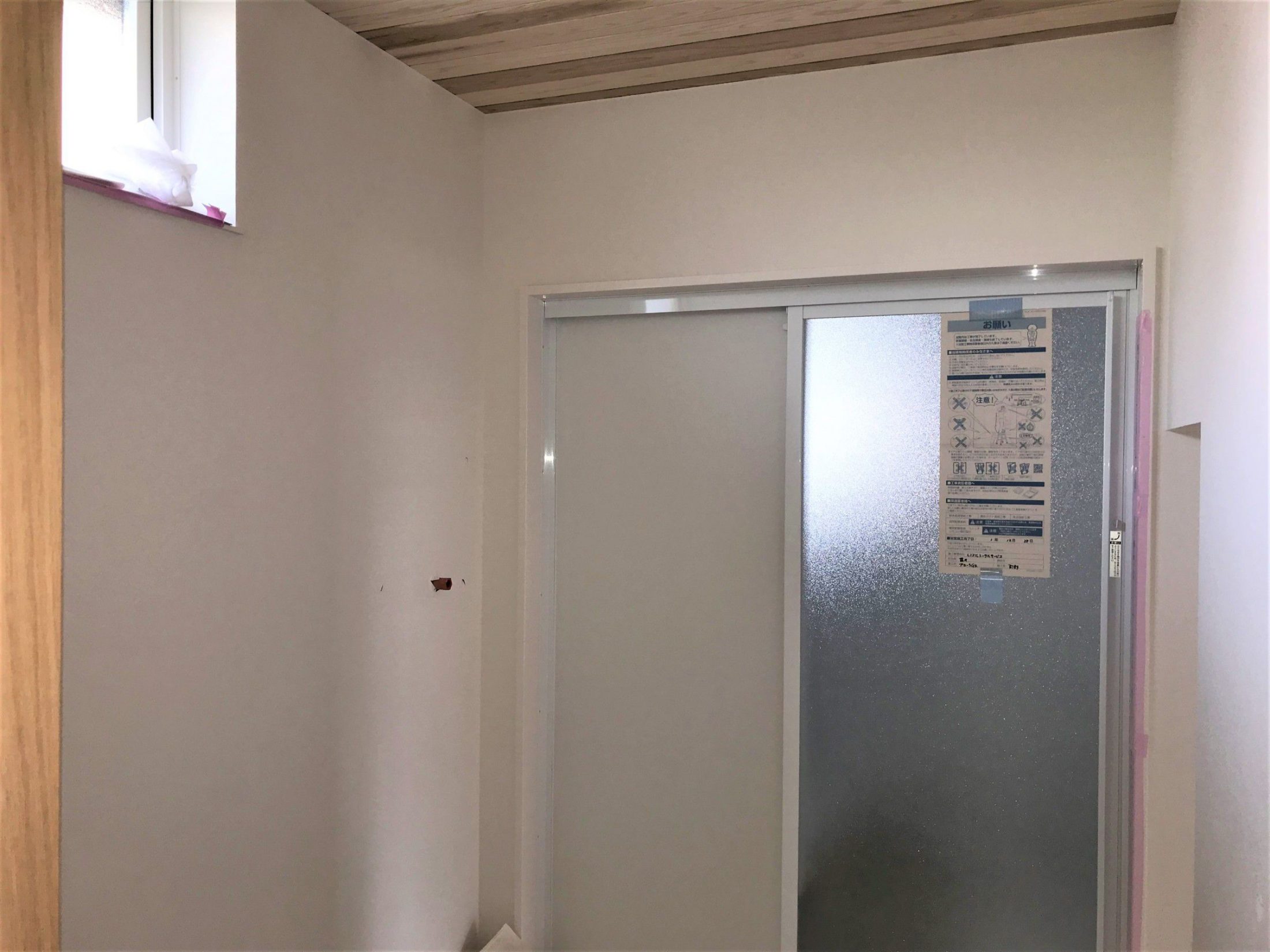

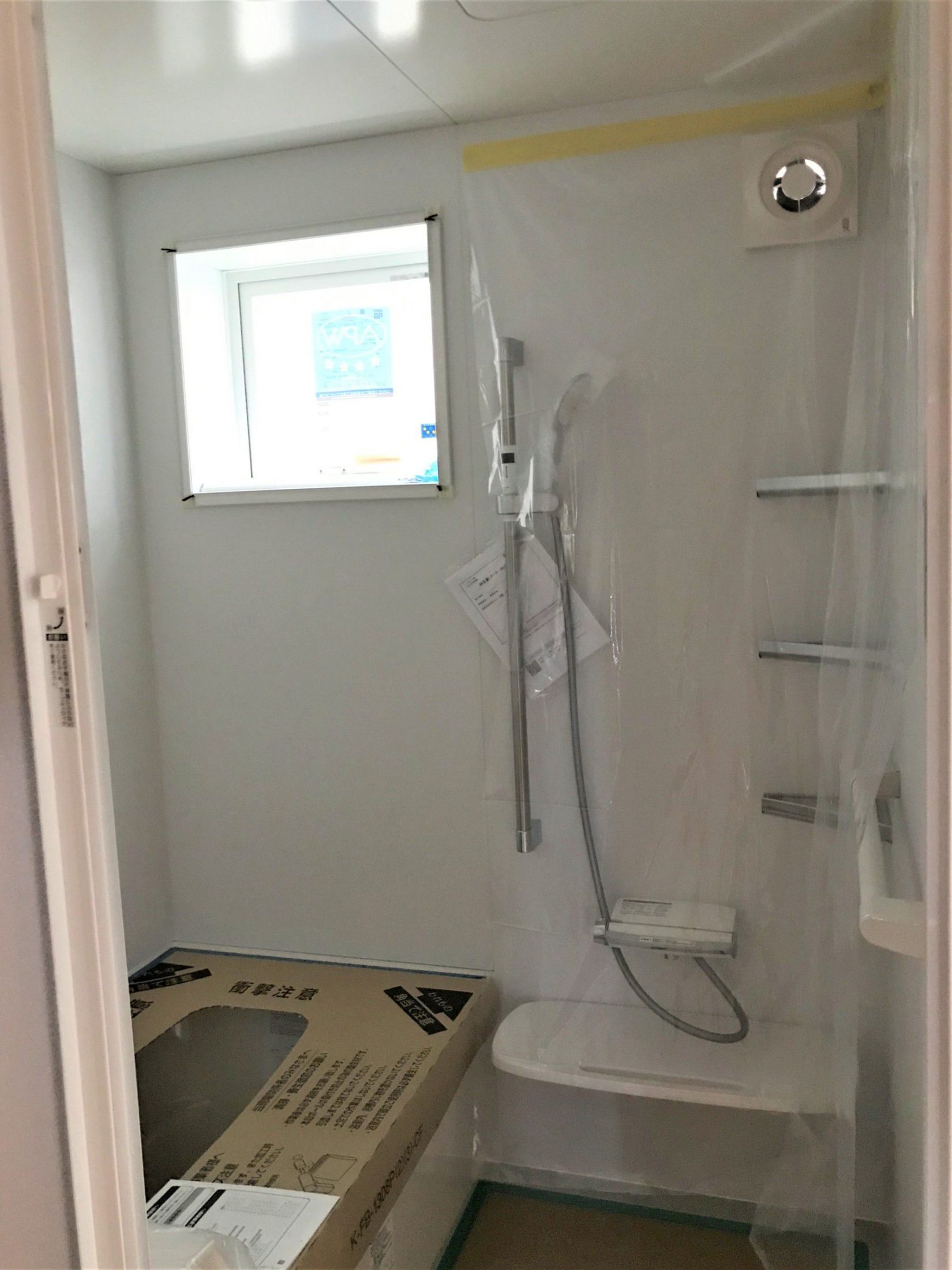

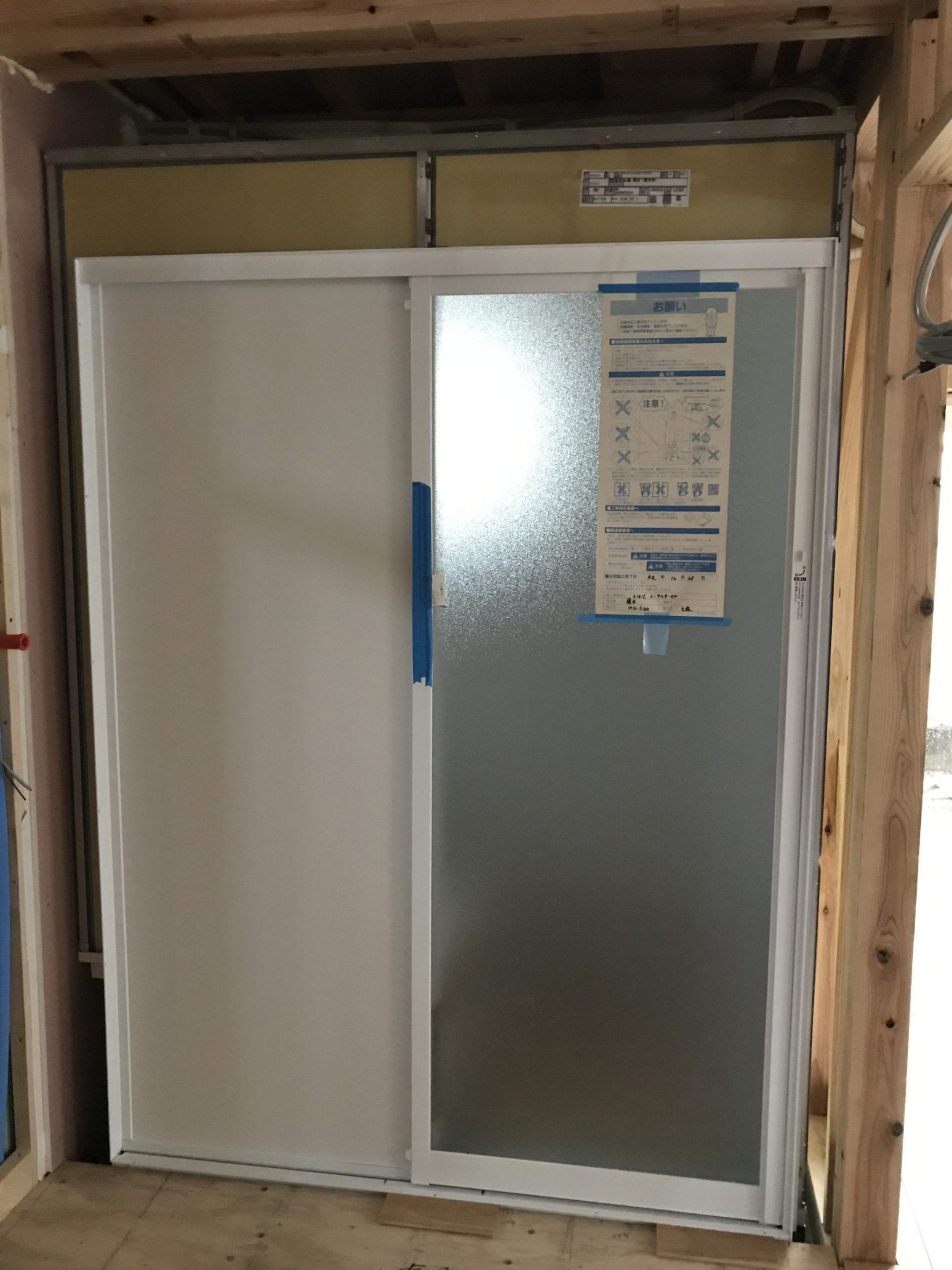

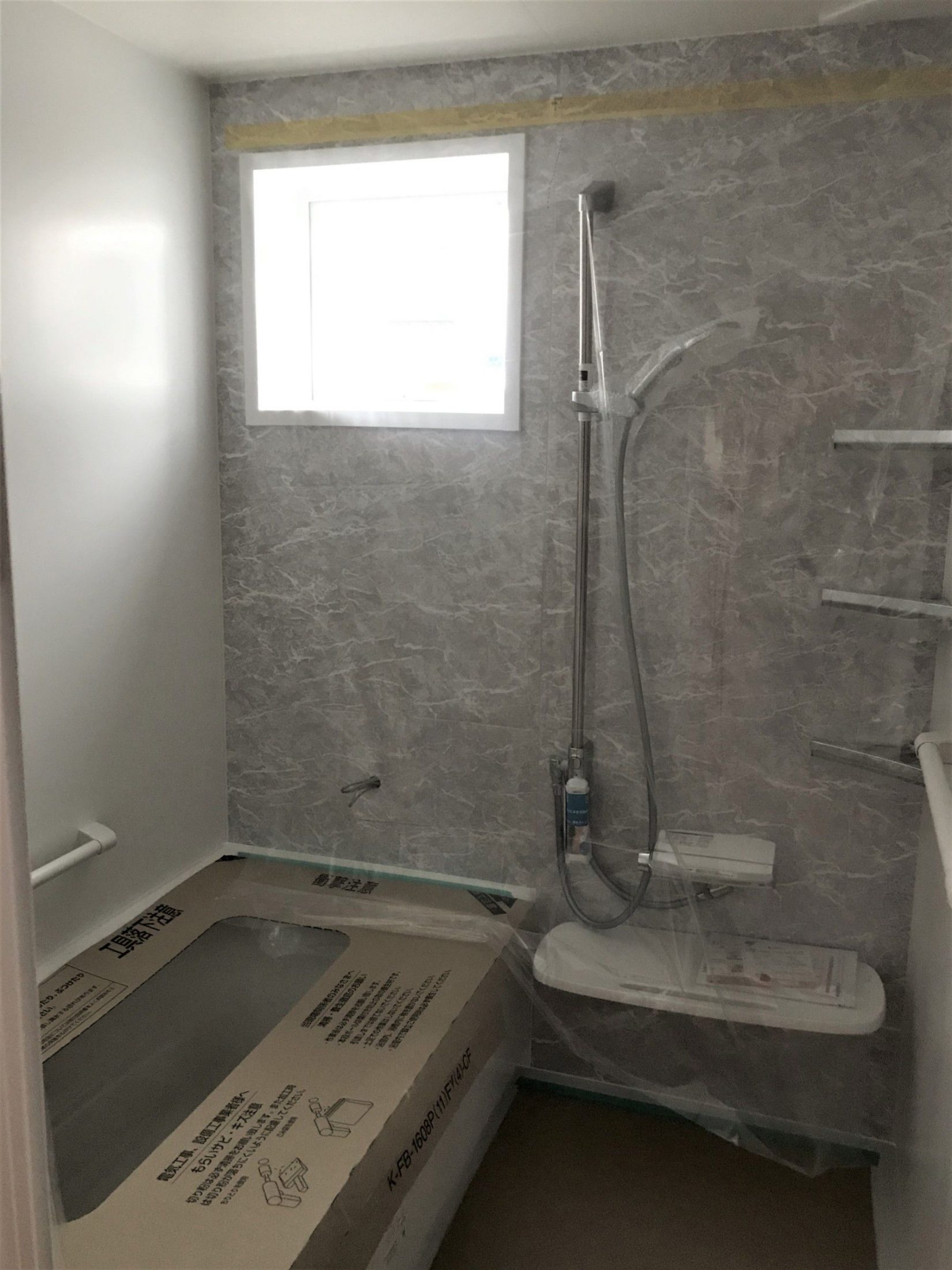

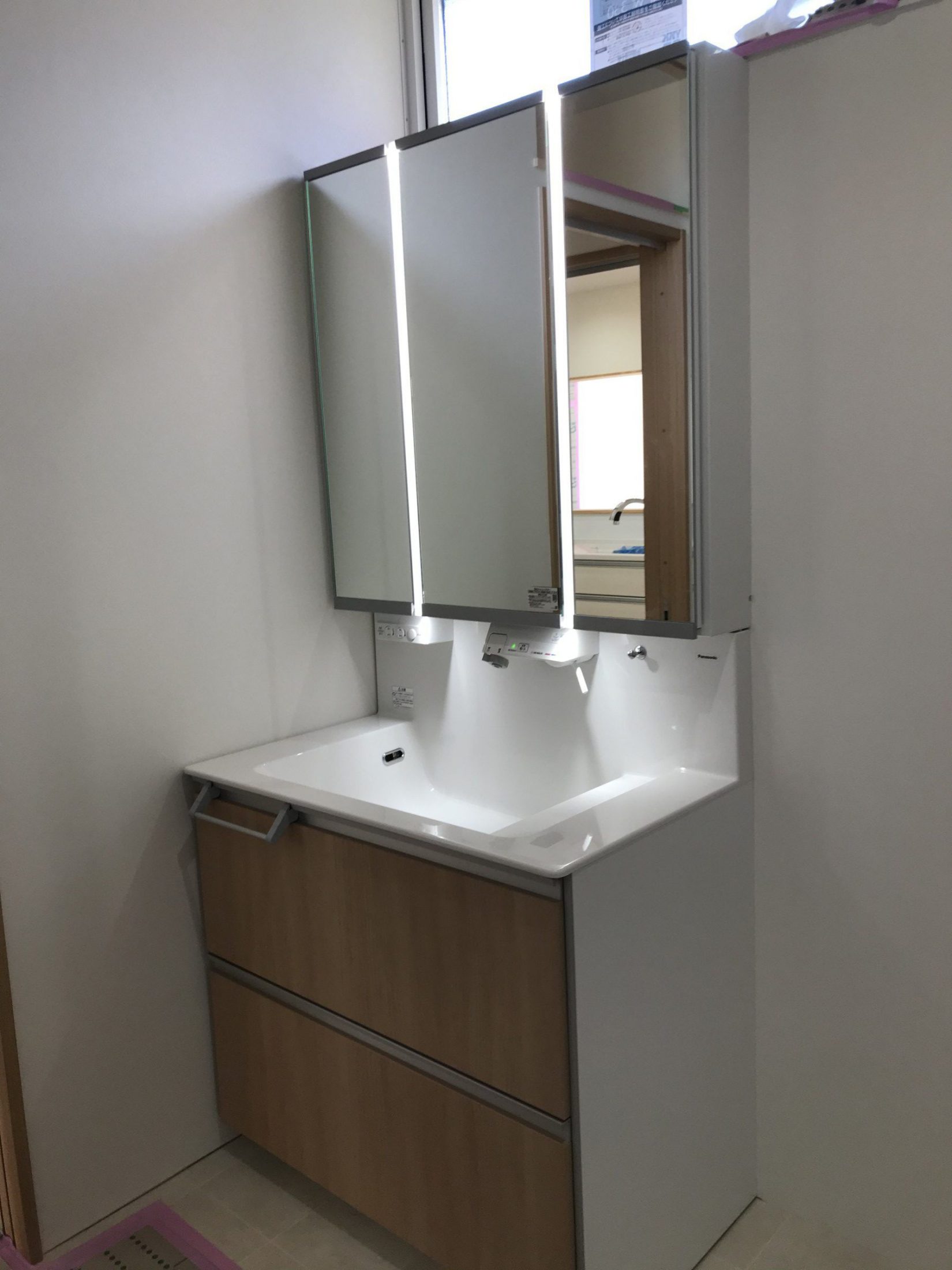

ユニットバス据付
2019.12.28
サイディング工事中~
2019.12.24

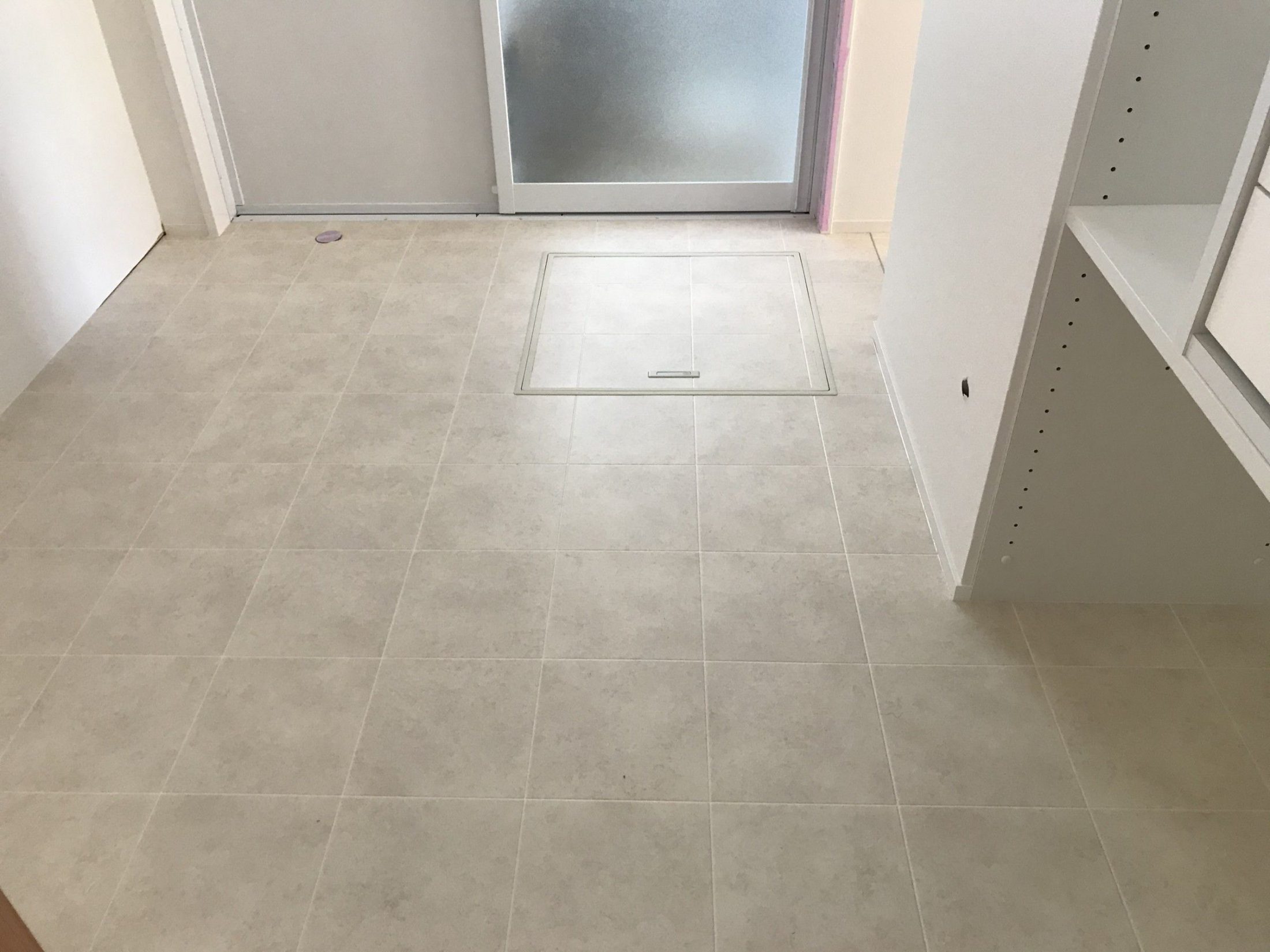

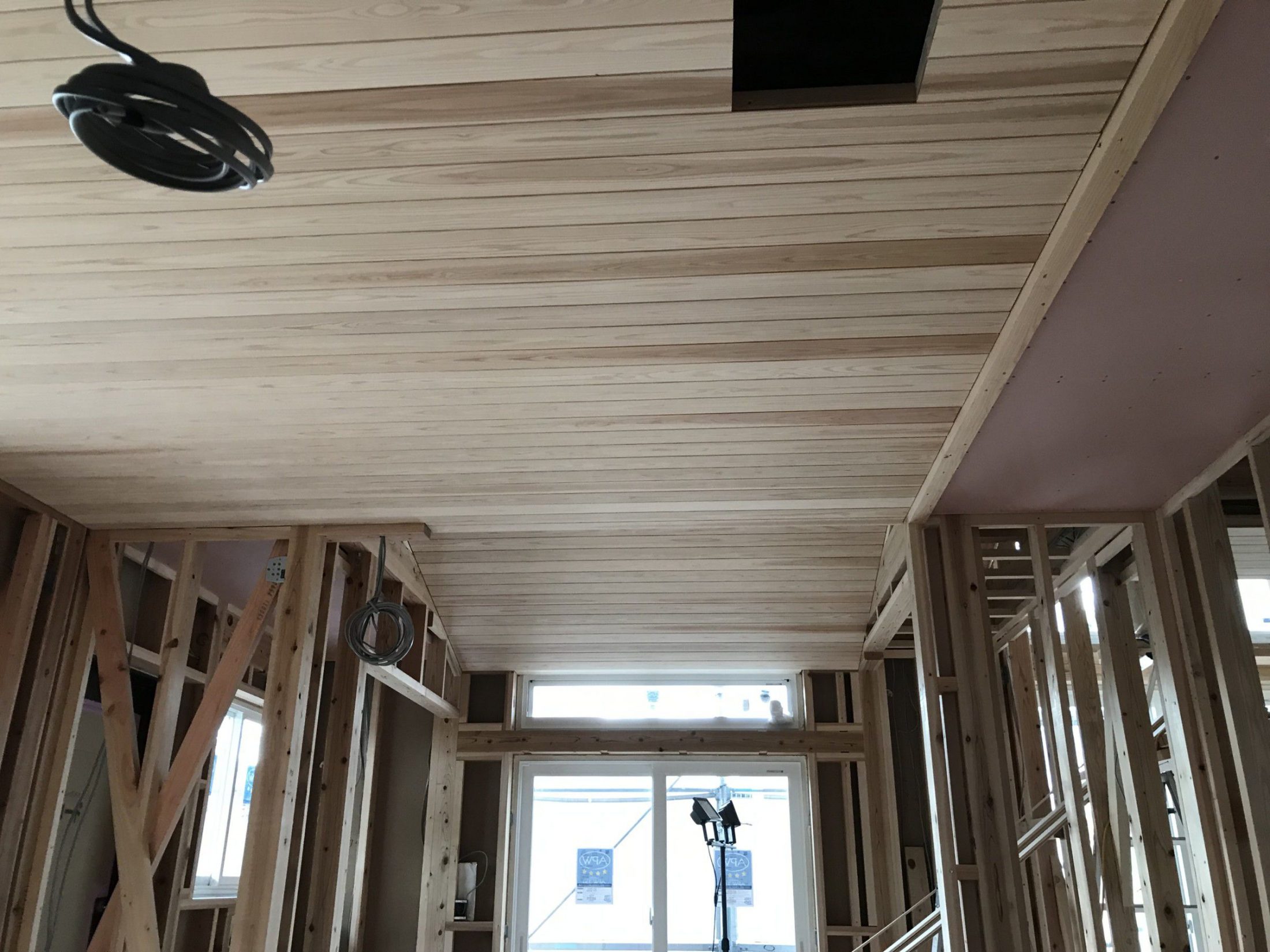

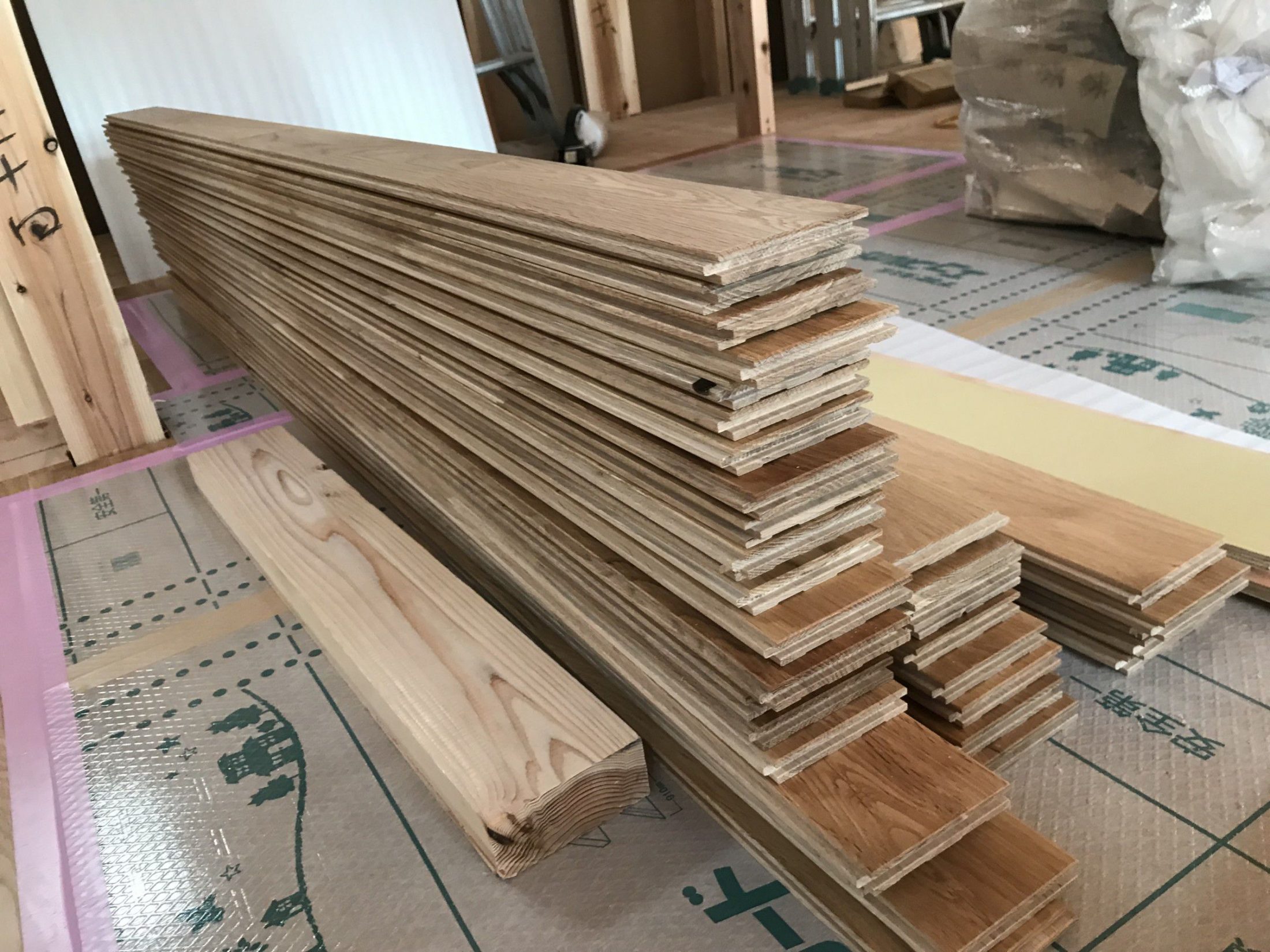

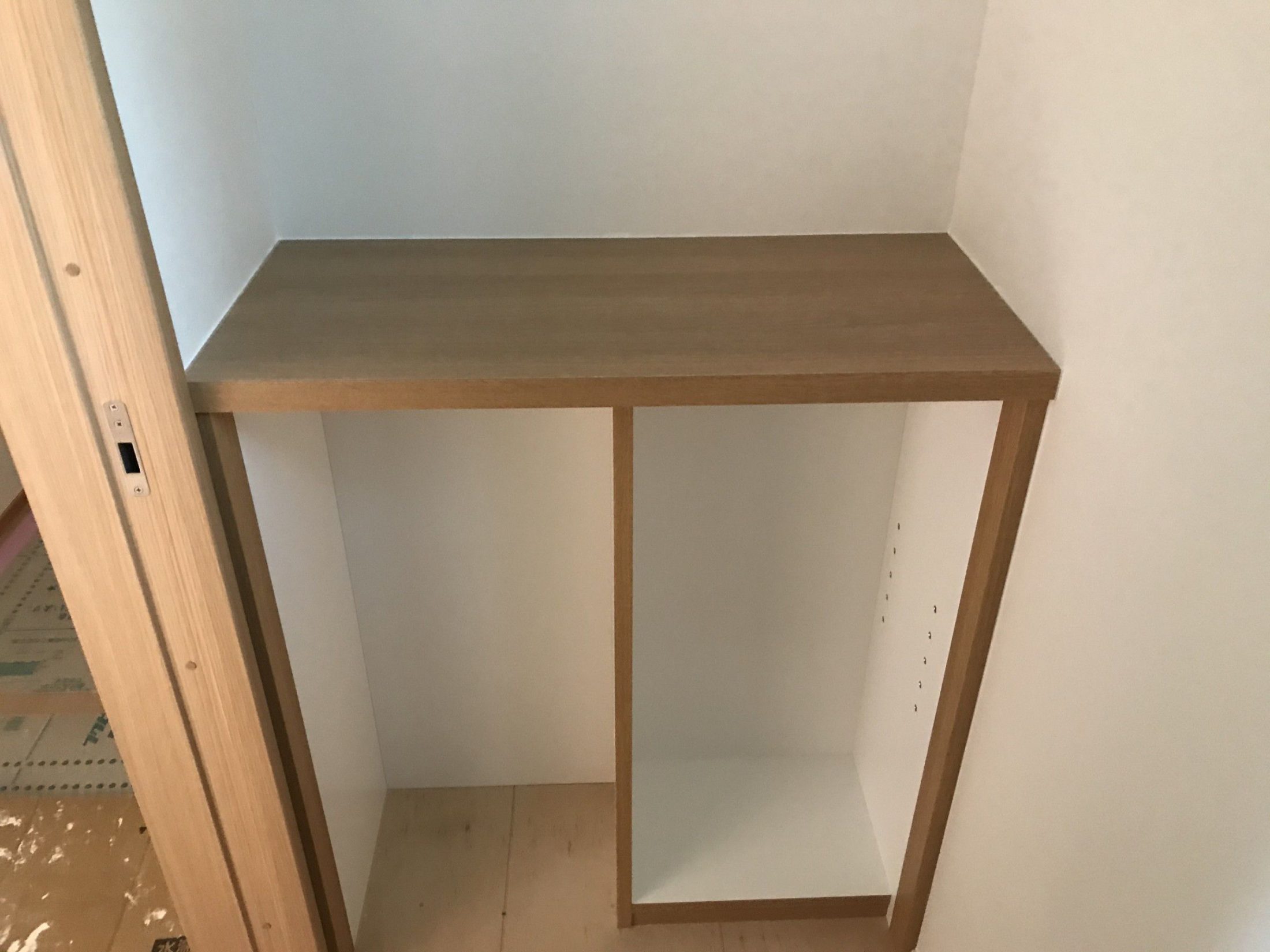

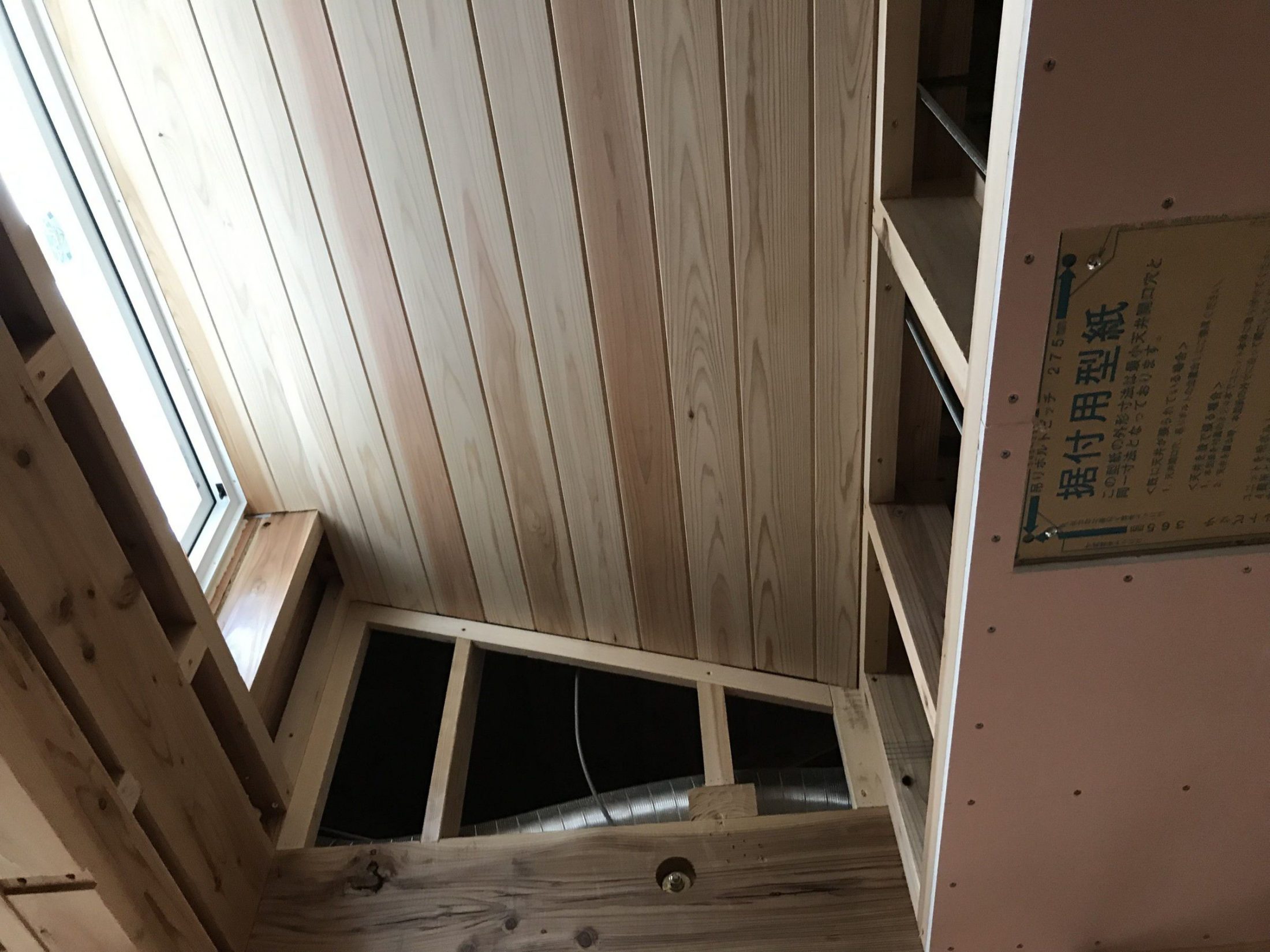

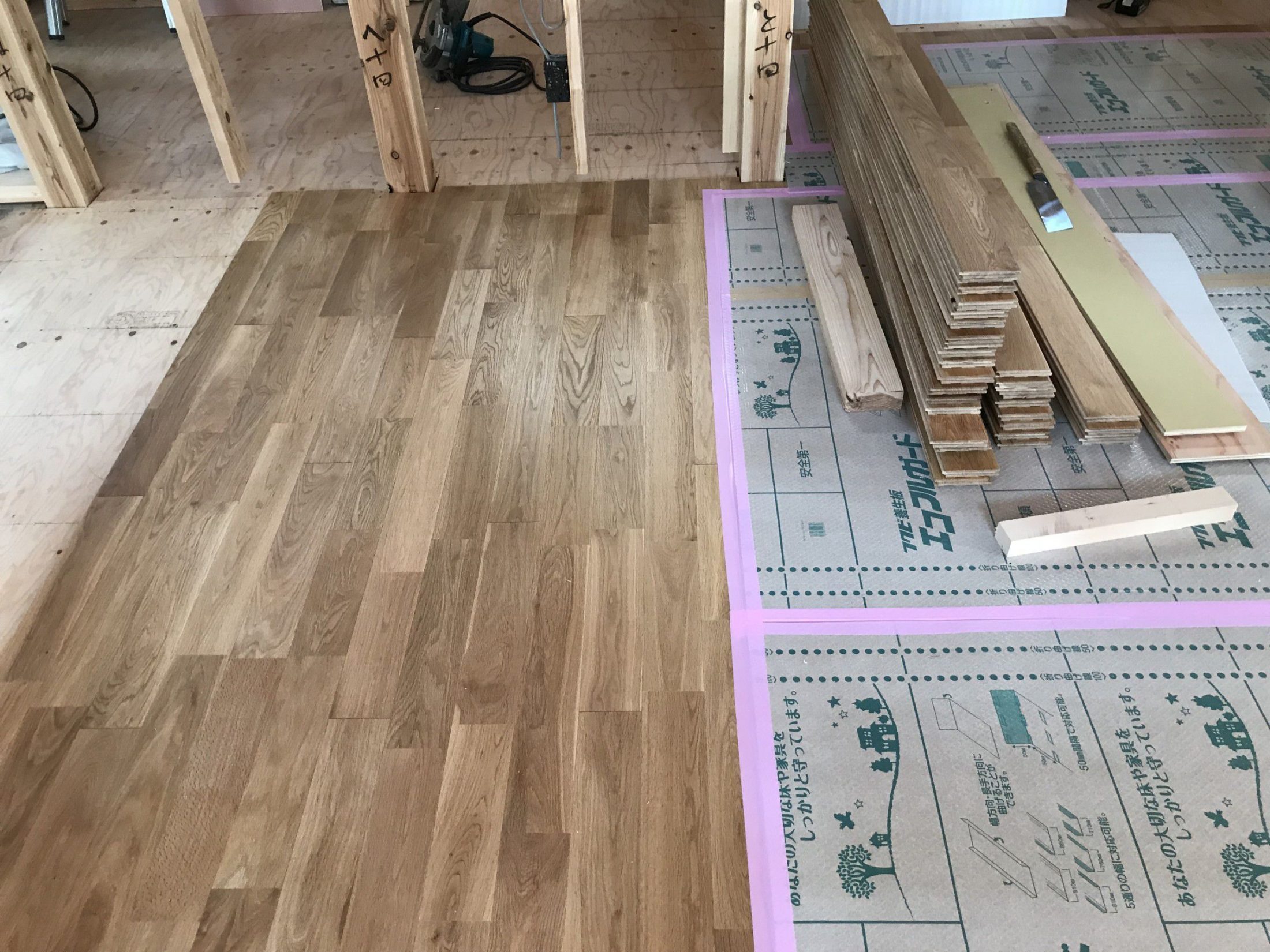

木工事(フロアー張り)
2019.12.24
サイディング工事(通気胴縁)
2019.12.23
木工事(内部下地~)
2019.12.23

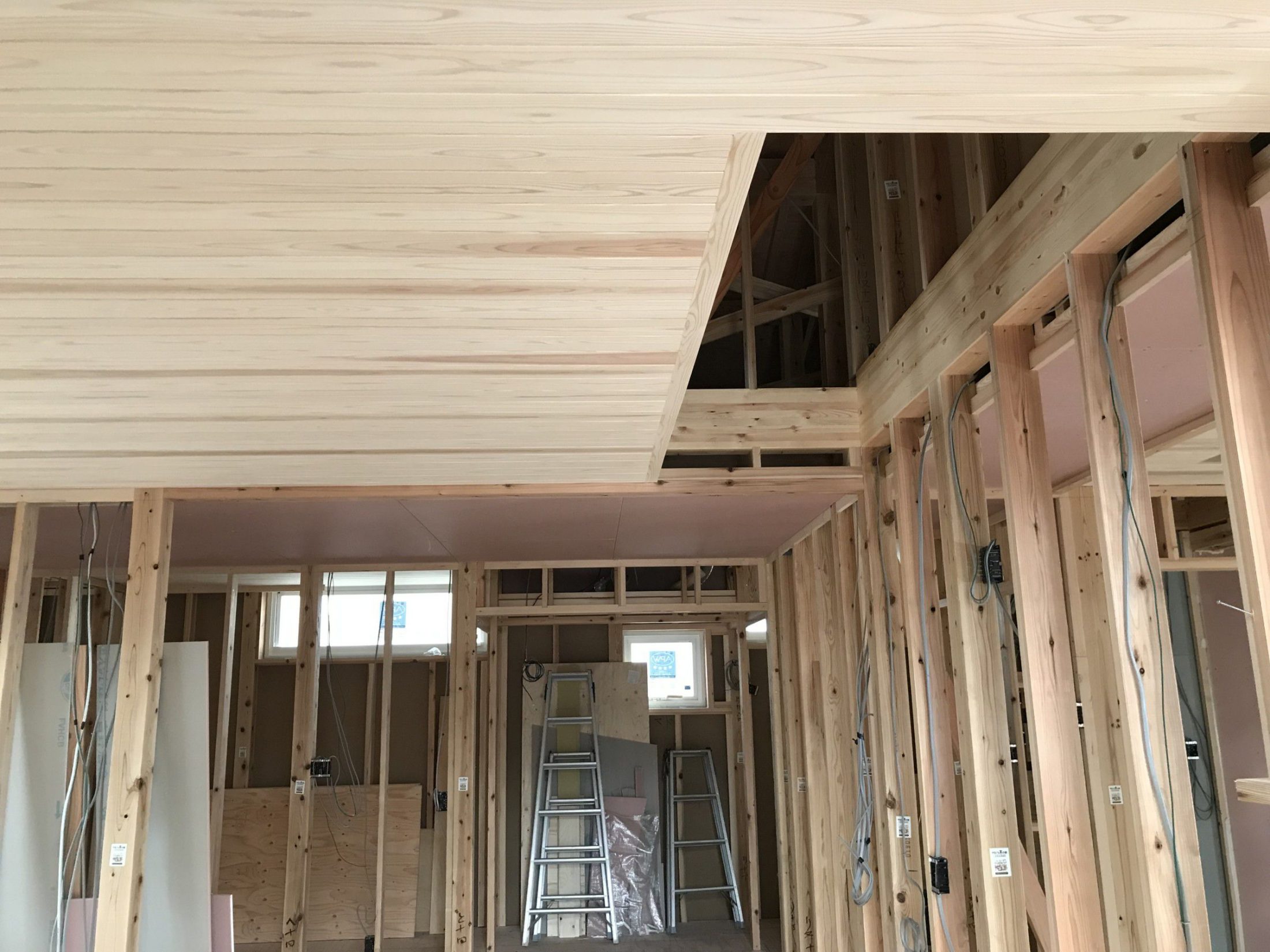

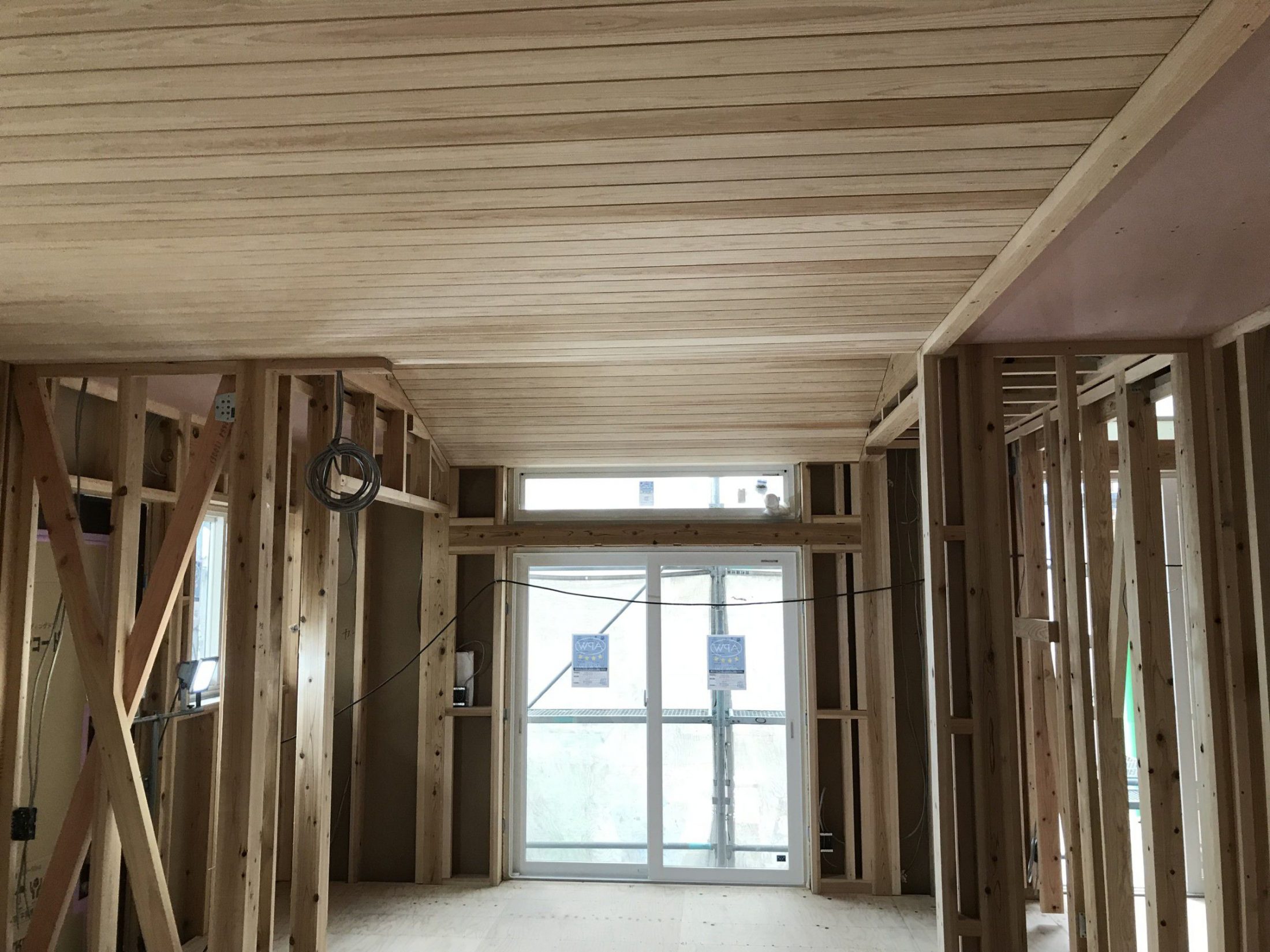

木工事(天井杉羽目板)
2019.12.20
瑕疵保険防水下地検査(JIO保証機構)
2019.12.19

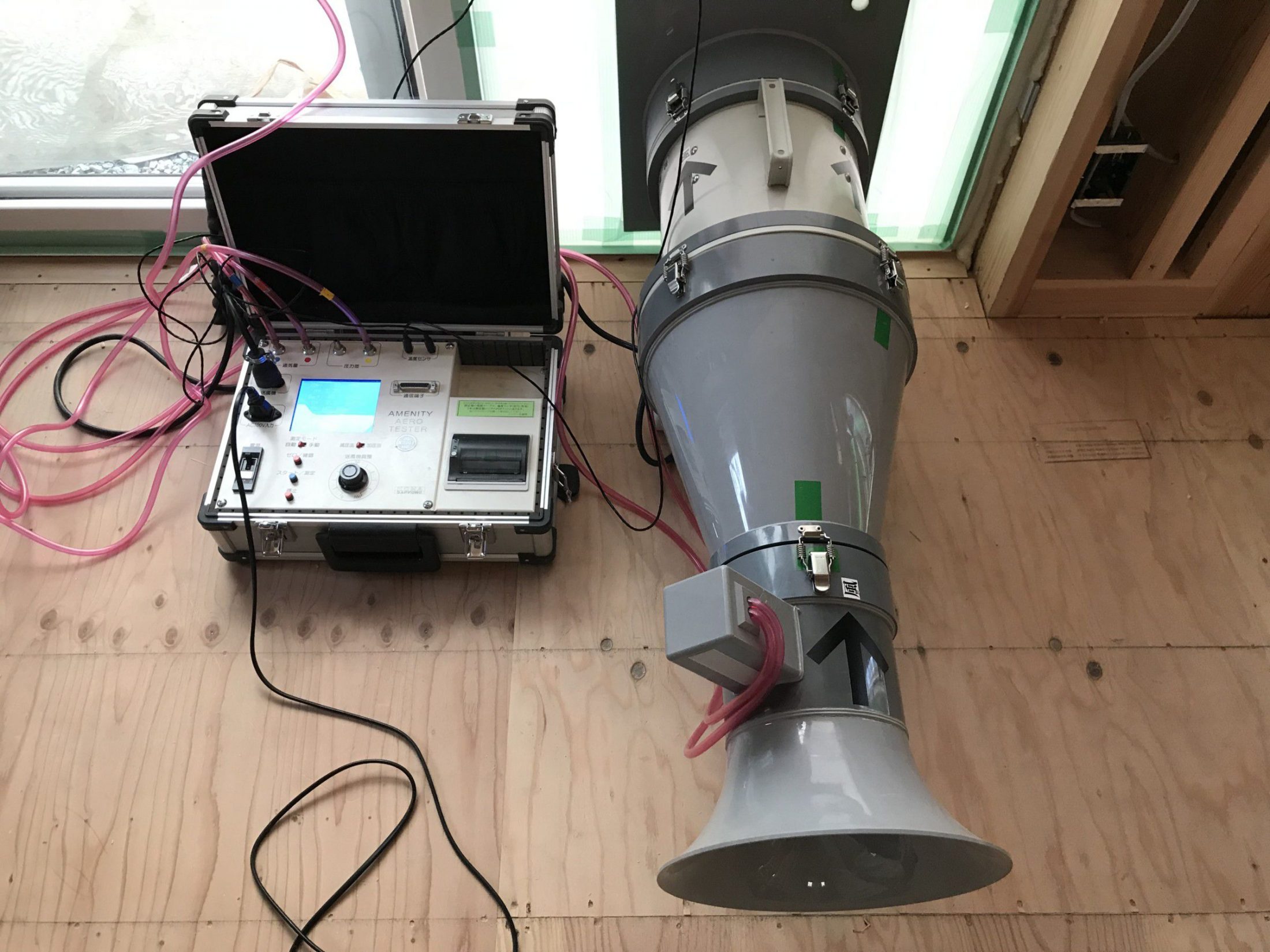

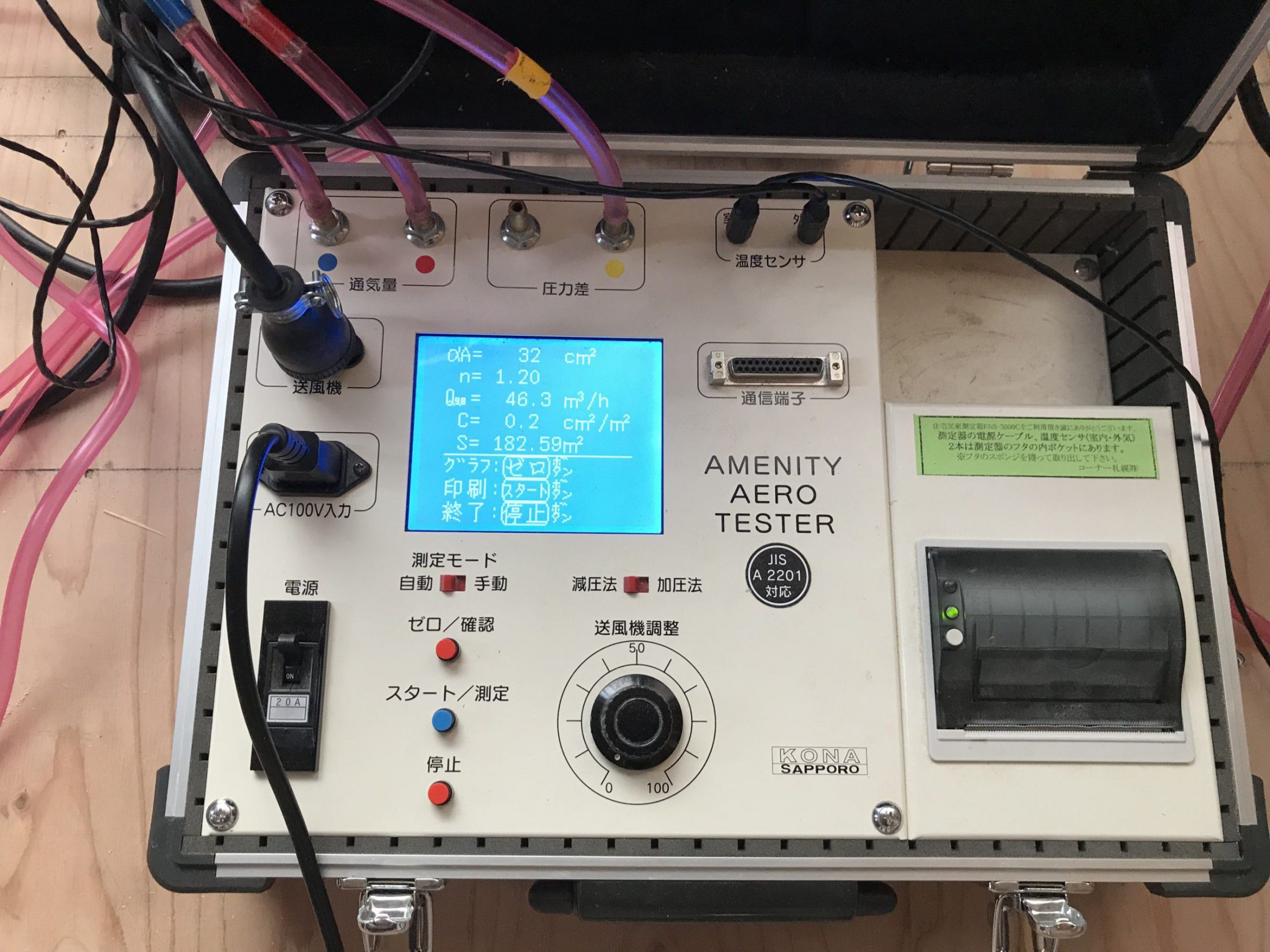

気密性能試験
2019.12.13

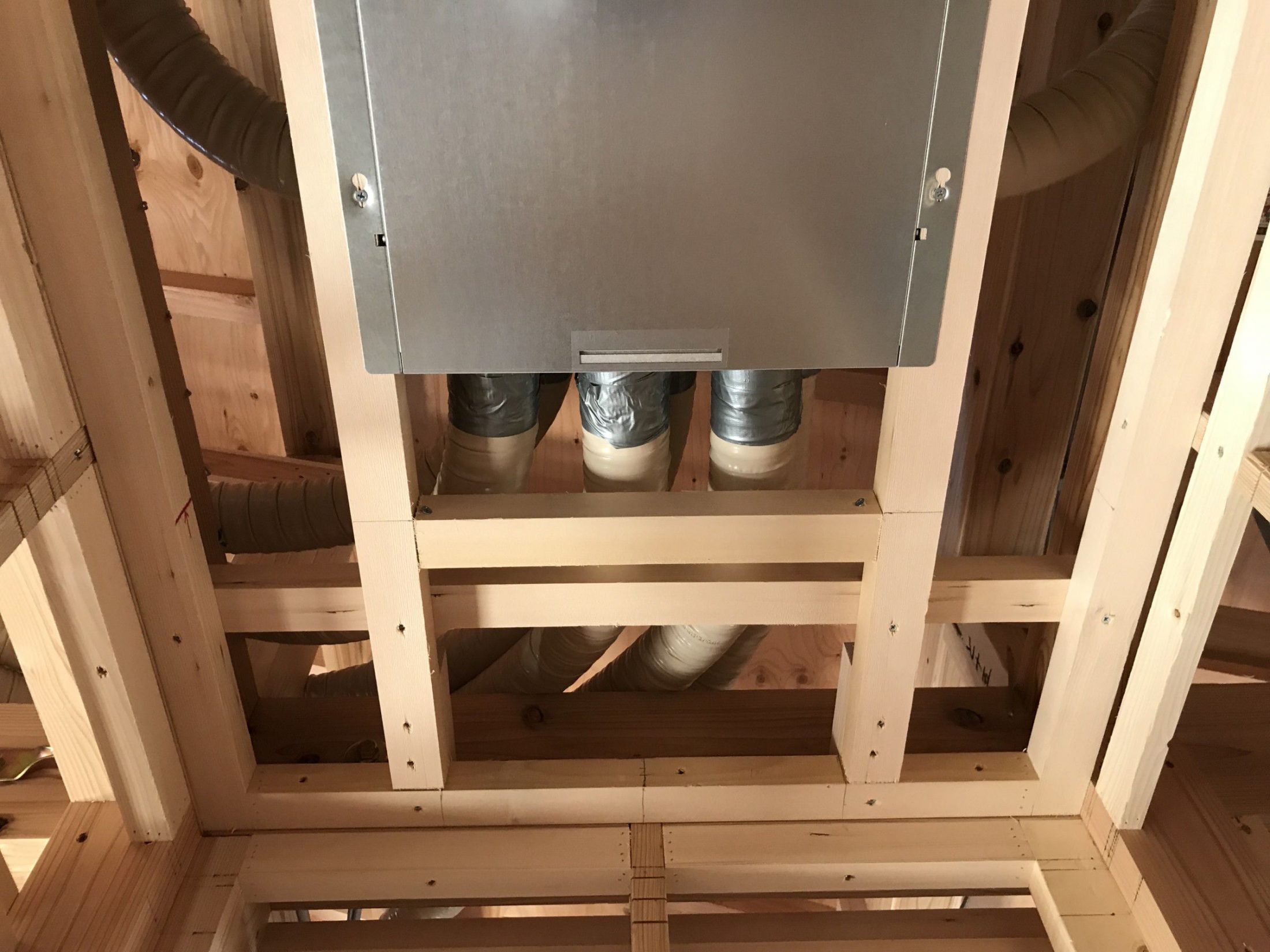

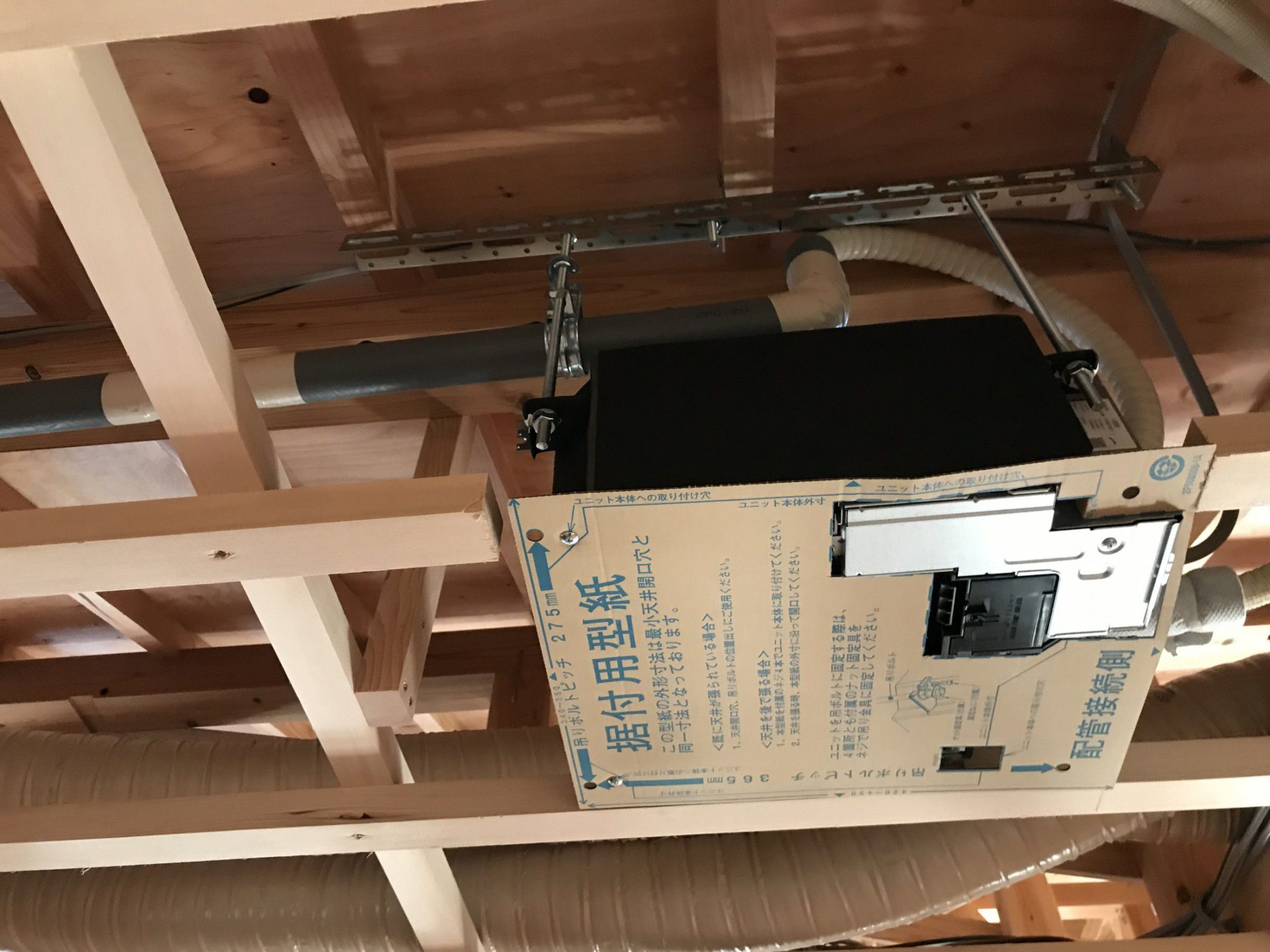

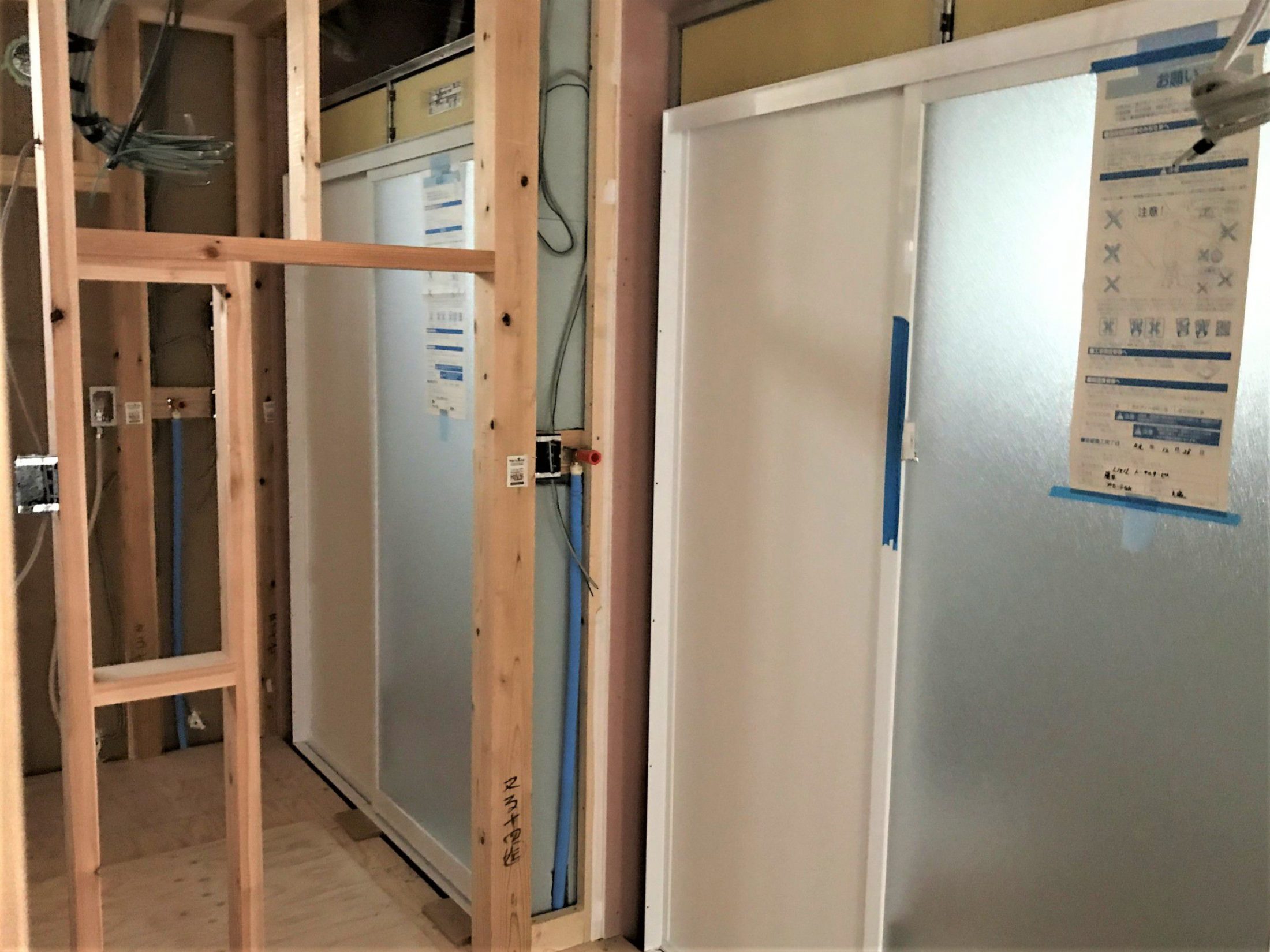

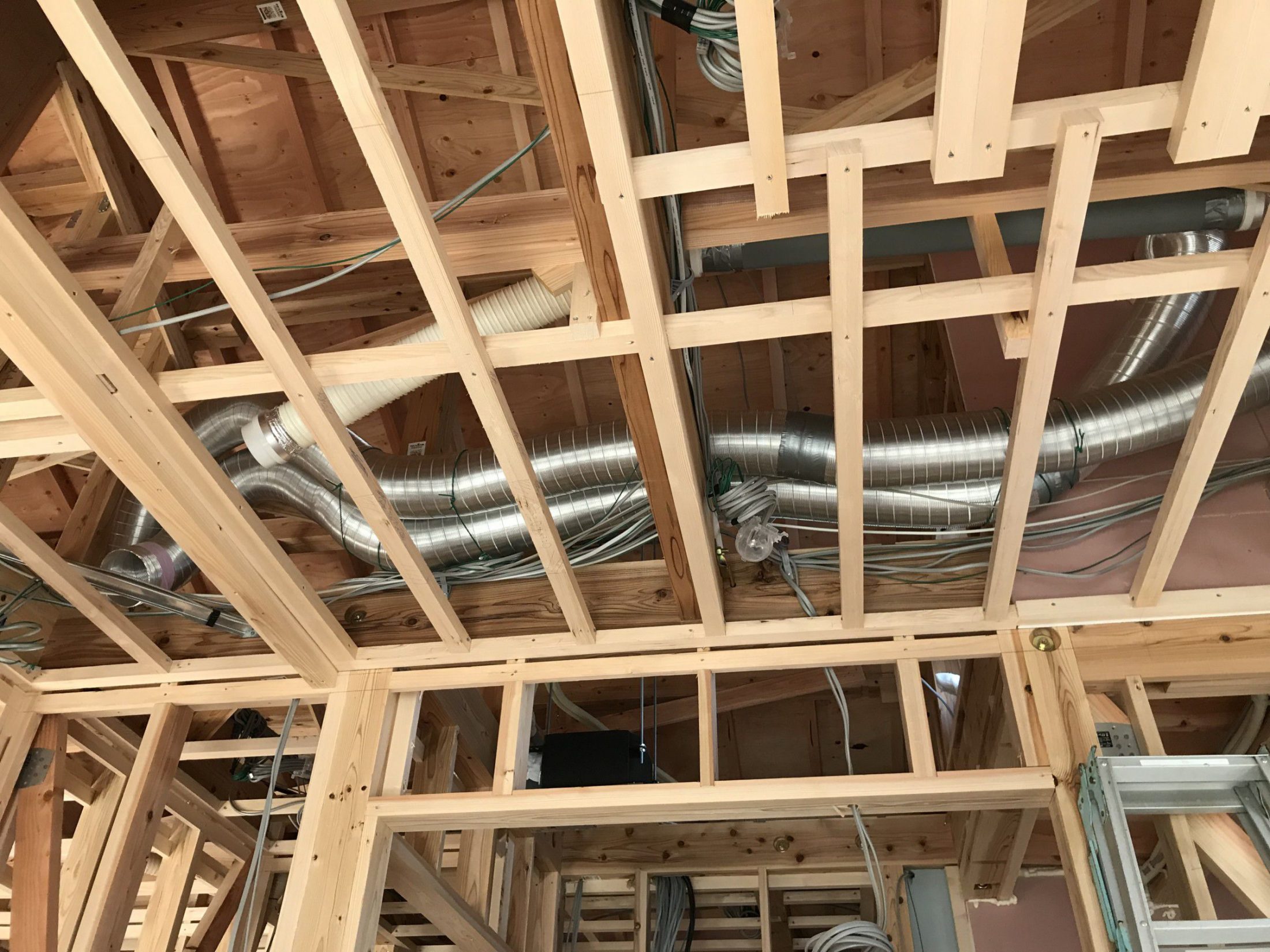

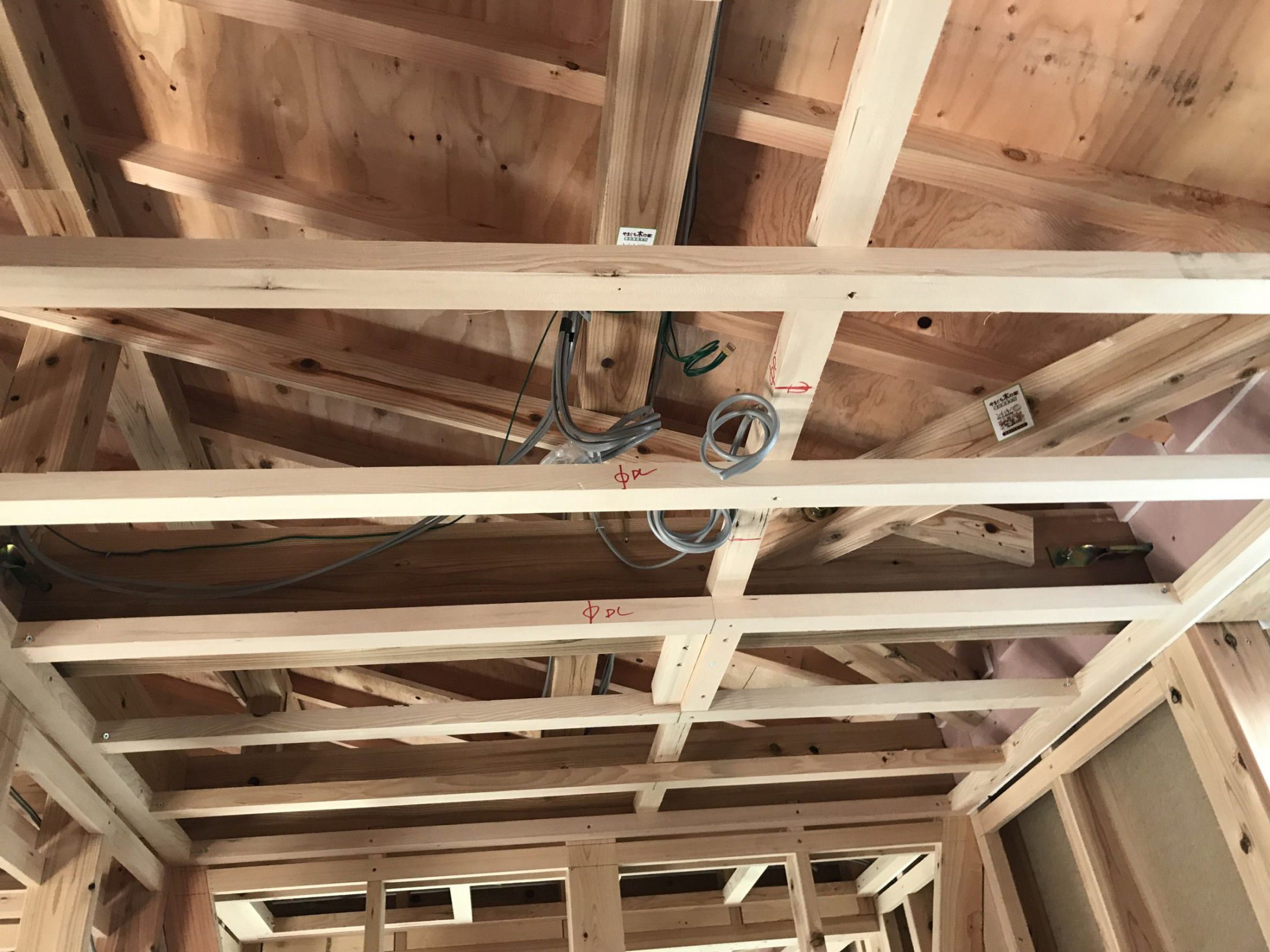

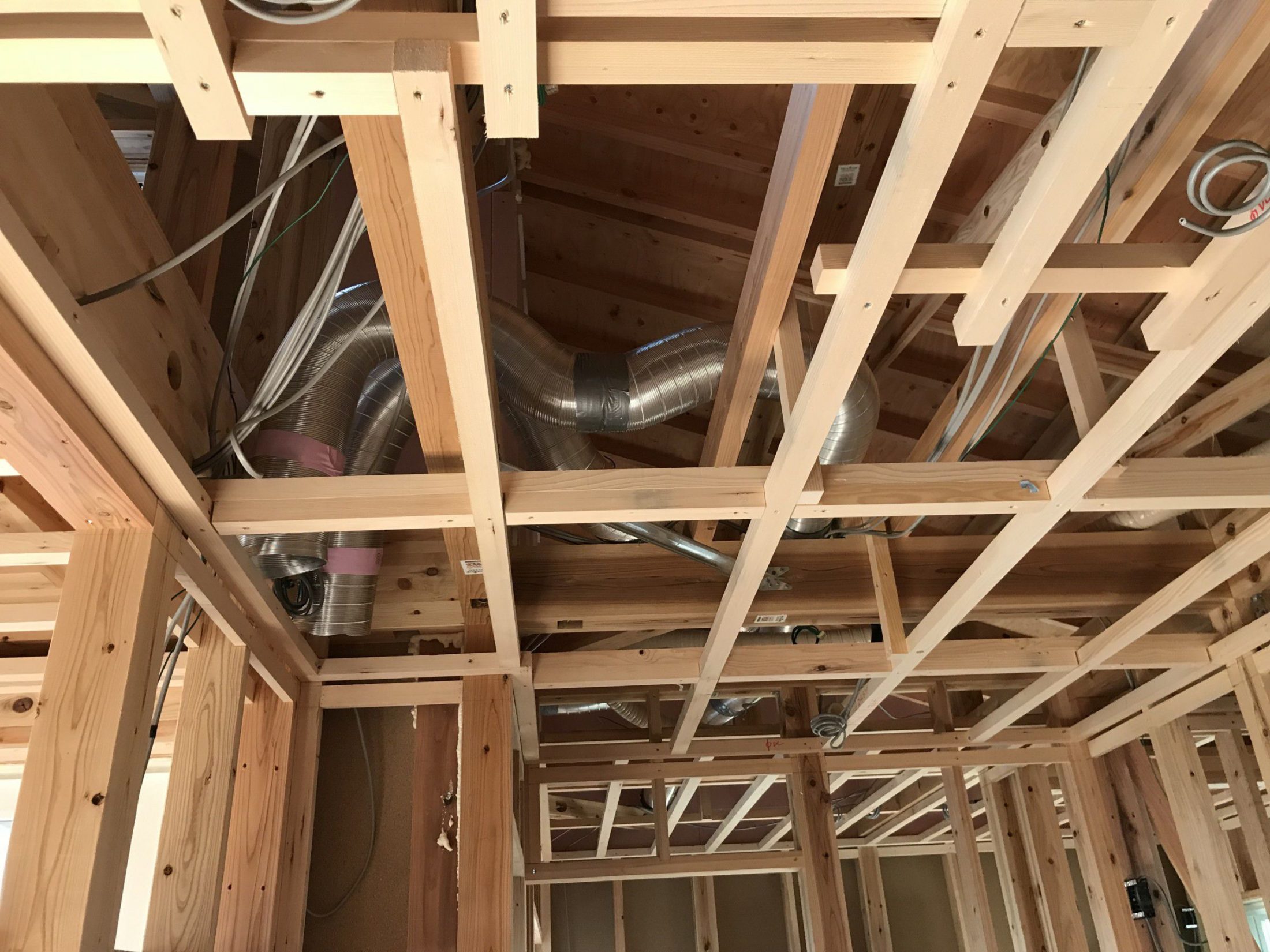

電気工事(配線~一種換気配管)
2019.12.08

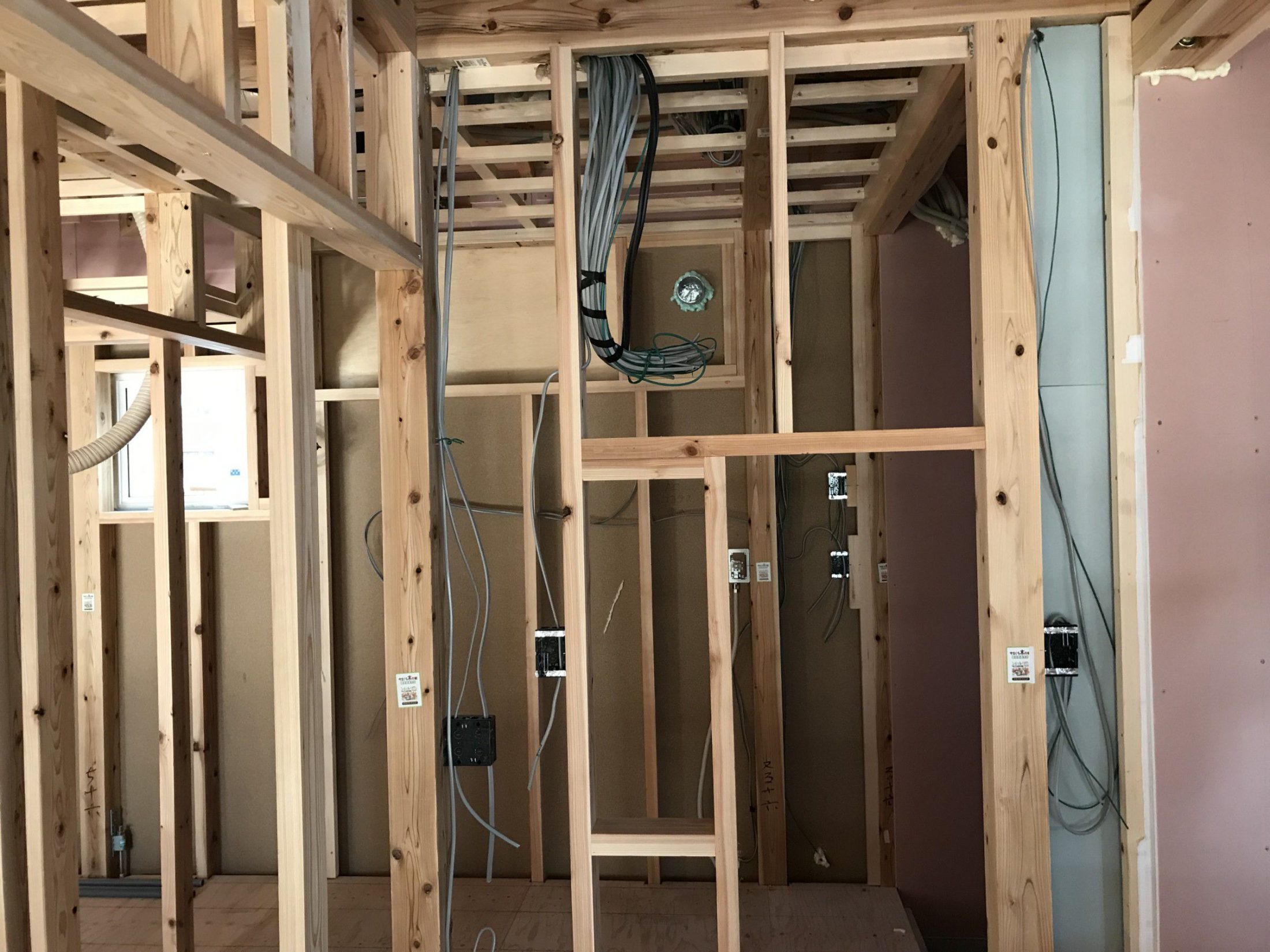

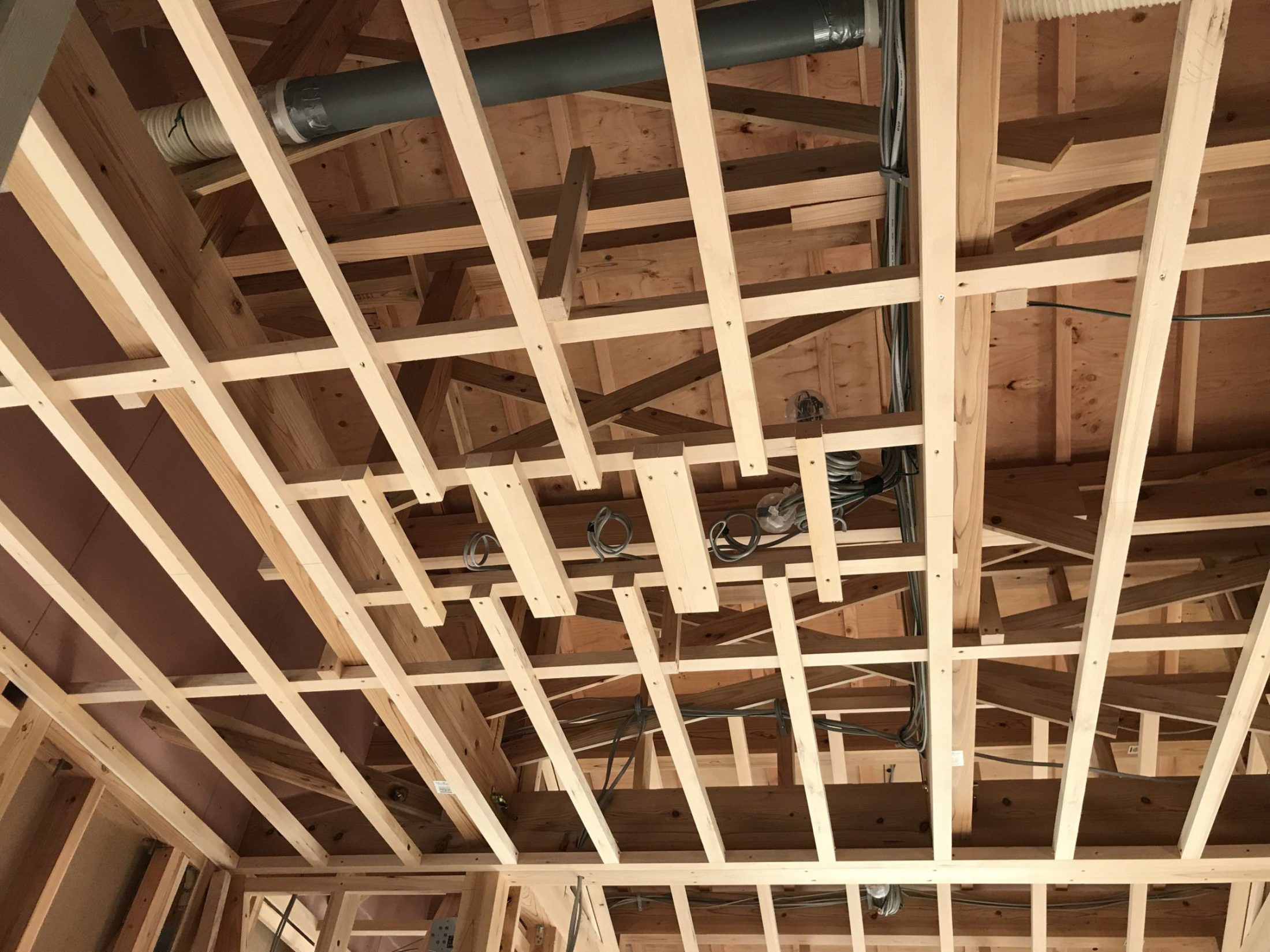

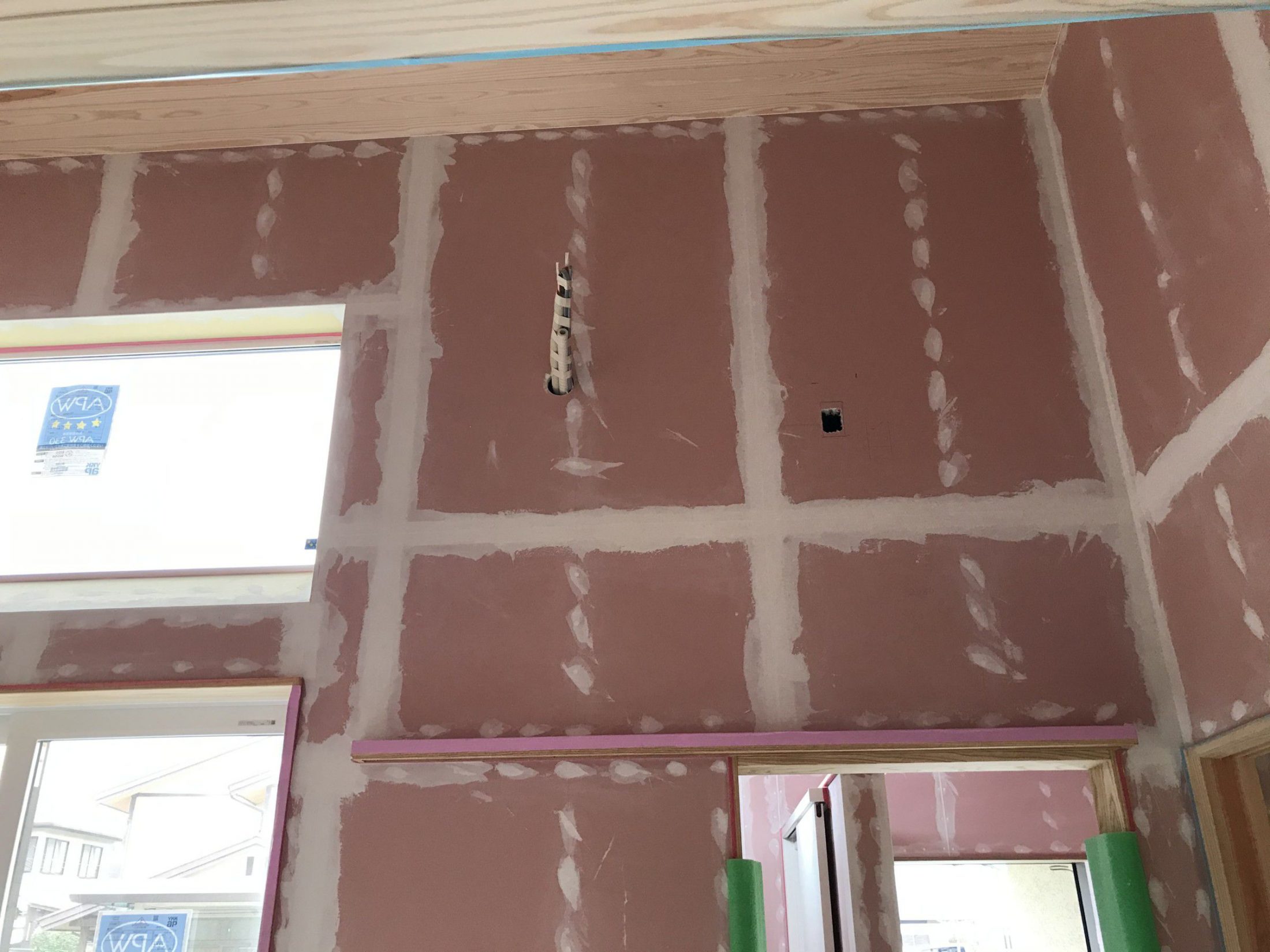

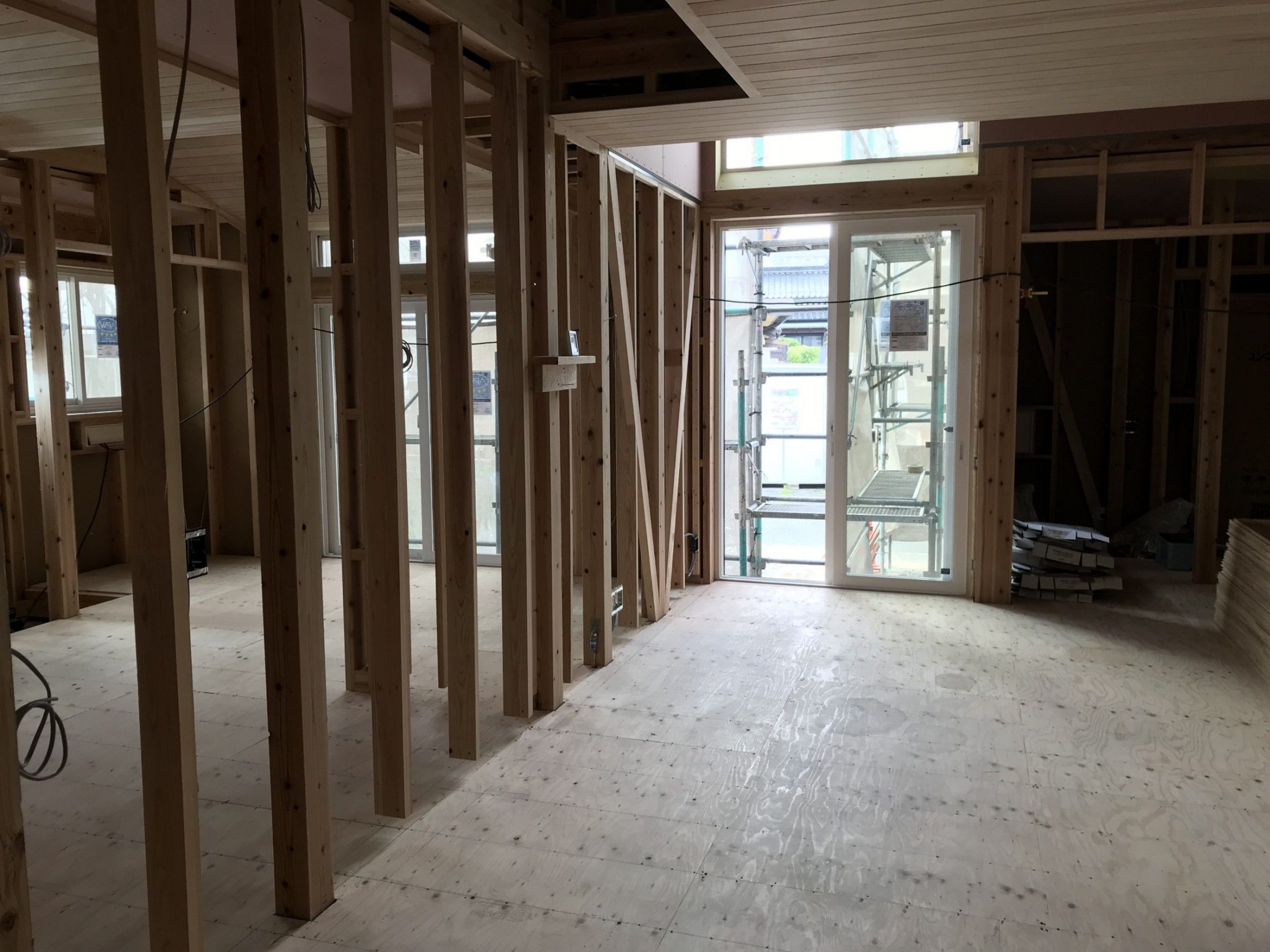

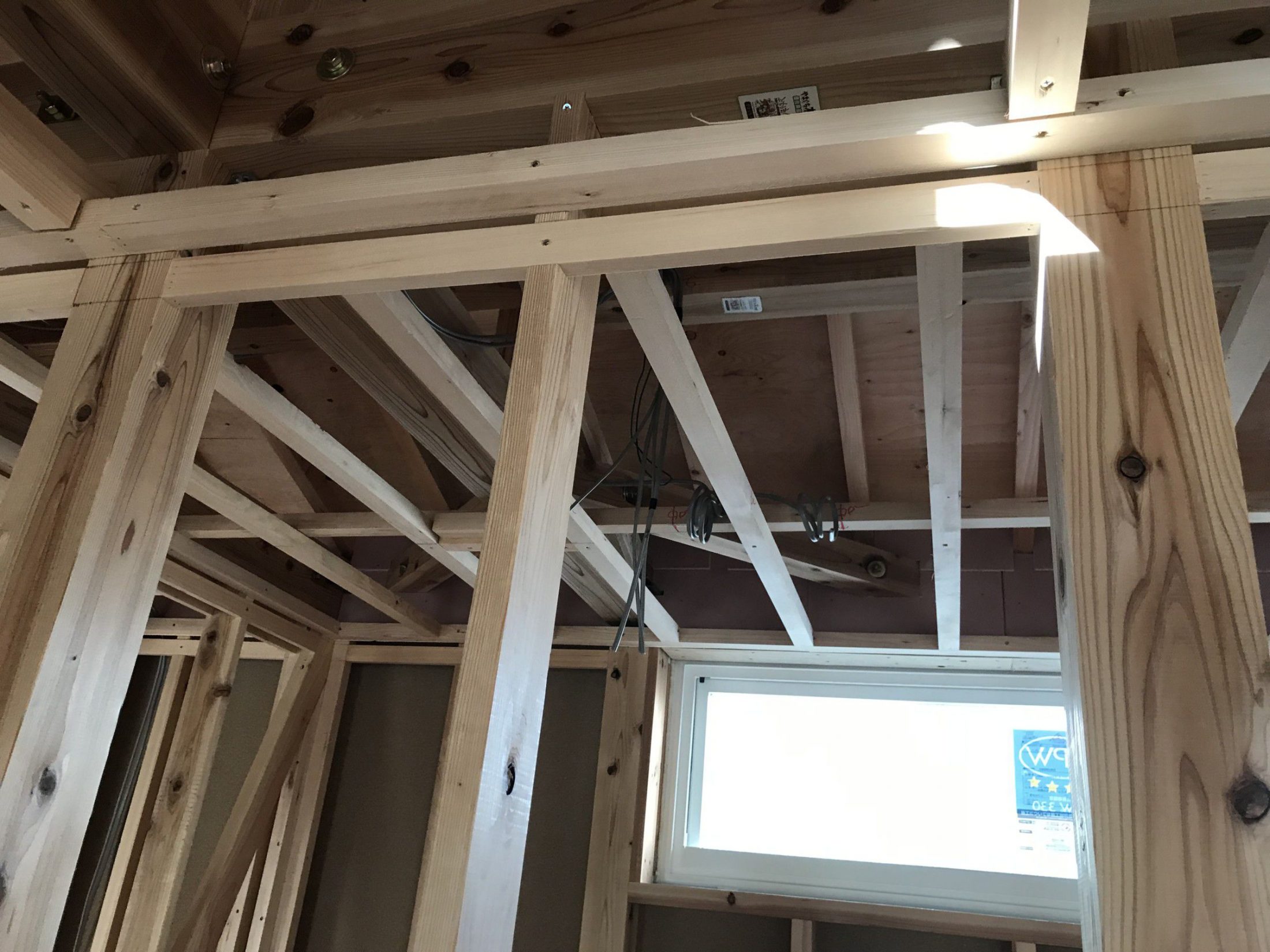

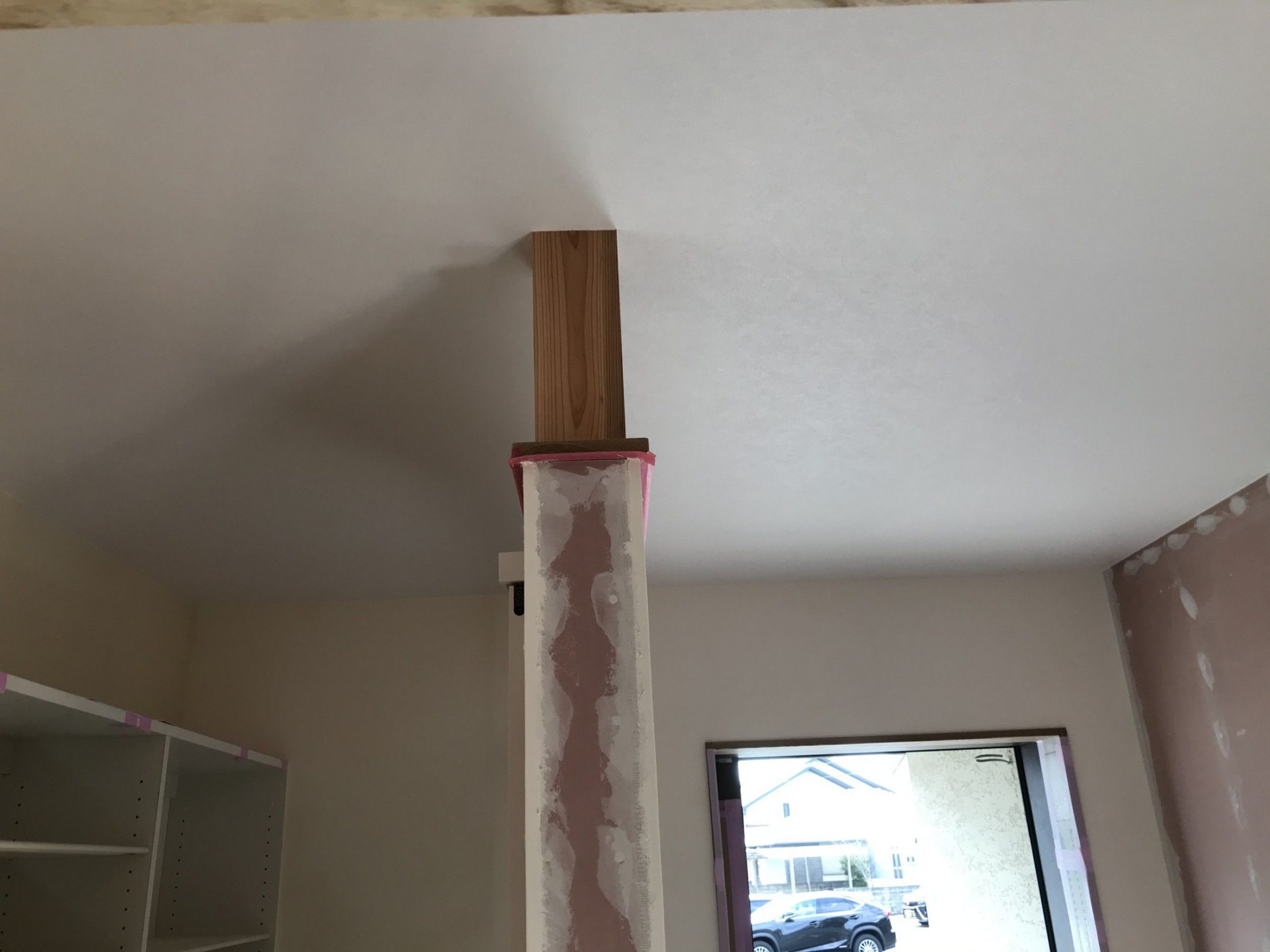

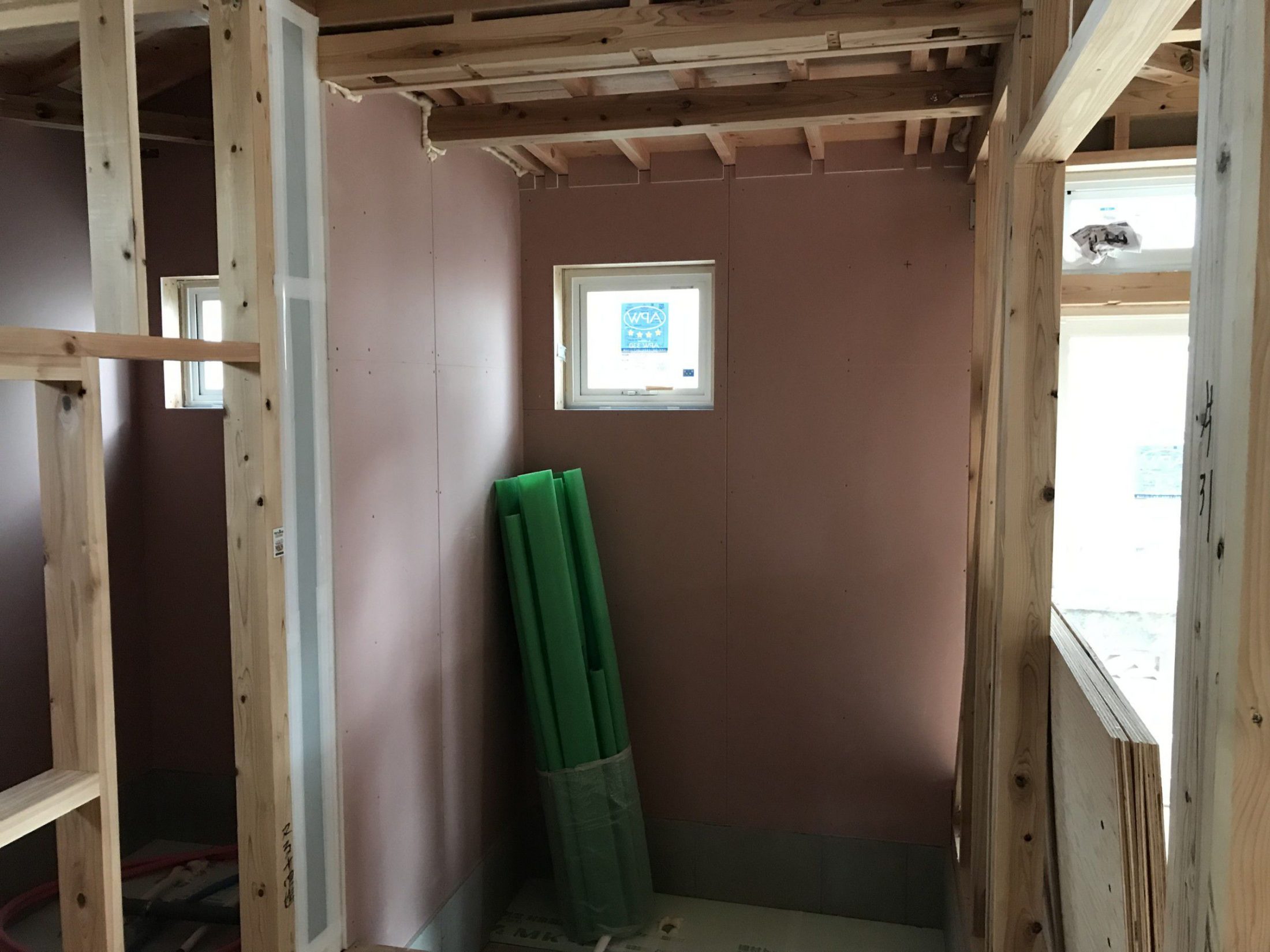

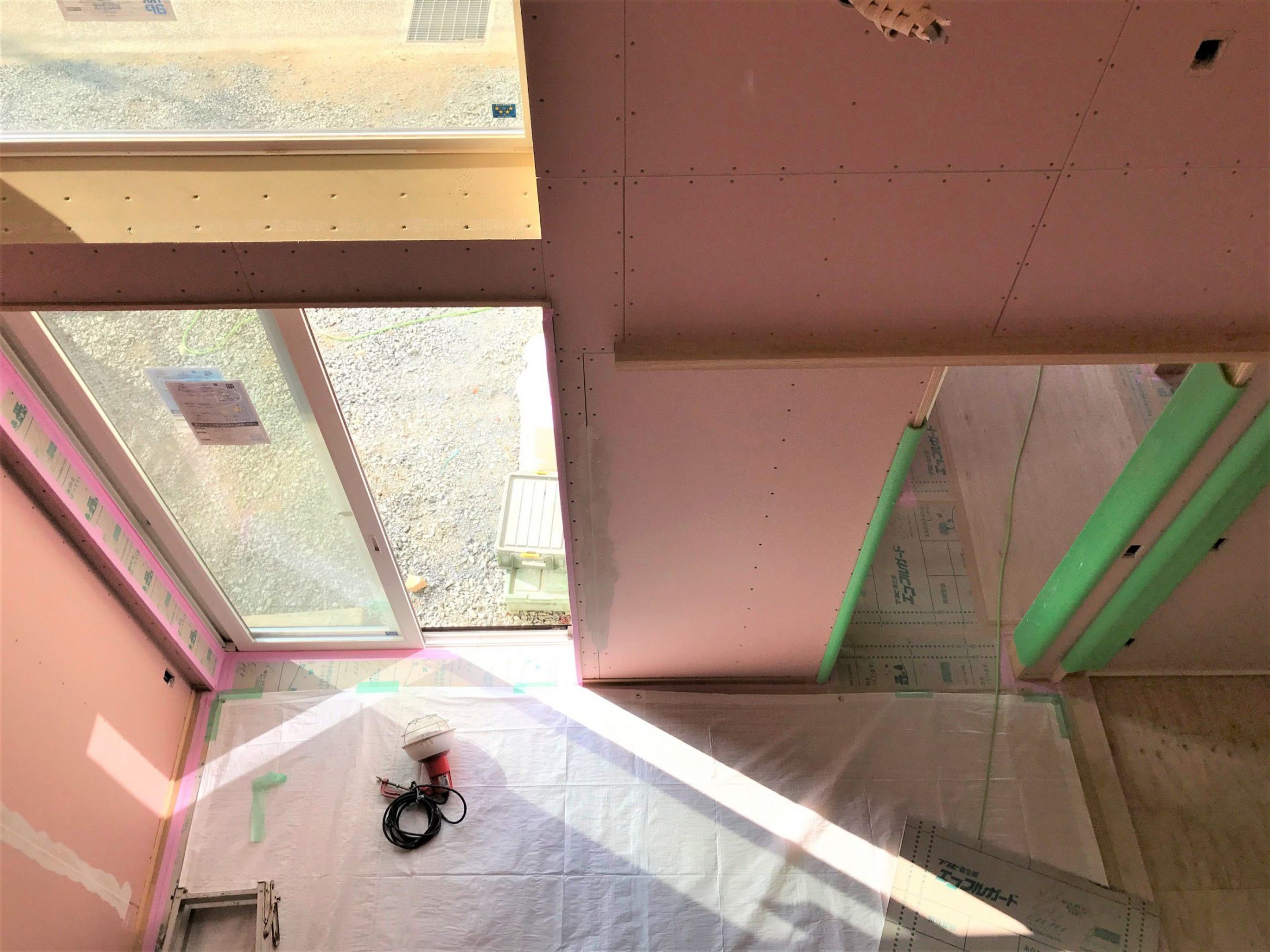

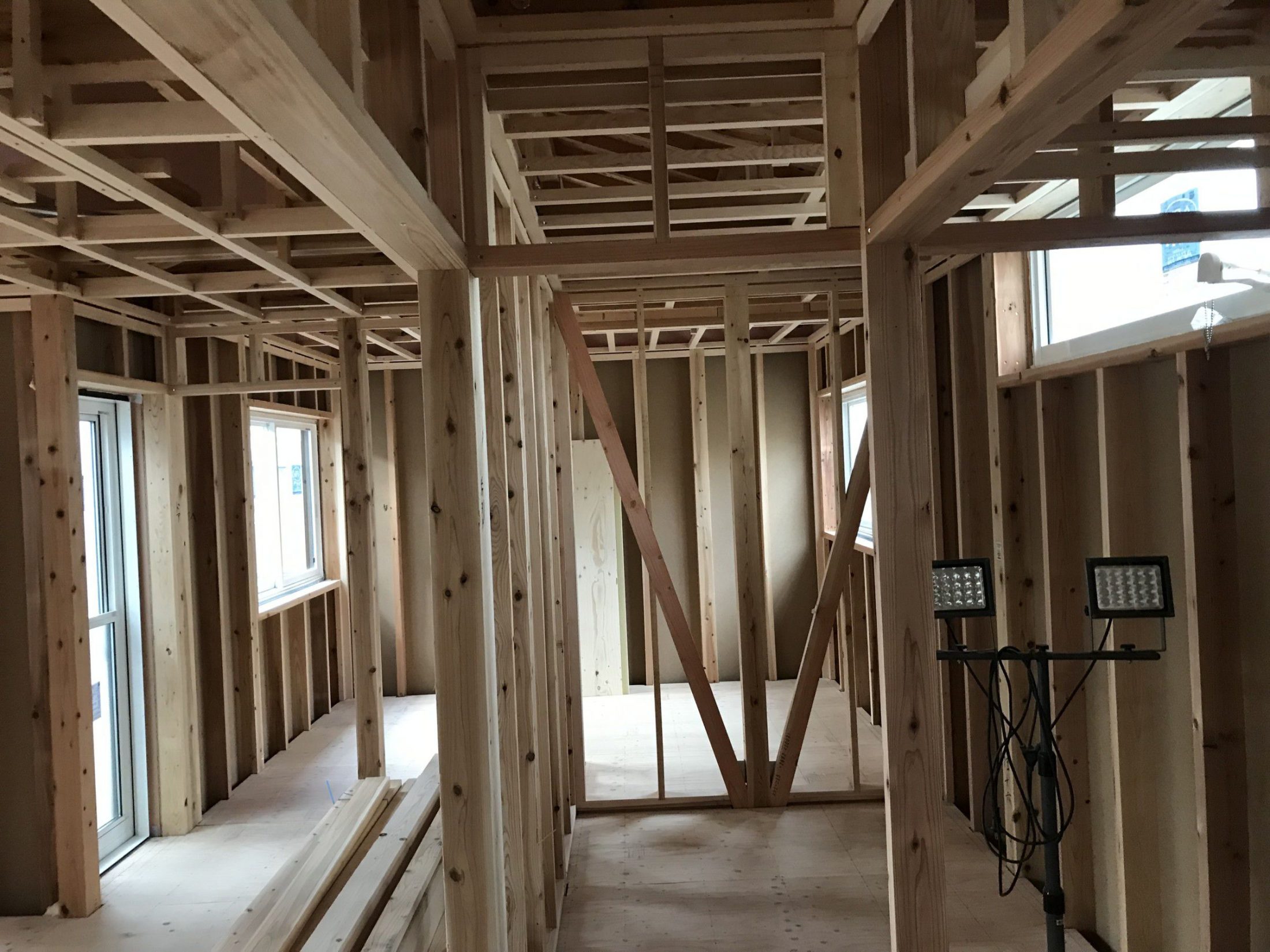

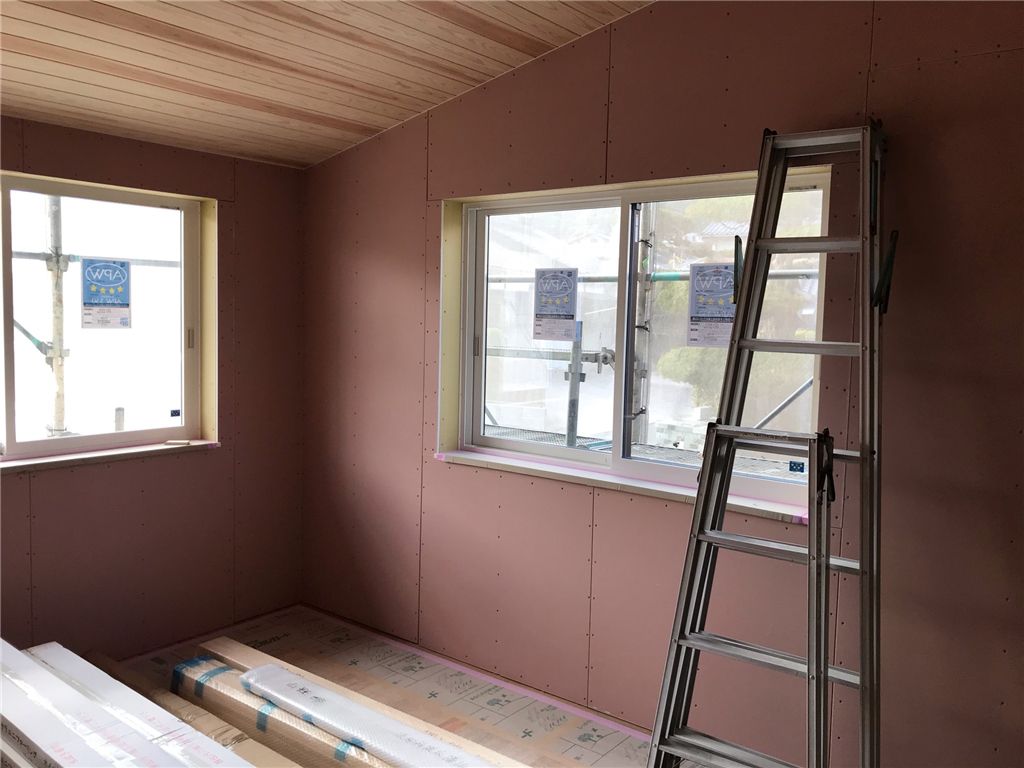

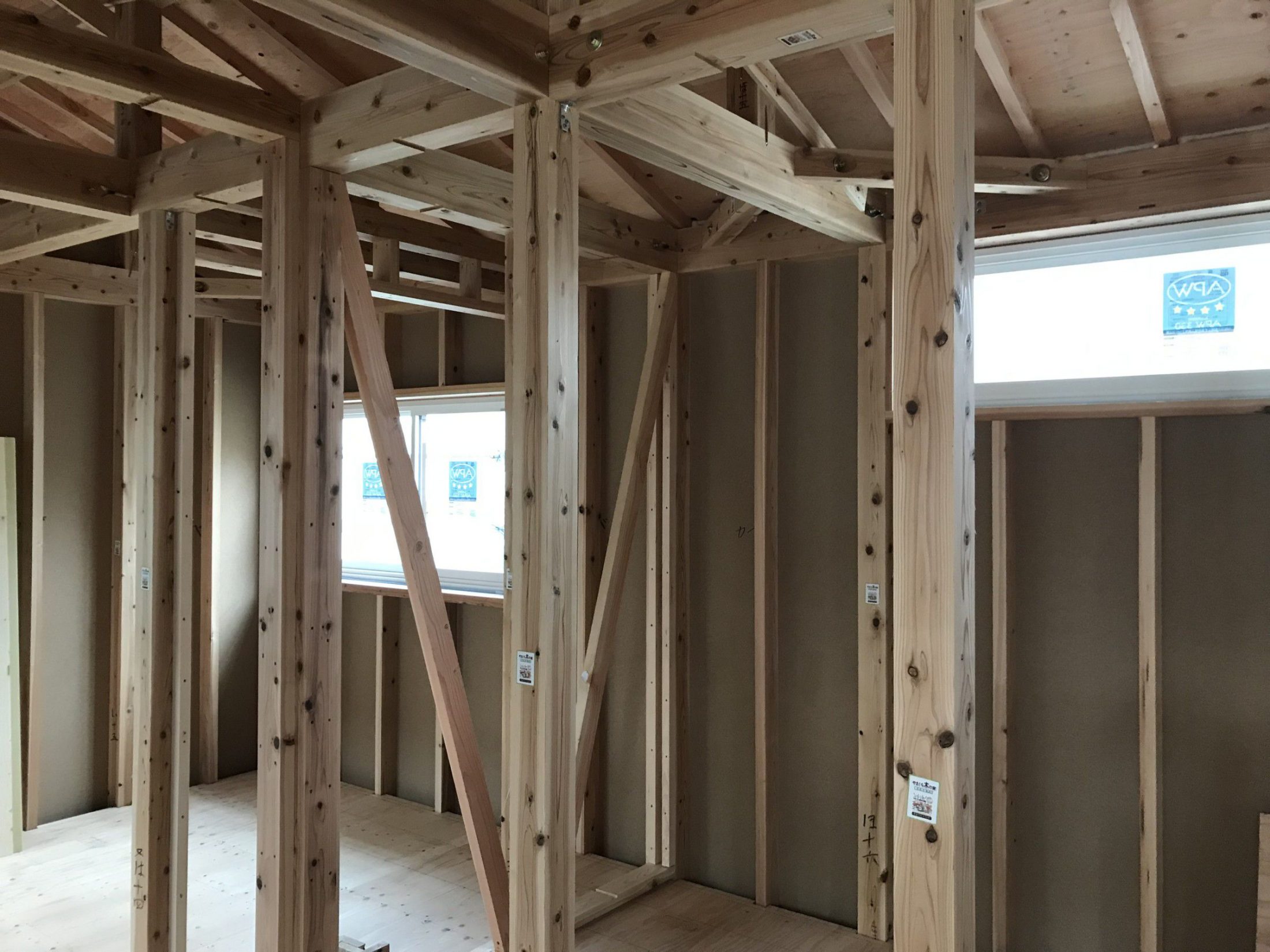

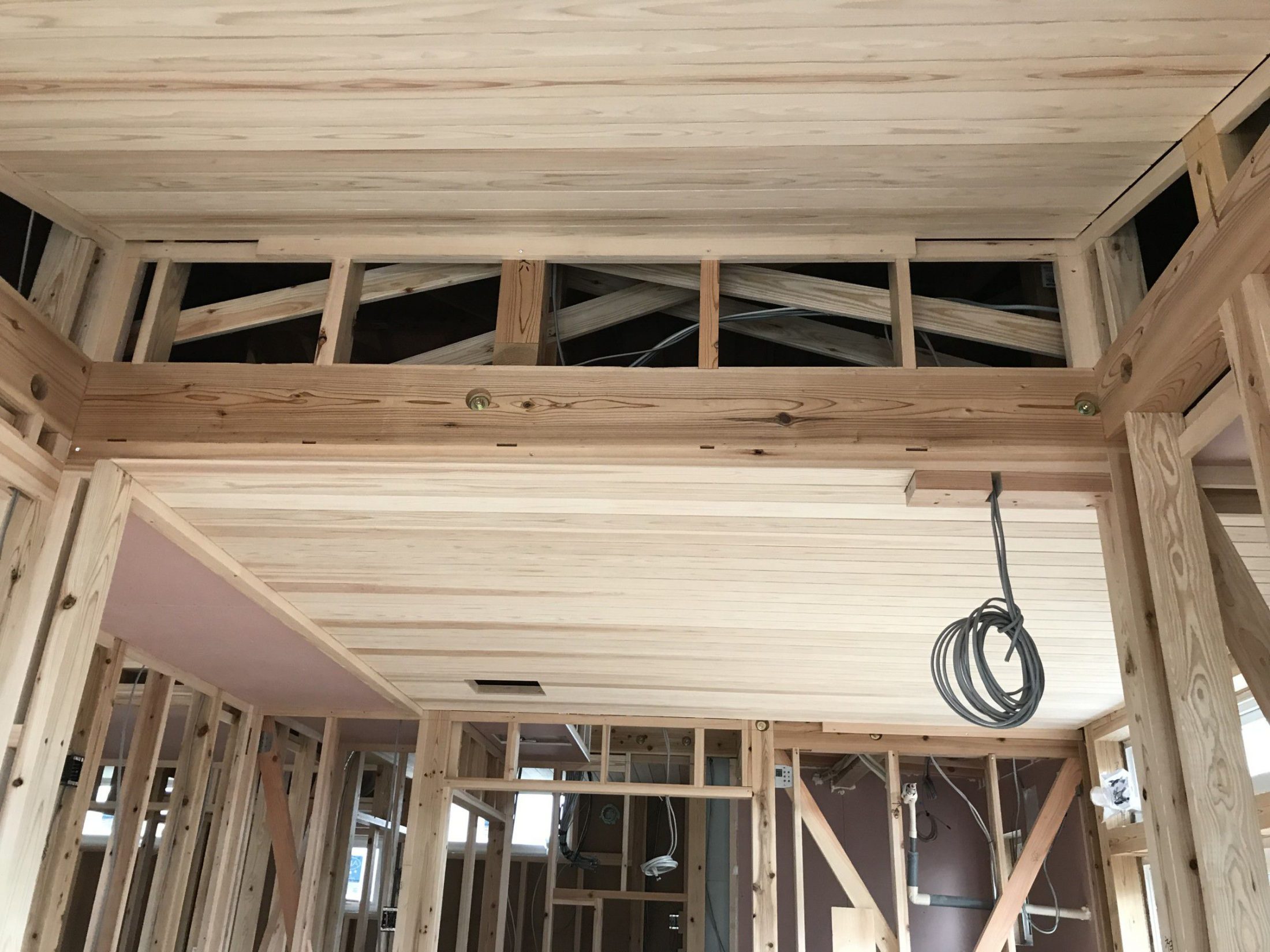

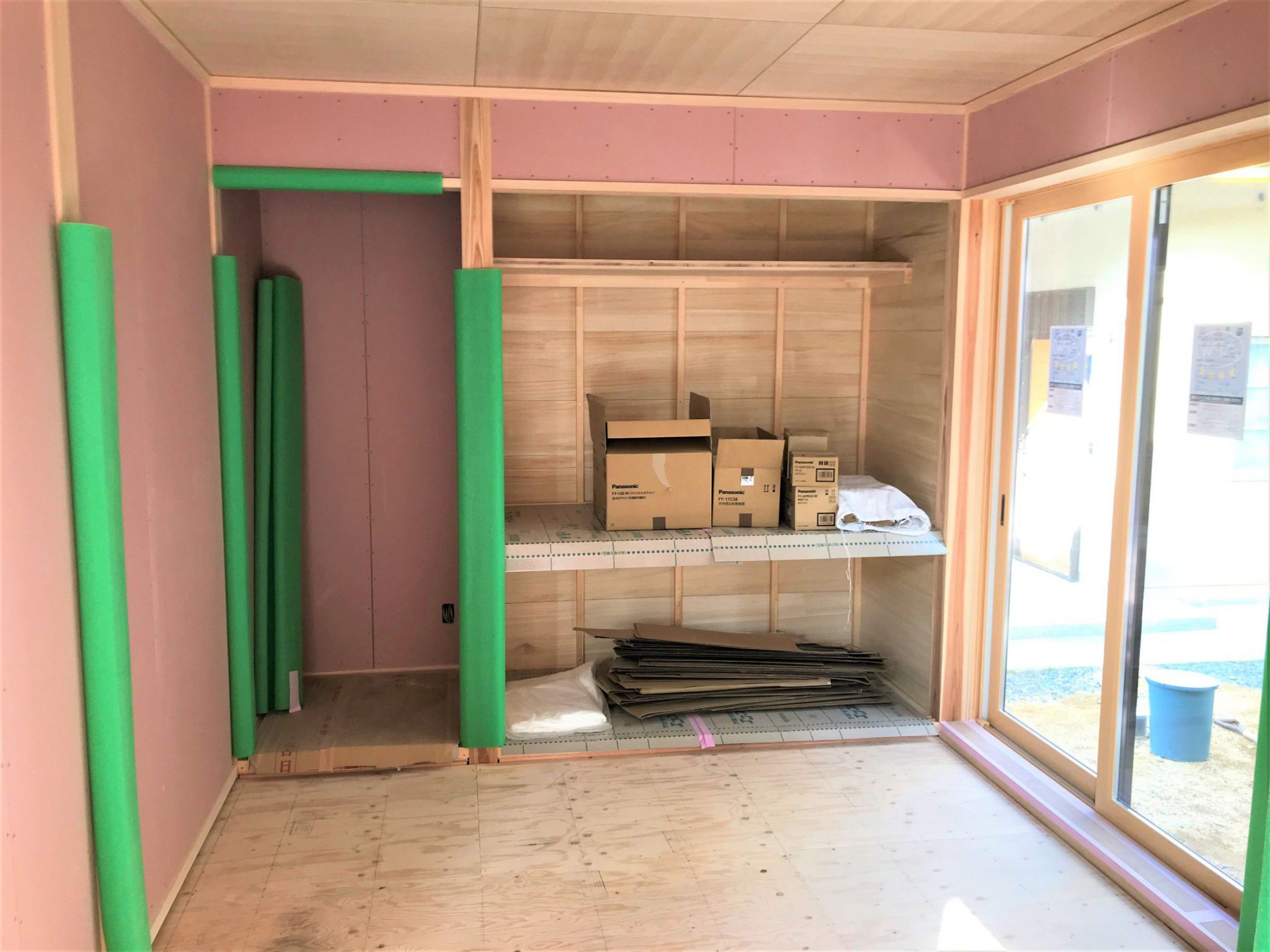

木工事(内部造作下地~)

2016.11.26

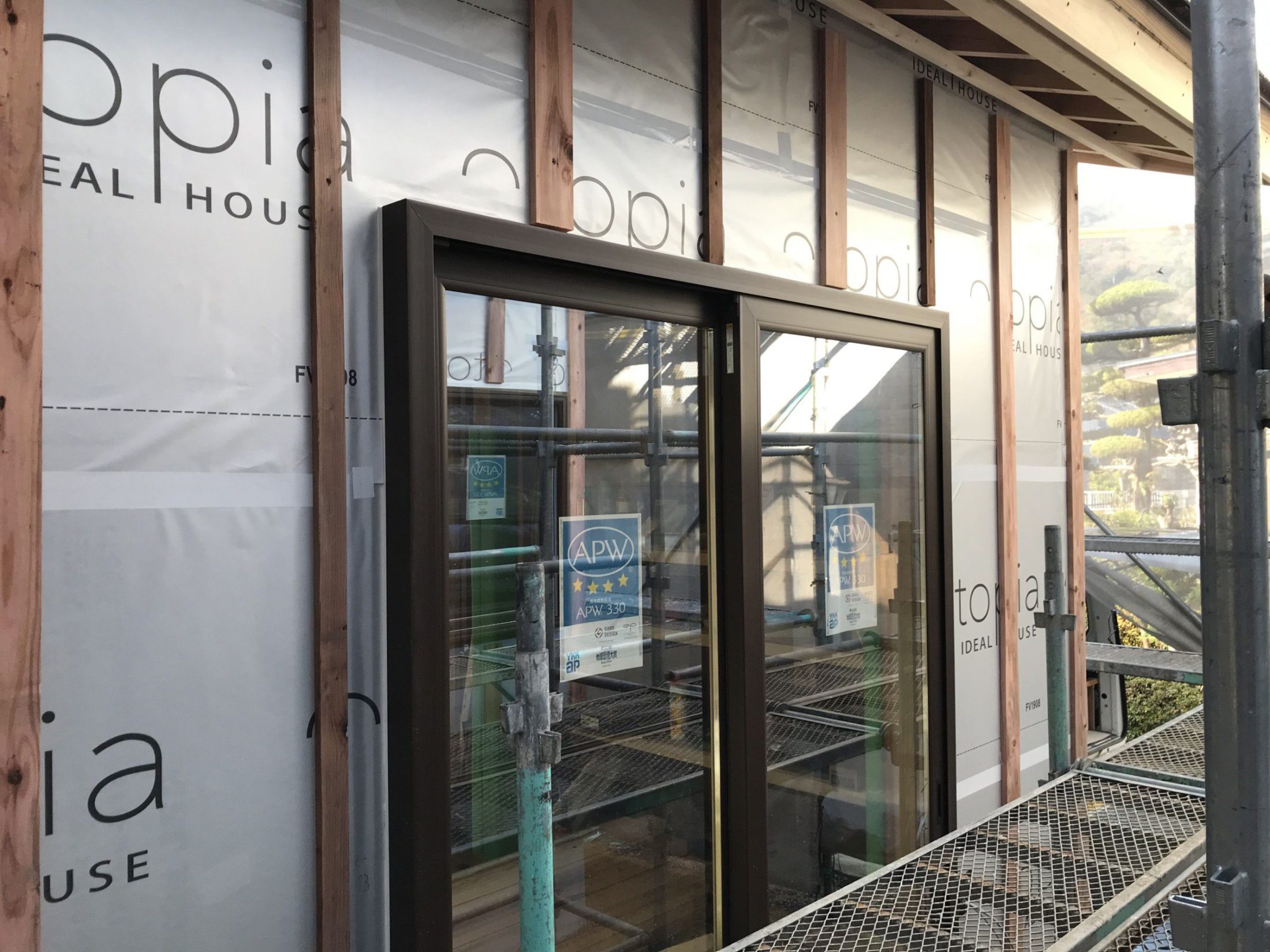

サッシ取付完了

2019.11.26
屋根工事完了

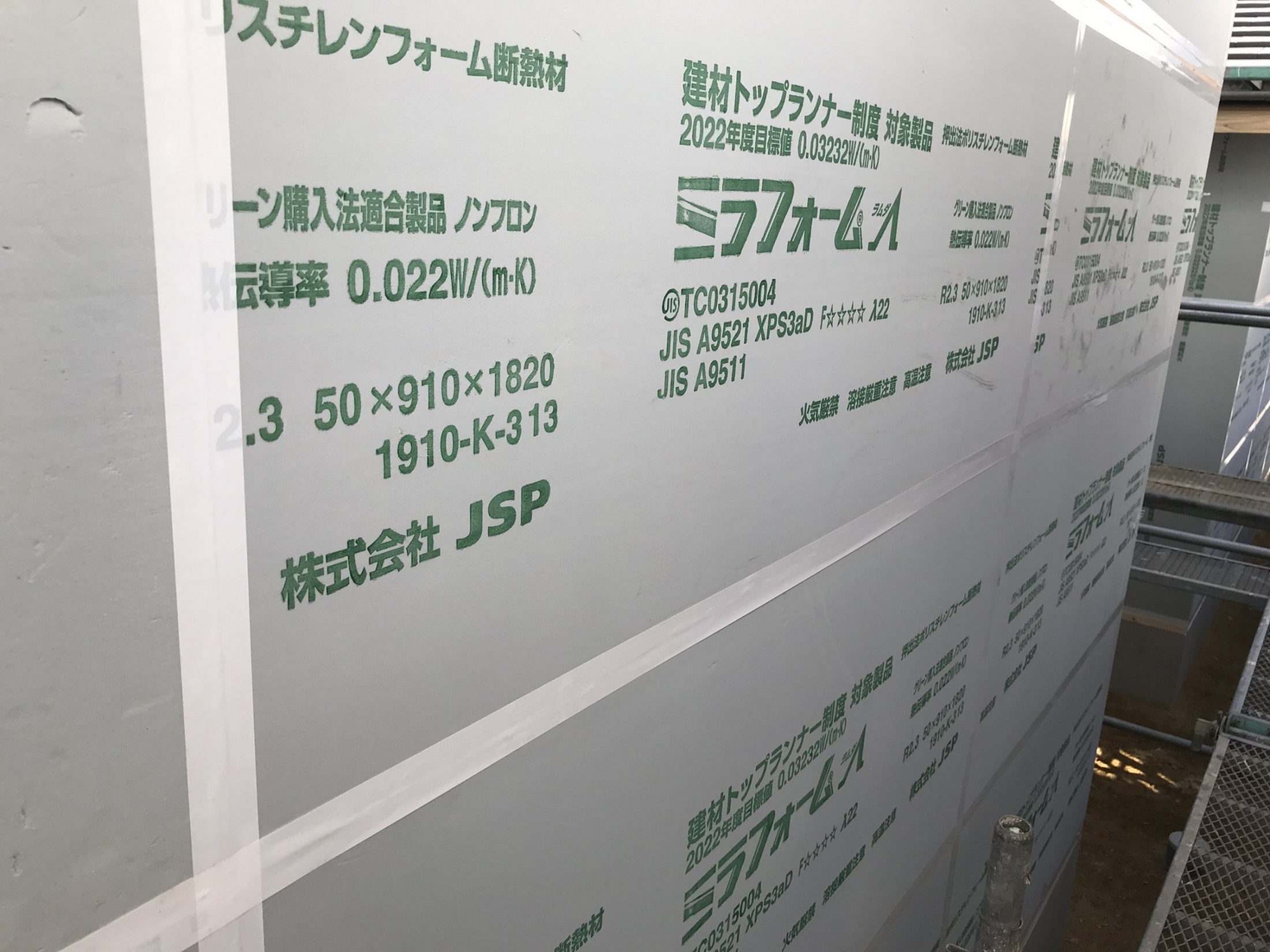

2019.11.24

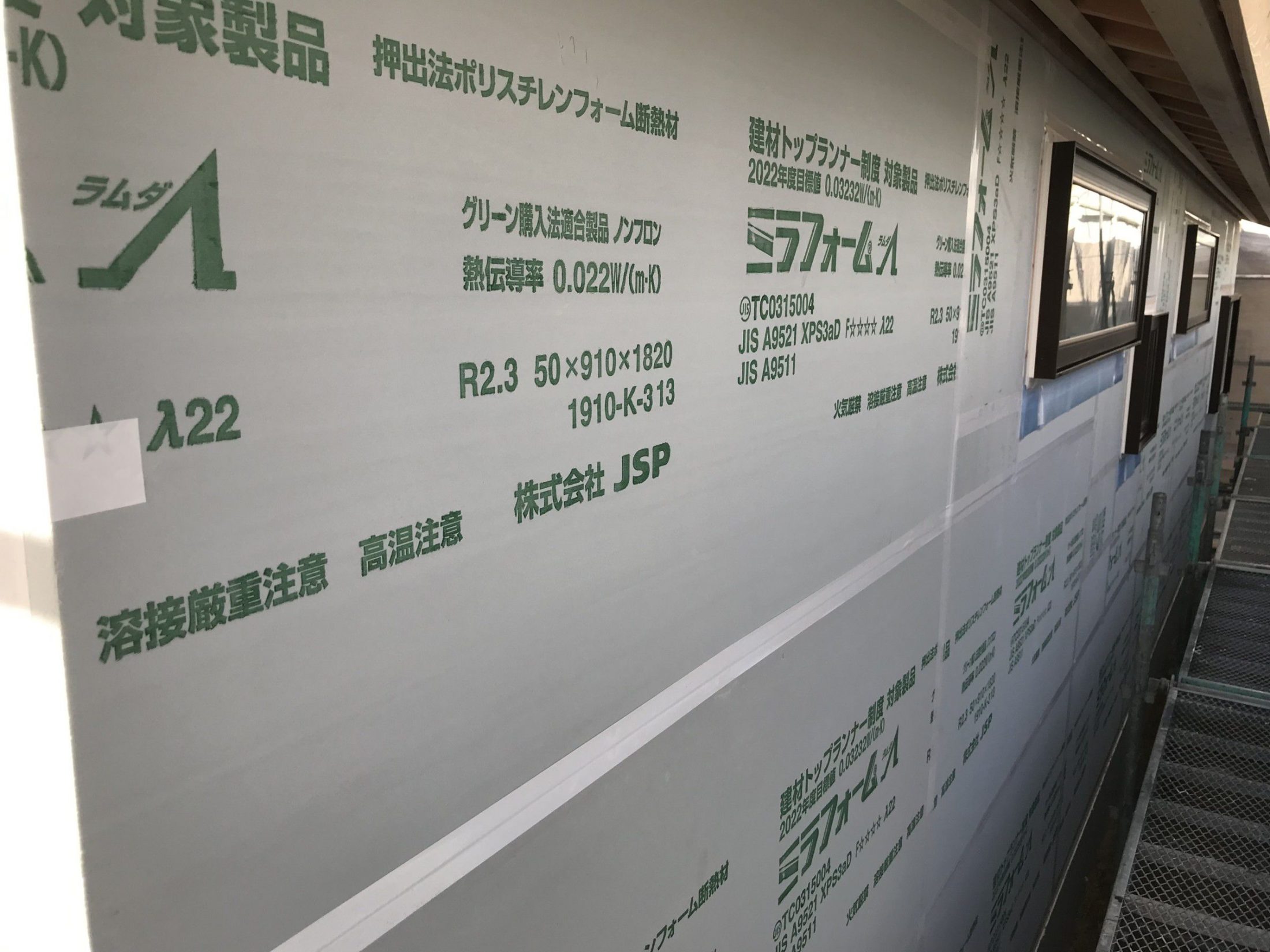

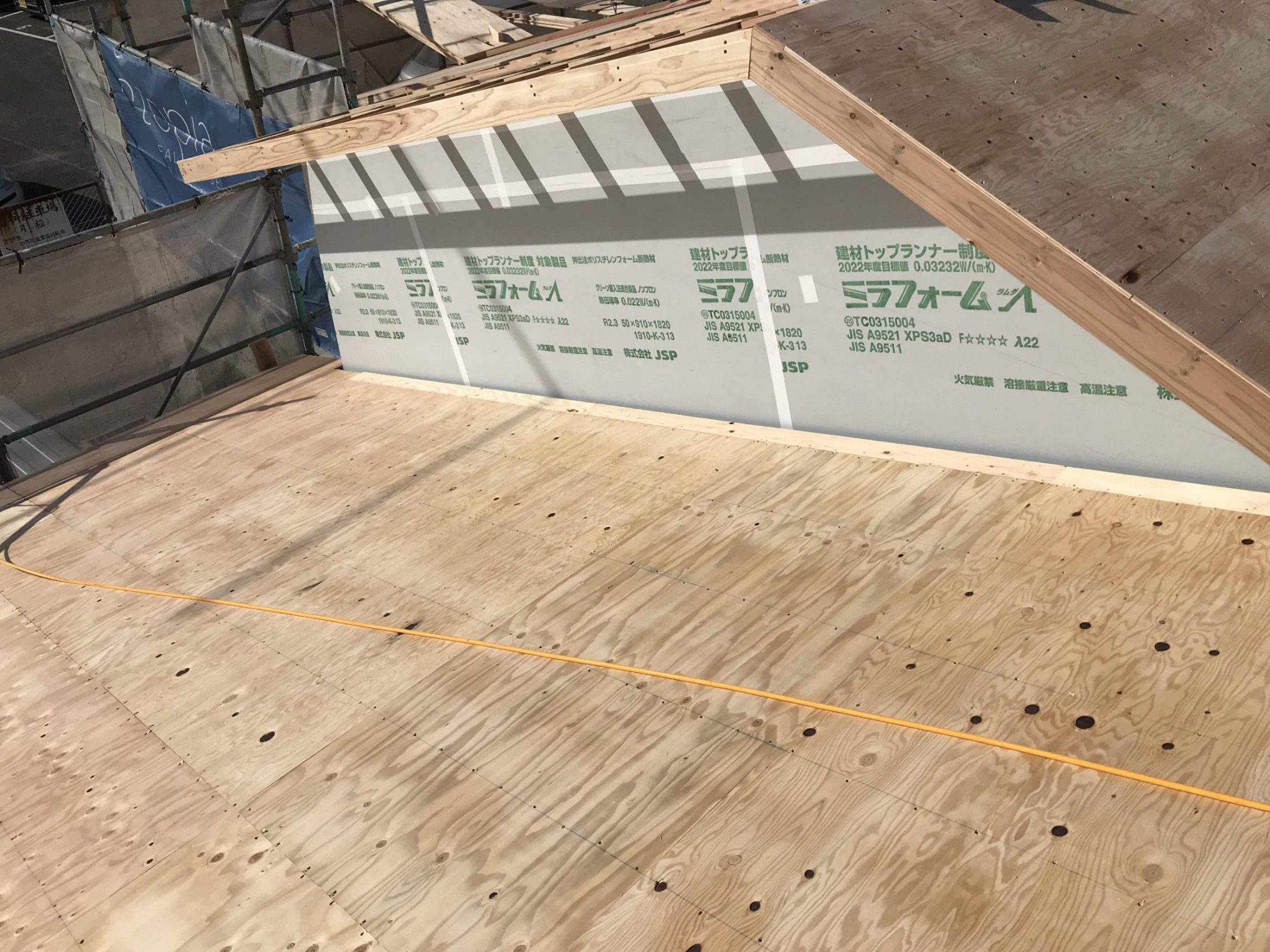

木工事(外断熱…ミラフォームλ50)

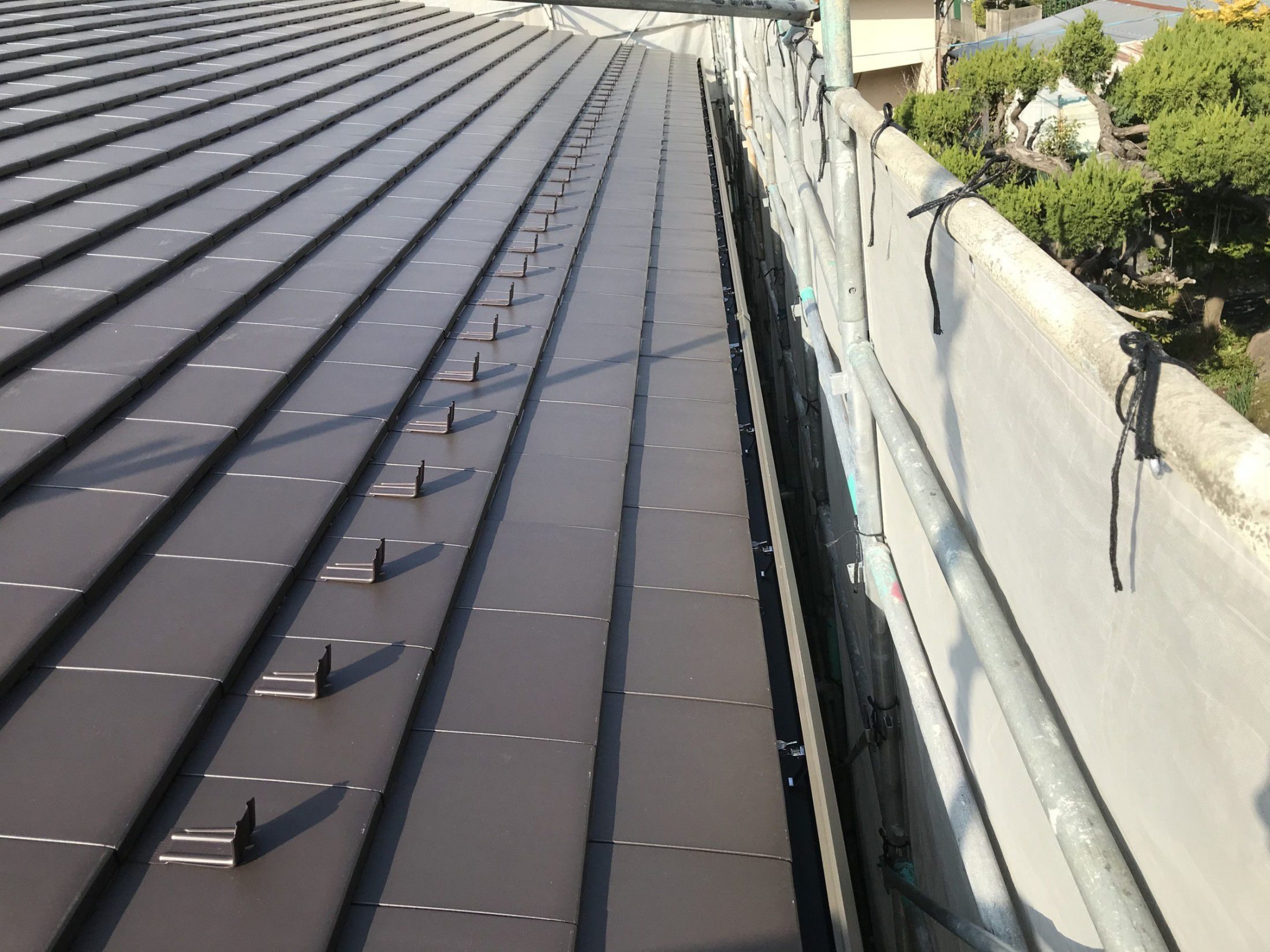

2019.11.20

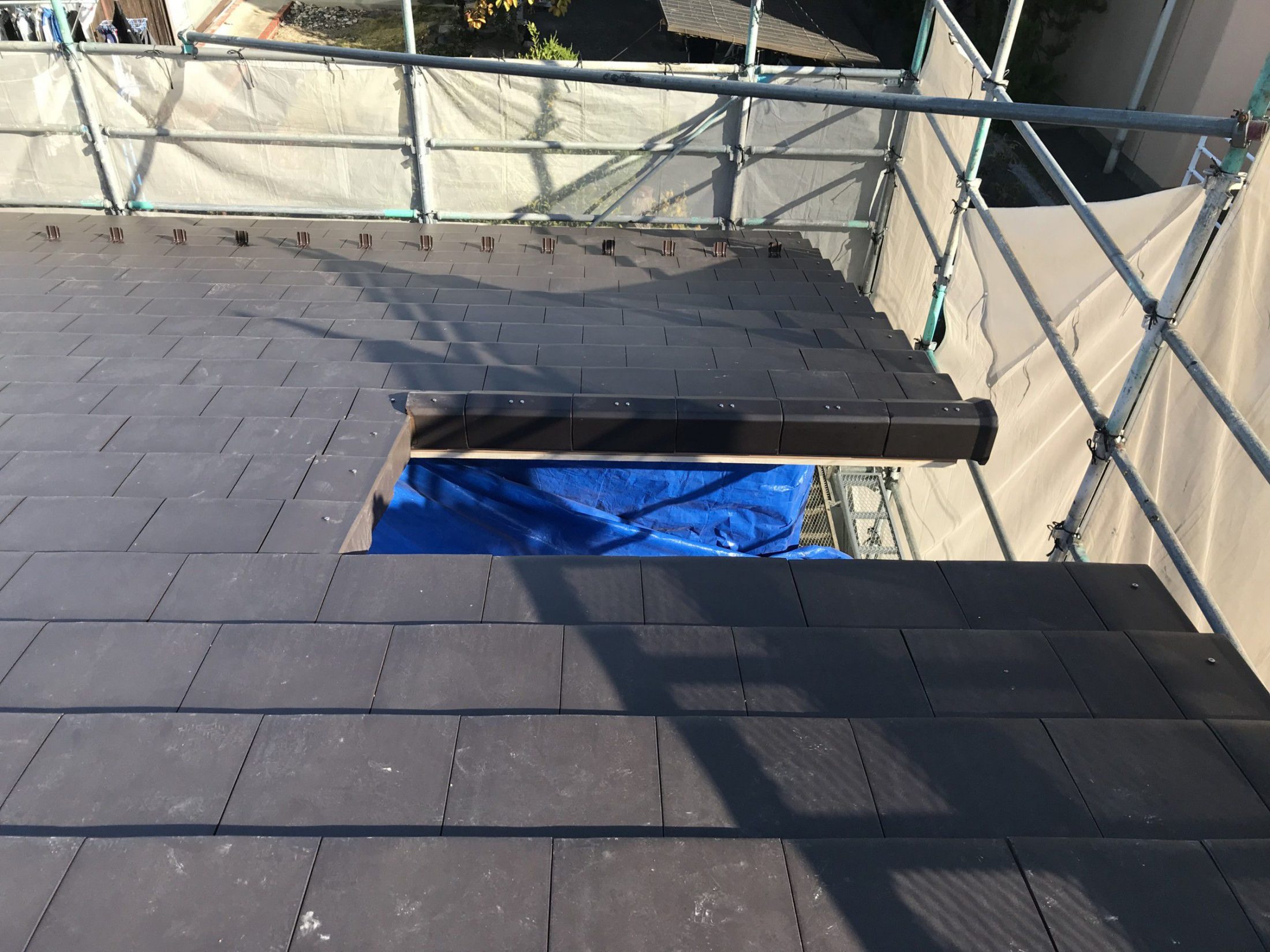

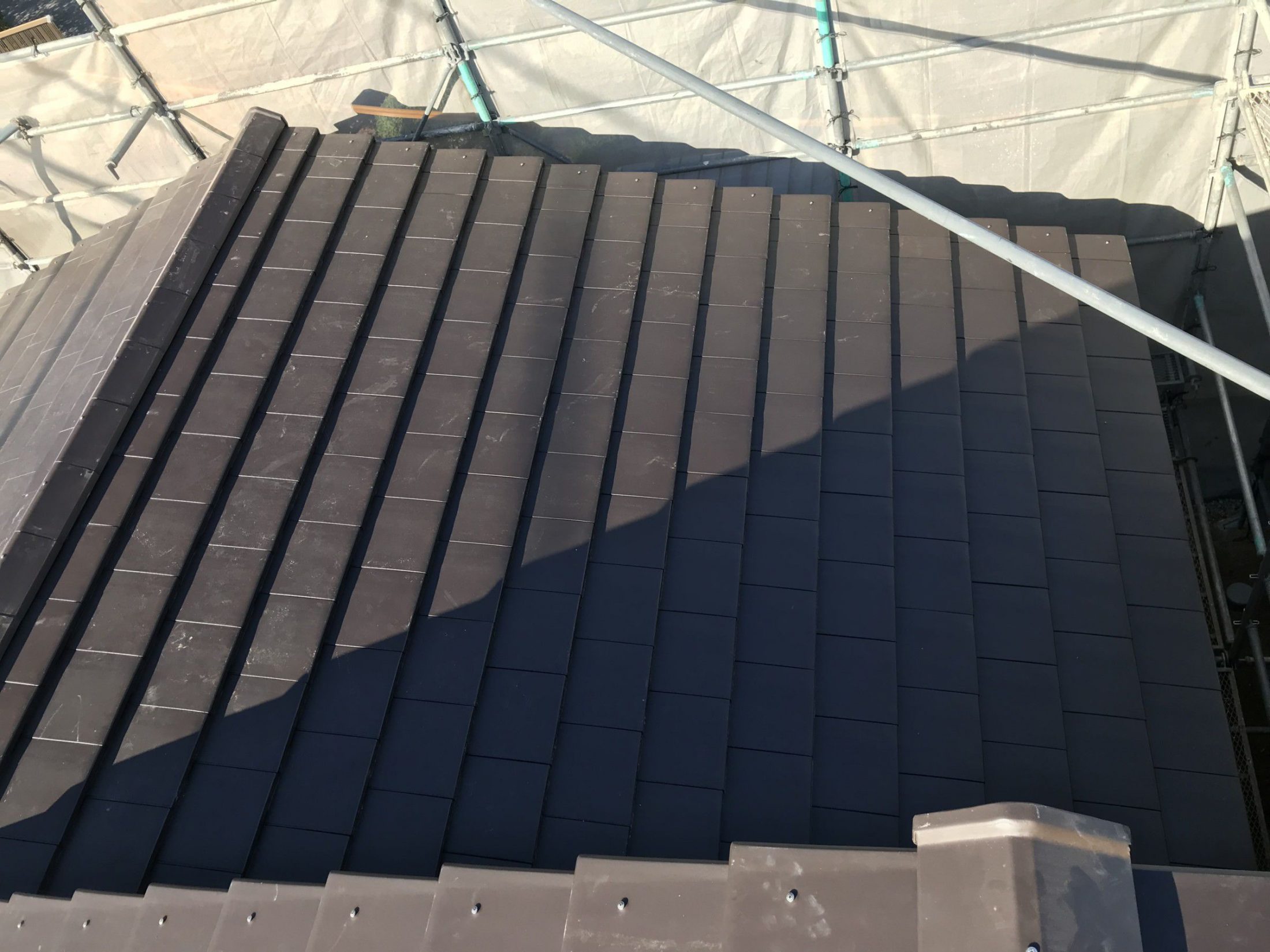

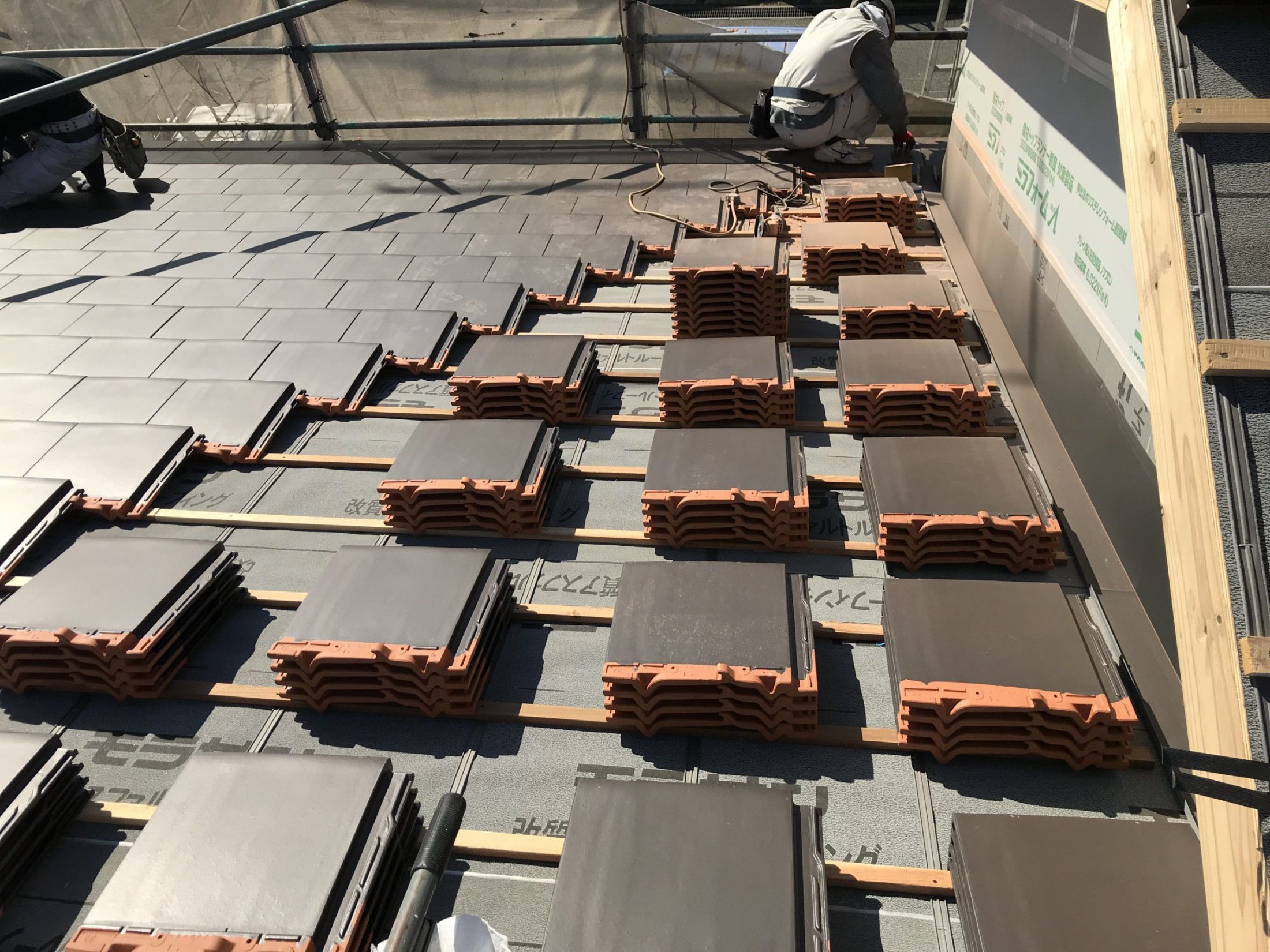

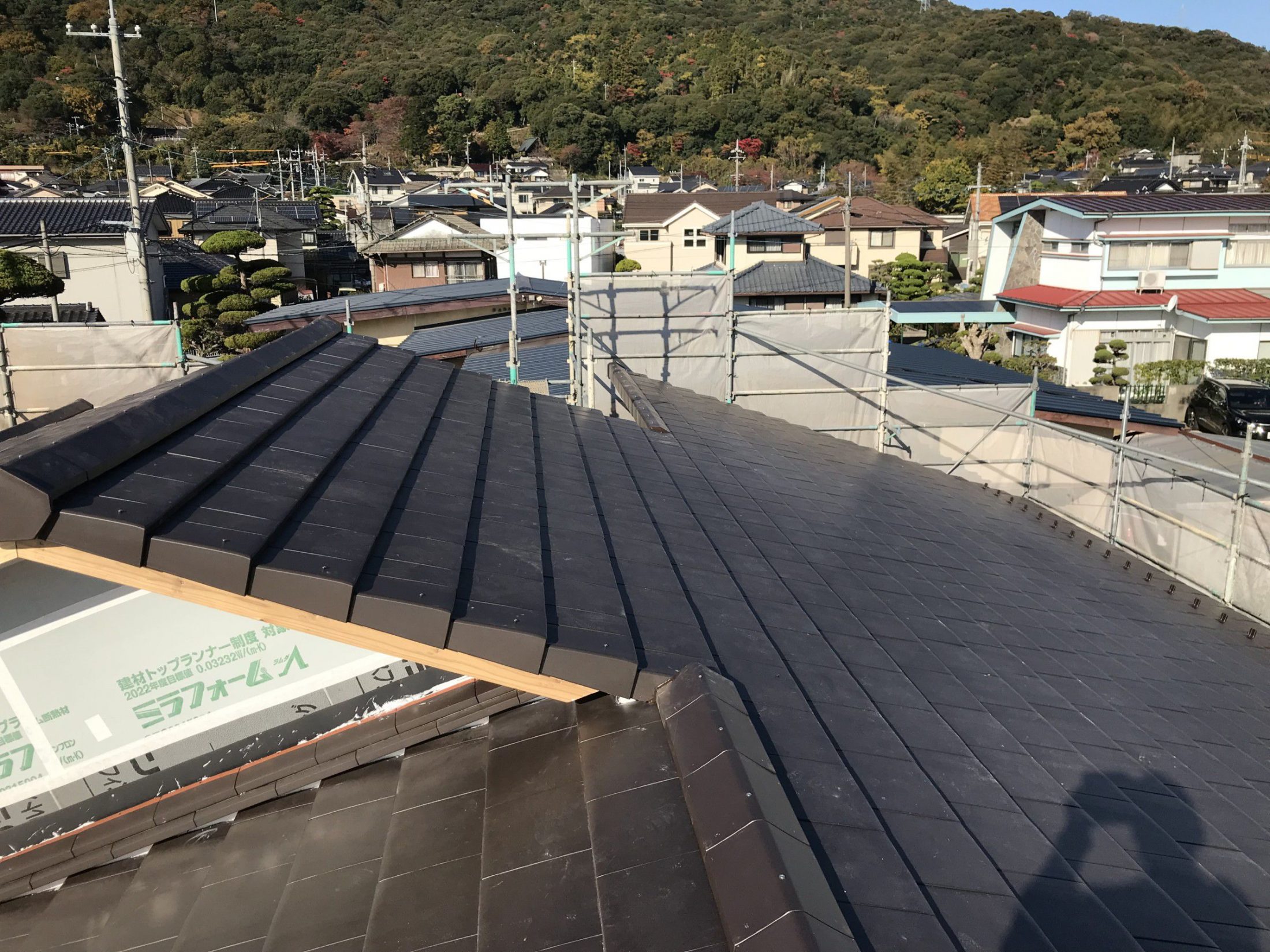

屋根工事(三州平板瓦)

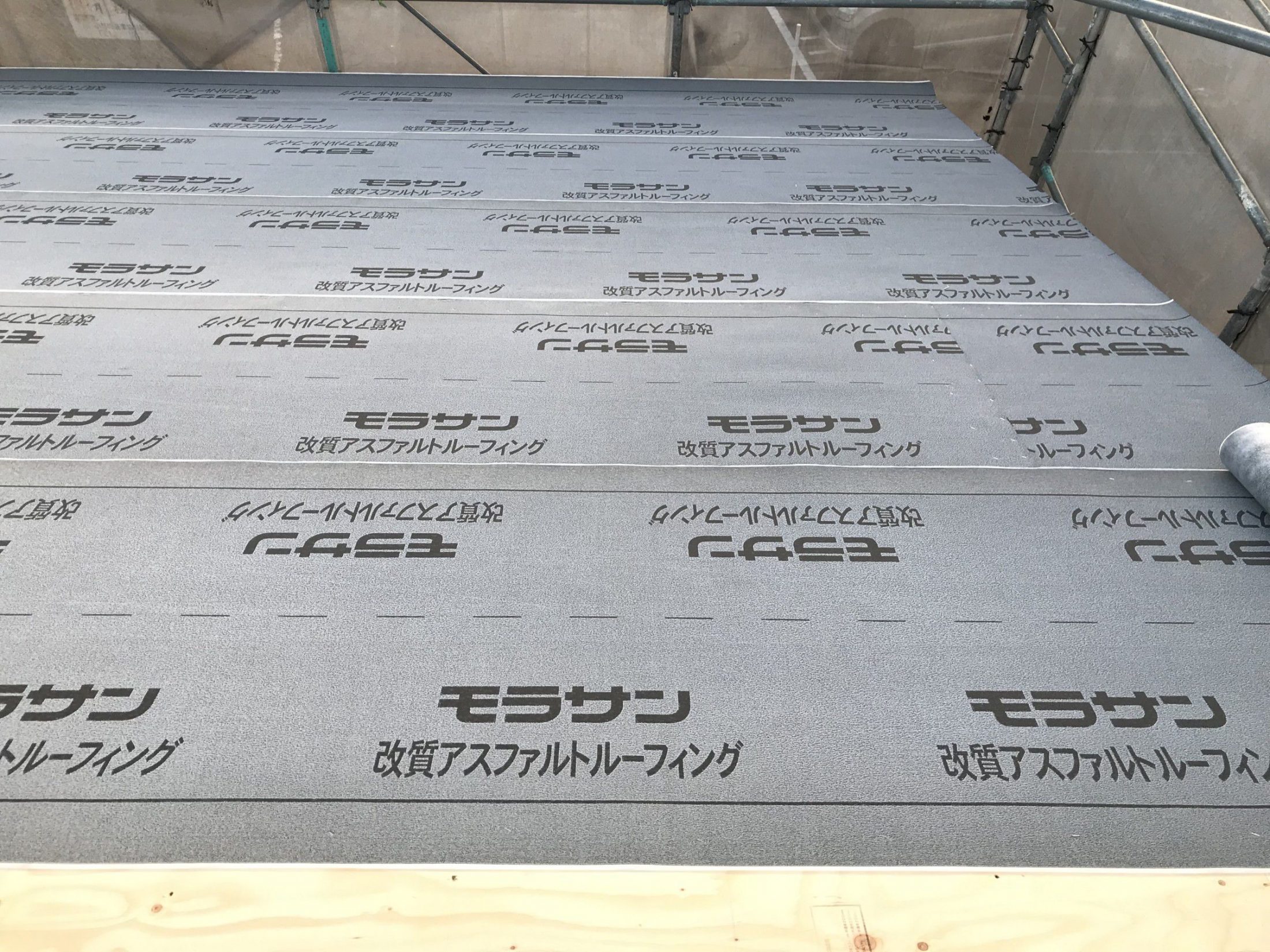

2019.11.14

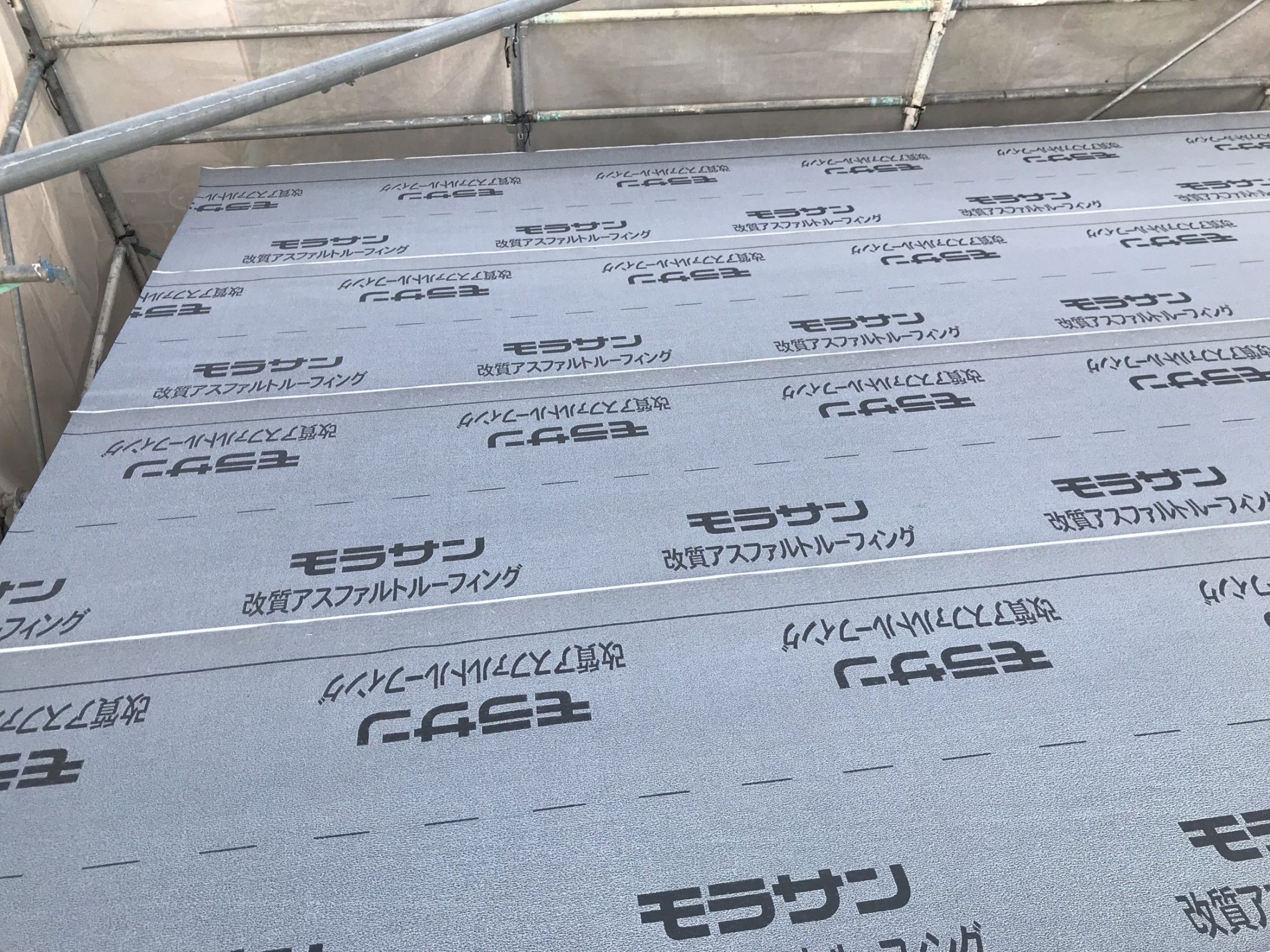

屋根工事(ゴムアスルーフィング)

2019.11.14

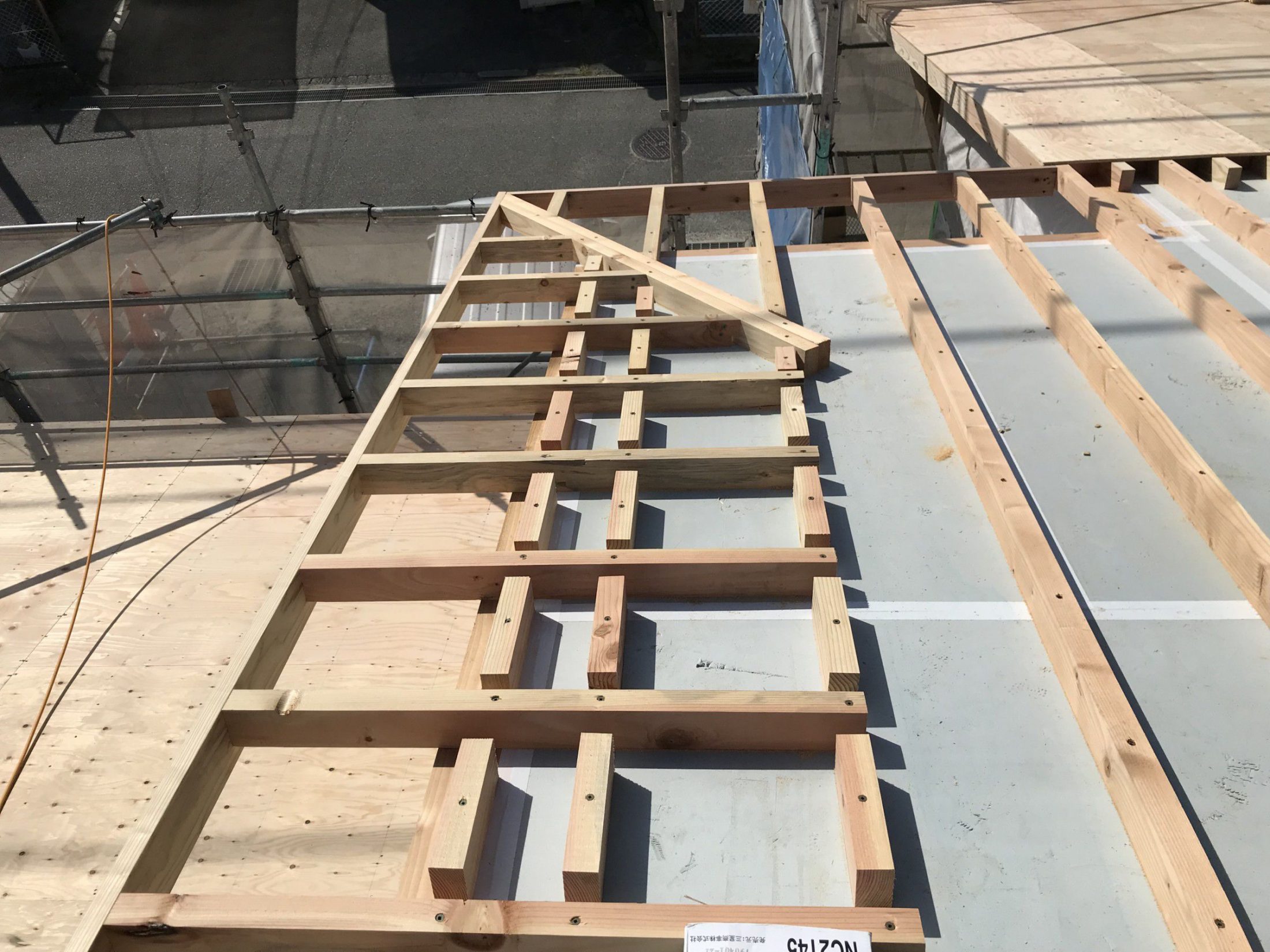

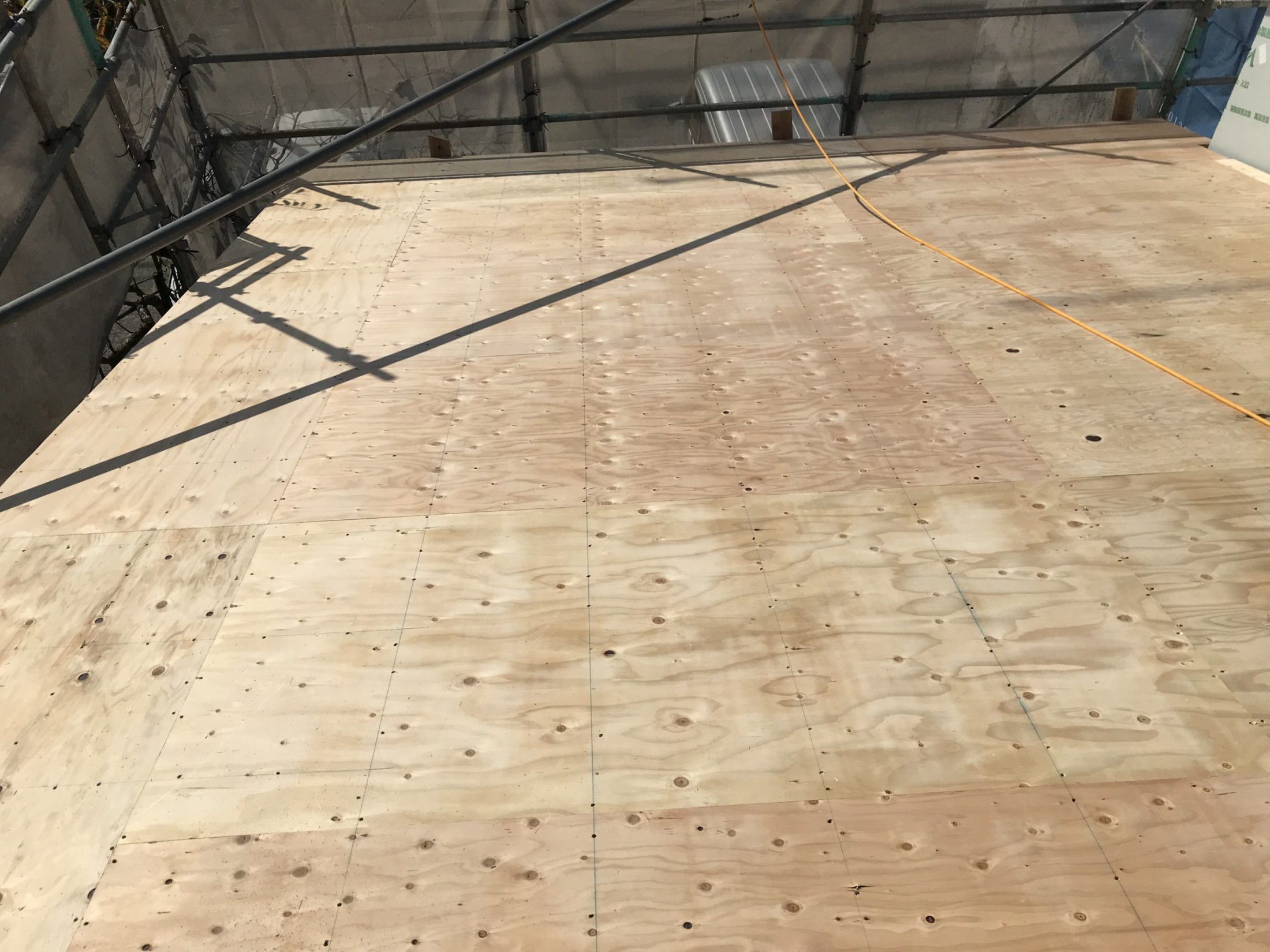

木工事(2層屋根仕舞)
2019.11.13
木工事(屋根仕舞~屋根断熱材ミラフォームλ60)

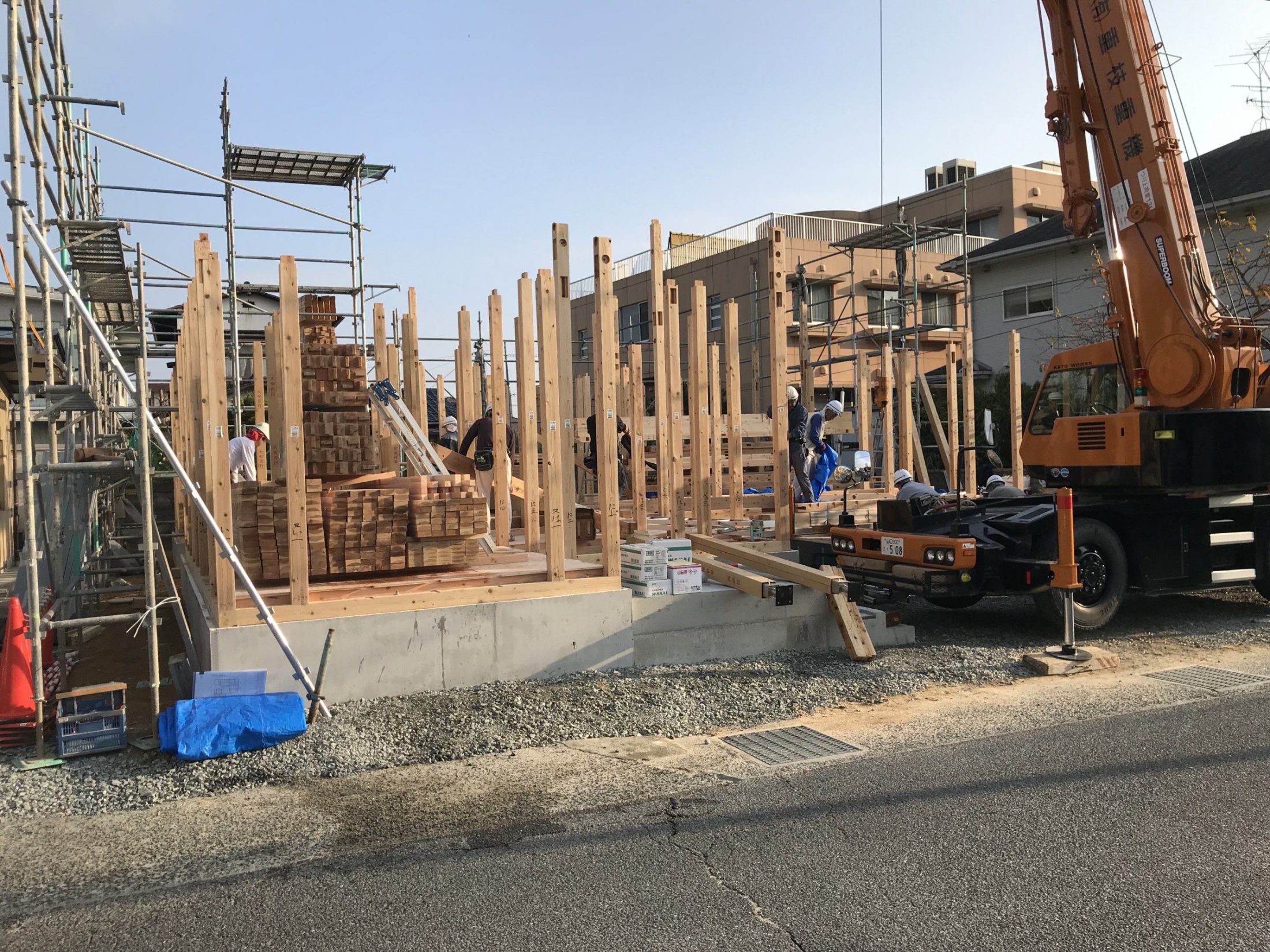

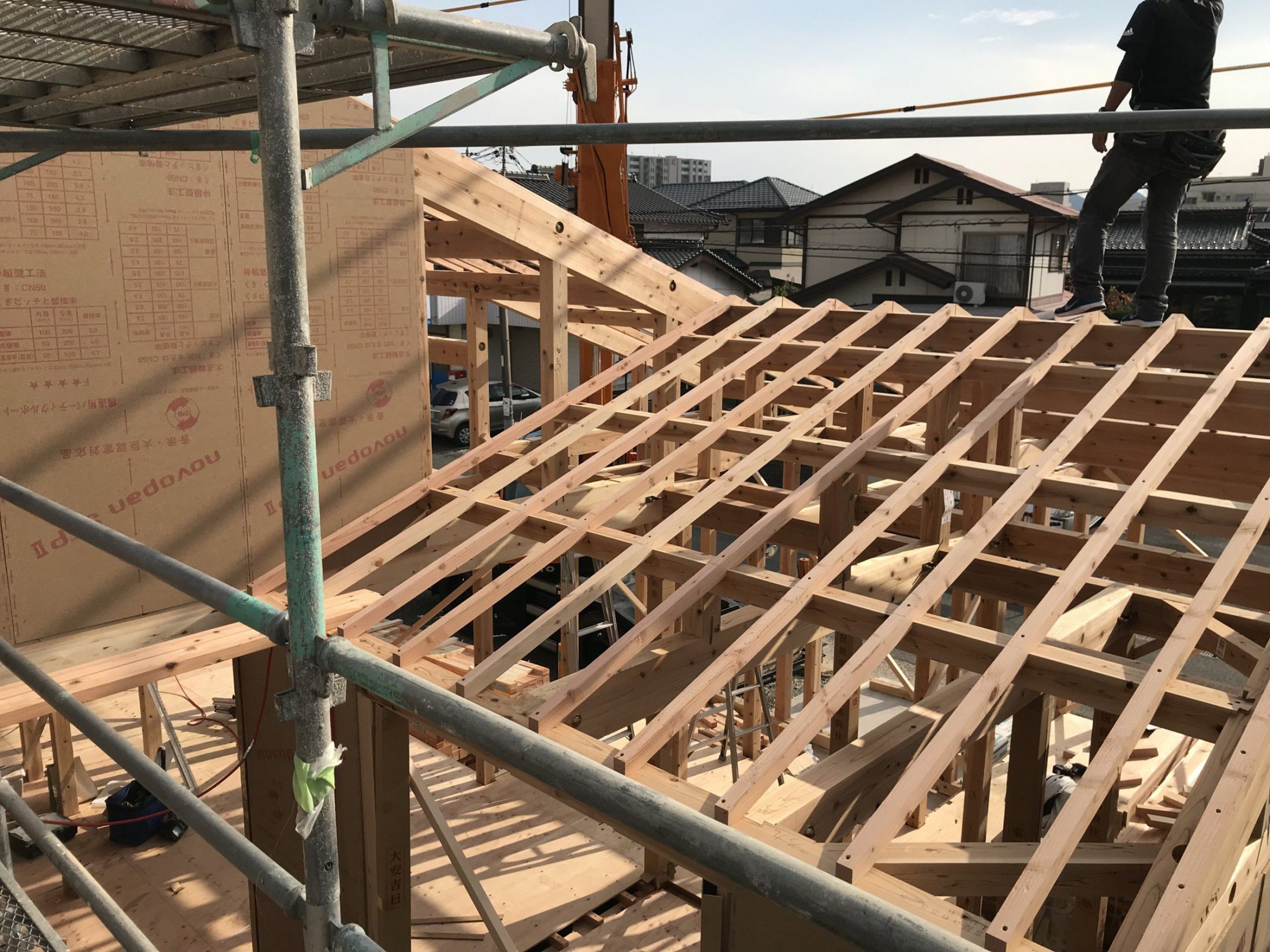

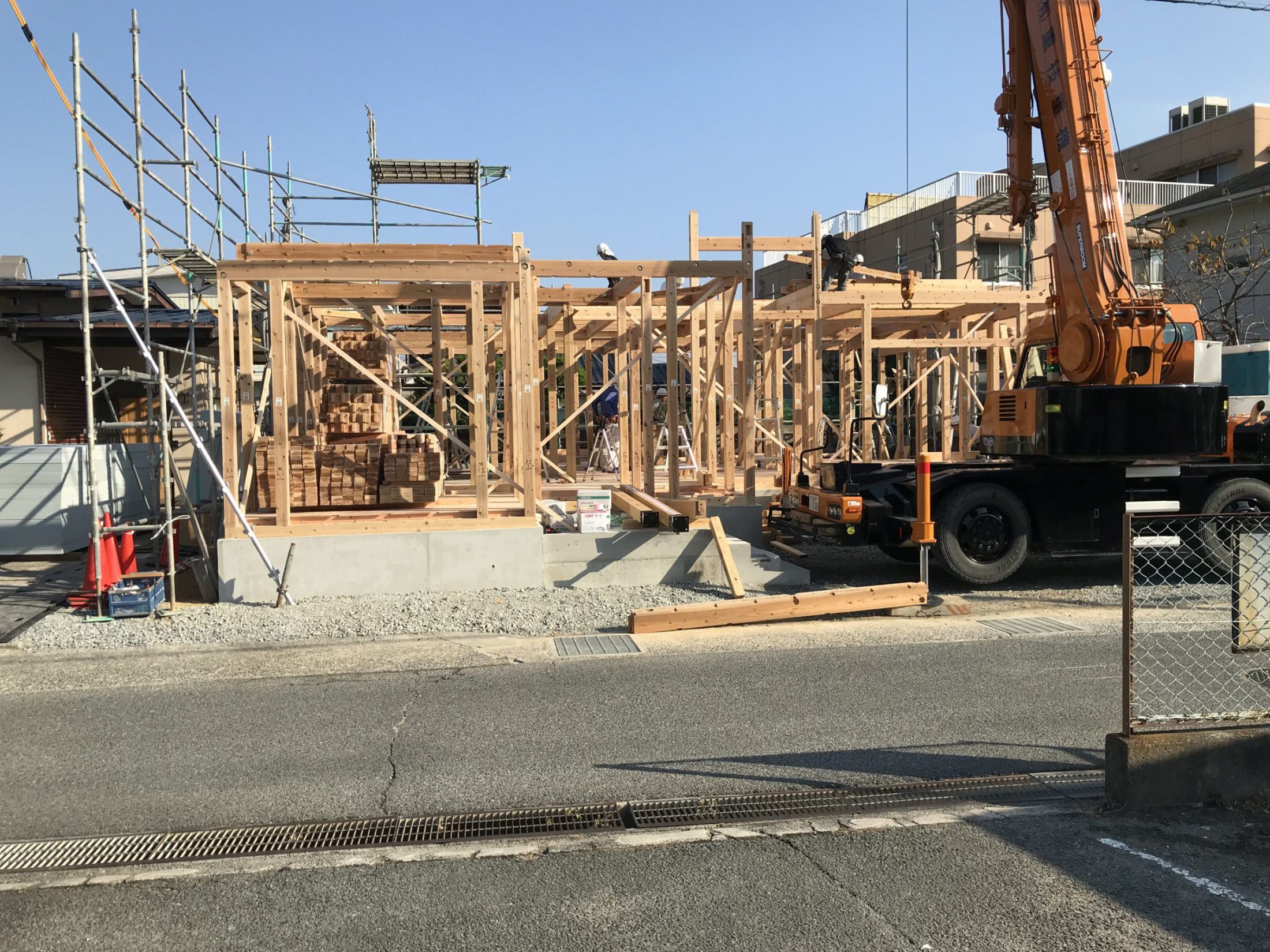

2019.11.13

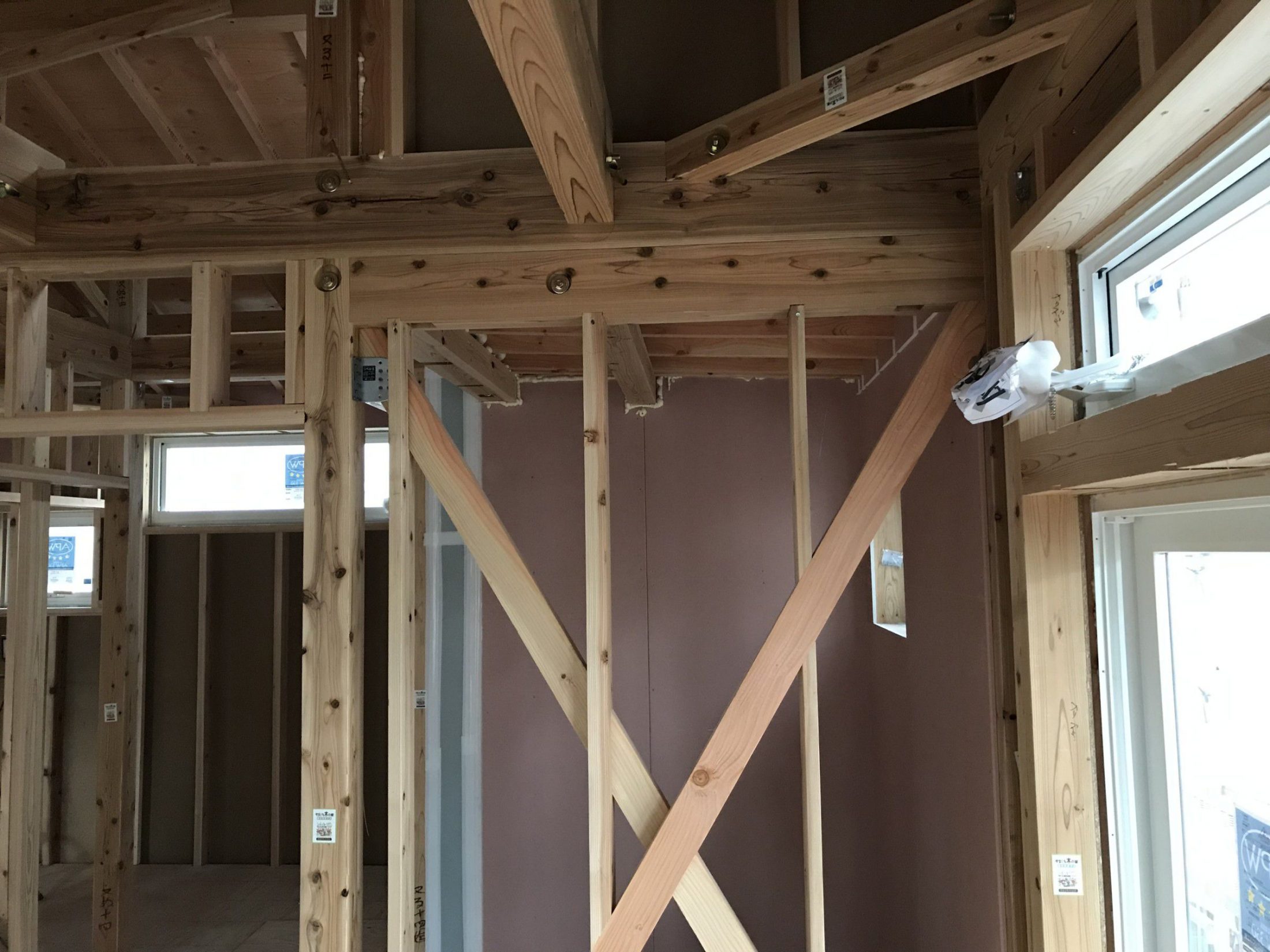

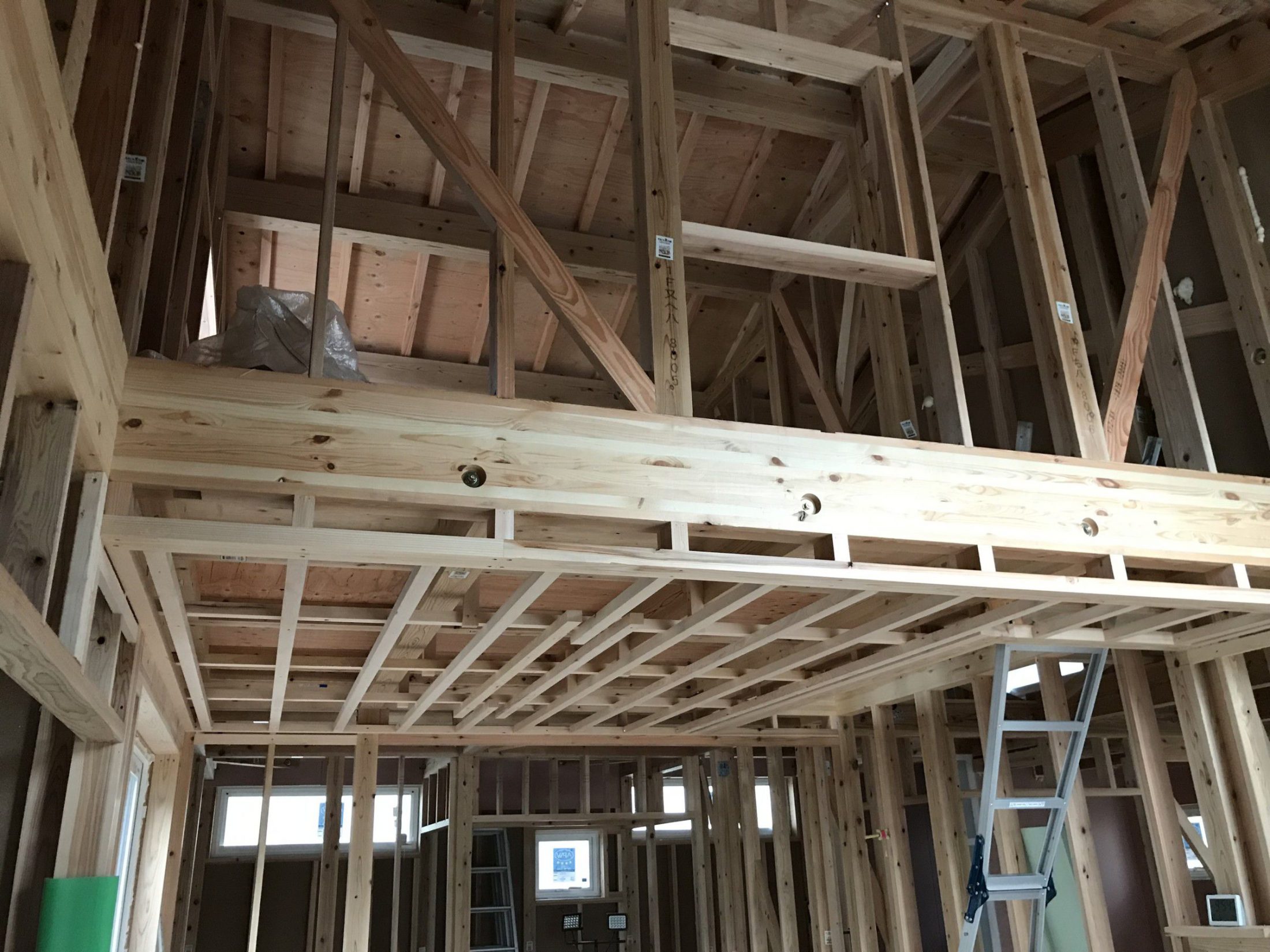

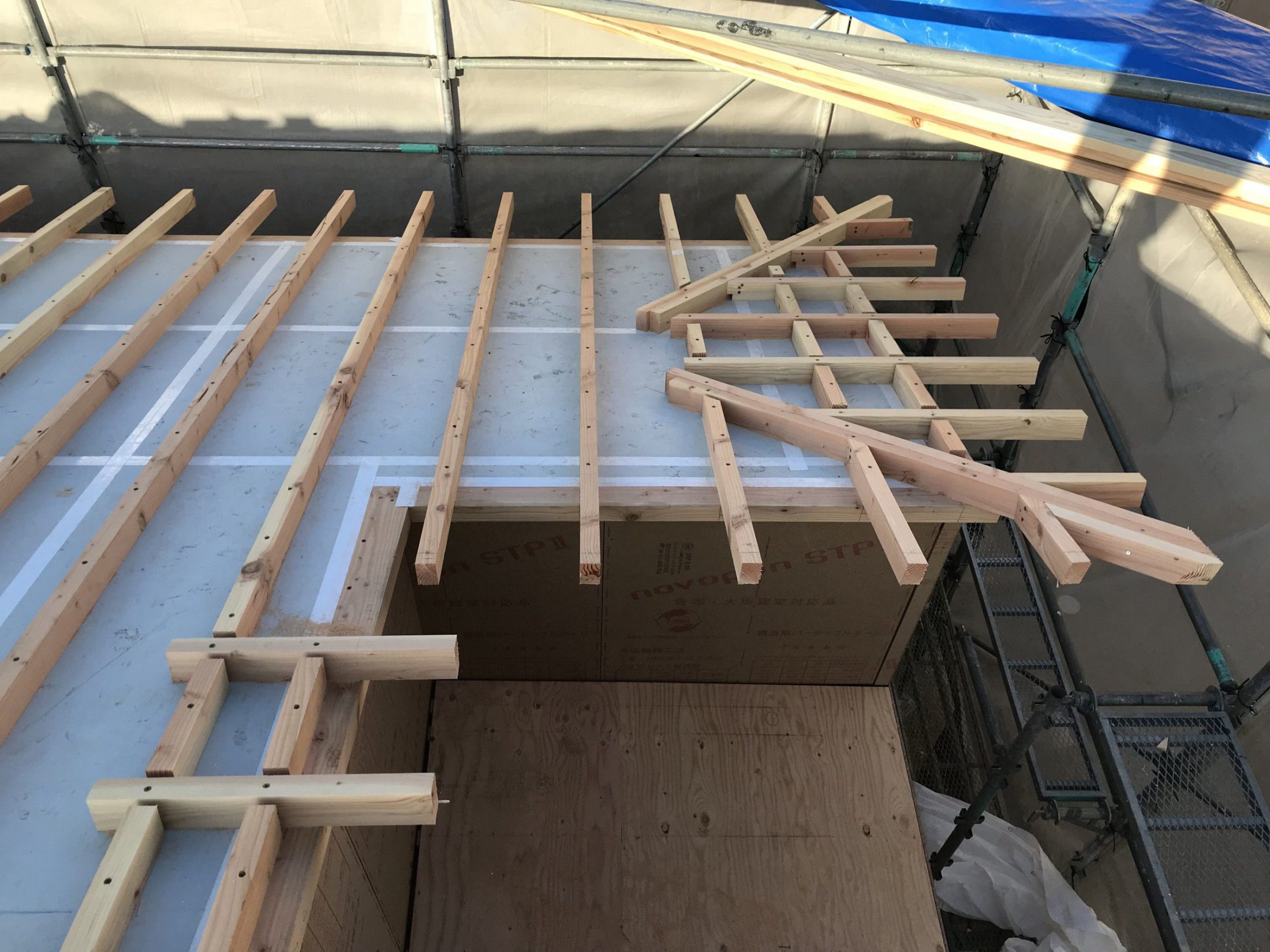

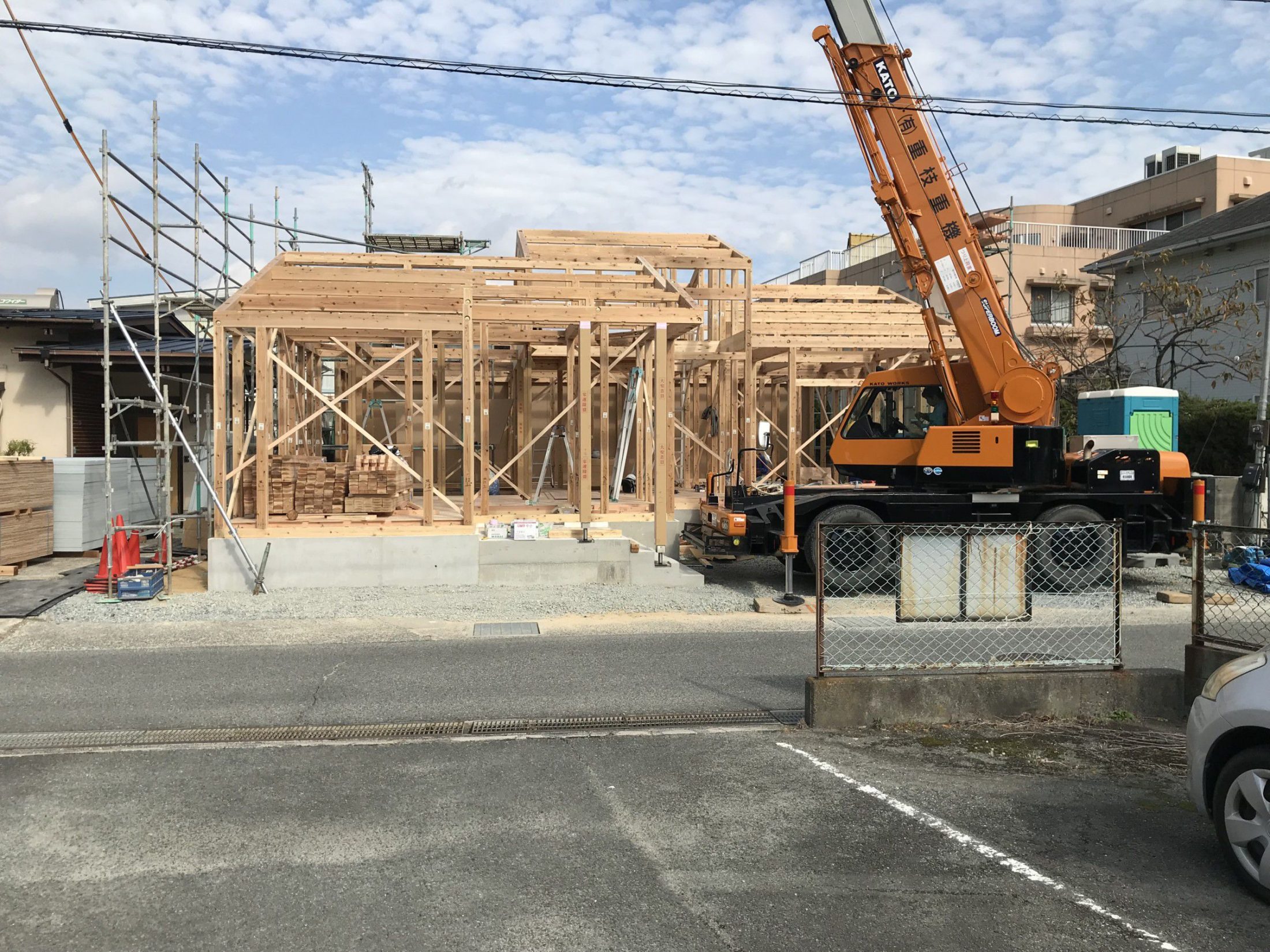

木工事(建方~)

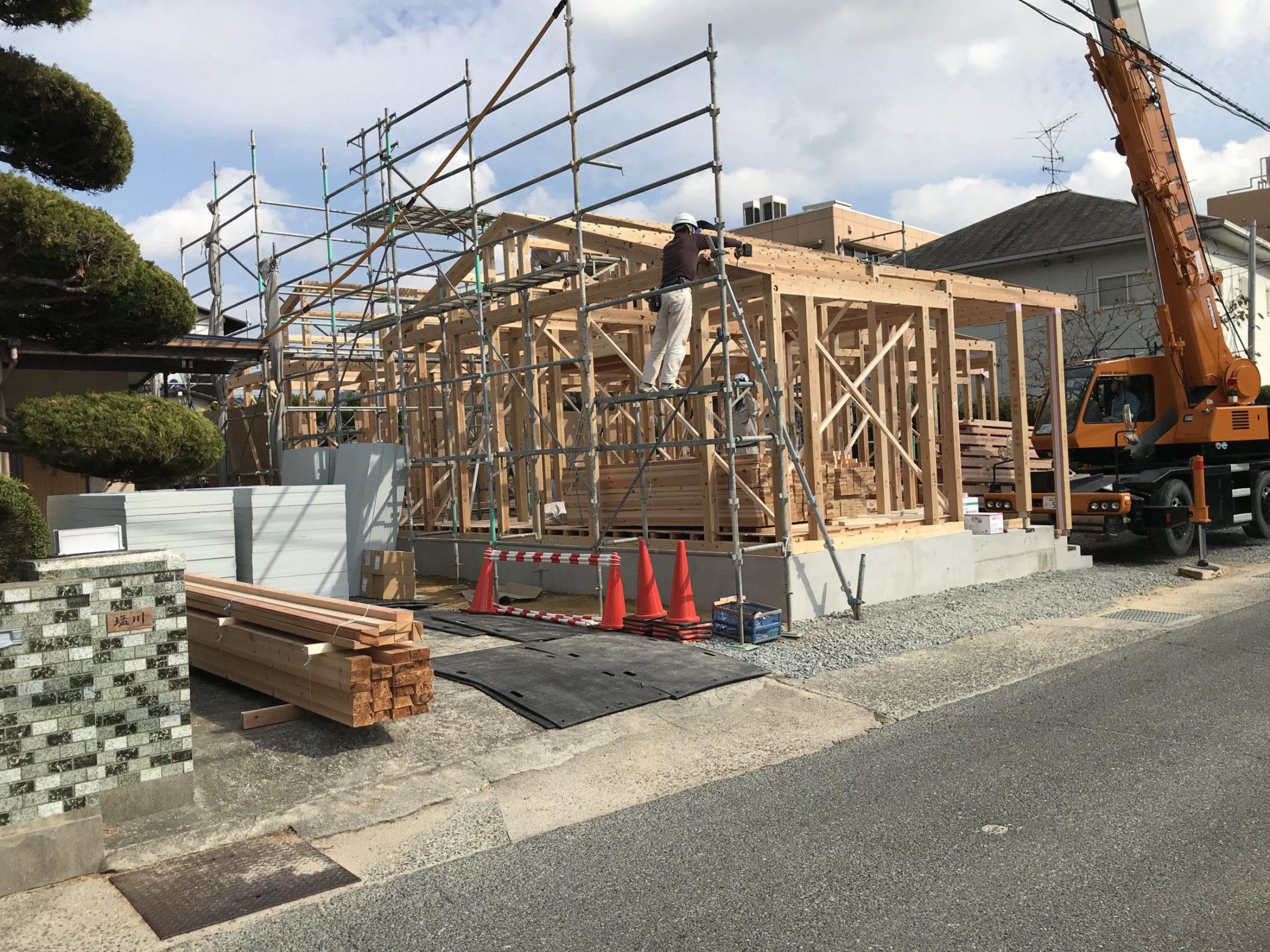

2019.11.12
先行足場架け
2019.11.09

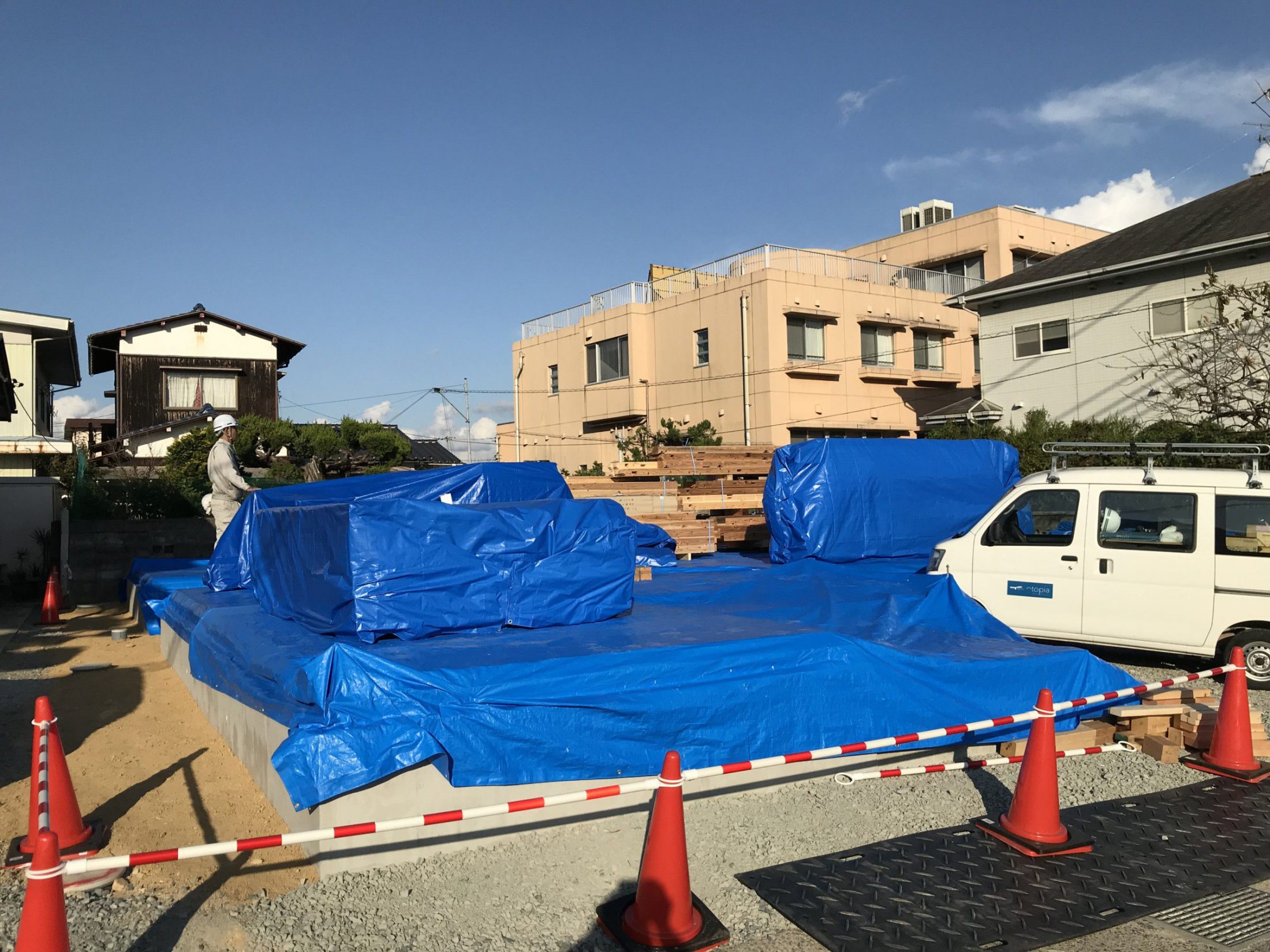

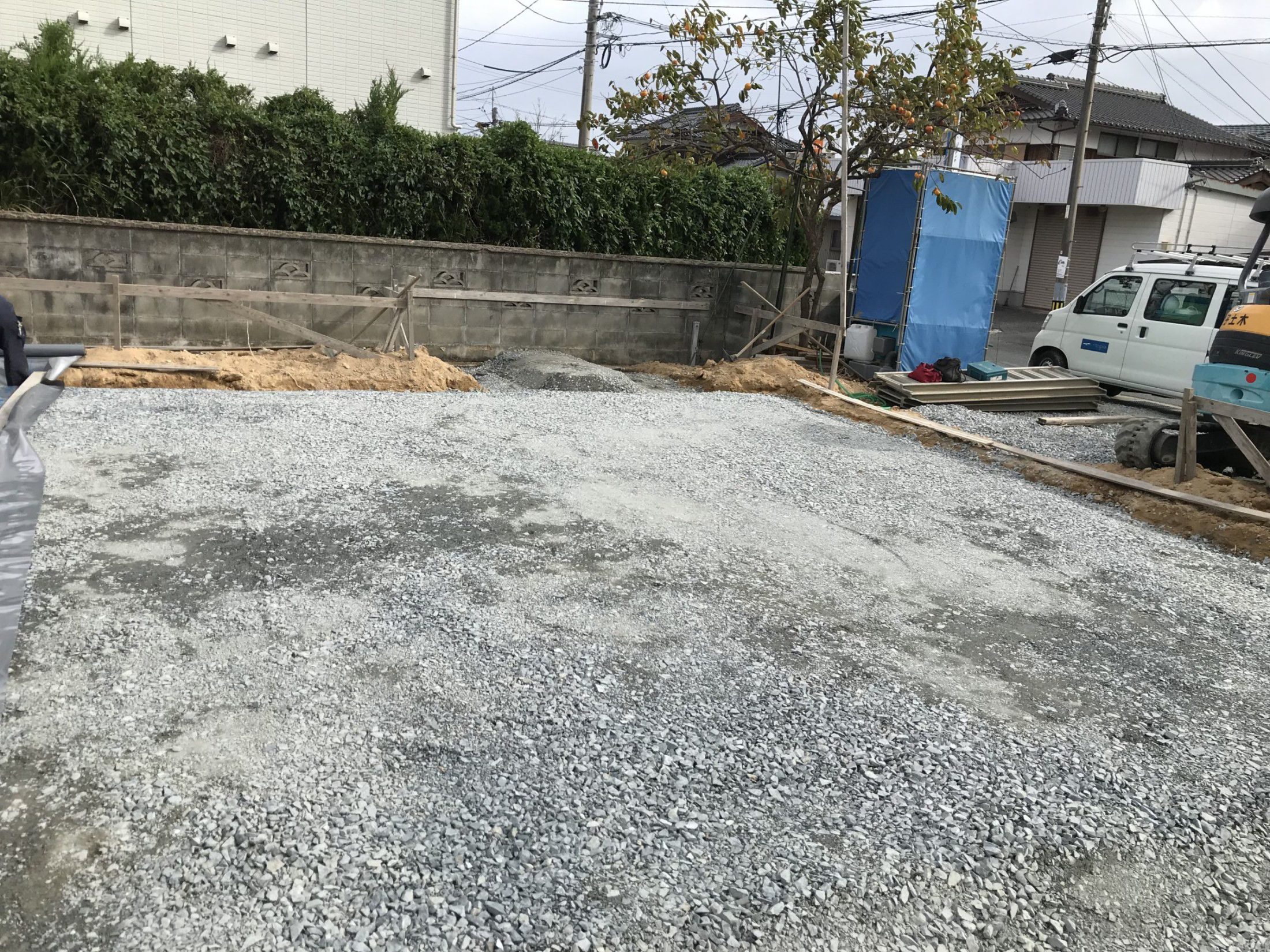

材料搬入~養生
2019.11.06

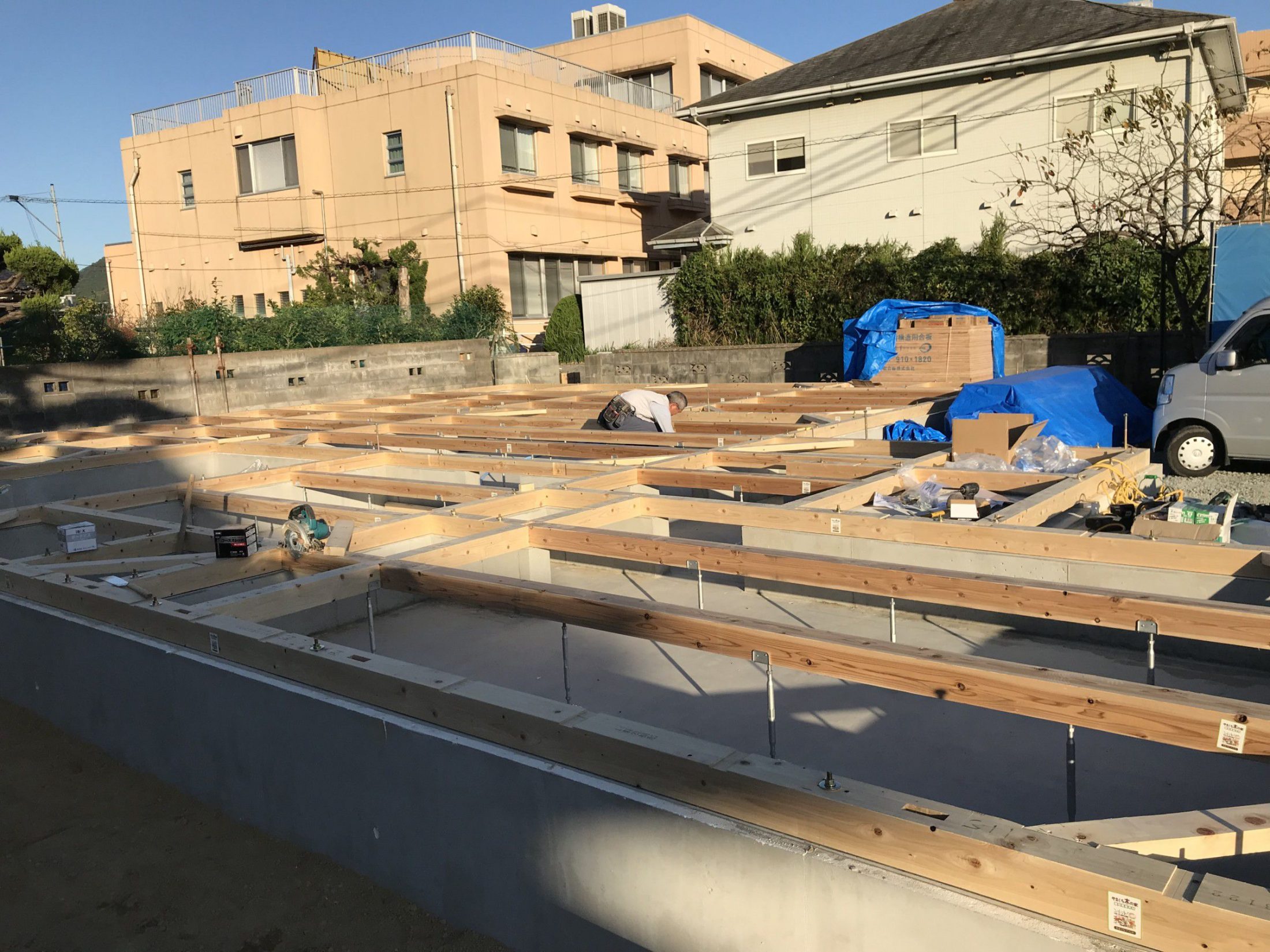

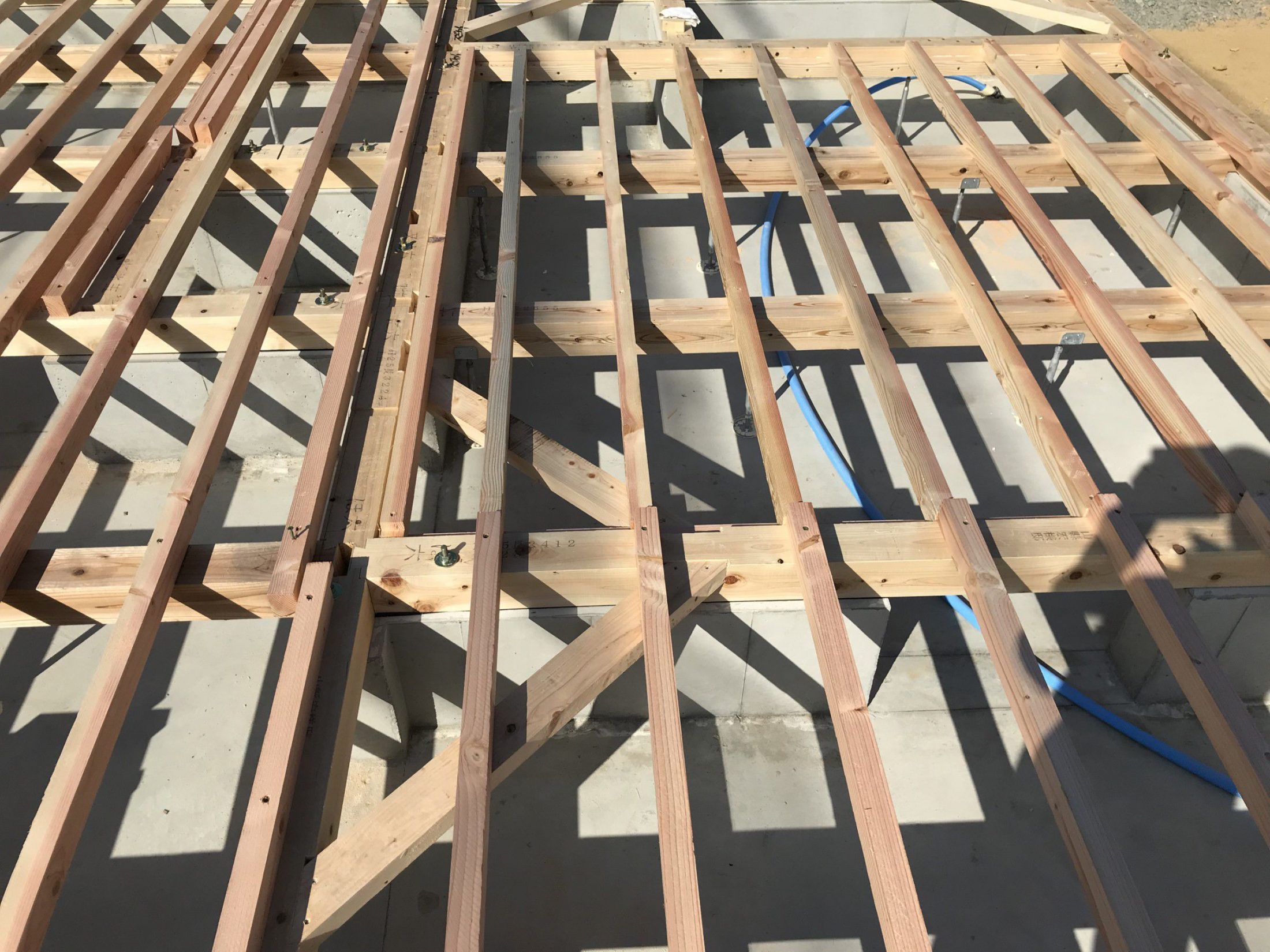

木工事(床組み~養生)
2019.11.05
木工事(土台据付~)
2019.11.03

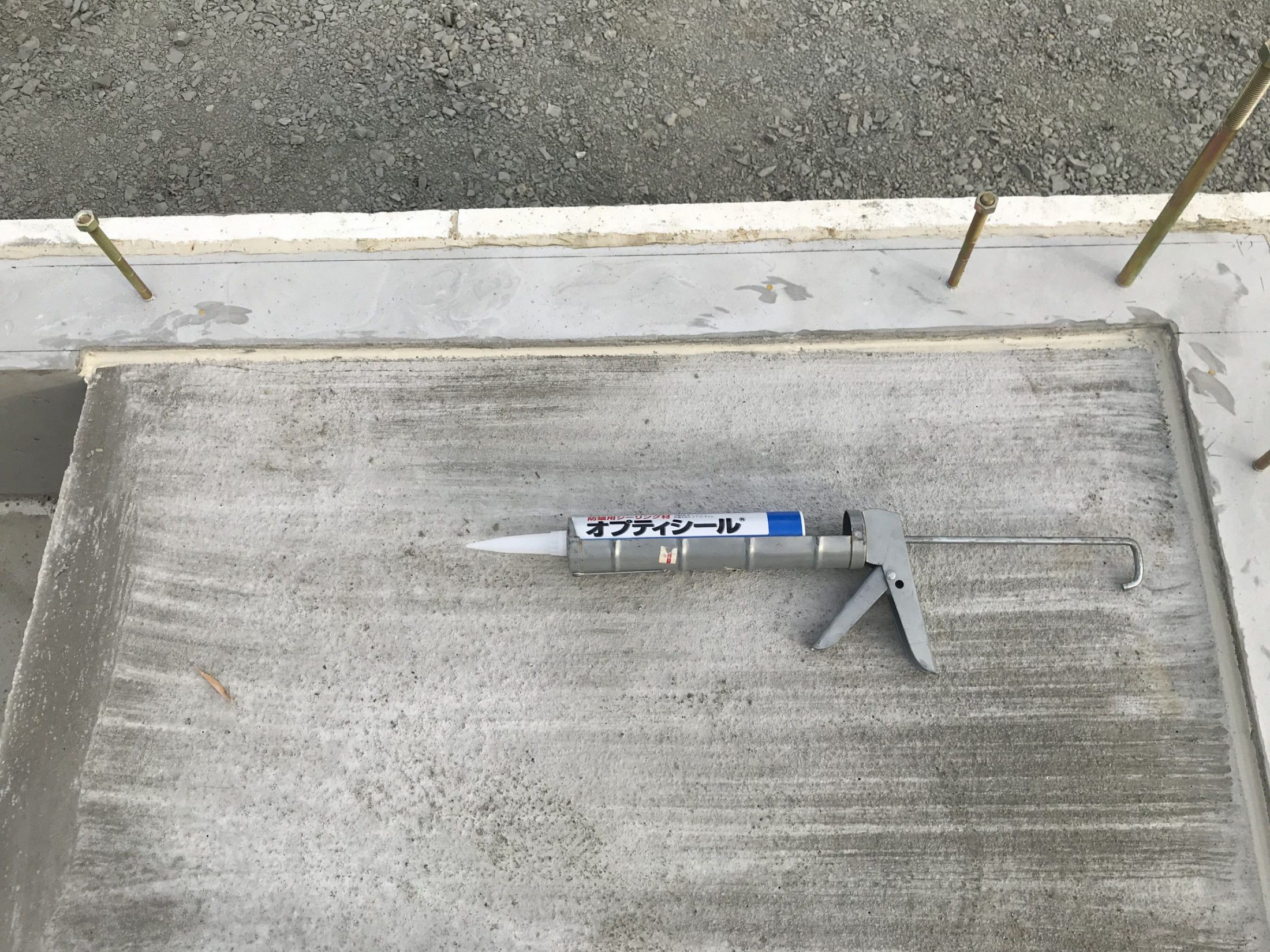

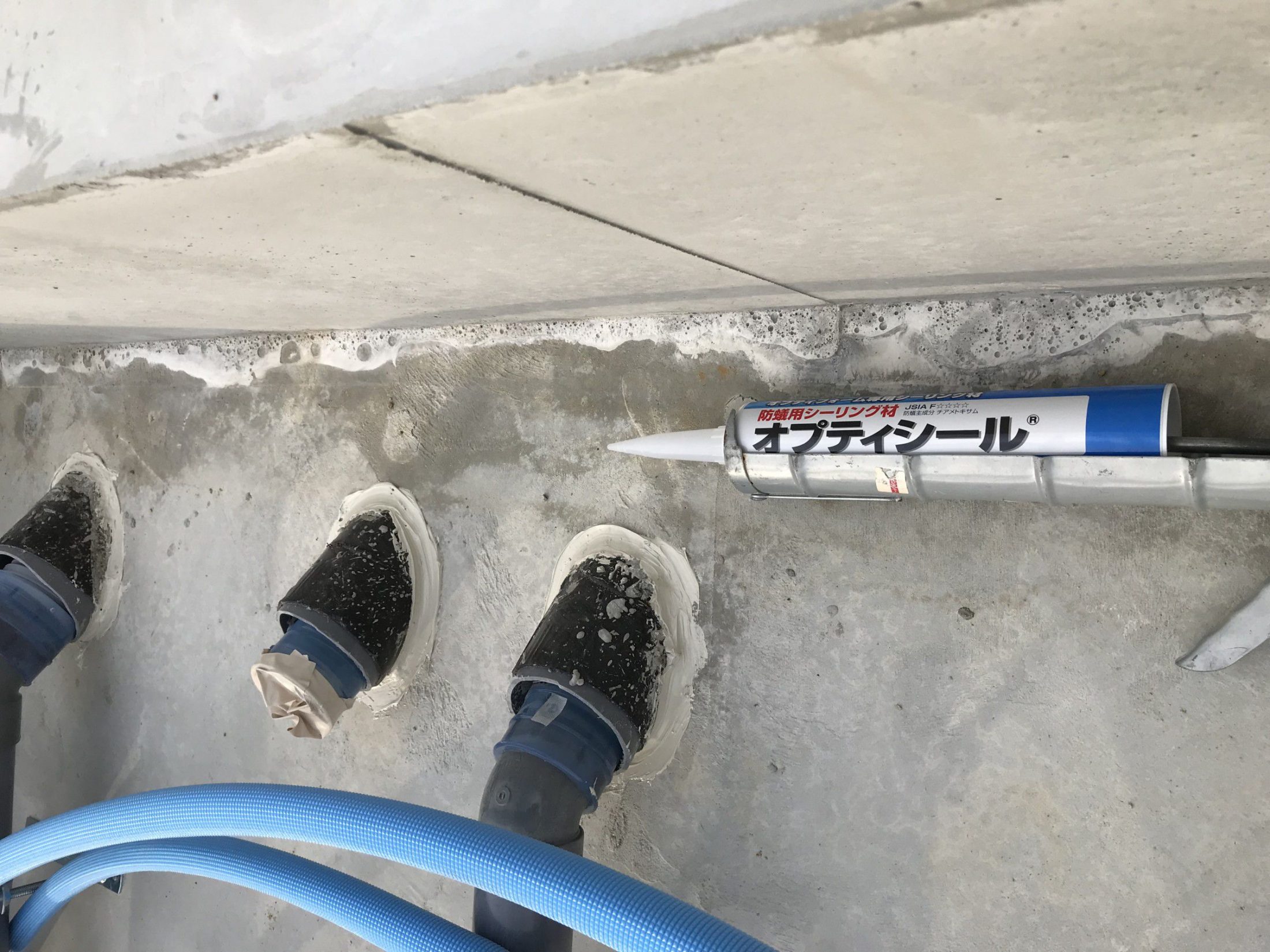

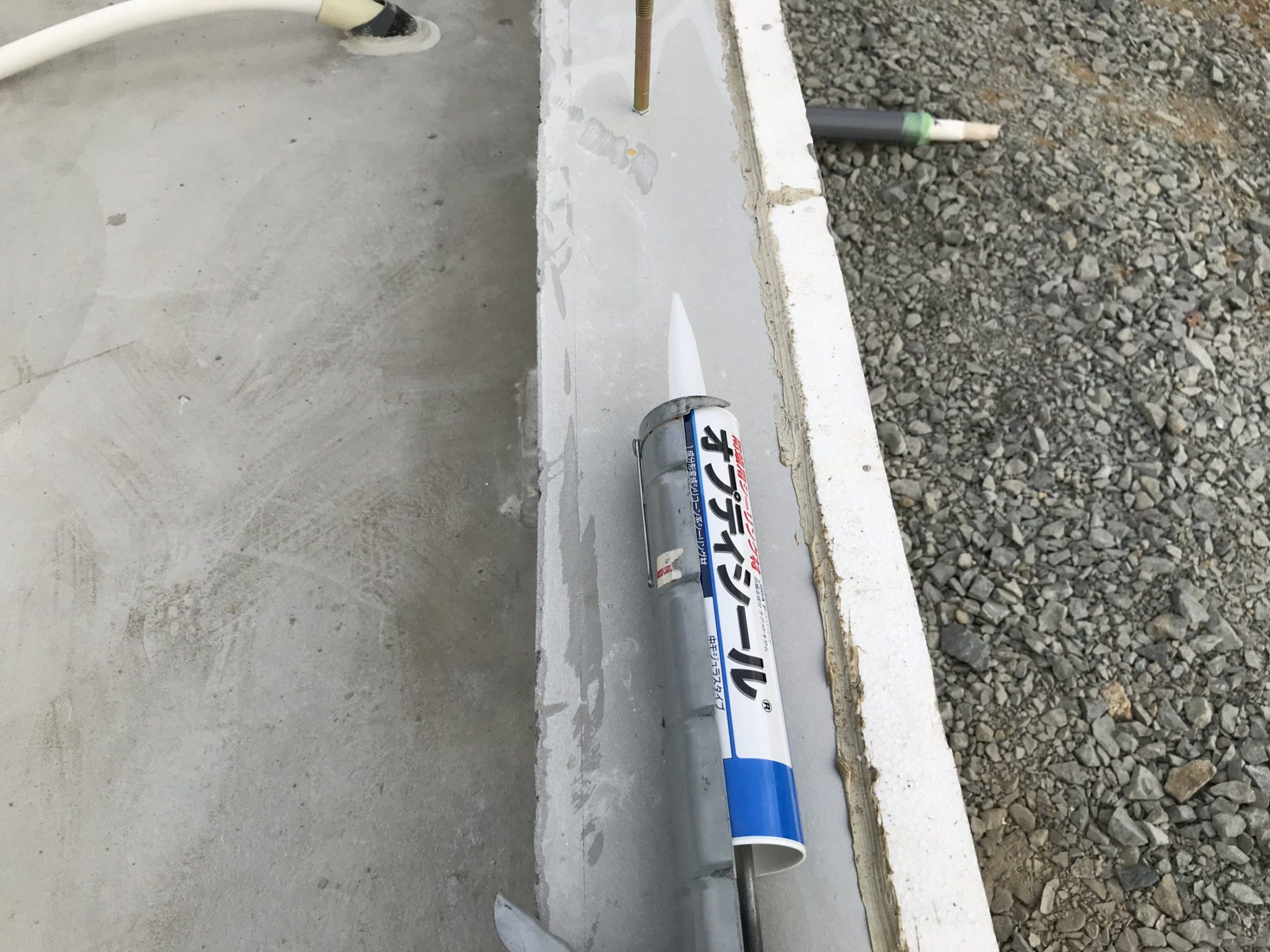

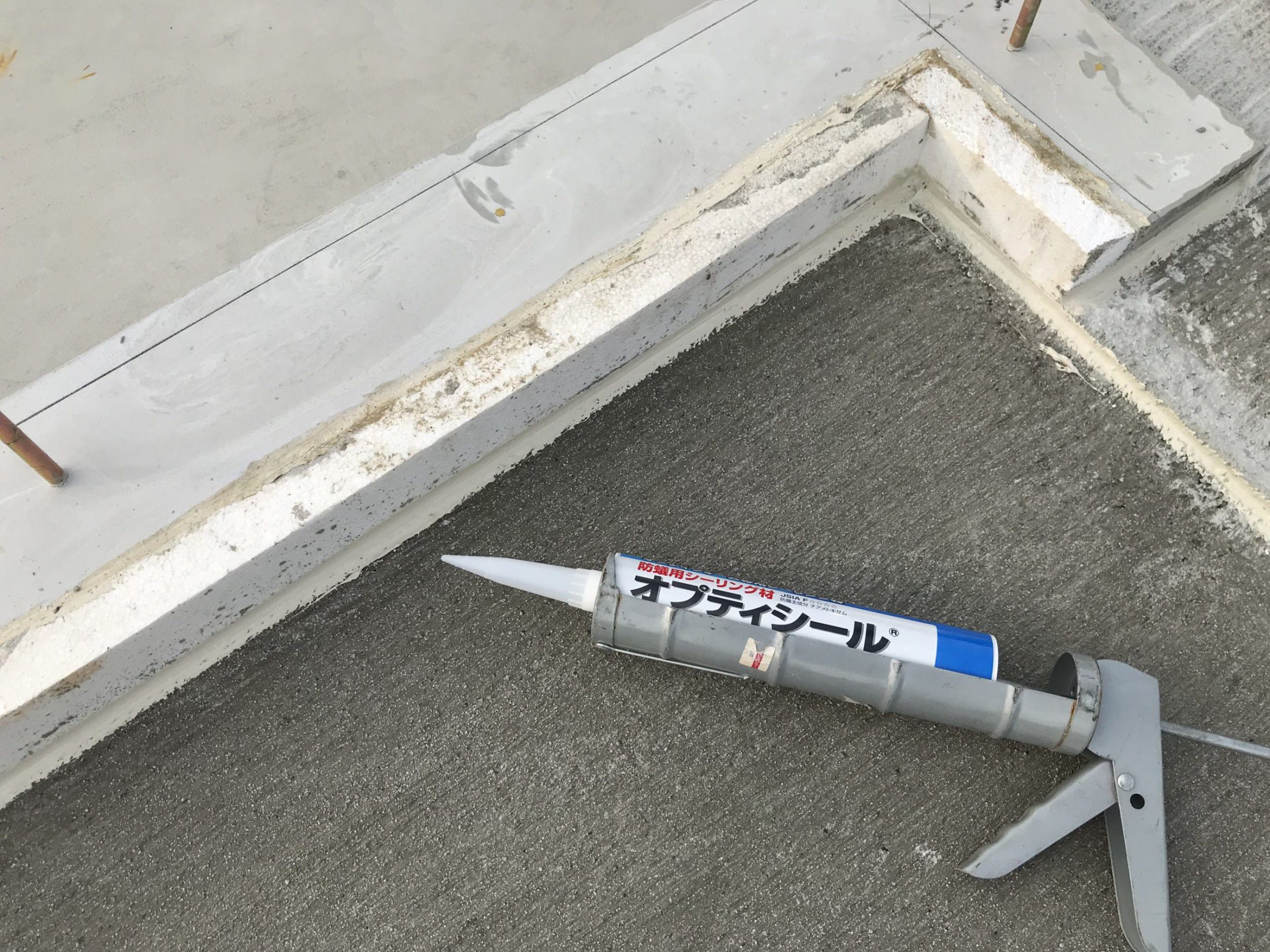

防蟻処理(オプティシール)
2019.11.02

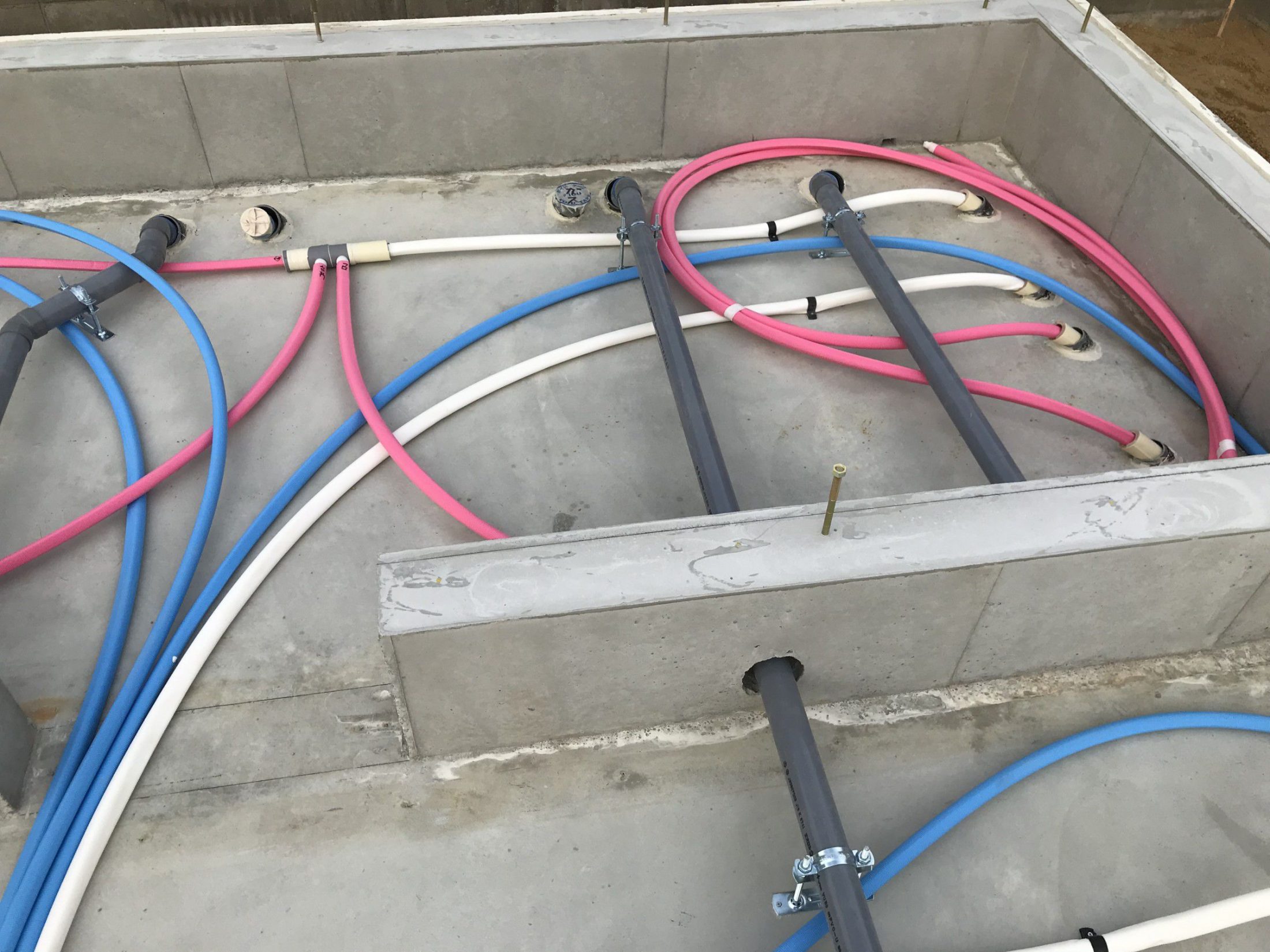

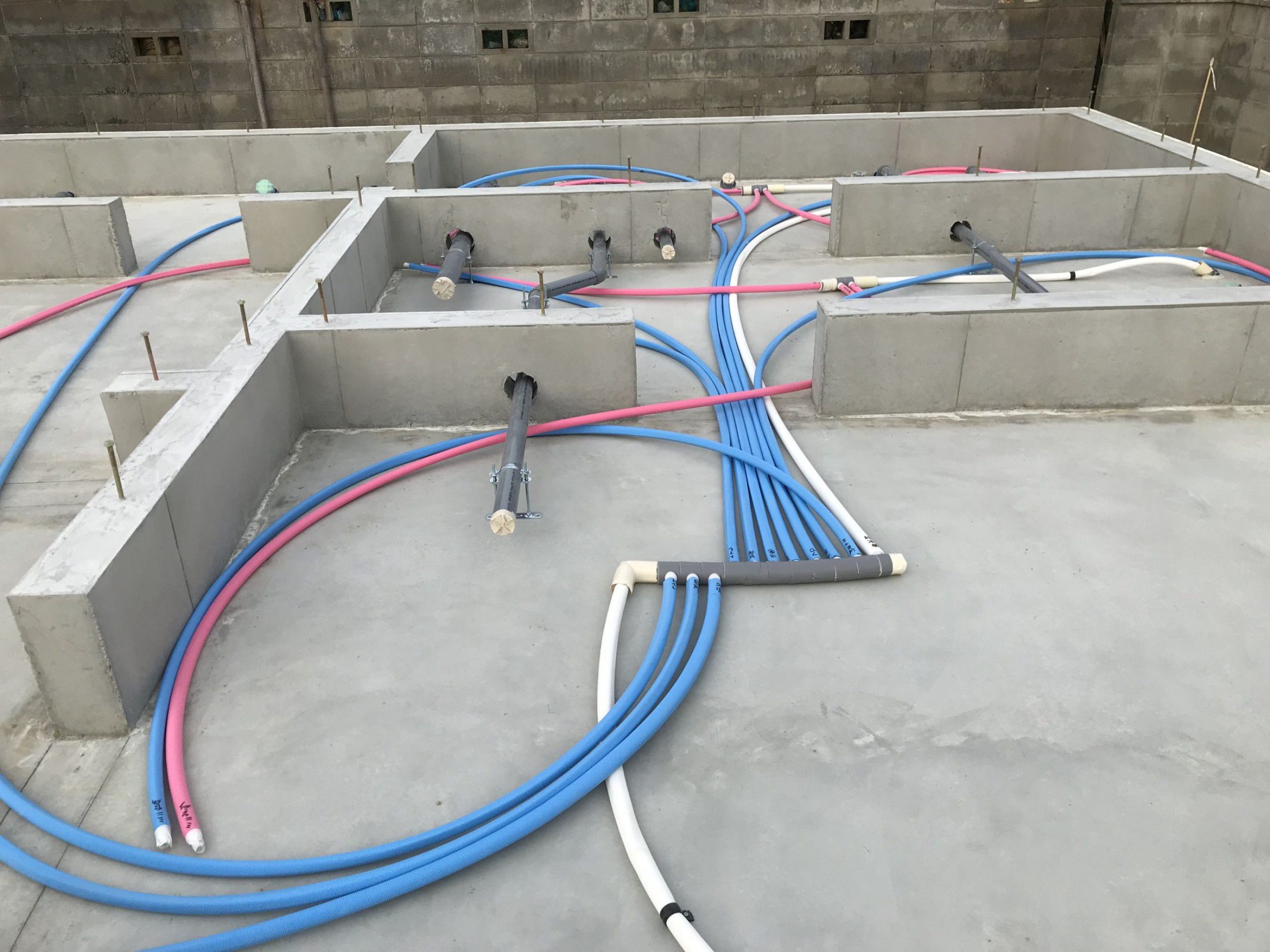

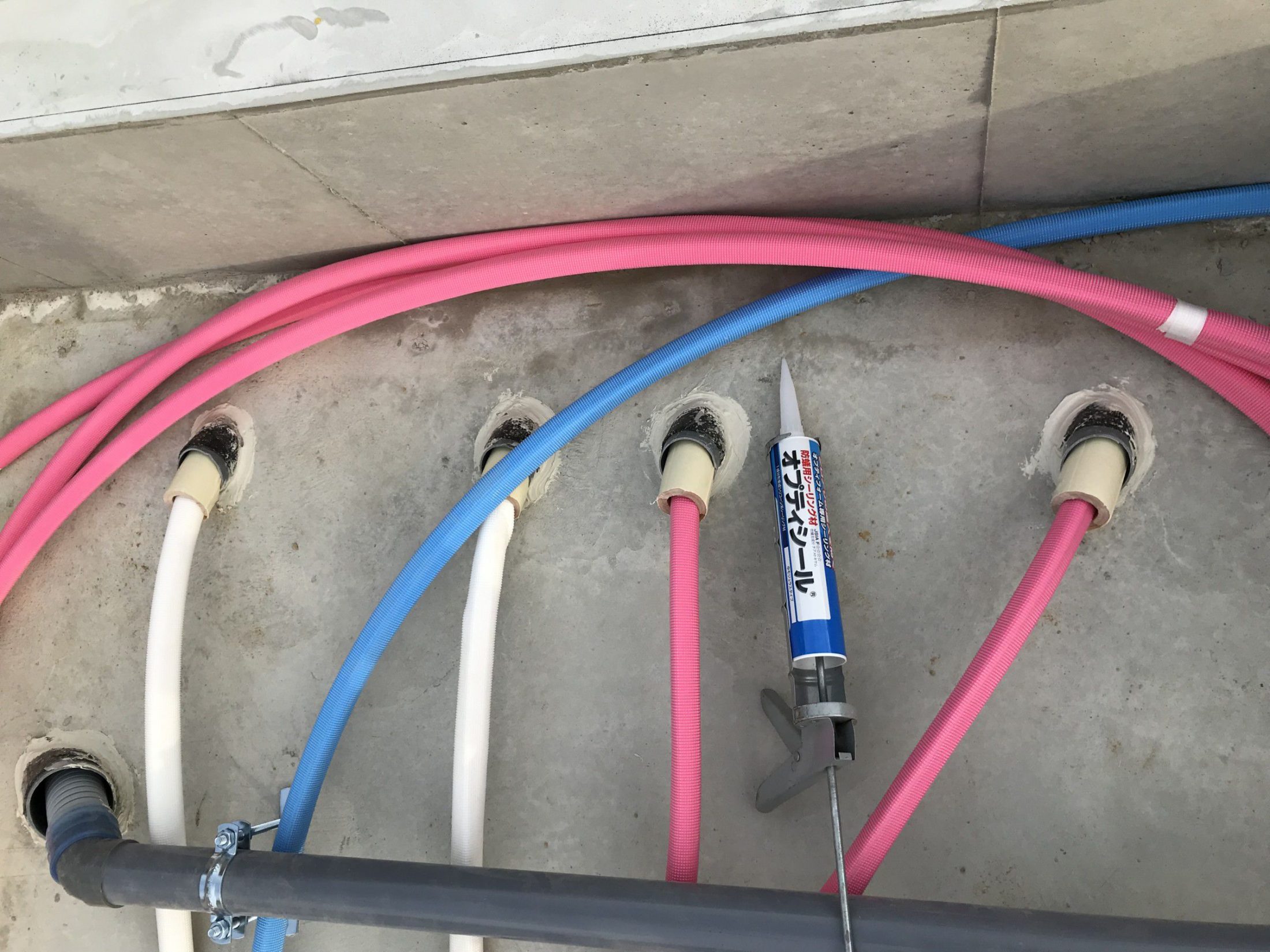

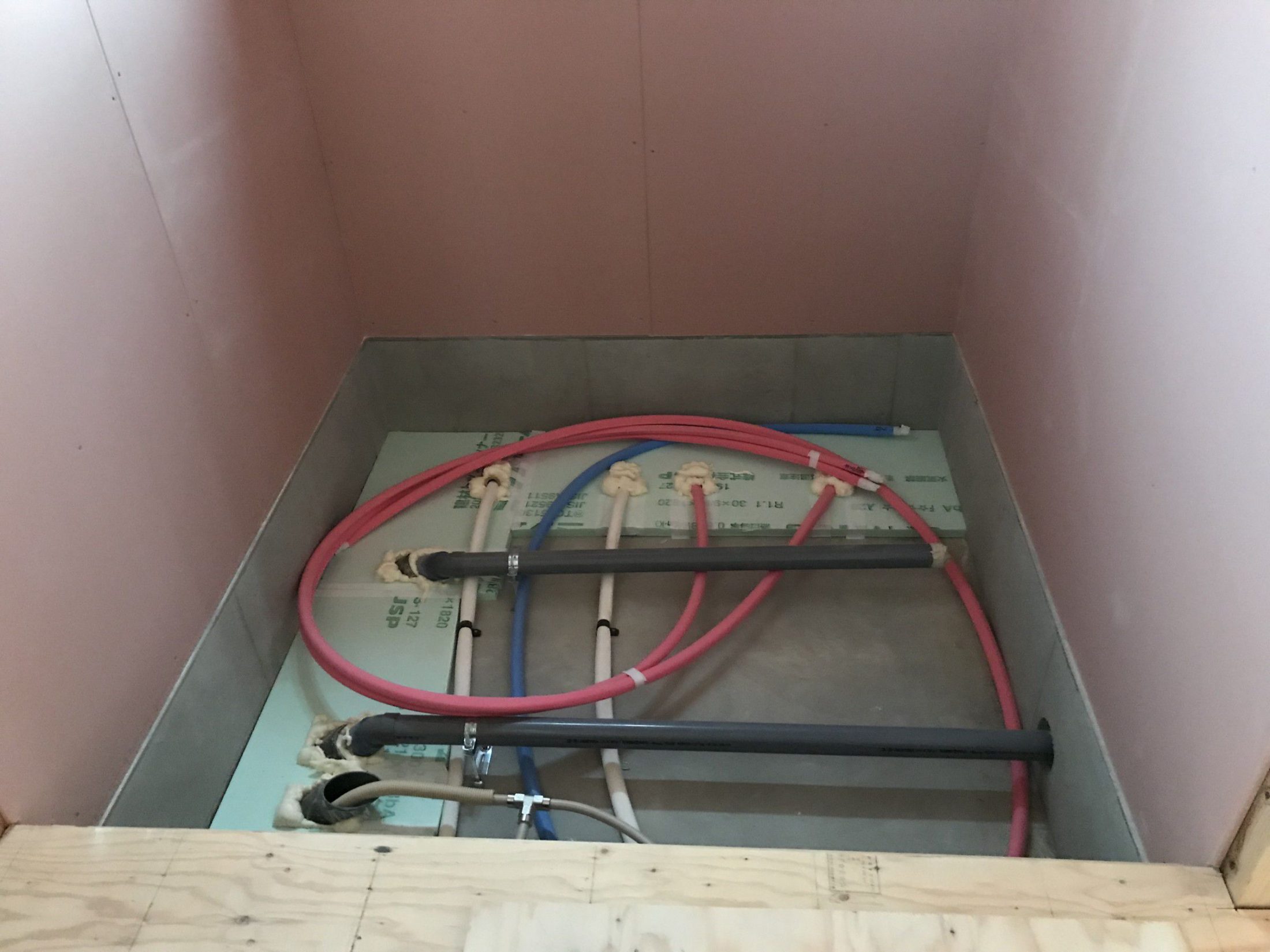

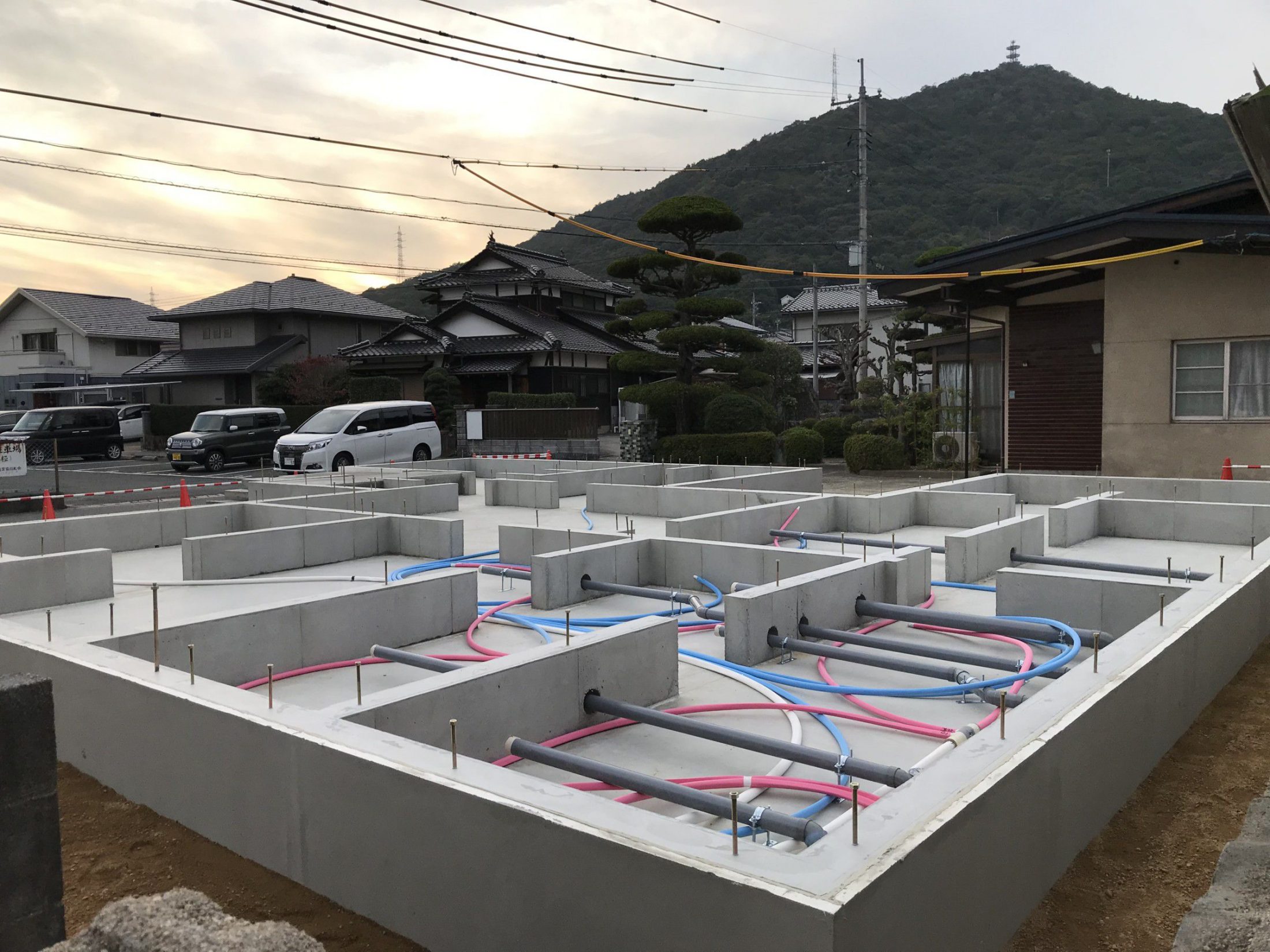

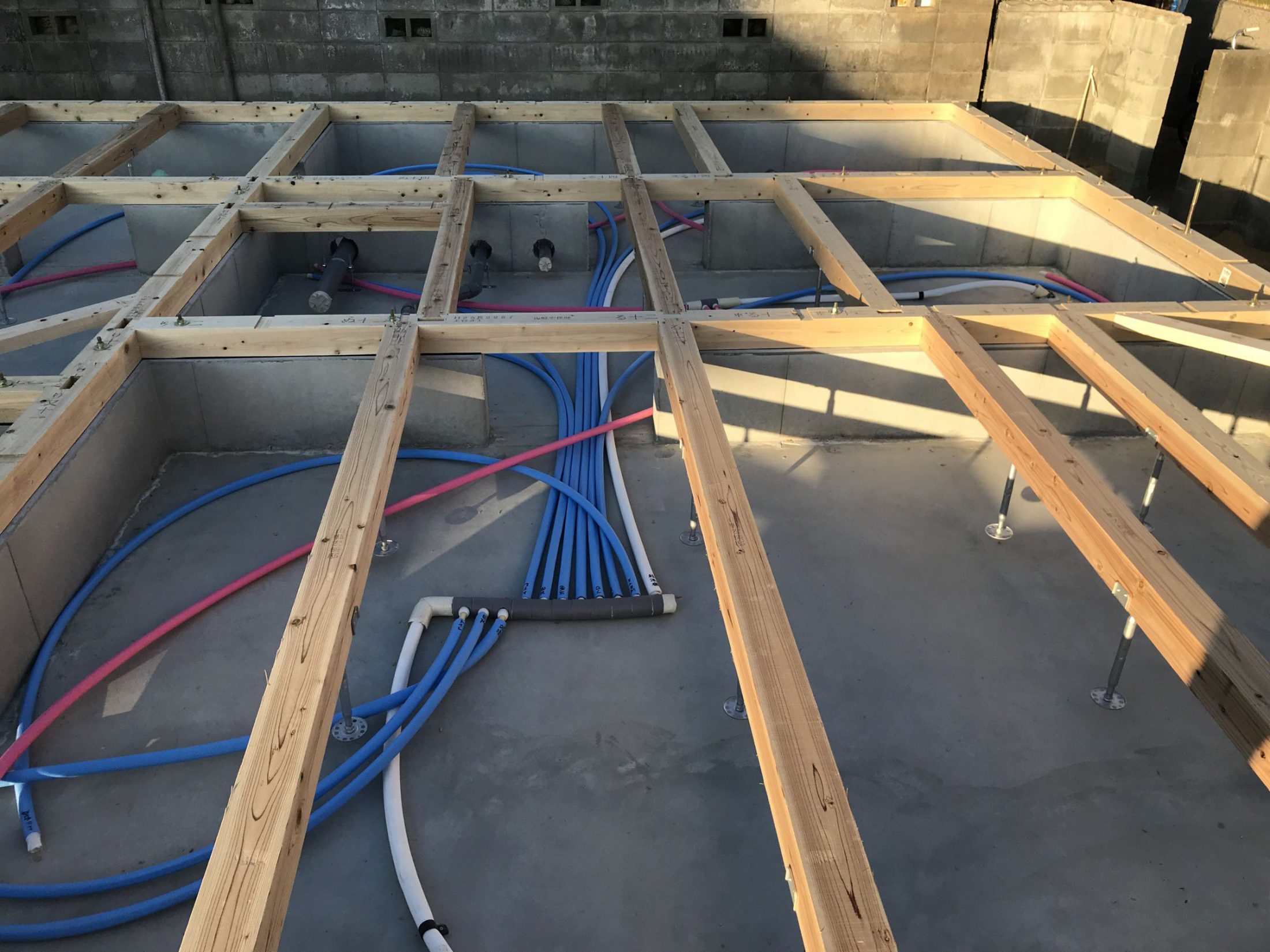

給排水工事(内部配管…ヘッダー)
2019.11.02

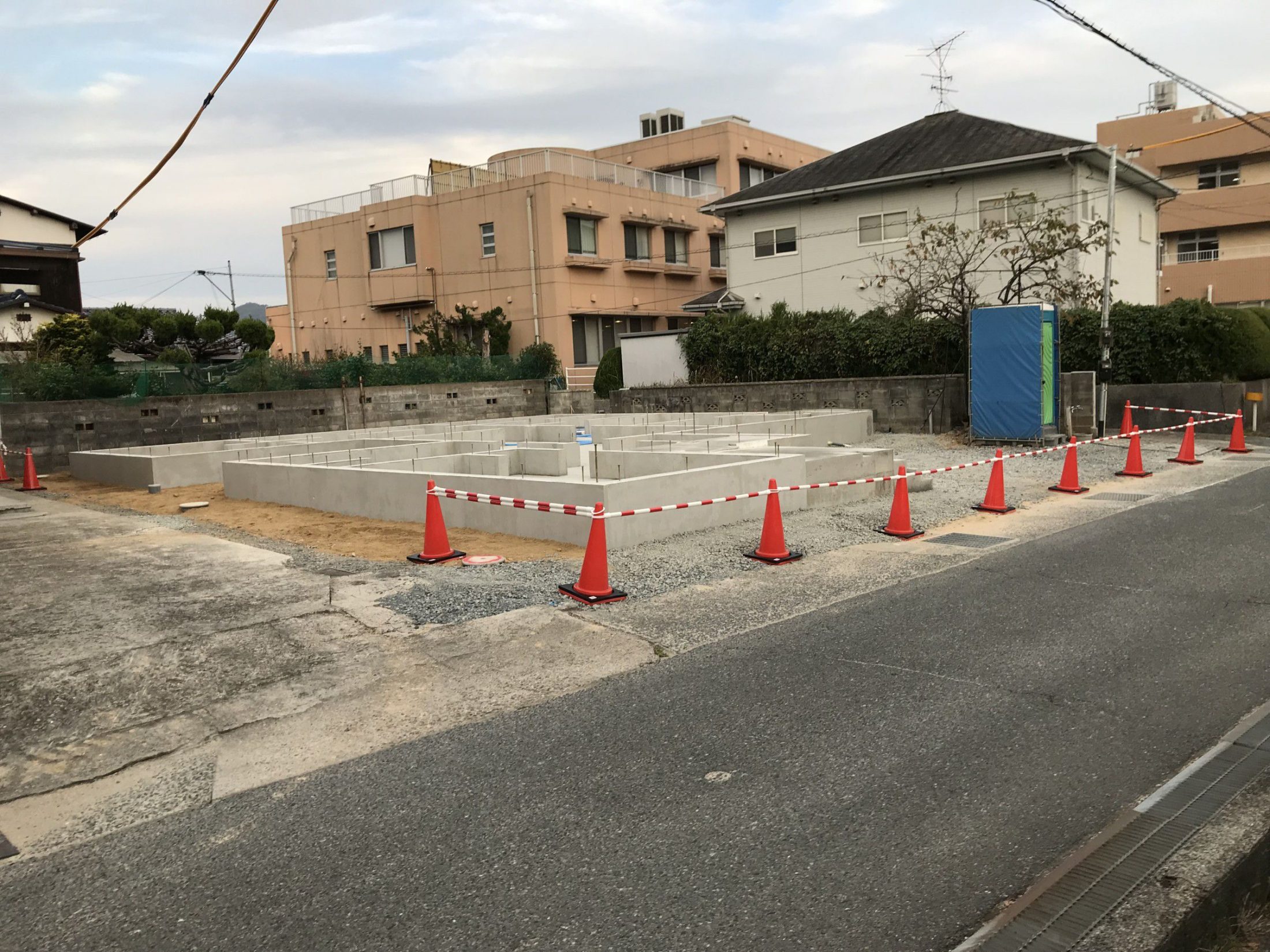

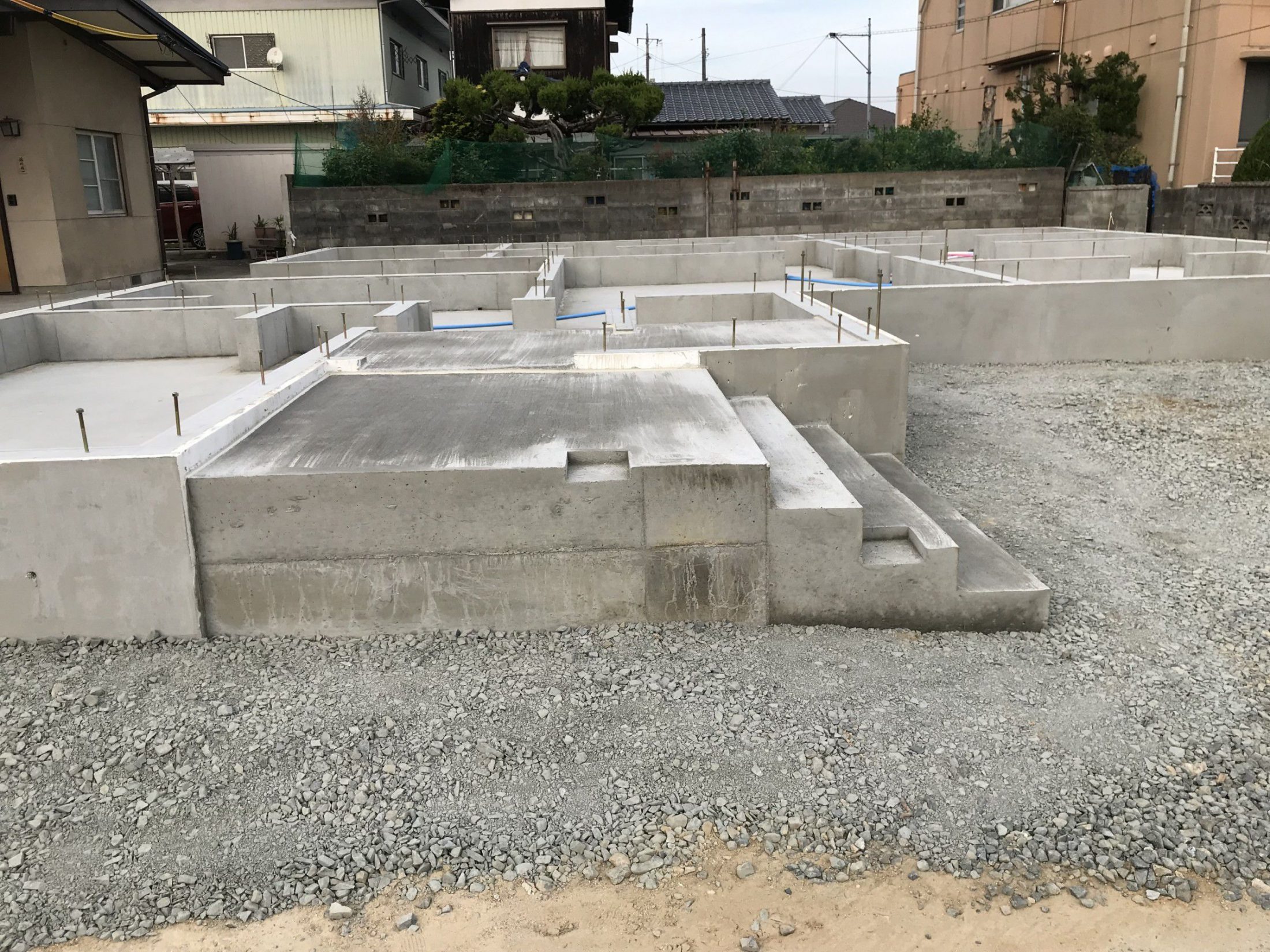

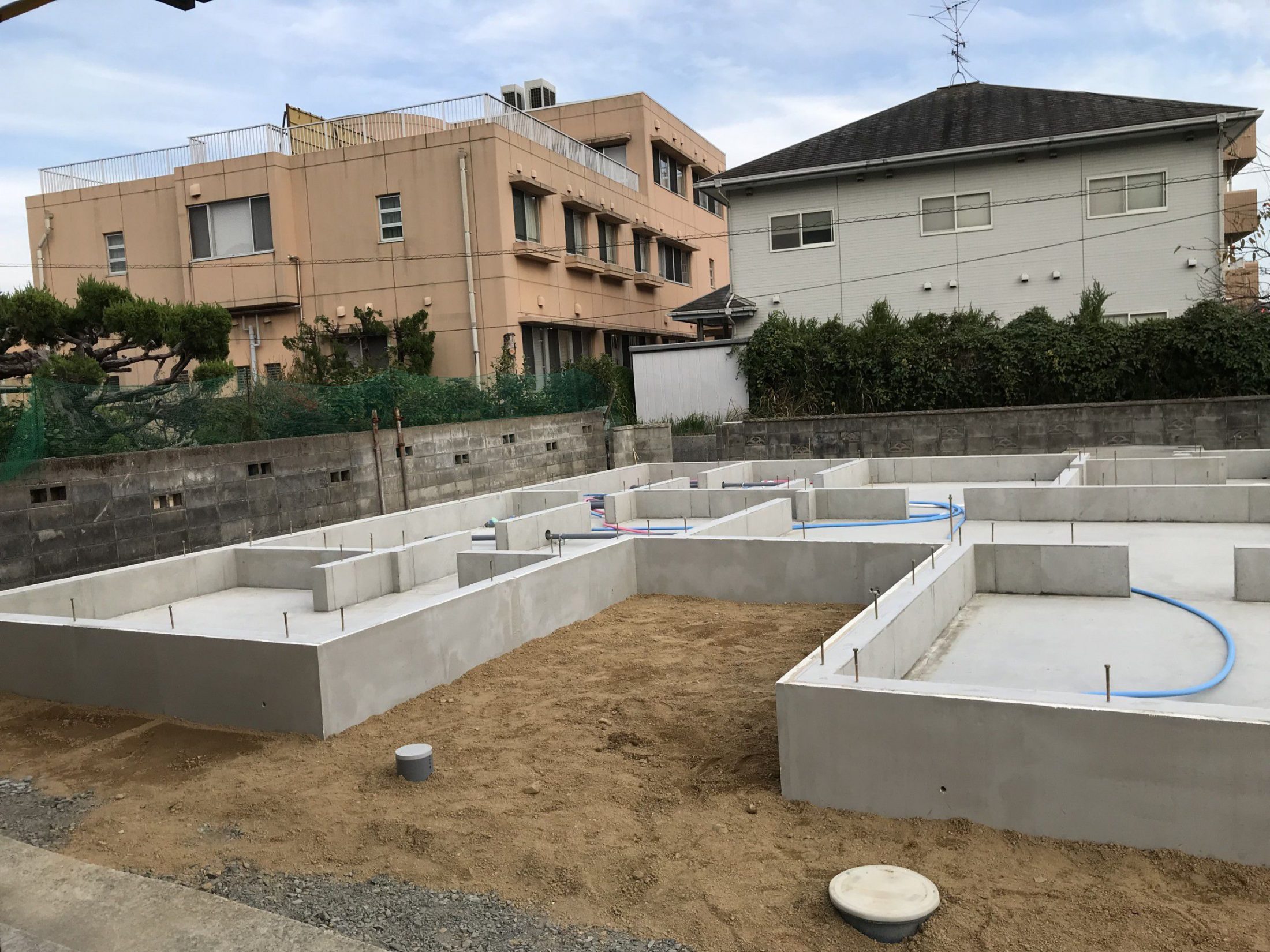

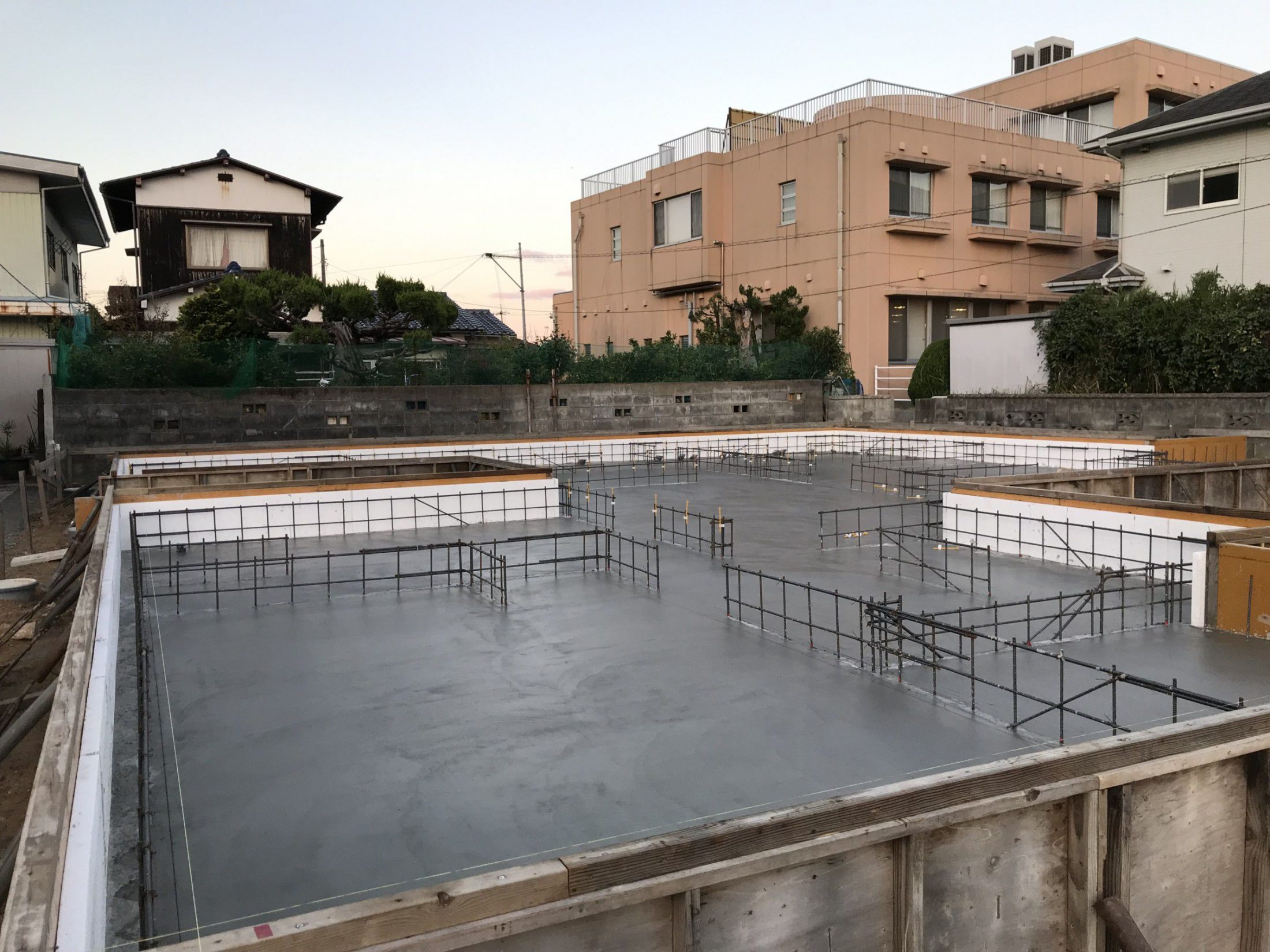

基礎工事(基礎仕上げ)
2019.10.30

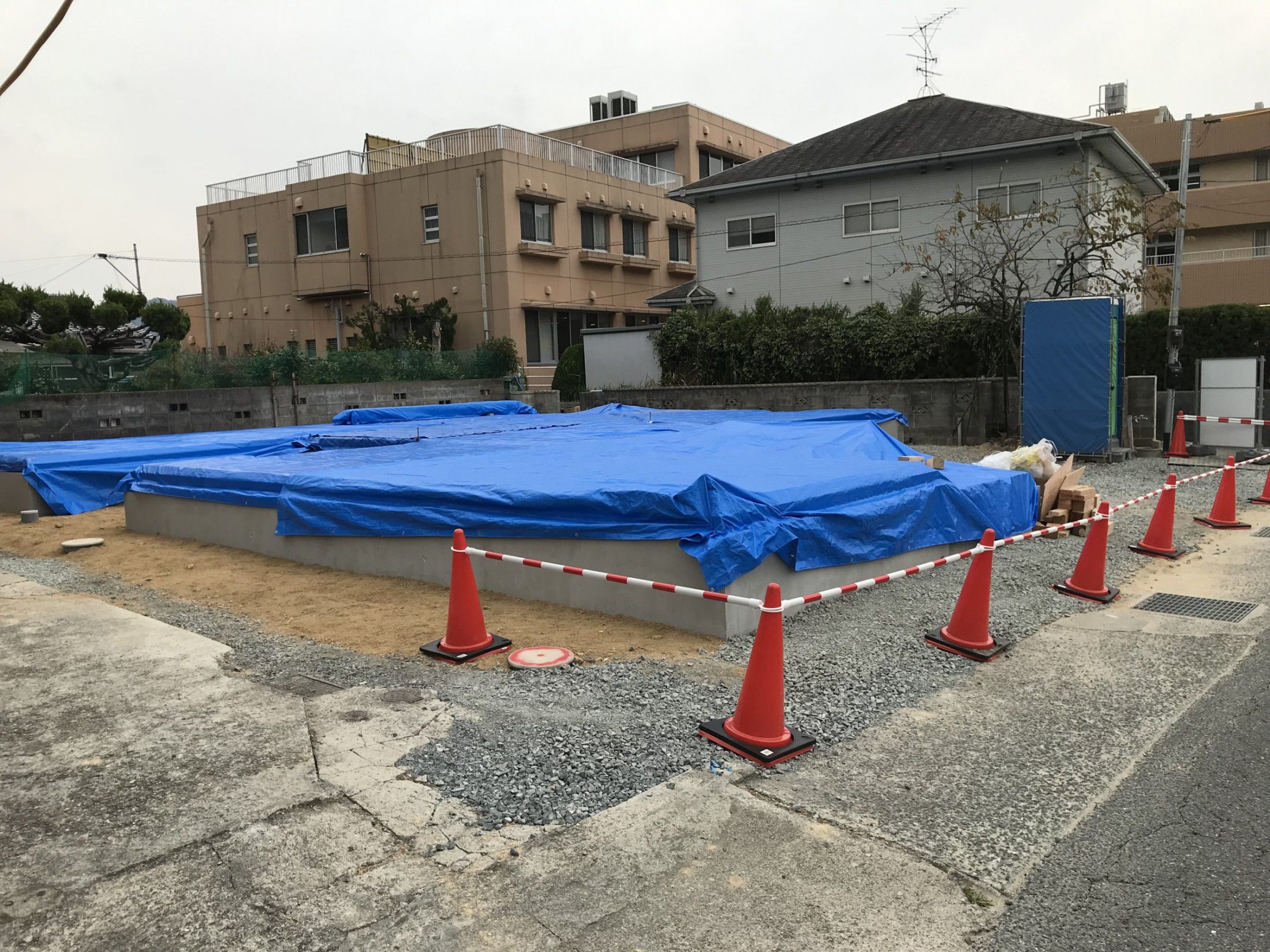

基礎工事(コンクリート養生期間)
2019.10.28

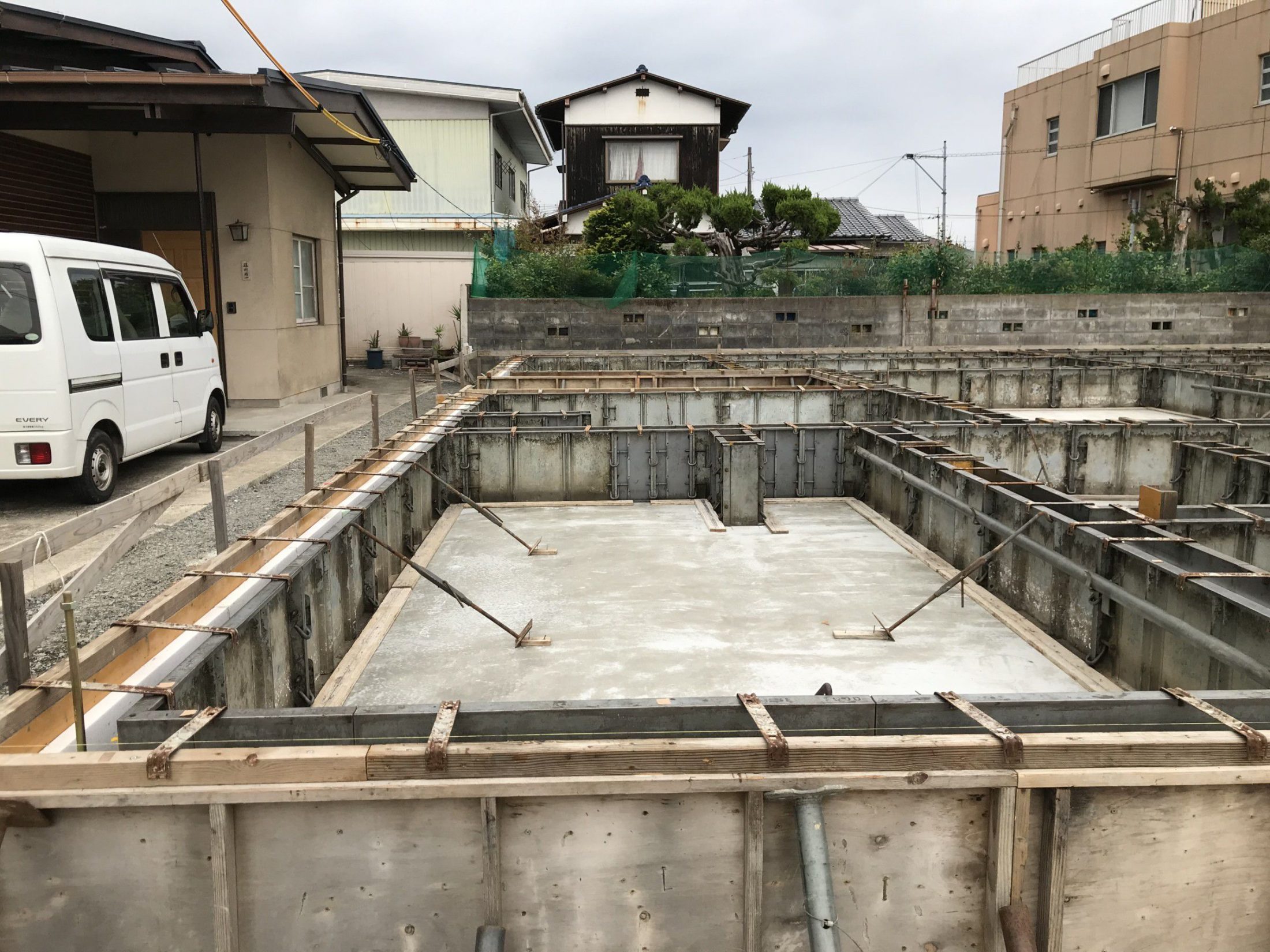

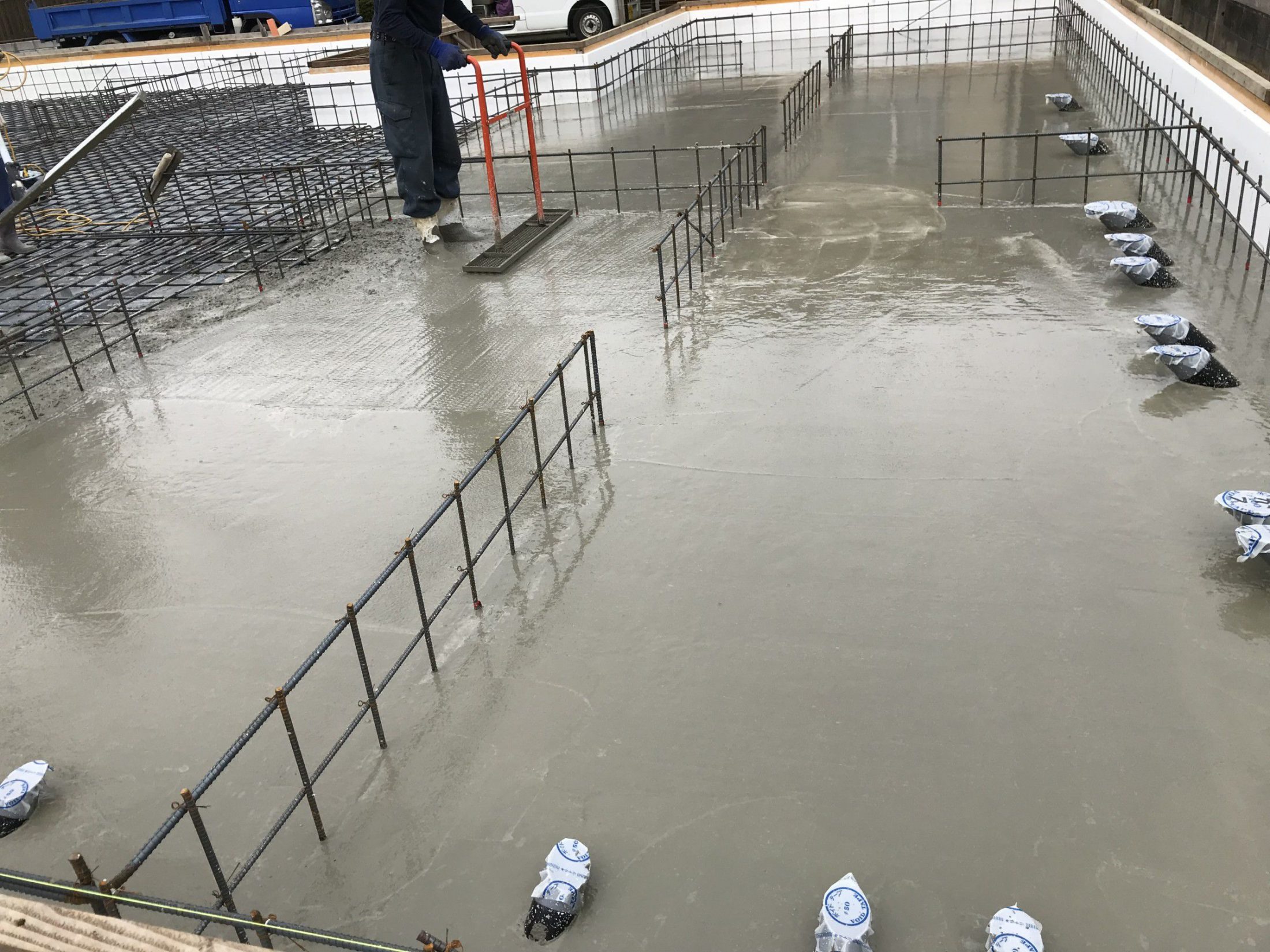

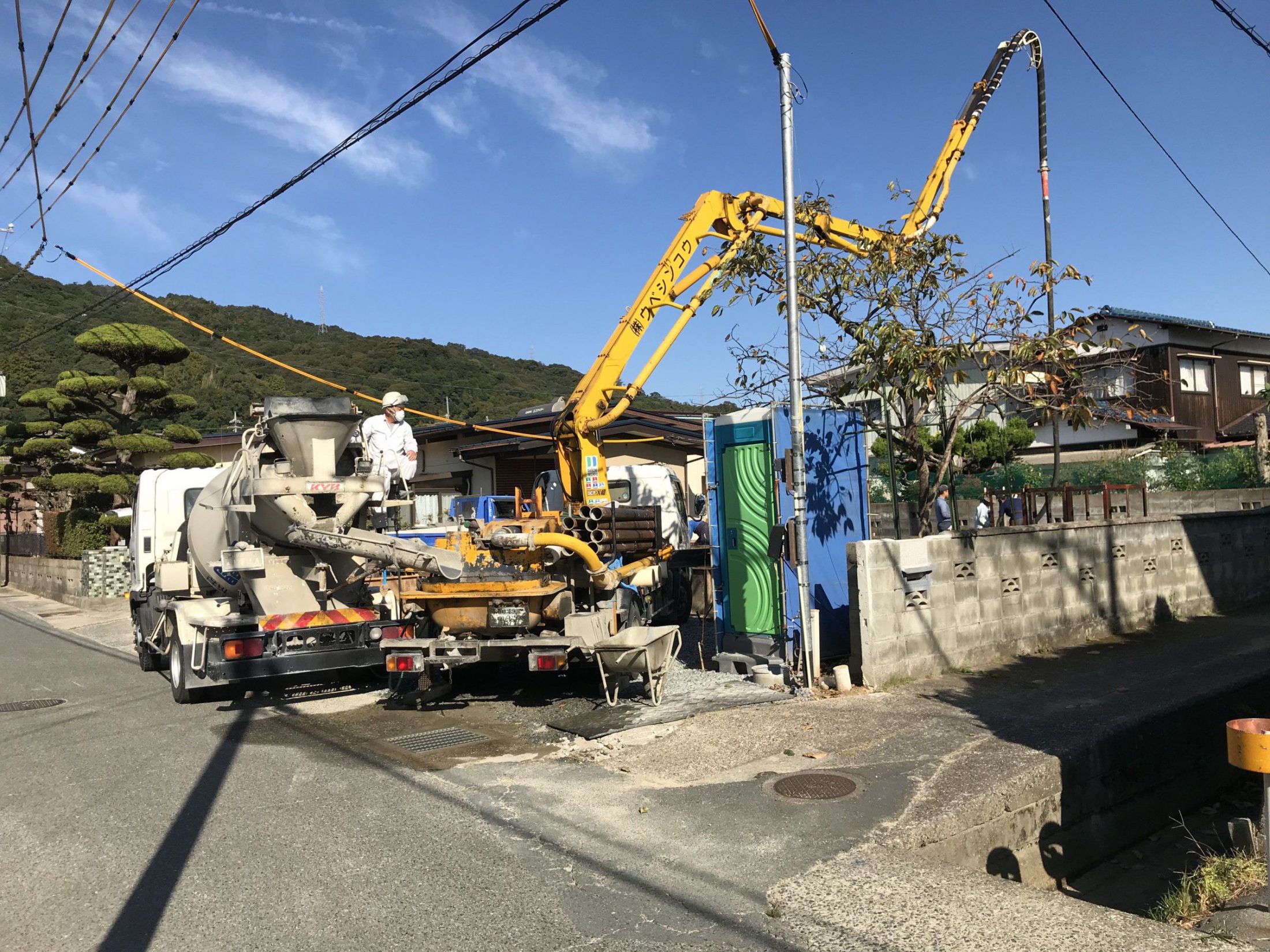

基礎工事(コンクリート打設)

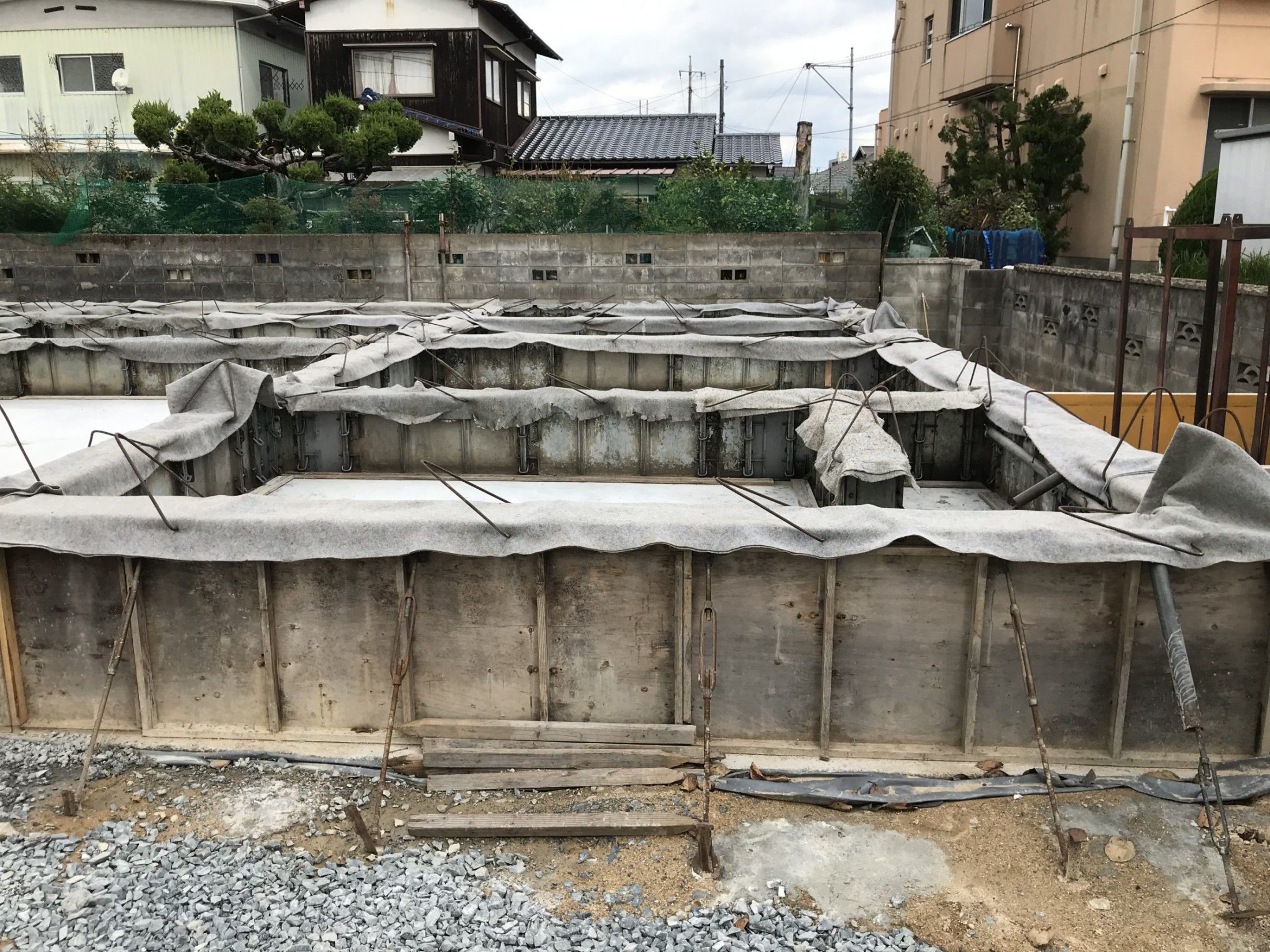

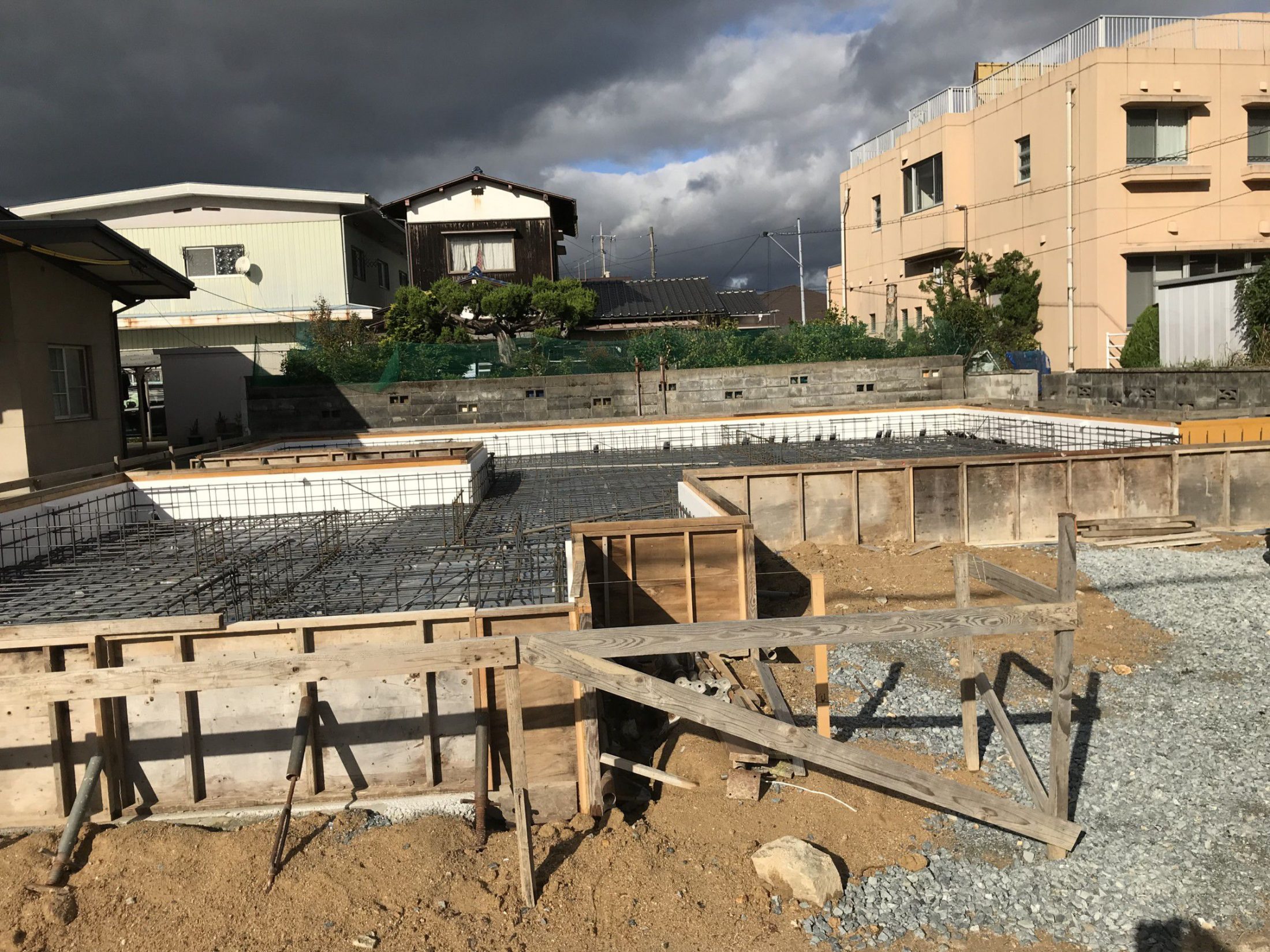

2019.10.25

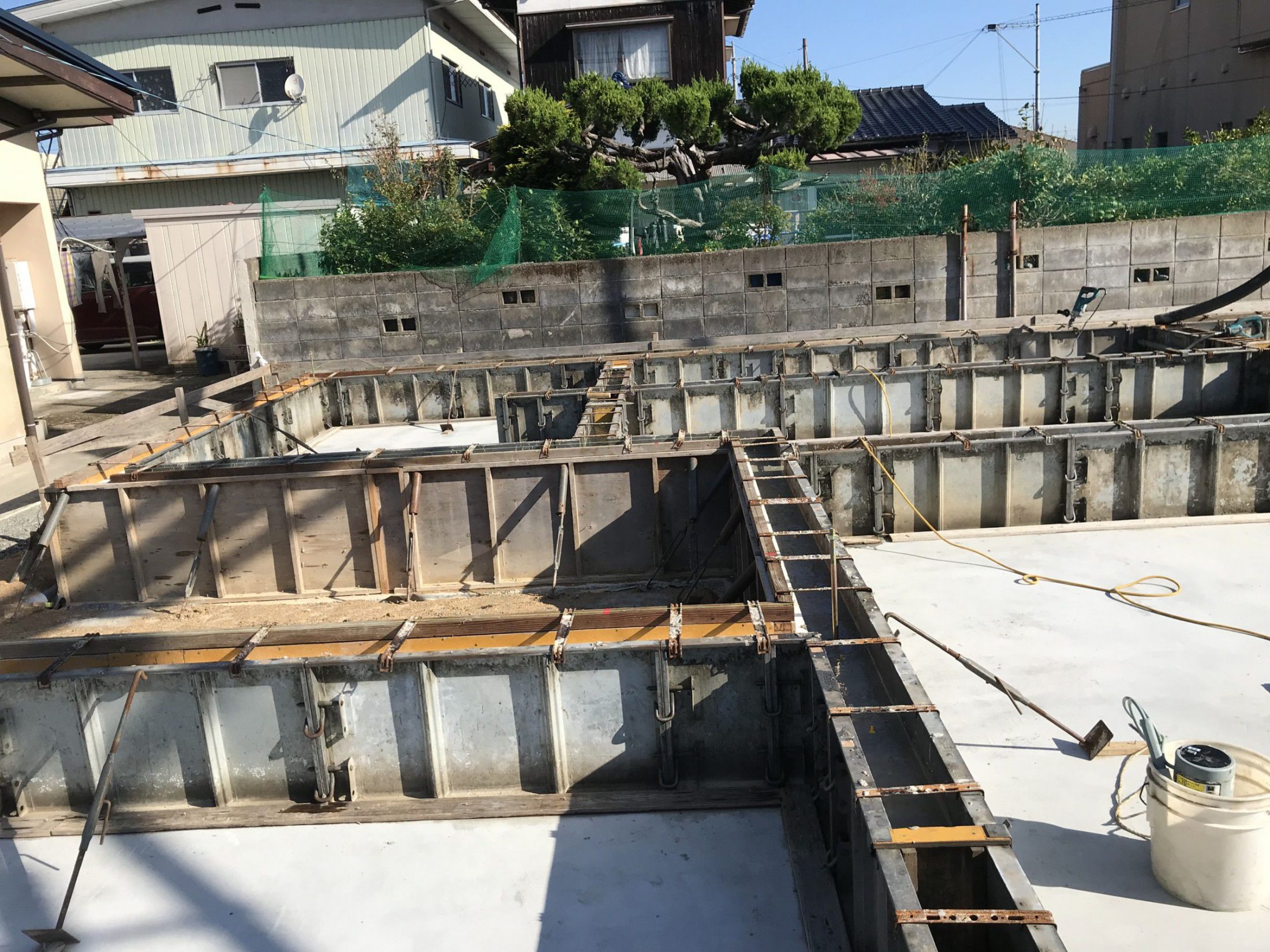

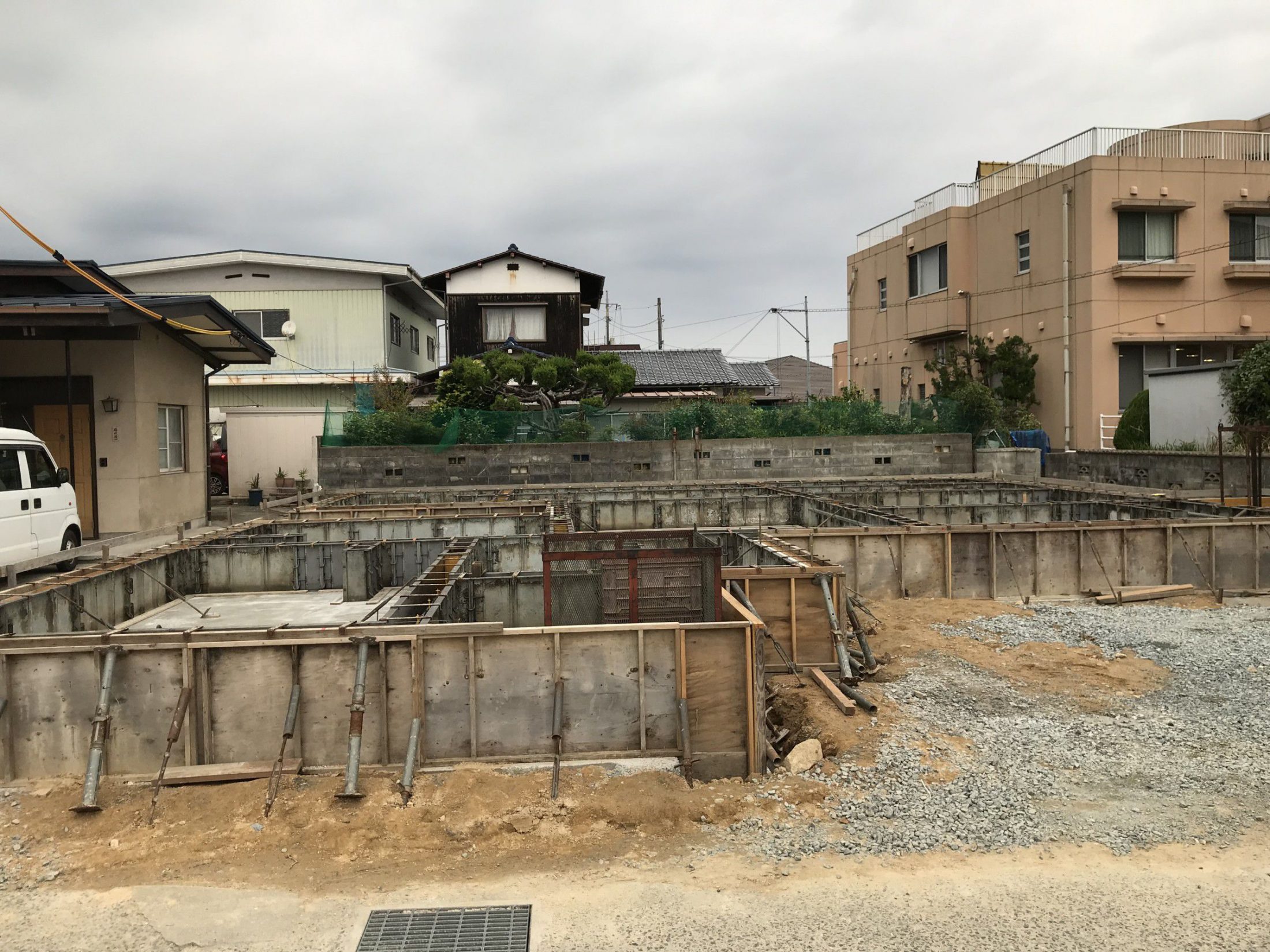

基礎工事(型枠組~)
2019.10.20

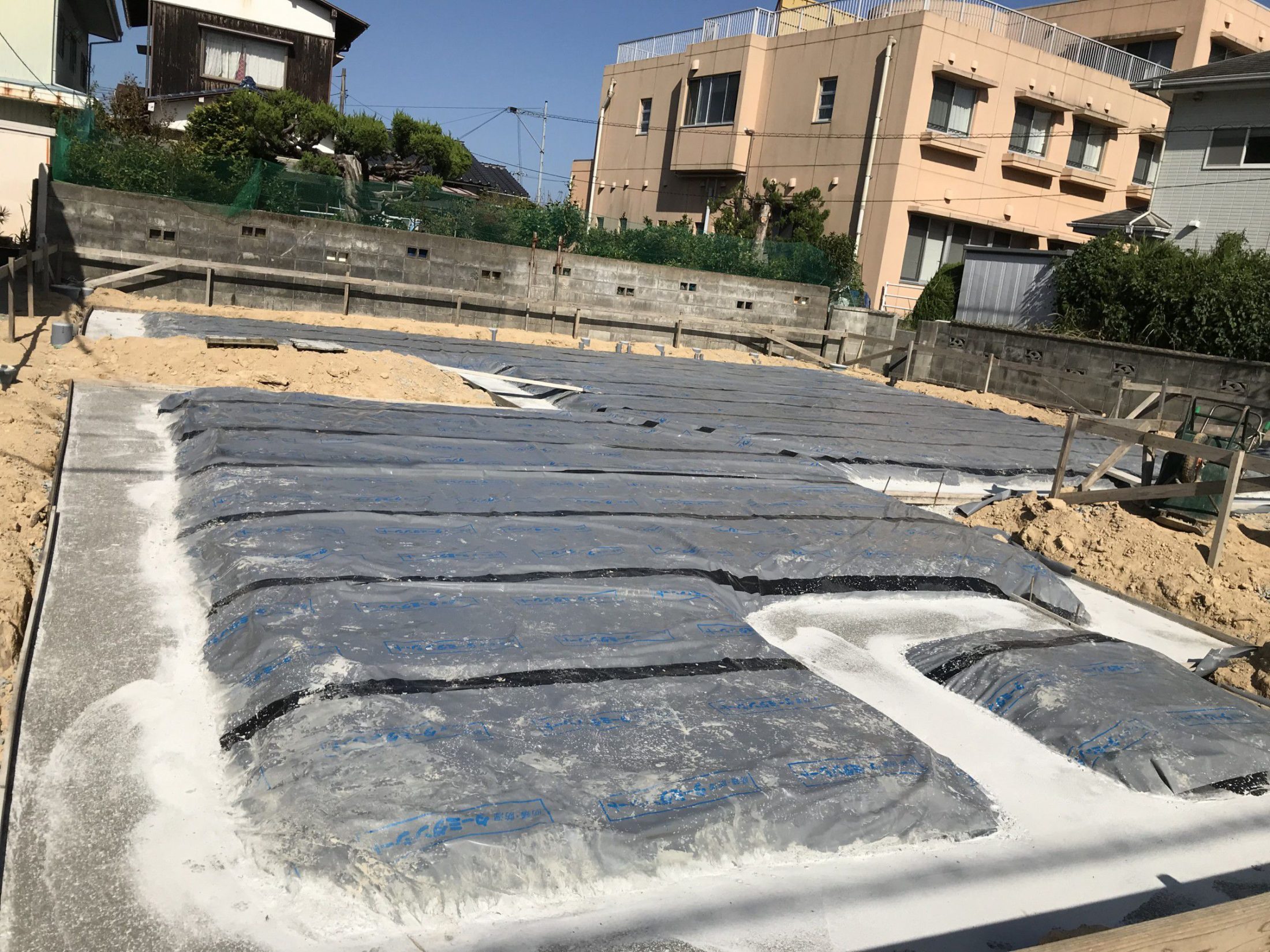

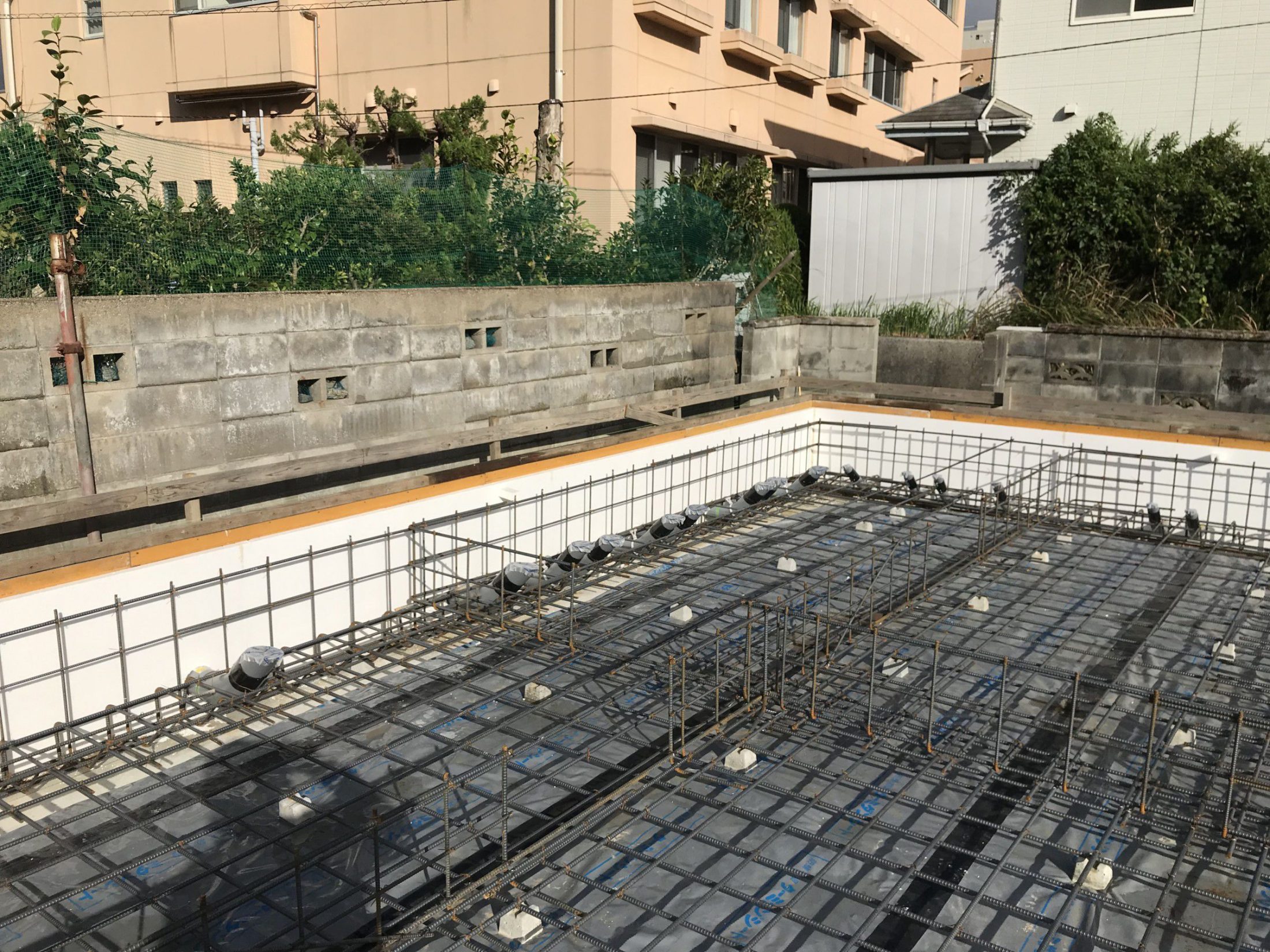

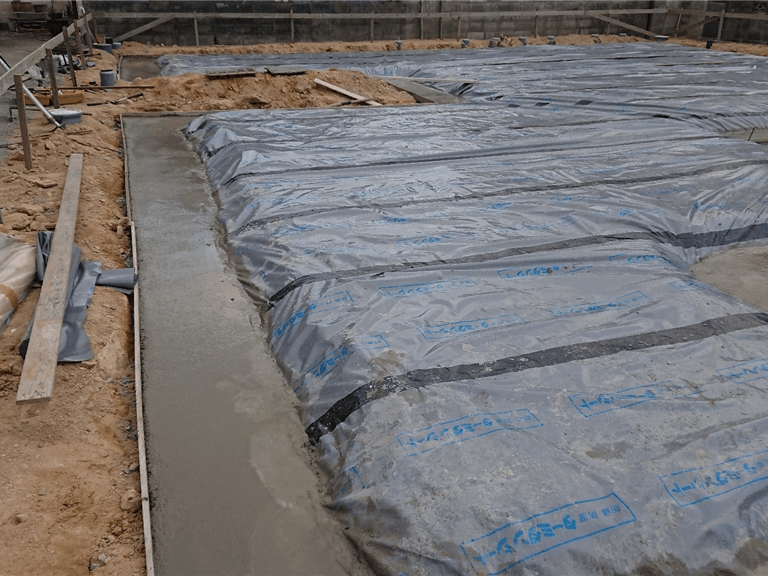

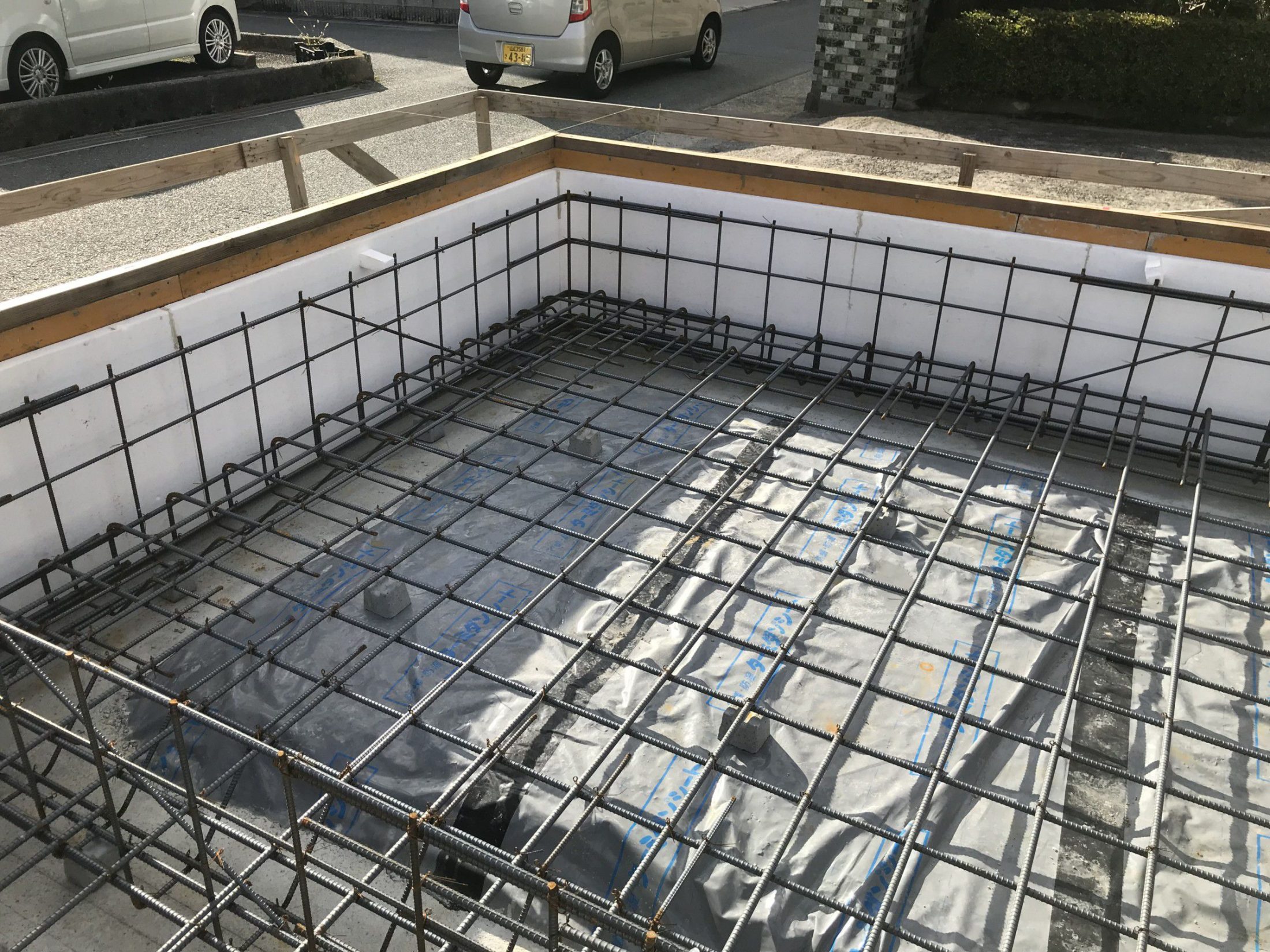

基礎工事(耐圧コンクリート打設)
2019.10.19

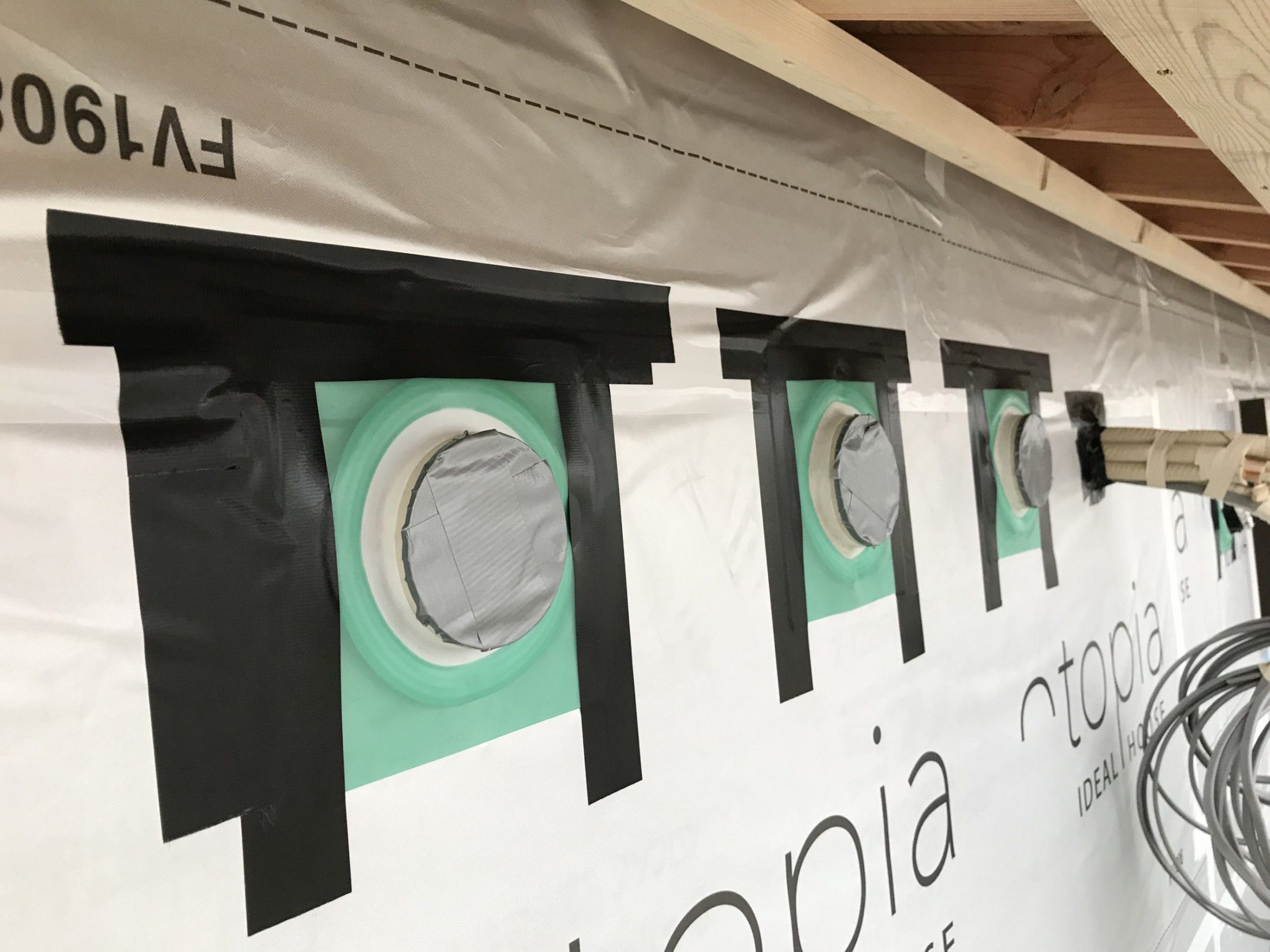

基礎工事(鉄筋組み~基礎外断熱…オプティフォーム~防蟻スリーブ)
2019.10.15
基礎工事(防蟻シート…ターミダンシート)
2019.10.12

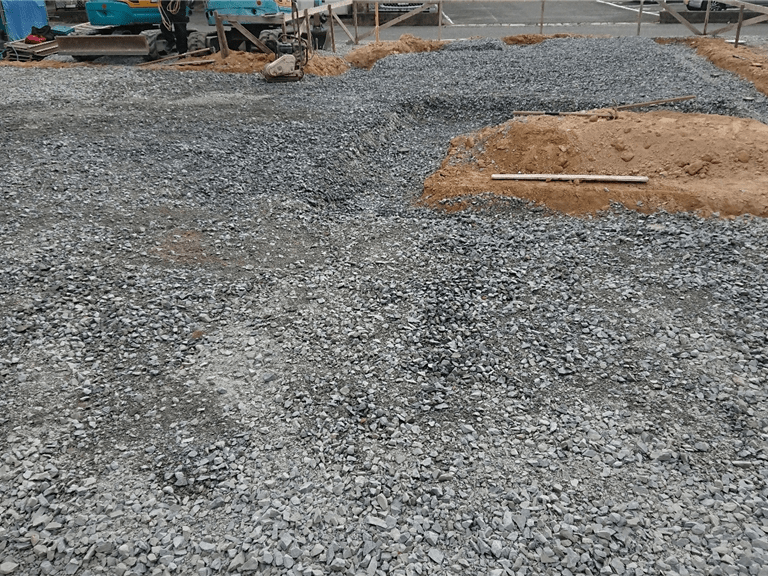

基礎工事(砕石~転圧)
2019.10.11

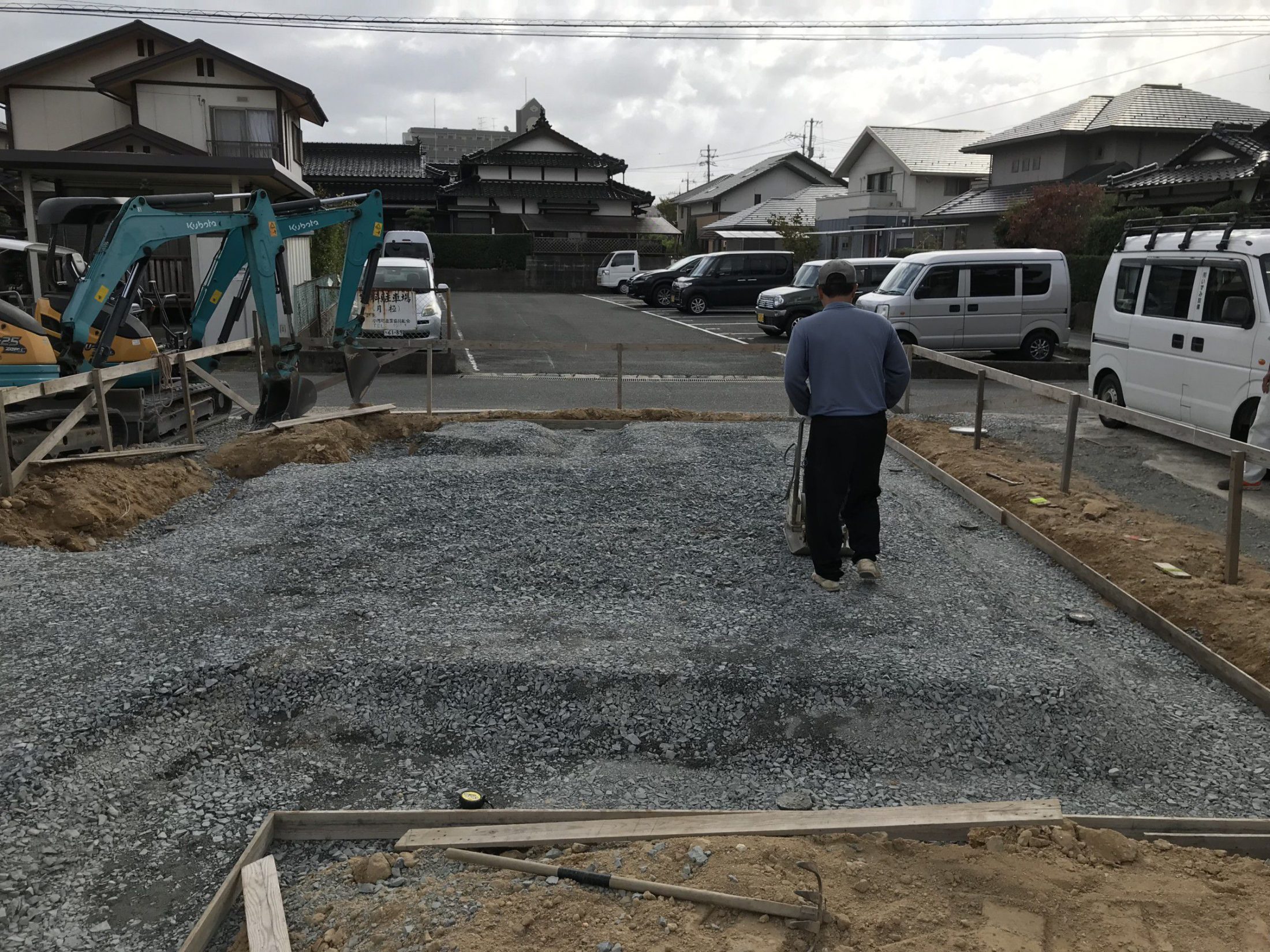

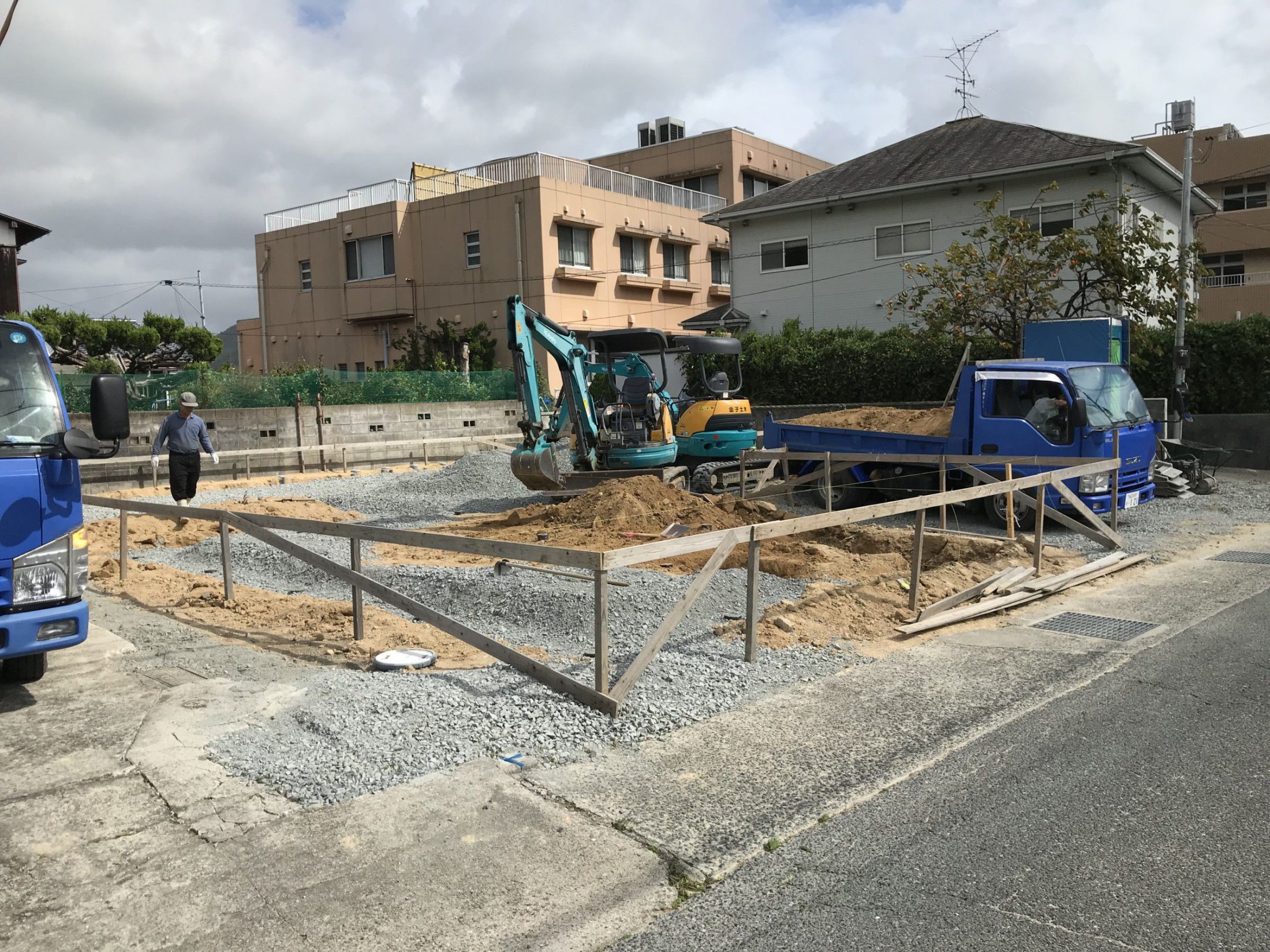

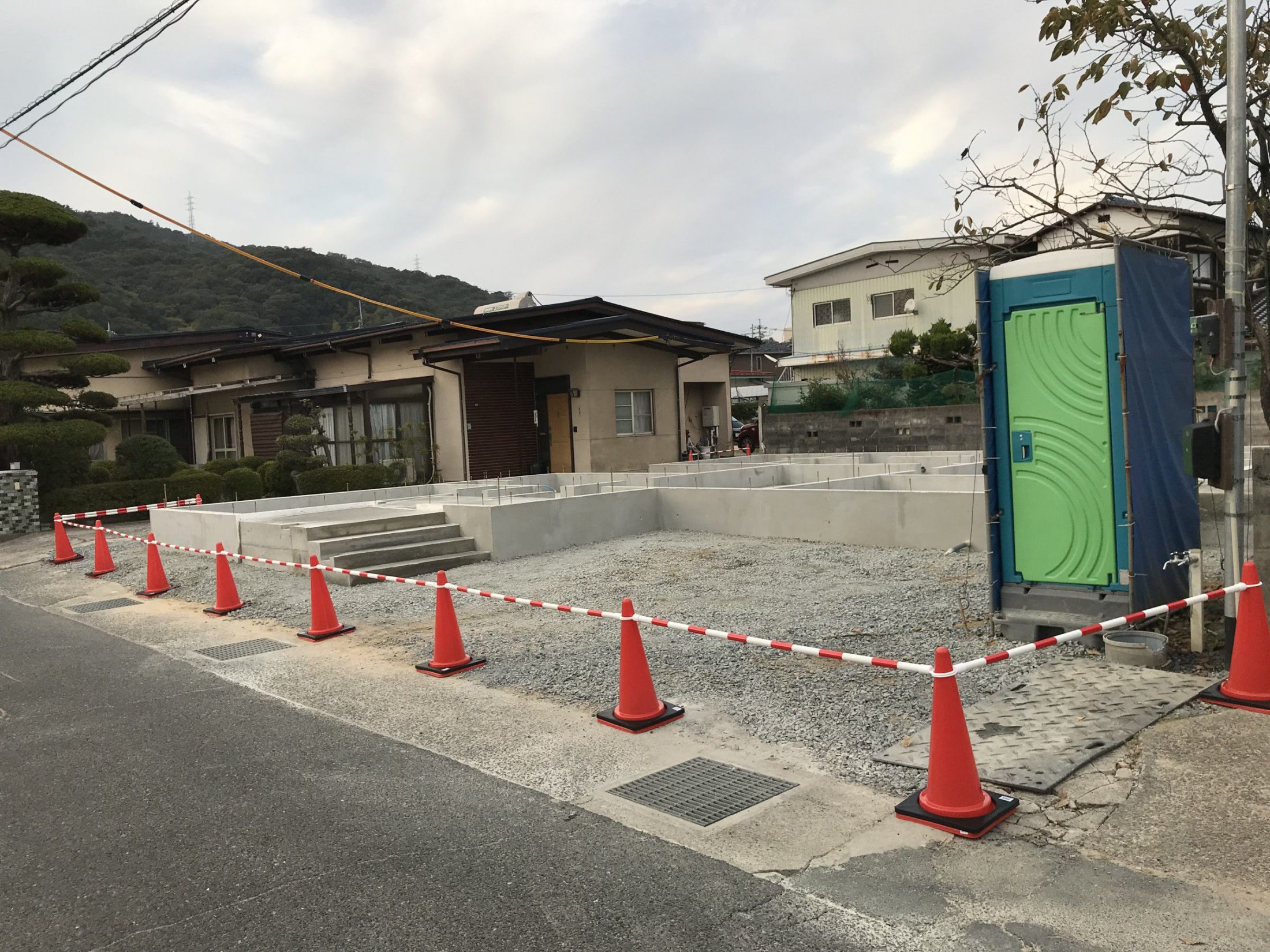

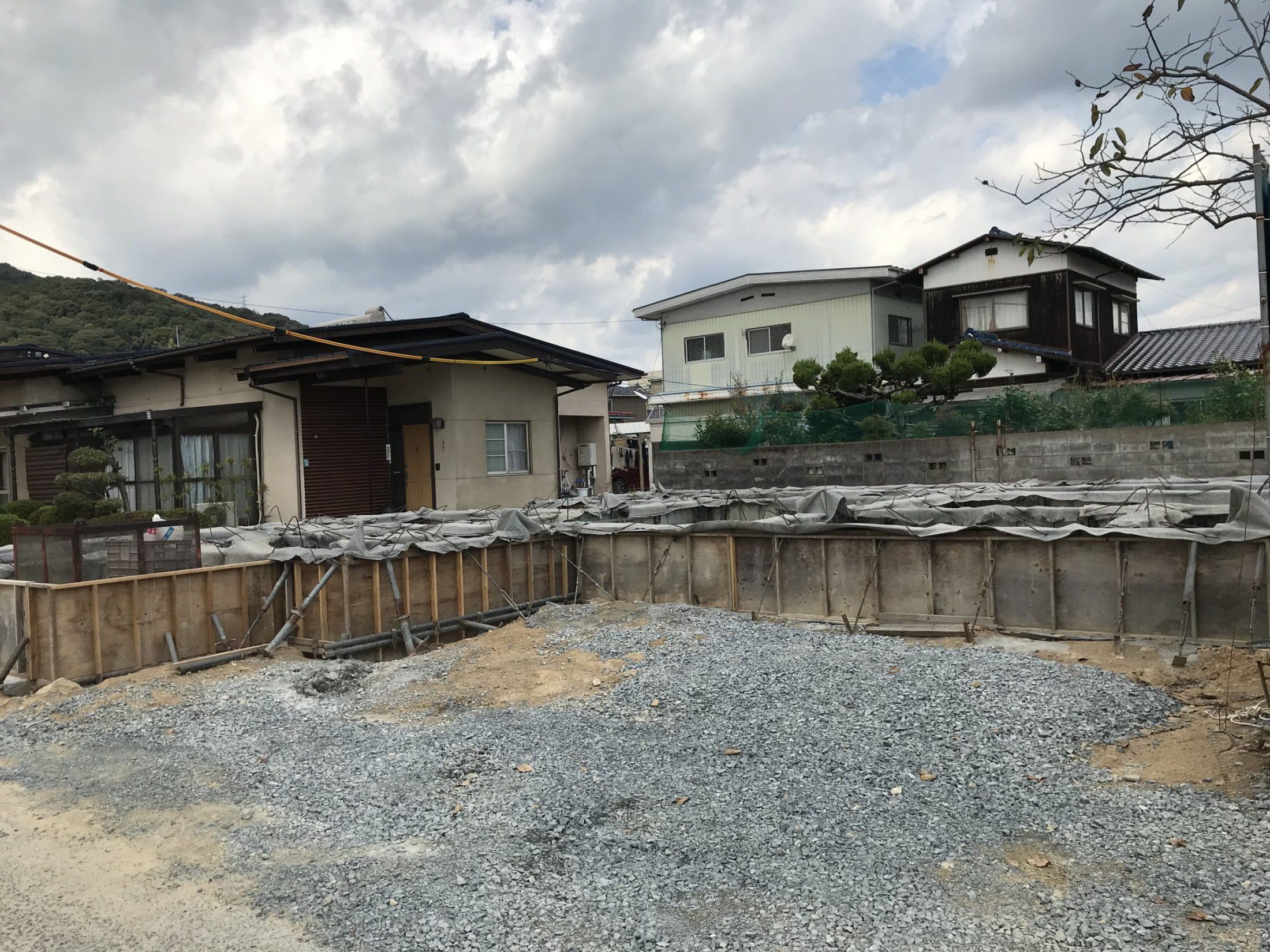

基礎工事(遣り方~掘方)

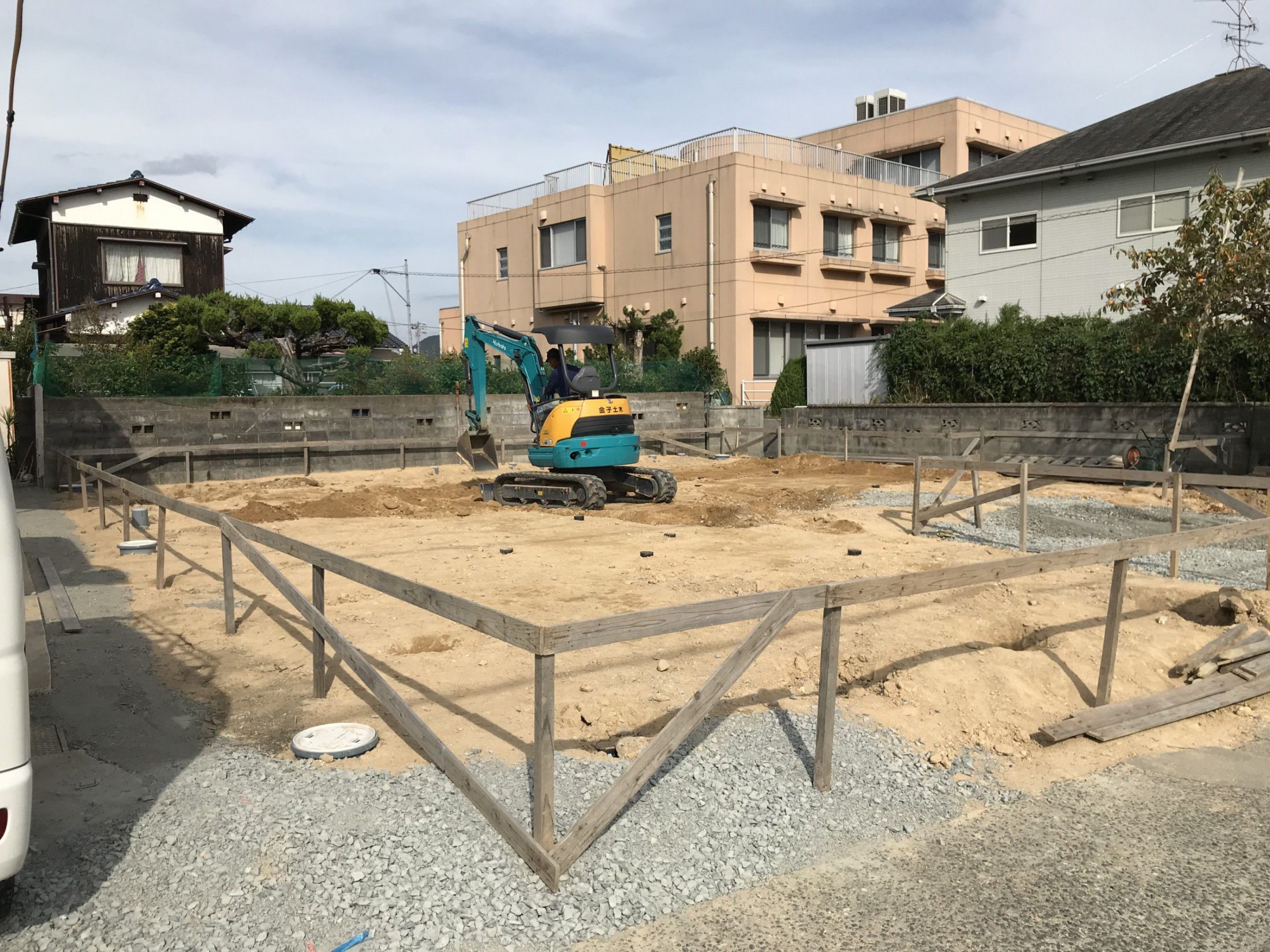

2019.10.10

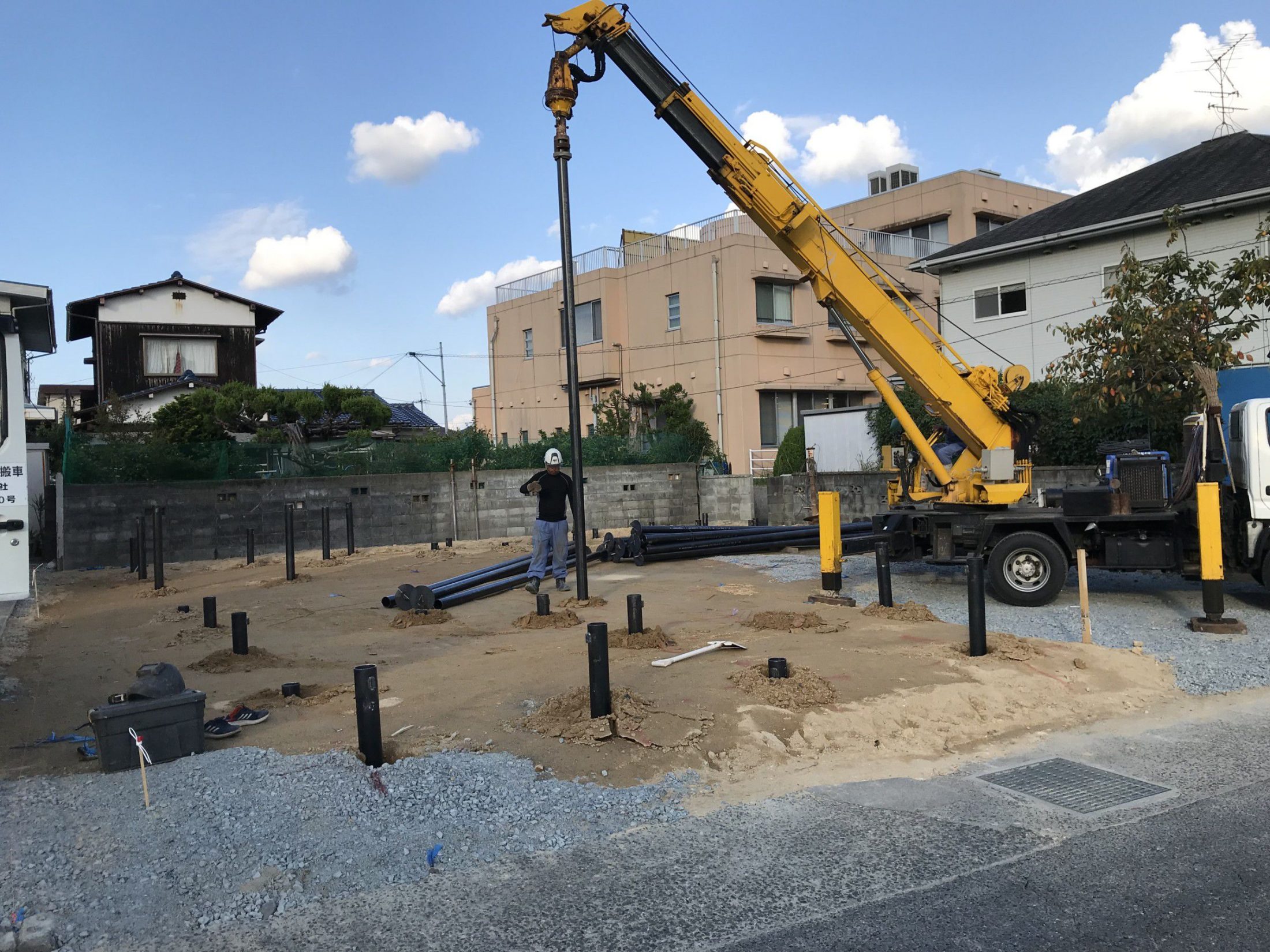

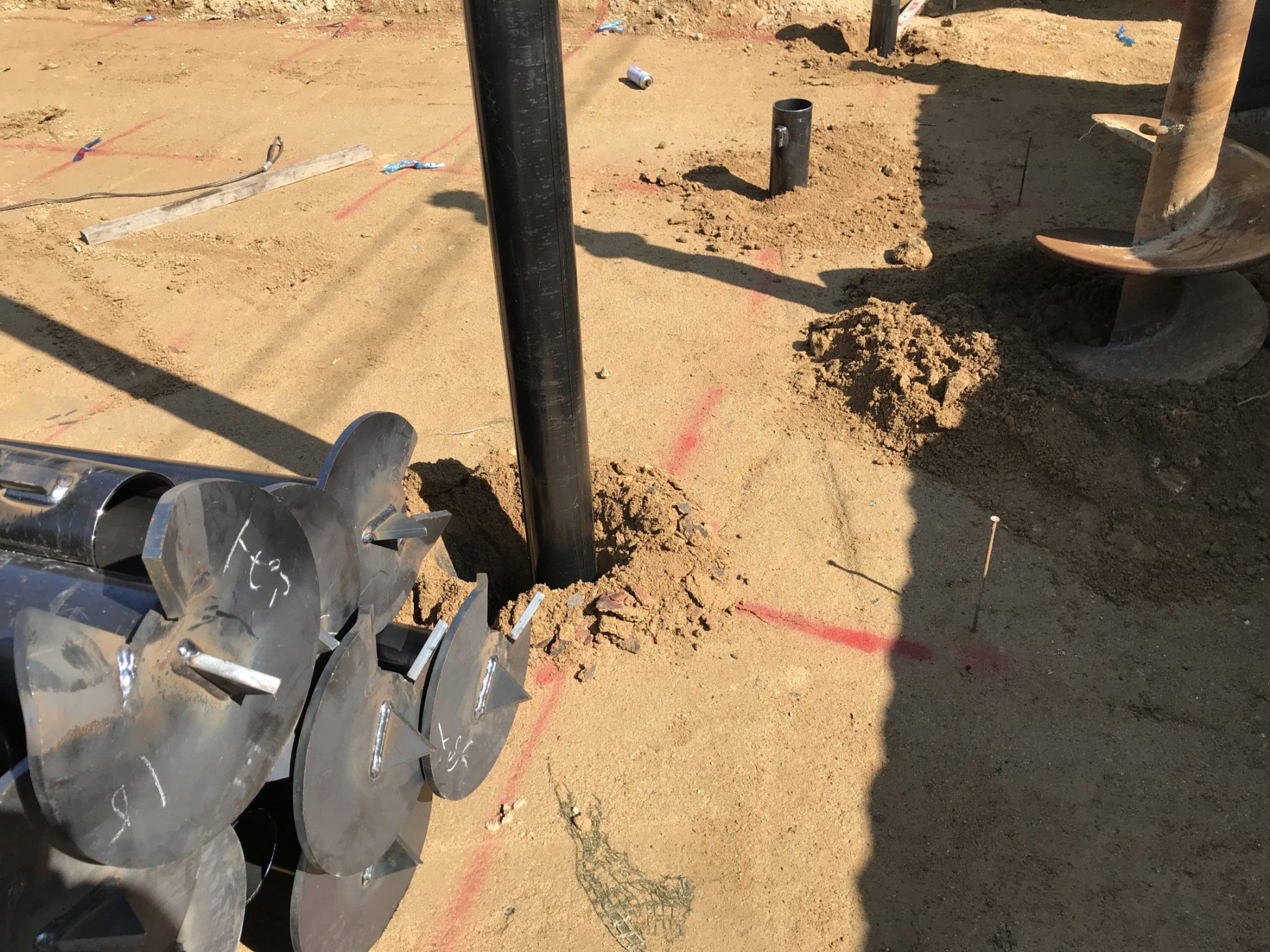

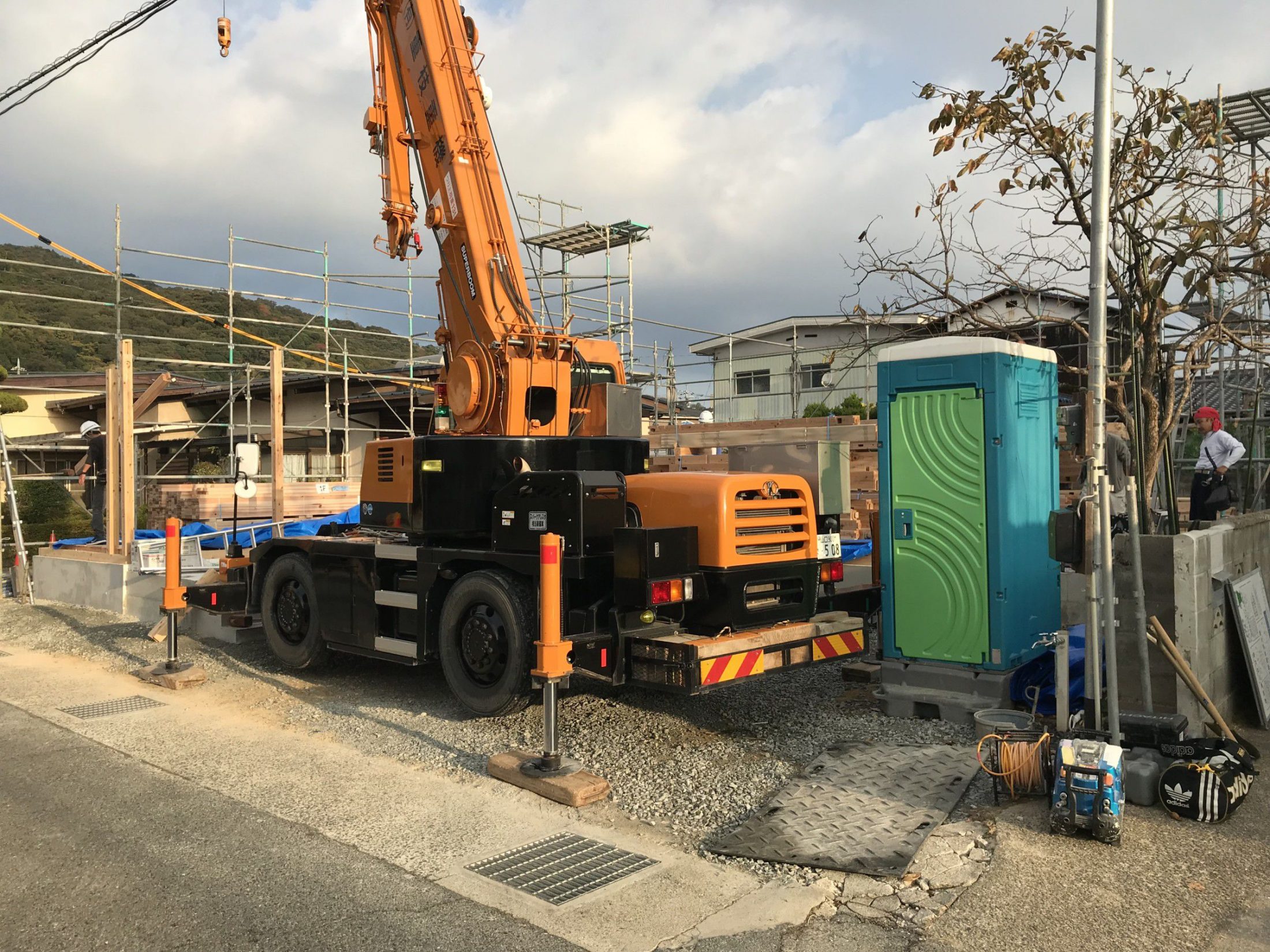

鋼管杭補強工事

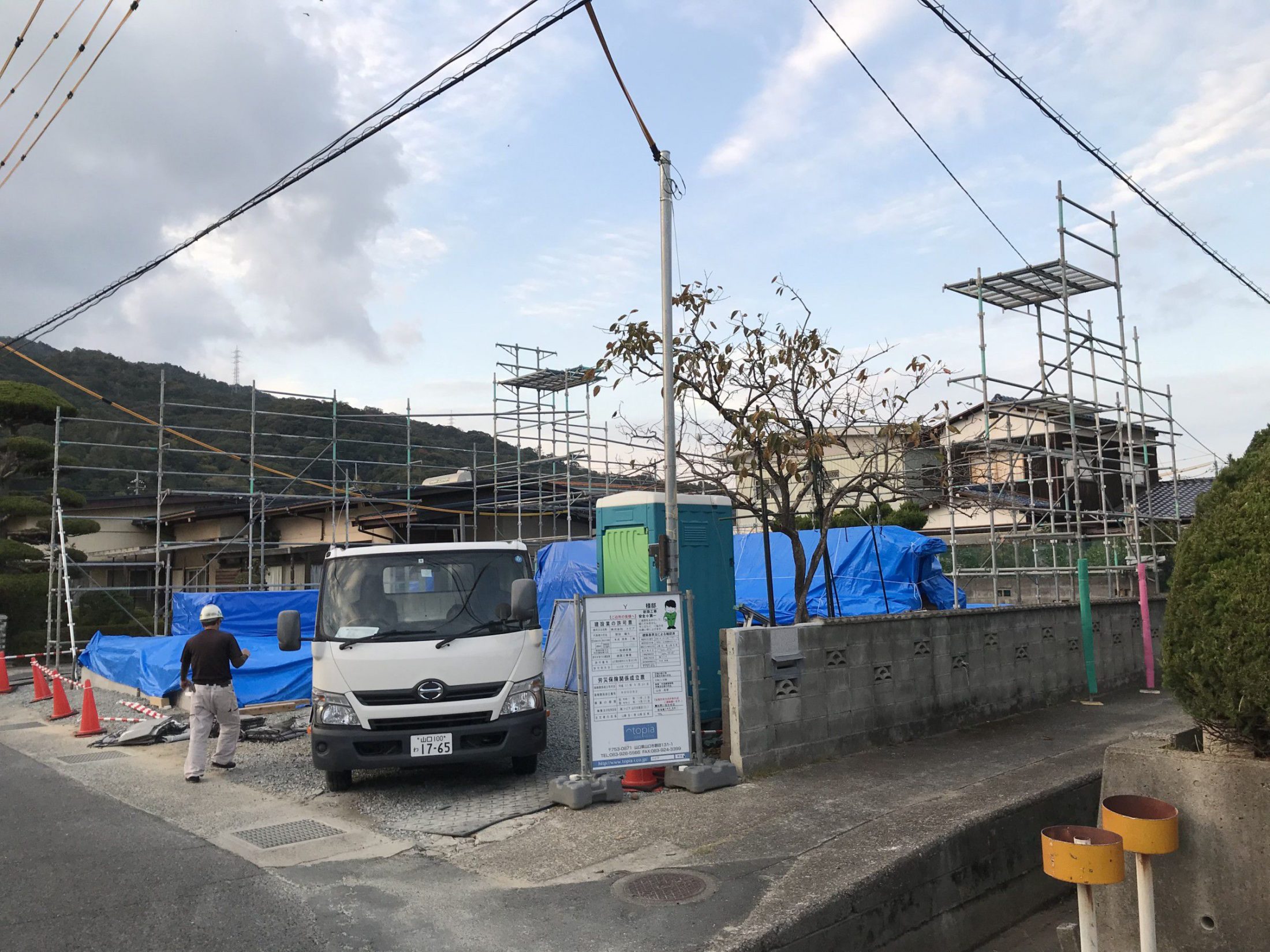

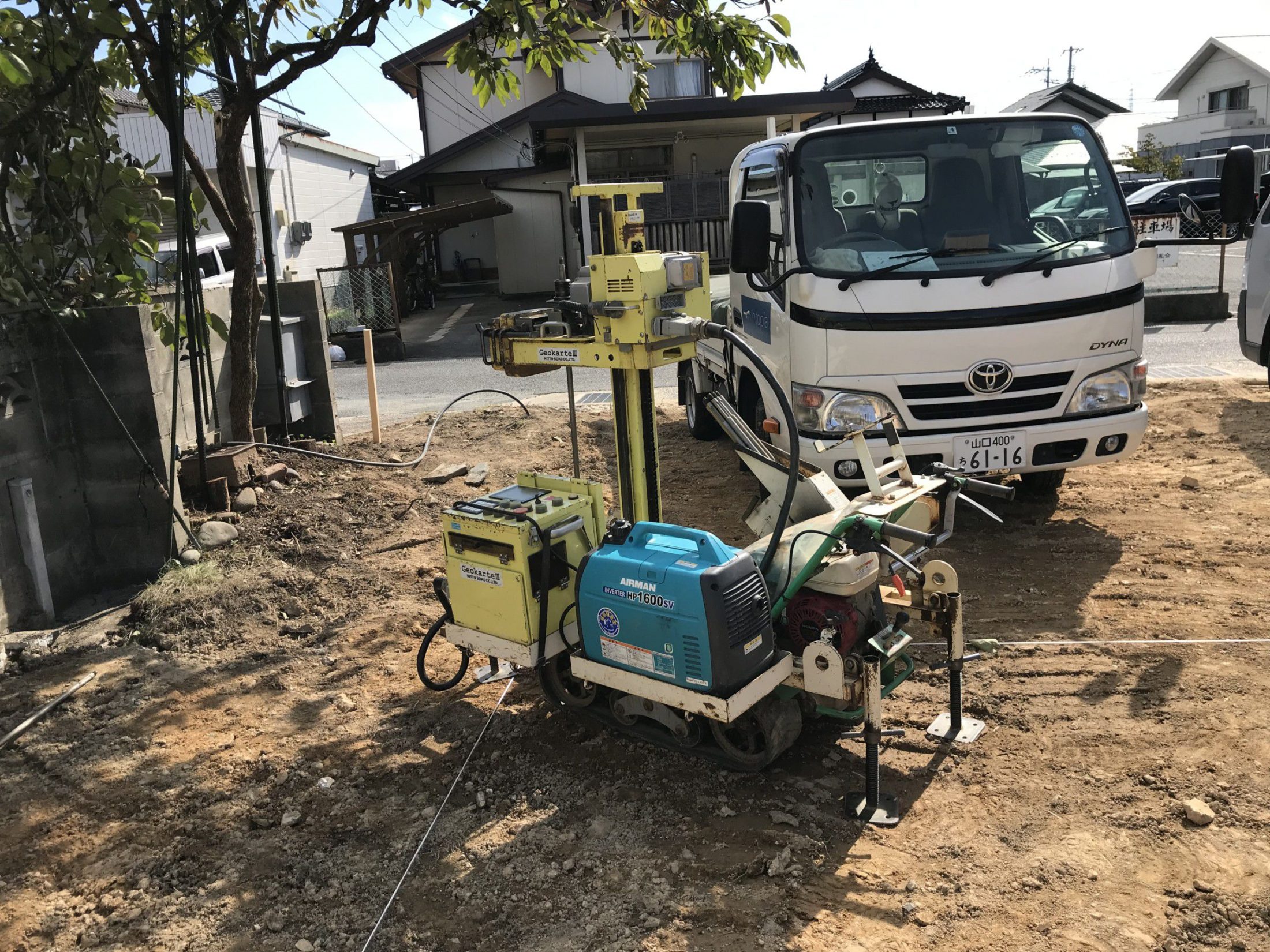

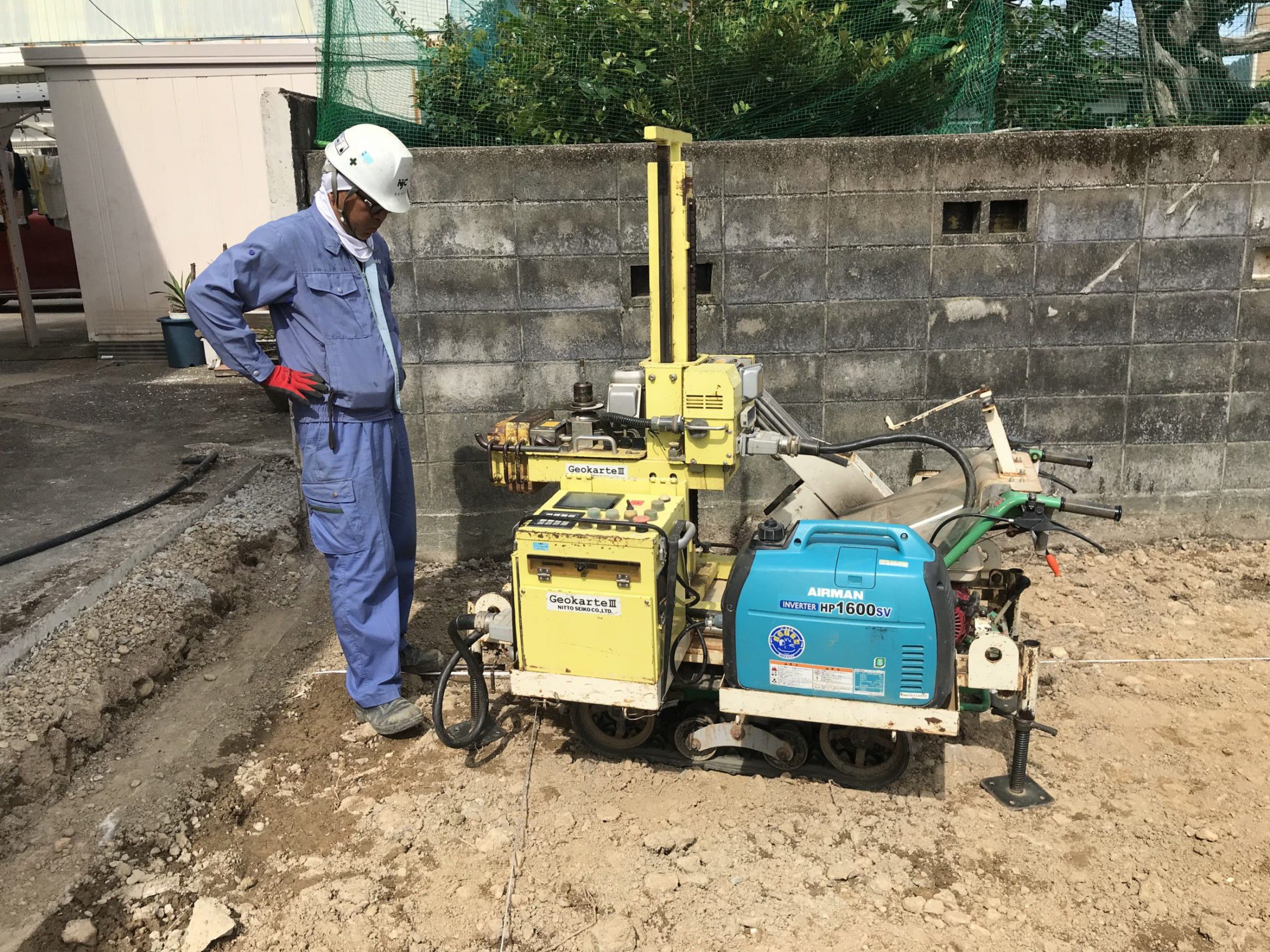

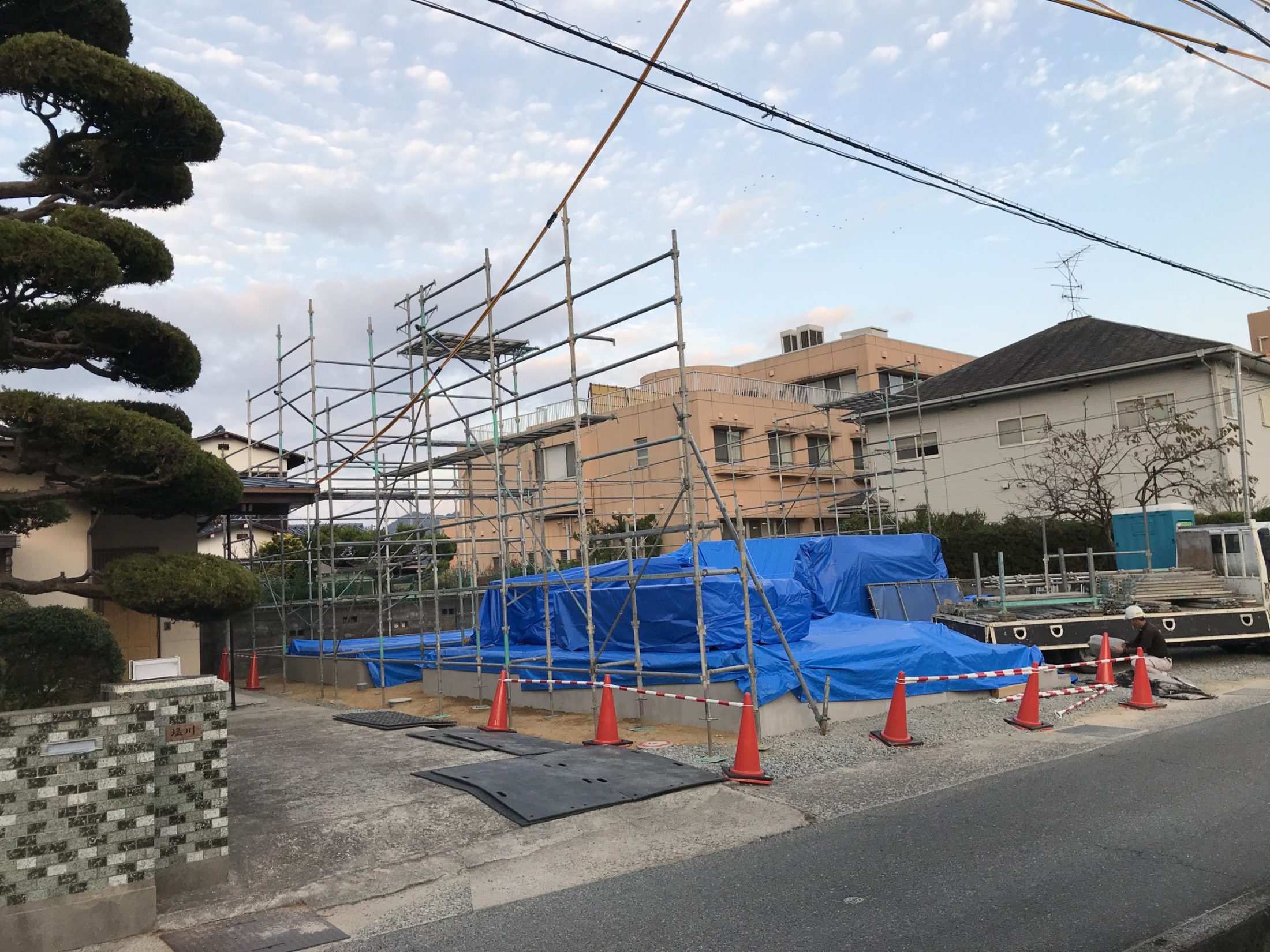

2019.9.25
地盤調査(JHS)
